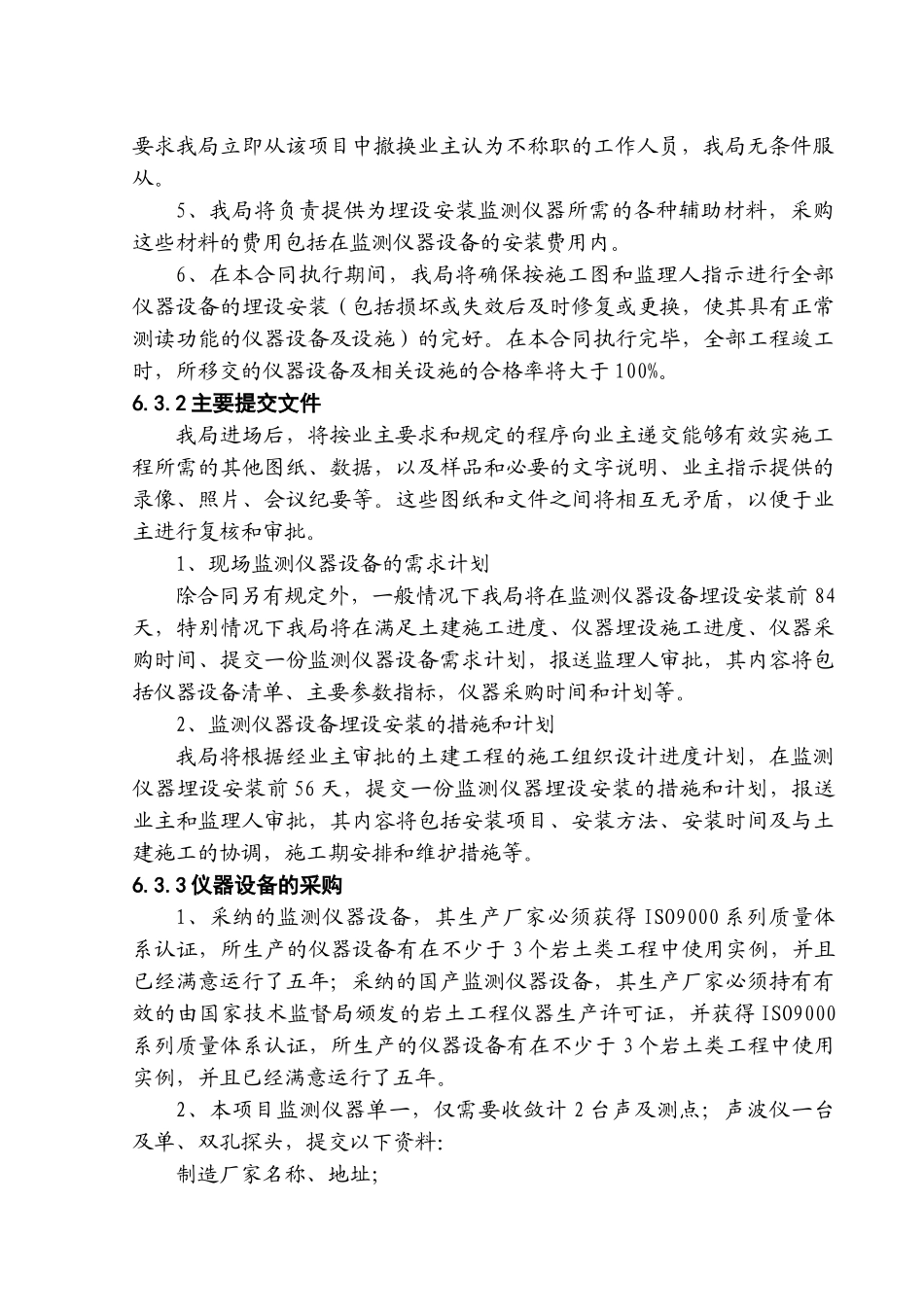

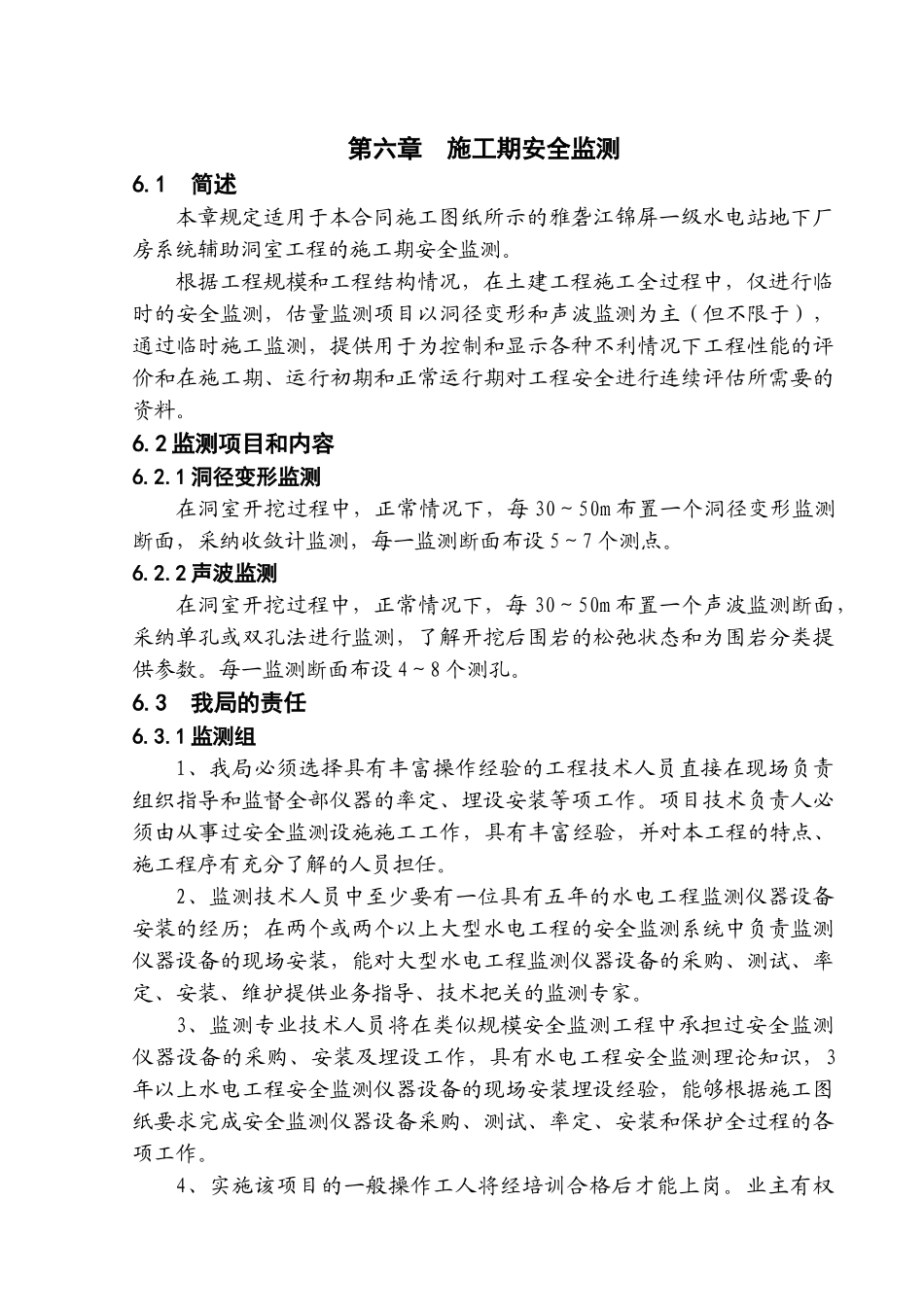

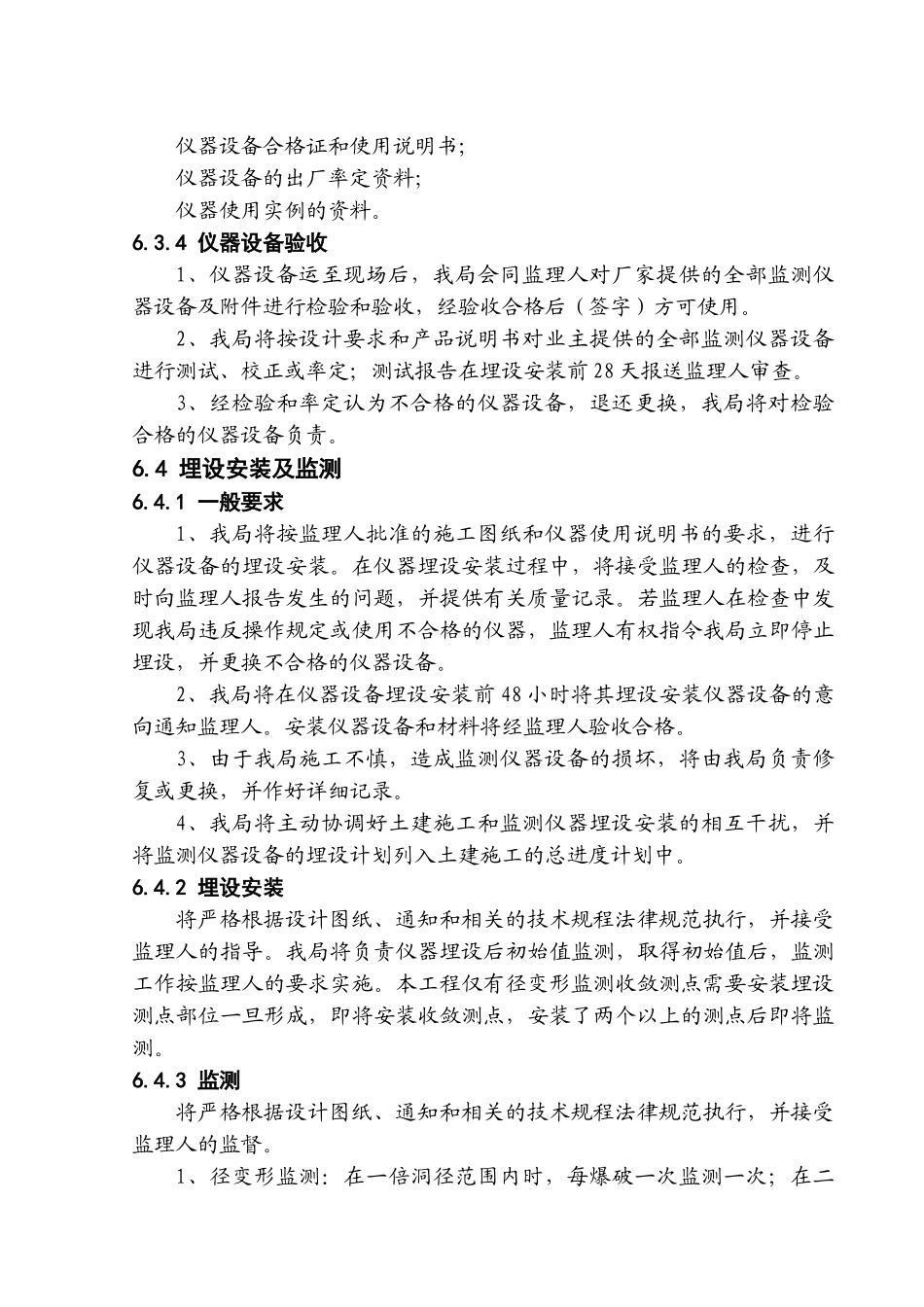

第六章 施工期安全监测6.1 简述本章规定适用于本合同施工图纸所示的雅砻江锦屏一级水电站地下厂房系统辅助洞室工程的施工期安全监测。根据工程规模和工程结构情况,在土建工程施工全过程中,仅进行临时的安全监测,估量监测项目以洞径变形和声波监测为主(但不限于),通过临时施工监测,提供用于为控制和显示各种不利情况下工程性能的评价和在施工期、运行初期和正常运行期对工程安全进行连续评估所需要的资料。6.2 监测项目和内容6.2.1 洞径变形监测在洞室开挖过程中,正常情况下,每 30~50m 布置一个洞径变形监测断面,采纳收敛计监测,每一监测断面布设 5~7 个测点。6.2.2 声波监测在洞室开挖过程中,正常情况下,每 30~50m 布置一个声波监测断面,采纳单孔或双孔法进行监测,了解开挖后围岩的松弛状态和为围岩分类提供参数。每一监测断面布设 4~8 个测孔。6.3 我局的责任6.3.1 监测组1、我局必须选择具有丰富操作经验的工程技术人员直接在现场负责组织指导和监督全部仪器的率定、埋设安装等项工作。项目技术负责人必须由从事过安全监测设施施工工作,具有丰富经验,并对本工程的特点、施工程序有充分了解的人员担任。2、监测技术人员中至少要有一位具有五年的水电工程监测仪器设备安装的经历;在两个或两个以上大型水电工程的安全监测系统中负责监测仪器设备的现场安装,能对大型水电工程监测仪器设备的采购、测试、率定、安装、维护提供业务指导、技术把关的监测专家。3、监测专业技术人员将在类似规模安全监测工程中承担过安全监测仪器设备的采购、安装及埋设工作,具有水电工程安全监测理论知识,3年以上水电工程安全监测仪器设备的现场安装埋设经验,能够根据施工图纸要求完成安全监测仪器设备采购、测试、率定、安装和保护全过程的各项工作。4、实施该项目的一般操作工人将经培训合格后才能上岗。业主有权要求我局立即从该项目中撤换业主认为不称职的工作人员,我局无条件服从。5、我局将负责提供为埋设安装监测仪器所需的各种辅助材料,采购这些材料的费用包括在监测仪器设备的安装费用内。6、在本合同执行期间,我局将确保按施工图和监理人指示进行全部仪器设备的埋设安装(包括损坏或失效后及时修复或更换,使其具有正常测读功能的仪器设备及设施)的完好。在本合同执行完毕,全部工程竣工时,所移交的仪器设备及相关设施的合格率将大于 100%。6.3.2 主要提交文件我局进场后,将按业主要求和规定的程序向业主递...
