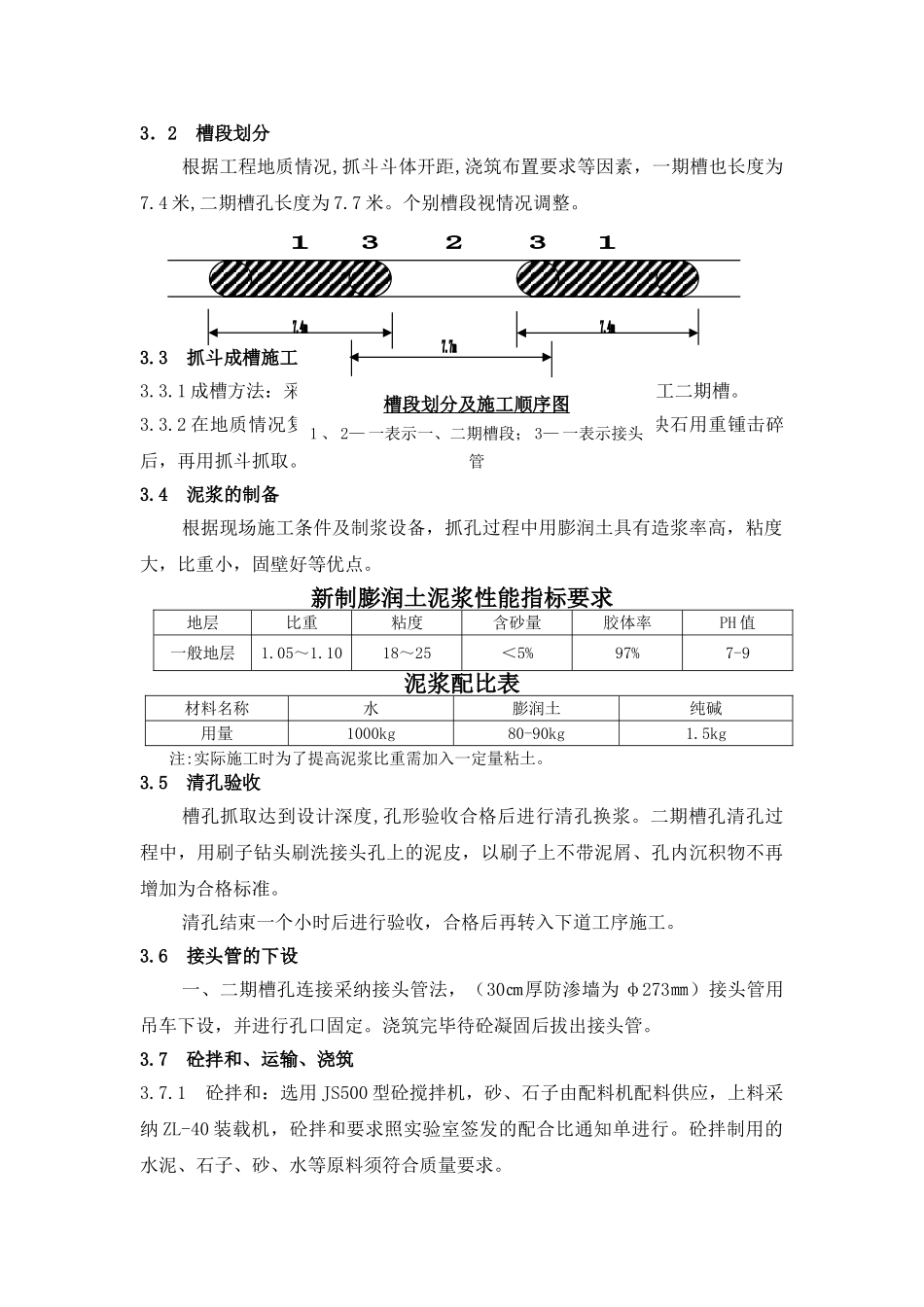

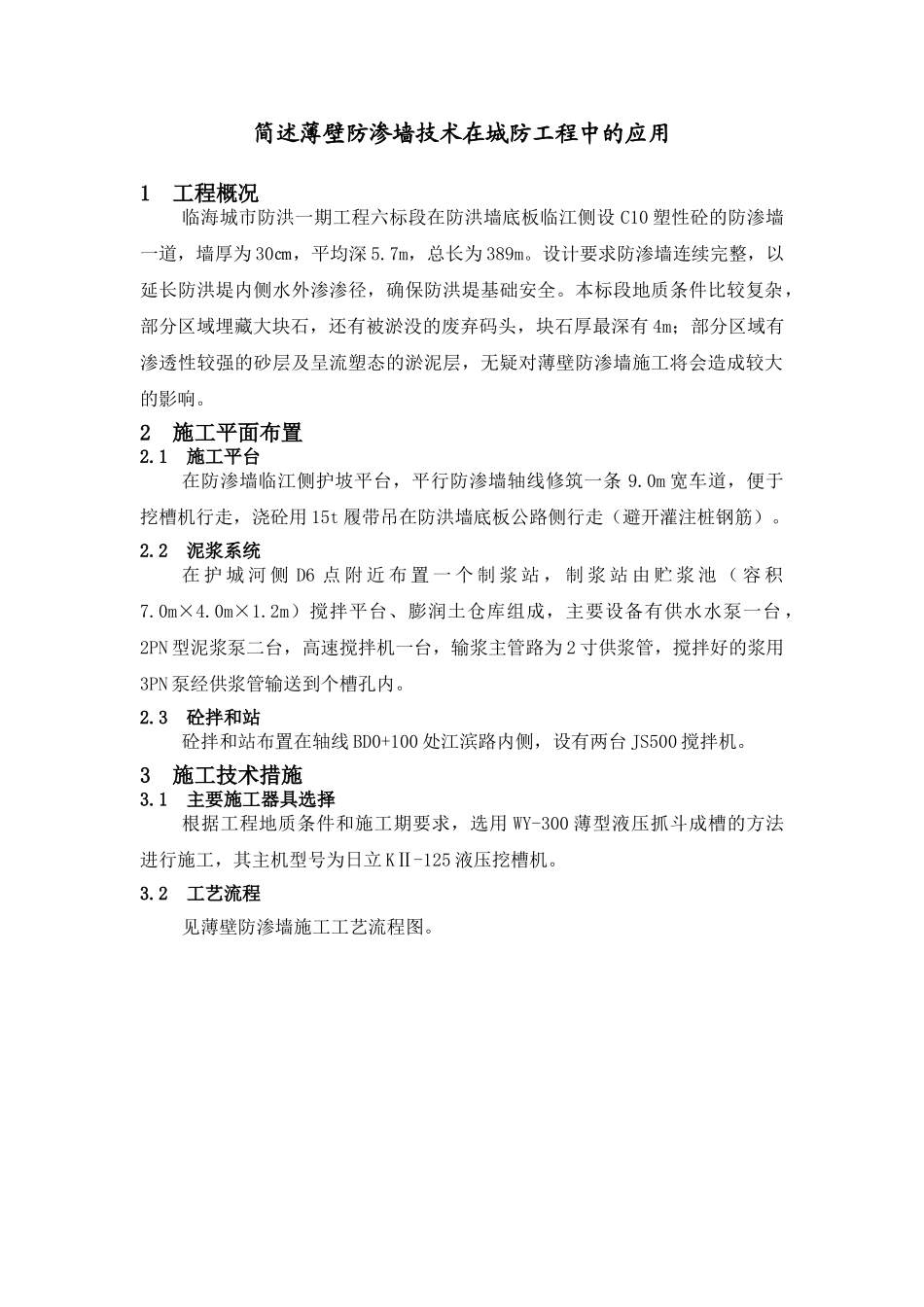

简述薄壁防渗墙技术在城防工程中的应用1 工程概况临海城市防洪一期工程六标段在防洪墙底板临江侧设 C10 塑性砼的防渗墙一道,墙厚为 30㎝,平均深 5
7m,总长为 389m
设计要求防渗墙连续完整,以延长防洪堤内侧水外渗渗径,确保防洪堤基础安全
本标段地质条件比较复杂,部分区域埋藏大块石,还有被淤没的废弃码头,块石厚最深有 4m;部分区域有渗透性较强的砂层及呈流塑态的淤泥层,无疑对薄壁防渗墙施工将会造成较大的影响
2 施工平面布置2
1 施工平台在防渗墙临江侧护坡平台,平行防渗墙轴线修筑一条 9
0m 宽车道,便于挖槽机行走,浇砼用 15t 履带吊在防洪墙底板公路侧行走(避开灌注桩钢筋)
2 泥浆系统在 护 城 河 侧 D6 点 附 近 布 置 一 个 制 浆 站 , 制 浆 站 由 贮 浆 池 ( 容 积7
2m)搅拌平台、膨润土仓库组成,主要设备有供水水泵一台 ,2PN 型泥浆泵二台,高速搅拌机一台,输浆主管路为 2 寸供浆管,搅拌好的浆用3PN 泵经供浆管输送到个槽孔内
3 砼拌和站砼拌和站布置在轴线 BD0+100 处江滨路内侧,设有两台 JS500 搅拌机
3 施工技术措施3
1 主要施工器具选择根据工程地质条件和施工期要求,选用 WY-300 薄型液压抓斗成槽的方法进行施工,其主机型号为日立 KⅡ-125 液压挖槽机

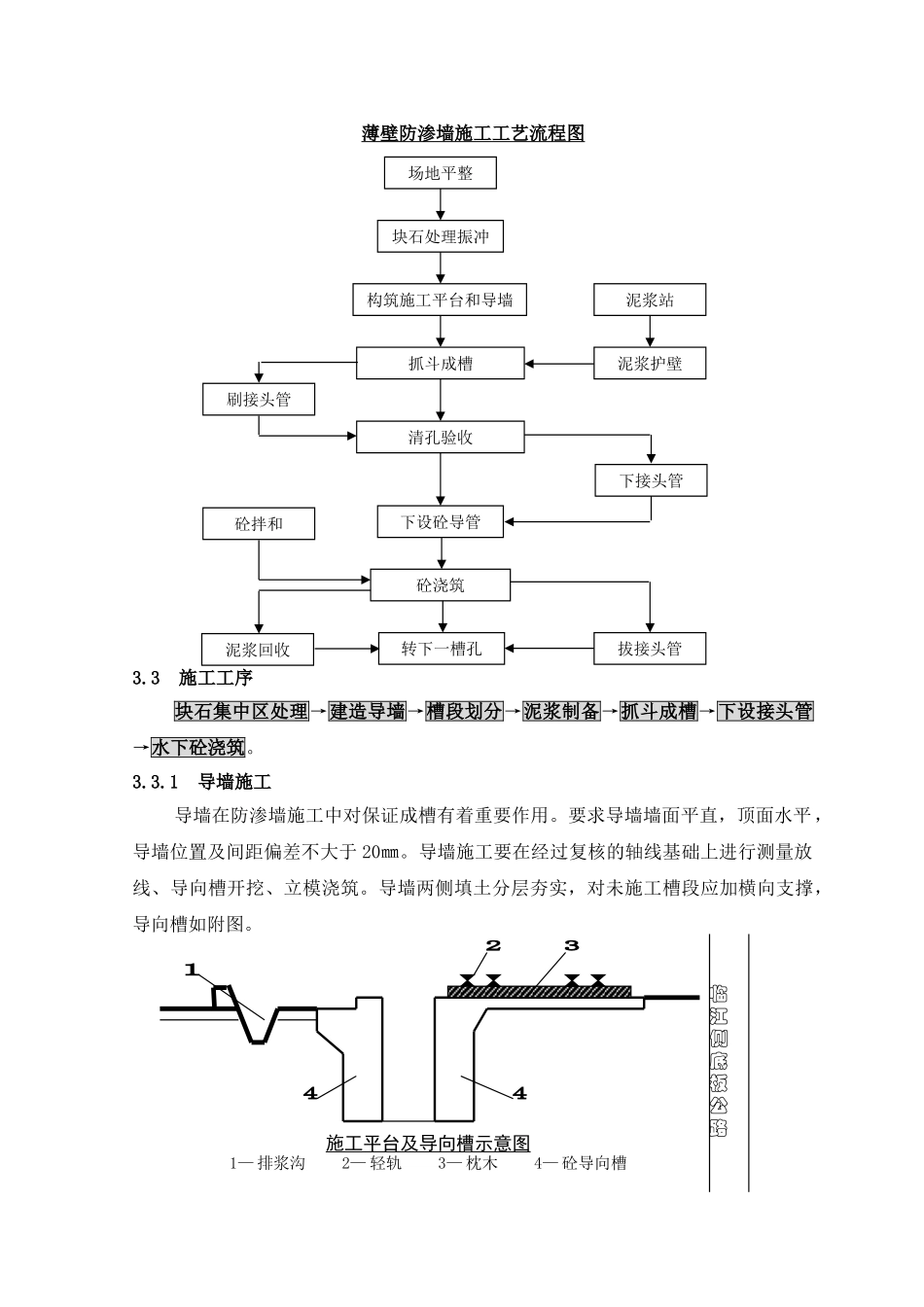

2 工艺流程见薄壁防渗墙施工工艺流程图
薄壁防渗墙施工工艺流程图3
3 施工工序块石集中区处理→建造导墙→槽段划分→泥浆制备→抓斗成槽→下设接头管→水下砼浇筑
1 导墙施工导墙在防渗墙施工中对保证成槽有着重要作用
要求导墙墙面平直,顶面水平,导墙位置及间距偏差不大于 20㎜
导墙施工要在经过复核的轴线基础上进行测量放线、导向槽开挖、立模浇筑
导墙两侧填土分层夯实,对未施工槽段应加横向支撑,导向槽如附图
