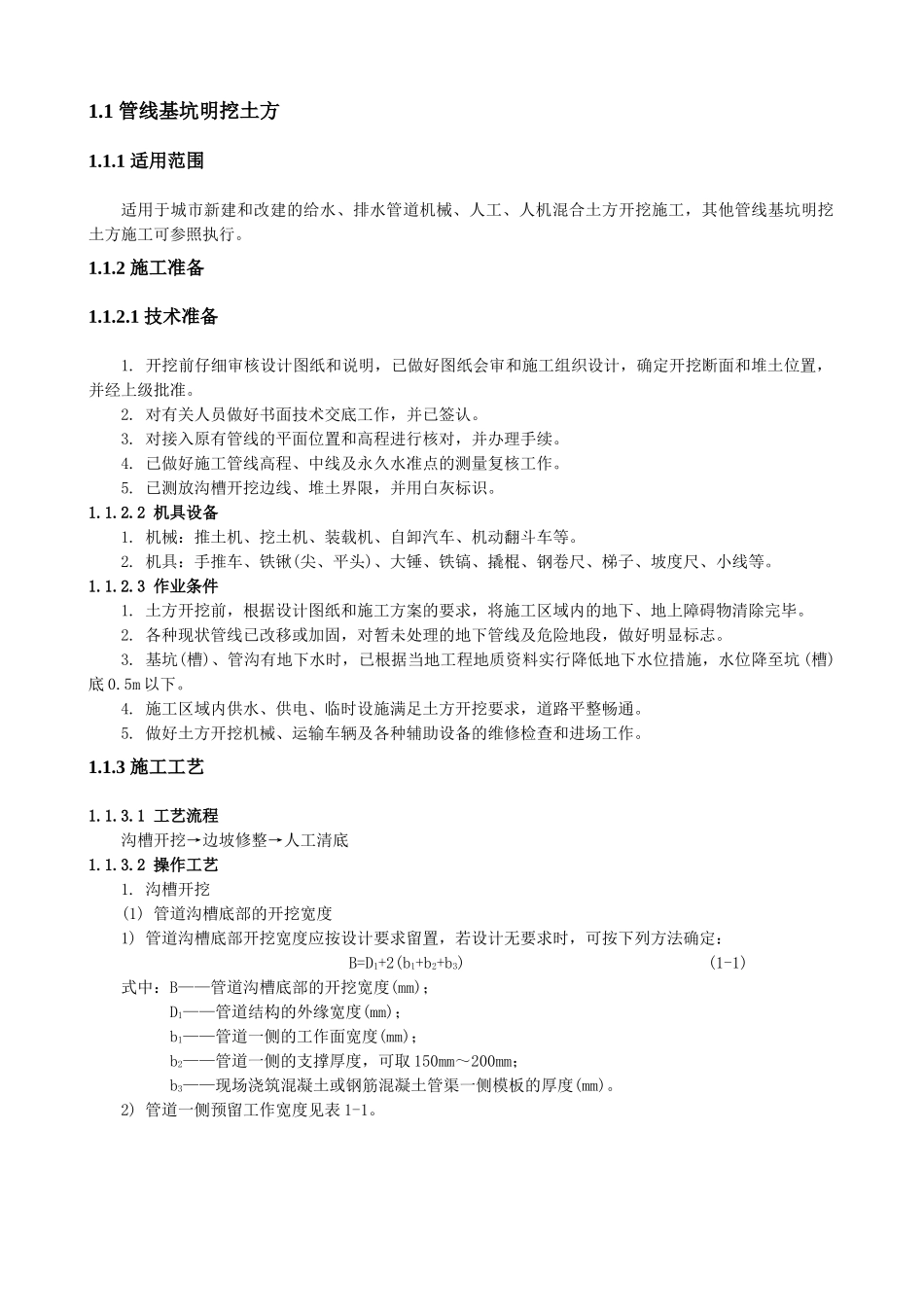

1 管线基坑明挖土方1
1 适用范围适用于城市新建和改建的给水、排水管道机械、人工、人机混合土方开挖施工,其他管线基坑明挖土方施工可参照执行
2 施工准备1
1 技术准备1
开挖前仔细审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置,并经上级批准
对有关人员做好书面技术交底工作,并已签认
对接入原有管线的平面位置和高程进行核对,并办理手续
已做好施工管线高程、中线及永久水准点的测量复核工作
已测放沟槽开挖边线、堆土界限,并用白灰标识
2 机具设备1
机械:推土机、挖土机、装载机、自卸汽车、机动翻斗车等
机具:手推车、铁锹(尖、平头)、大锤、铁镐、撬棍、钢卷尺、梯子、坡度尺、小线等
3 作业条件1
土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除完毕
各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志
基坑(槽)、管沟有地下水时,已根据当地工程地质资料实行降低地下水位措施,水位降至坑 (槽)底 0
施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通
做好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作
3 施工工艺1
1 工艺流程沟槽开挖→边坡修整→人工清底1
2 操作工艺1

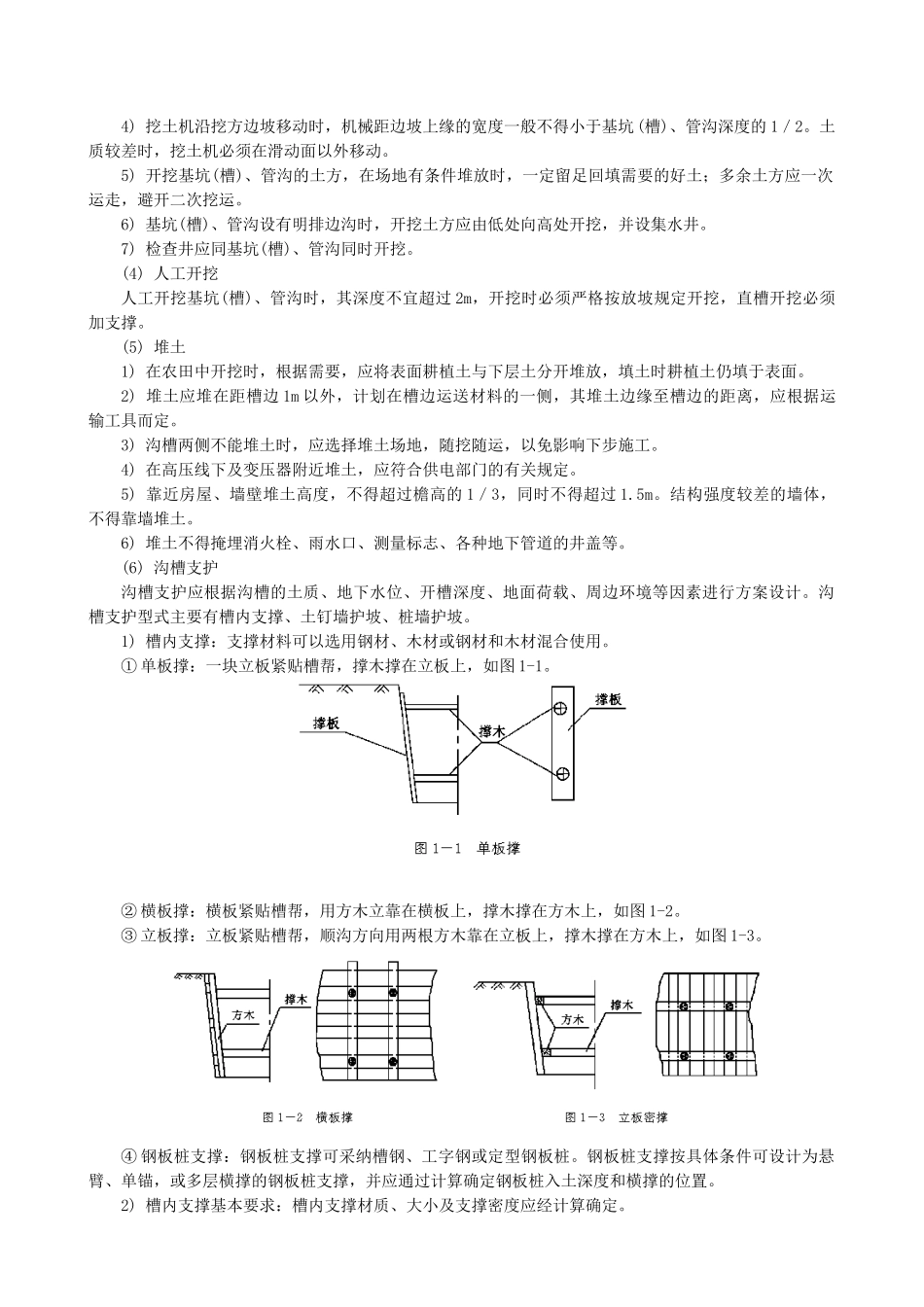

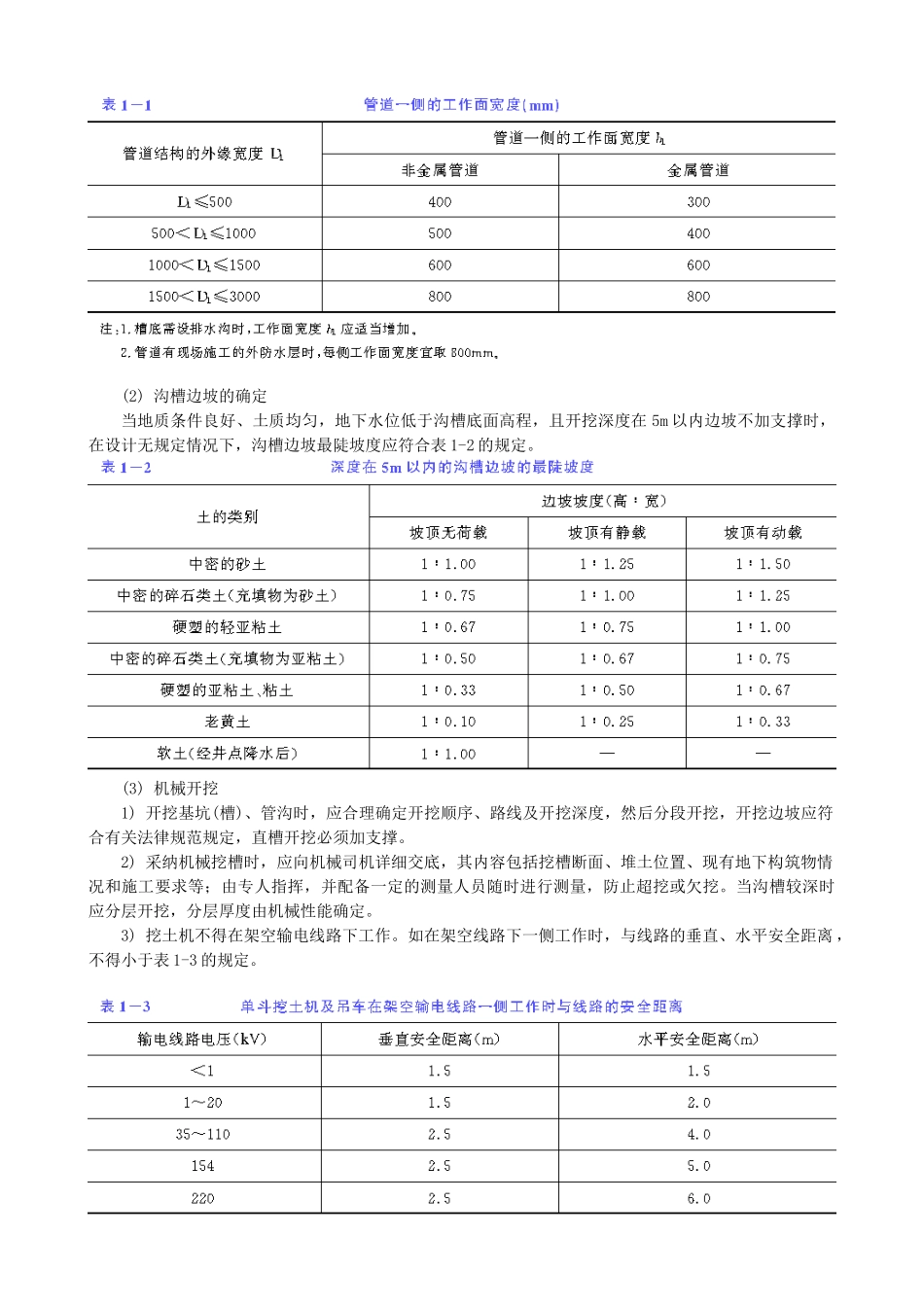

沟槽开挖(1) 管道沟槽底部的开挖宽度1) 管道沟槽底部开挖宽度应按设计要求留置,若设计无要求时,可按下列方法确定:B=D1+2(b1+b2+b3)(1-1)式中:B——管道沟槽底部的开挖宽度(mm);D1——管道结构的外缘宽度(mm);b1——管道一侧的工作面宽度(mm);b2——管道一侧的支撑厚度,可取 150mm~200mm;b3——现场浇筑混凝土或钢筋混凝土管渠一
