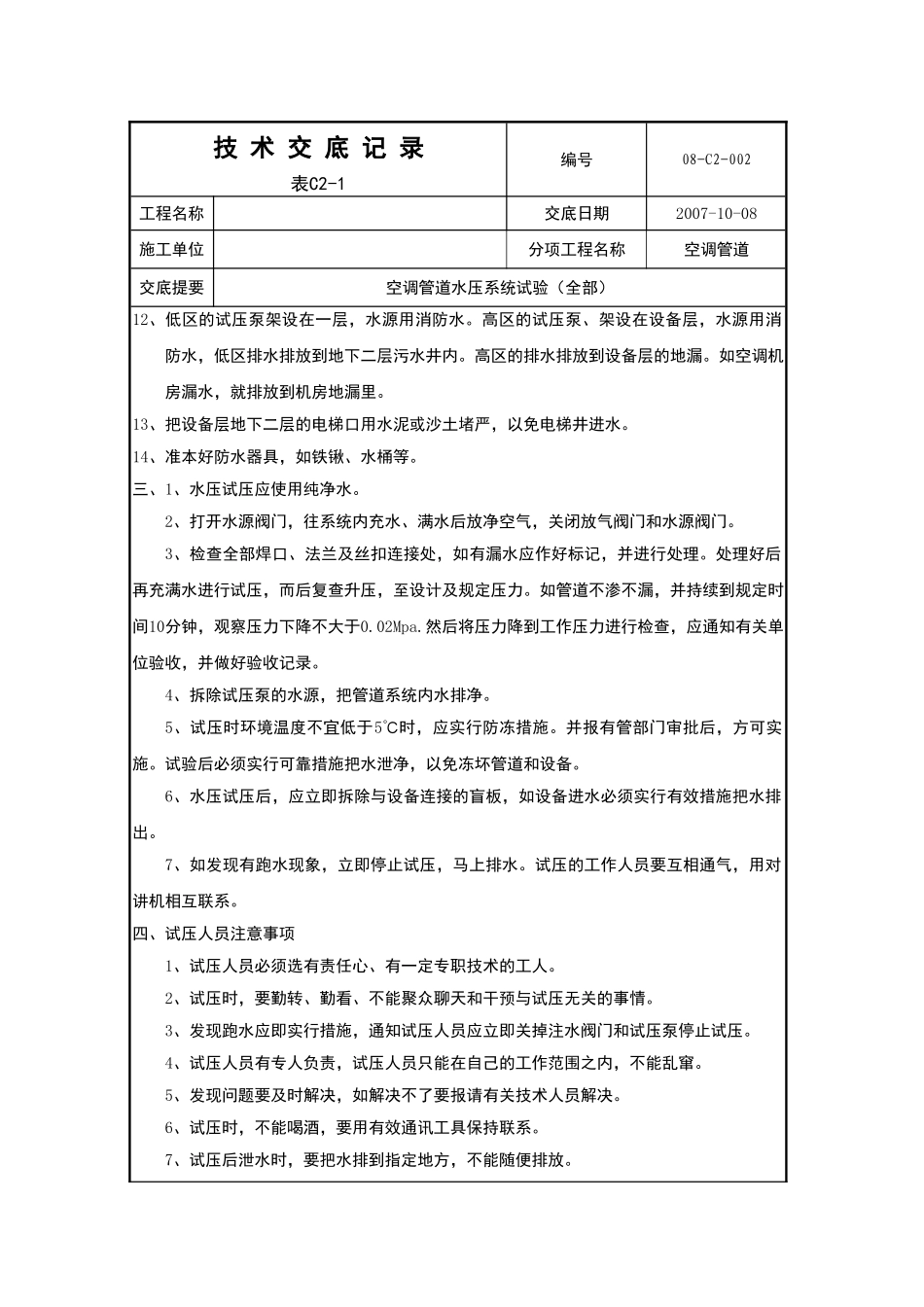

技 术 交 底 记 录表C2-1编号08-C2-002工程名称 交底日期2007-10-08施工单位 分项工程名称空调管道交底提要空调管道水压系统试验(全部)12、低区的试压泵架设在一层,水源用消防水。高区的试压泵、架设在设备层,水源用消防水,低区排水排放到地下二层污水井内。高区的排水排放到设备层的地漏。如空调机房漏水,就排放到机房地漏里。13、把设备层地下二层的电梯口用水泥或沙土堵严,以免电梯井进水。14、准本好防水器具,如铁锹、水桶等。三、1、水压试压应使用纯净水。2、打开水源阀门,往系统内充水、满水后放净空气,关闭放气阀门和水源阀门。3、检查全部焊口、法兰及丝扣连接处,如有漏水应作好标记,并进行处理。处理好后再充满水进行试压,而后复查升压,至设计及规定压力。如管道不渗不漏,并持续到规定时间10分钟,观察压力下降不大于0.02Mpa.然后将压力降到工作压力进行检查,应通知有关单位验收,并做好验收记录。4、拆除试压泵的水源,把管道系统内水排净。5、试压时环境温度不宜低于5℃时,应实行防冻措施。并报有管部门审批后,方可实施。试验后必须实行可靠措施把水泄净,以免冻坏管道和设备。6、水压试压后,应立即拆除与设备连接的盲板,如设备进水必须实行有效措施把水排出。7、如发现有跑水现象,立即停止试压,马上排水。试压的工作人员要互相通气,用对讲机相互联系。四、试压人员注意事项1、试压人员必须选有责任心、有一定专职技术的工人。 2、试压时,要勤转、勤看、不能聚众聊天和干预与试压无关的事情。 3、发现跑水应即实行措施,通知试压人员应立即关掉注水阀门和试压泵停止试压。 4、试压人员有专人负责,试压人员只能在自己的工作范围之内,不能乱窜。 5、发现问题要及时解决,如解决不了要报请有关技术人员解决。 6、试压时,不能喝酒,要用有效通讯工具保持联系。 7、试压后泄水时,要把水排到指定地方,不能随便排放。审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
