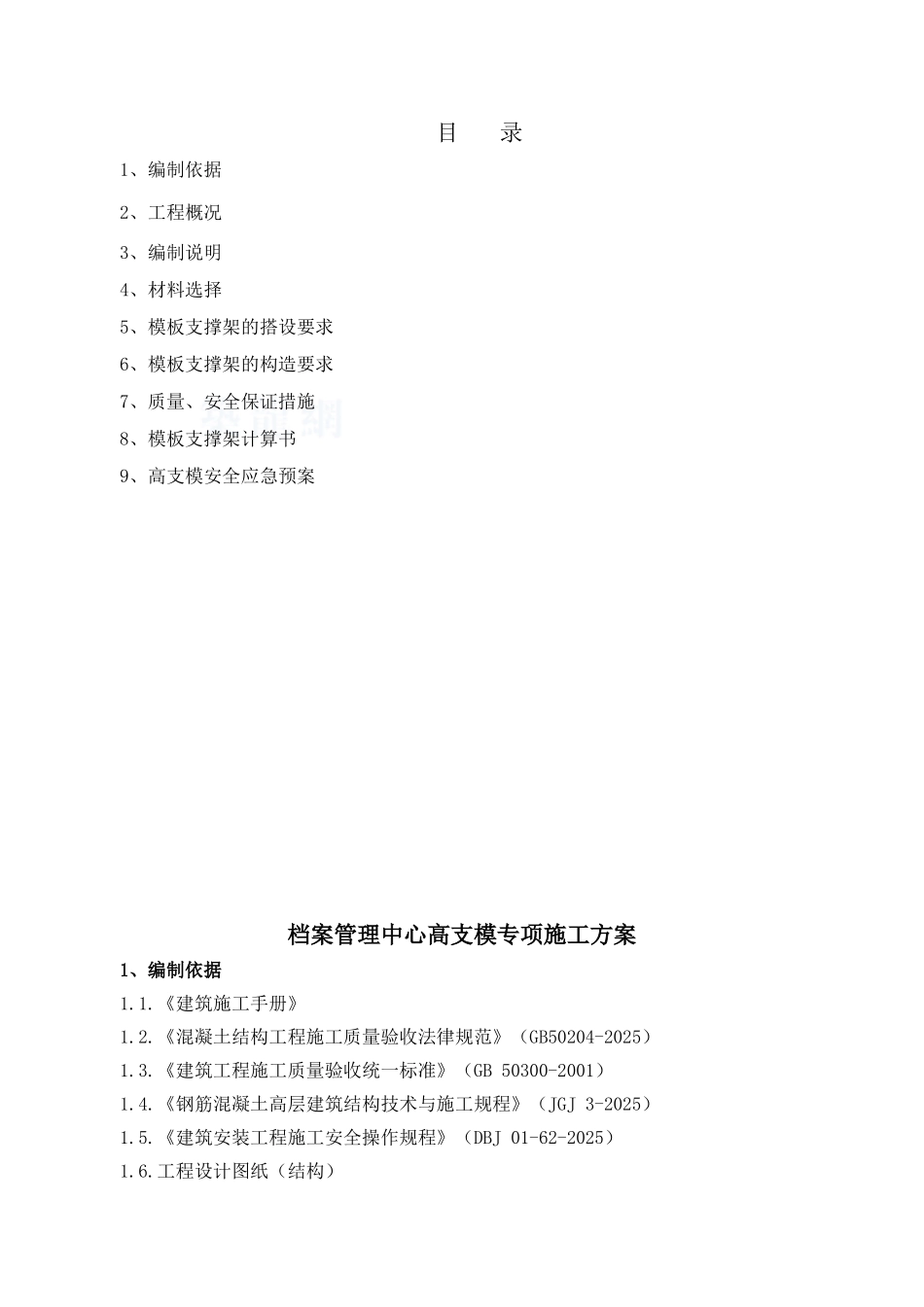

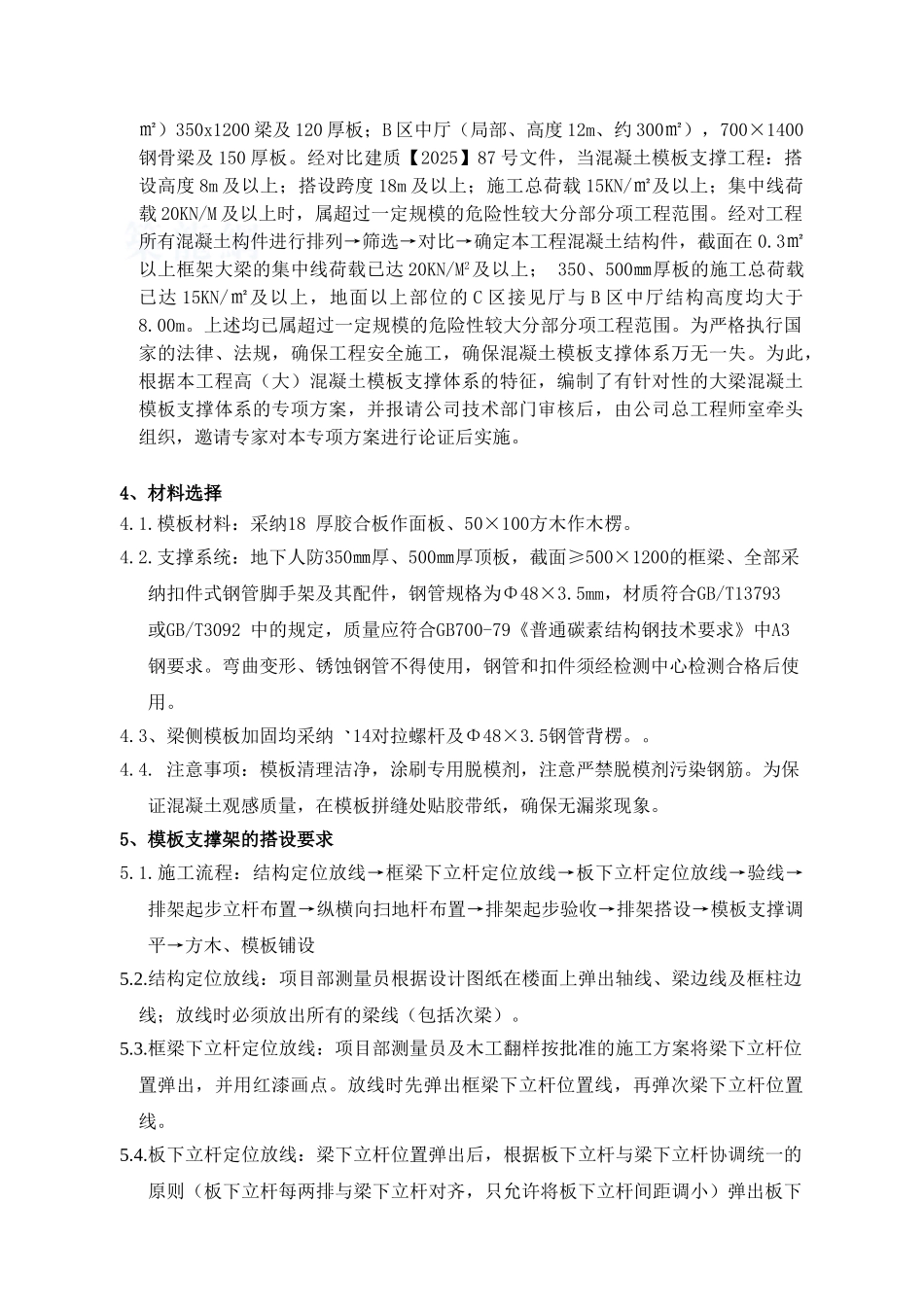

目 录1、编制依据2、工程概况3、编制说明4、材料选择5、模板支撑架的搭设要求6、模板支撑架的构造要求7、质量、安全保证措施8、模板支撑架计算书9、高支模安全应急预案档案管理中心高支模专项施工方案1、编制依据1.1.《建筑施工手册》1.2.《混凝土结构工程施工质量验收法律规范》(GB50204-2025)1.3.《建筑工程施工质量验收统一标准》(GB 50300-2001)1.4.《钢筋混凝土高层建筑结构技术与施工规程》(JGJ 3-2025)1.5.《建筑安装工程施工安全操作规程》(DBJ 01-62-2025)1.6.工程设计图纸(结构)1.7.《砼结构工程施工工艺标准》(JS-Q-技术-(总工办)002-2025)1.8.《建筑施工计算手册》1.9.《档案管理中心施工组织设计》1.10.《建筑施工扣件式钢管脚手架安全技术架法律规范》(JGJ 130-2001)1.11.《钢管脚手架扣件》(GB 15831)2、工程概况2.1.建筑概况:本工程建筑面积 82607㎡;地下一层,建筑面积 17951㎡;层高6.30m,地上裙楼 4~7 层,主楼 19 层,底层层高 6m,以上 5.25~5.5m,总高度85.65m。设计 5 类乙级防空地下室,建筑标高±0.000 相当于黄海高程 3.800m.外墙体采纳 200 厚 ALC 砌板,内墙采纳 200、150 厚 ALC 砌板;抗震设防为 6 度,三级抗震;屋面有组织排水内落水方式,防水等级Ⅱ级使用年限 15 年;外墙装饰玻璃和石材幕墙。2.2.结构概况:桩基加承台、筏板基础,框剪主体结构,主楼 19 层、框剪结构;裙楼 4 层,中部品字展厅下部为框剪结构、上部为巨型钢桁架结构;左边房产交易大厅为四层钢筋砼框架结构;所有建筑下均设地下室)。抗震设防烈度为 6 度;剪力墙、框架抗震等级为三级(中部品字形建筑为二级)。地下室混凝土强度为C40 防水砼、抗渗等级 0.8Mpa。2.3.模板工程概况: 2.3.1.地下室:外墙为 400 厚钢筋混凝土挡墙、中间局部设置剪力墙,其余均为框架柱、梁板体系。2.3.2.地面以上建筑:局部设置剪力墙,其余均为框架柱、梁板体系。2.3.3.地下室总面积 18577㎡,其中人防约面积 5500㎡(人防一区 3000㎡、人防二区 2500㎡),详见分区平面图见图 2.3:图 2.3:分区平面图2.3.4.工程因占地面积大,施工范围广,模板工程划分 A、B、C、D、E 五个施工段,按 C→D→E→B→A 顺序开展流水施工作业。2.3.5.为增强模板支撑体系的整体稳定性,在每个施工段混凝土施工时,均先浇筑中间框架柱,然后浇筑外墙和顶部梁板混凝土。3、高支模方案编制说明:本工程模板的支撑体系的...
