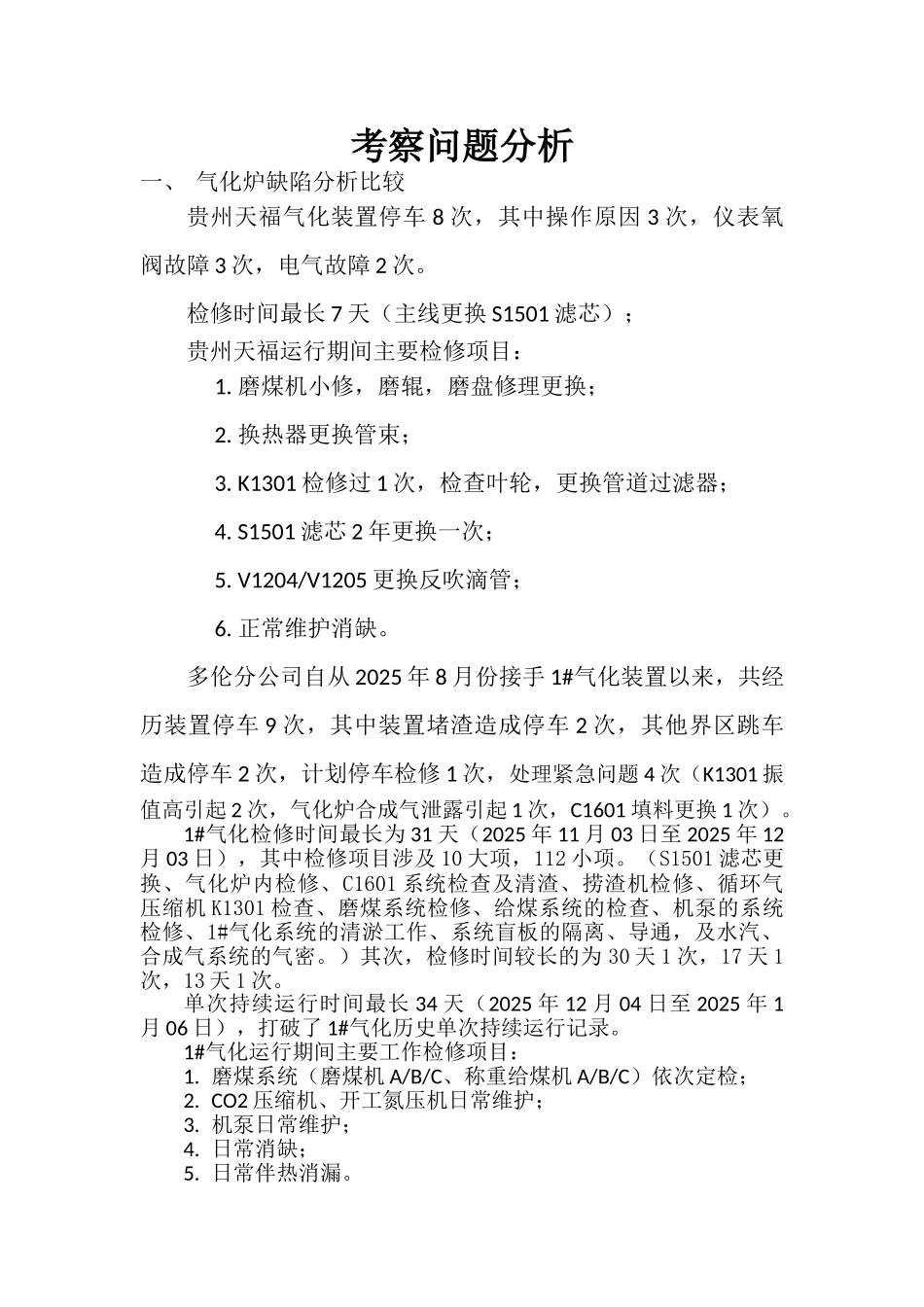

考察问题分析一、 气化炉缺陷分析比较贵州天福气化装置停车 8 次,其中操作原因 3 次,仪表氧阀故障 3 次,电气故障 2 次
检修时间最长 7 天(主线更换 S1501 滤芯);贵州天福运行期间主要检修项目:1
磨煤机小修,磨辊,磨盘修理更换;2
换热器更换管束;3
K1301 检修过 1 次,检查叶轮,更换管道过滤器;4
S1501 滤芯 2 年更换一次;5
V1204/V1205 更换反吹滴管;6
正常维护消缺
多伦分公司自从 2025 年 8 月份接手 1#气化装置以来,共经历装置停车 9 次,其中装置堵渣造成停车 2 次,其他界区跳车造成停车 2 次,计划停车检修 1 次,处理紧急问题 4 次(K1301 振值高引起 2 次,气化炉合成气泄露引起 1 次,C1601 填料更换 1 次)
1#气化检修时间最长为 31 天(2025 年 11 月 03 日至 2025 年 12月 03 日),其中检修项目涉及 10 大项,112 小项
(S1501 滤芯更换、气化炉内检修、C1601 系统检查及清渣、捞渣机检修、循环气压缩机 K1301 检查、磨煤系统检修、给煤系统的检查、机泵的系统检修、1#气化系统的清淤工作、系统盲板的隔离、导通,及水汽、合成气系统的气密
)其次,检修时间较长的为 30 天 1 次,17 天 1次,13 天 1 次
单次持续运行时间最长 34 天(2025 年 12 月 04 日至 2025 年 1月 06 日),打破了 1#气化历史单次持续运行记录
1#气化运行期间主要工作检修项目:1
磨煤系统(磨煤机 A/B/C、称重给煤机 A/B/C)依次定检;2
CO2 压缩机、开工氮压机日常维护;3
机泵日常维护;4
日常消缺;5
日常伴热消漏

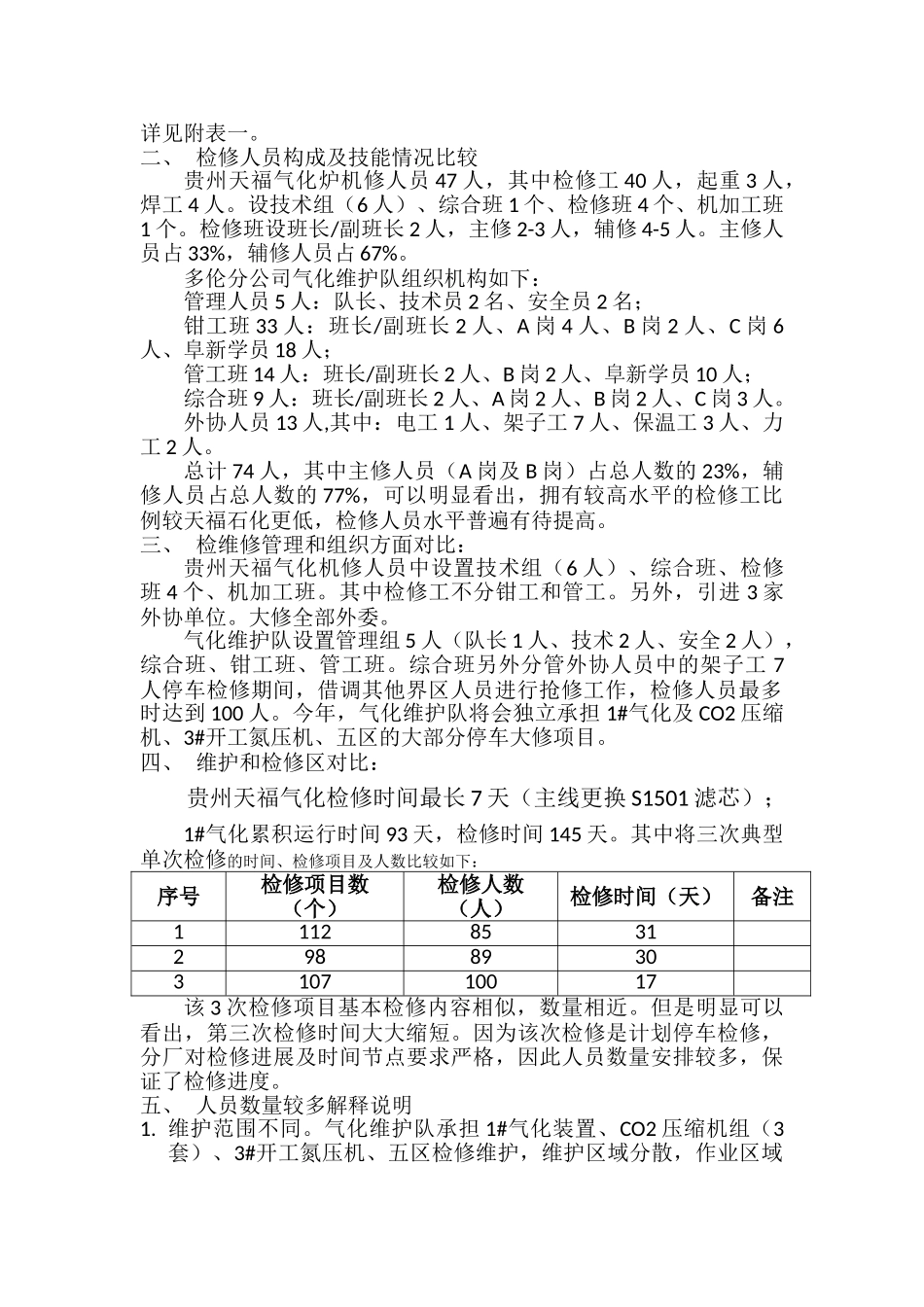

二、 检修人员构成及技能情况比较贵州天福气化炉机修人员 47 人,其中检修工
