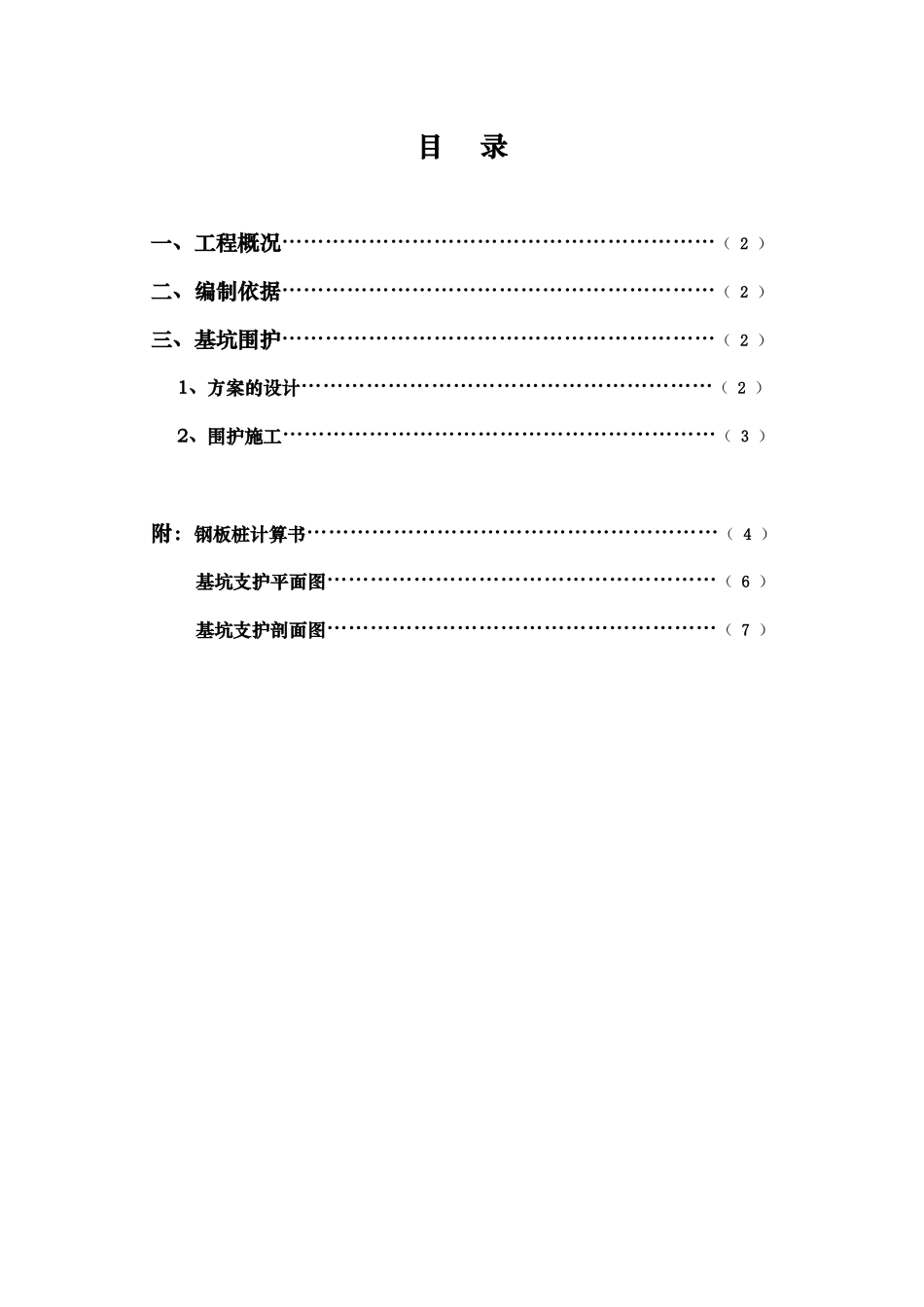

目 录一、工程概况……………………………………………………( 2 )二、编制依据……………………………………………………( 2 )三、基坑围护……………………………………………………( 2 )1、方案的设计…………………………………………………( 2 )2、围护施工……………………………………………………( 3 )附:钢板桩计算书…………………………………………………( 4 )基坑支护平面图………………………………………………( 6 )基坑支护剖面图………………………………………………( 7 )一、工程概况拟建××苑 1#和 2#楼地下室工程呈近似于长方形,基坑周长约为180 米,基坑开挖深度约为 3.20 米,局部 3.70 米。±0.000 相当于6.500 米。拟建场地地形较为平坦,一般地面绝对高程在 5.000 米左右。二、编制依据1、上海民港国际建筑设计有限公司设计的施工图纸。2、国家标准《建筑基坑工程技术法律规范》( YB—9258—97)。3、国家标准《基坑工程设计施工手册》。4、上海标准[基坑工程设计施工规程]《DBJ08—61—97》。三、基坑围护1、方案的设计1)1#楼西侧和 2#楼东侧地下室基坑边距临时道路边为 1.3 米,考虑工作面,实际距离不大于 0.7 米,围护采纳拉森Ⅳ号大止口钢板桩围护,使用Ⅳ号*12M 大止口钢板桩,桩顶标高为 5.000 米,每边比基坑边长 2.0 米,1#楼约为 14.4 米,2#楼约为 15.8 米。钢板桩上设一道箍梁,采纳 20#B 型槽钢在钢板桩上基坑内侧一根,中心标高为桩顶以下 0.35 米,箍梁槽钢每一米设一根螺栓铆紧。支撑采纳¢20 钢筋,将钢板桩拉结锚固在临时道路另一端的锚桩上,每基坑设 4 道。锚桩采纳¢50 的钢管,斜插进土中 5 米。2)基坑其余三面采纳大放坡,以 1:1.13 放坡。因北侧有市政煤气管道,需在坡道表面混凝土护坡,坡面层配置钢丝网片,每隔2-3m 设一个定位支架。其余两面根据开挖后地质情况考虑是否护坡。混凝土分段进行,同一分段内浇筑顺序应自下而上,浇筑混凝土通常每分段开挖的底部预留 300mm,这样有利于下一步开挖后安装钢筋网,与下步 45 倒角的喷射砼层施工搭接。砼 设 计 强 度 C20 , 厚 度 10 ㎝ , 混 凝 土 的 水 泥 最 小 含 量 为400kg/m3 ,并每 100m2 设置一个控制格盒以控制现场混凝土浇制质量。2、围护施工(1)钢板桩使用 50T 吊车及 45KN 电动震动锤采纳正反大止口套打的施工方...
