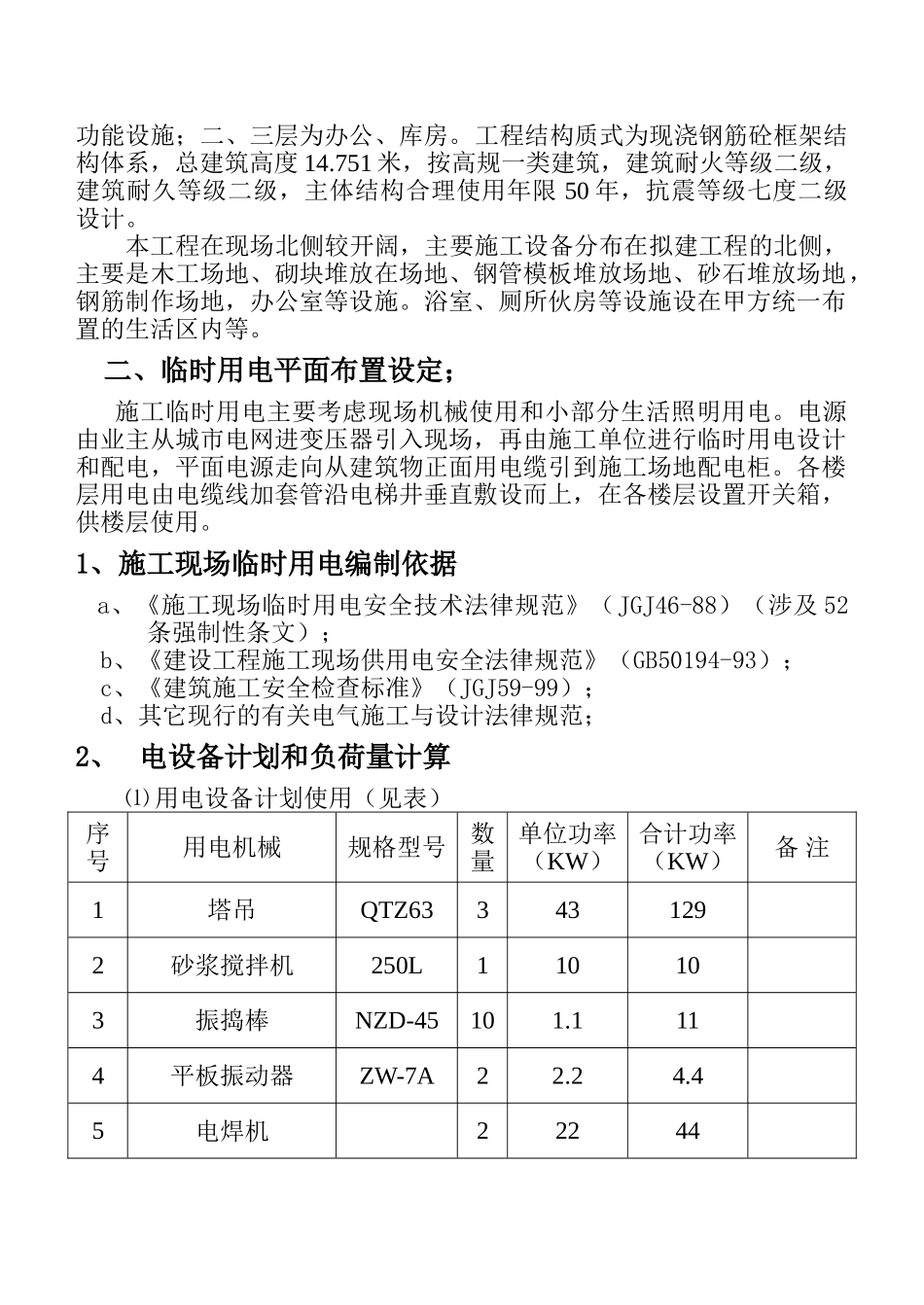

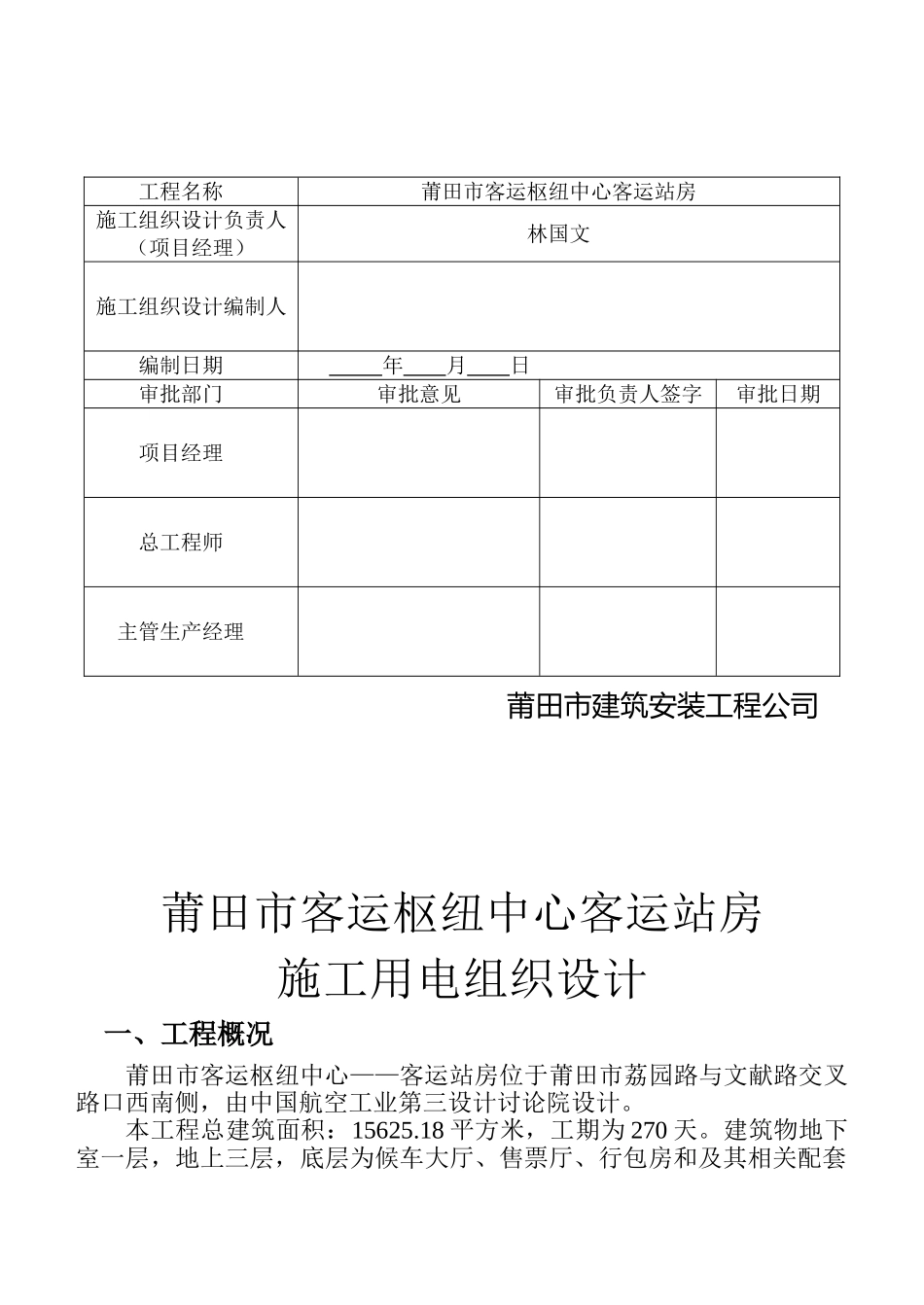

莆田市客运枢纽中心-客运站房施 工 临 时 用 电施工组织设计莆田市建筑安装工程公司莆田市客运枢纽中心客运站房工程项目部编制二 00 八年十二月八日施工用电组织设计审批表工程名称莆田市客运枢纽中心客运站房施工组织设计负责人(项目经理)林国文施工组织设计编制人编制日期 年 月 日审批部门审批意见审批负责人签字审批日期项目经理总工程师主管生产经理莆田市建筑安装工程公司莆田市客运枢纽中心客运站房施工用电组织设计一、工程概况莆田市客运枢纽中心——客运站房位于莆田市荔园路与文献路交叉路口西南侧,由中国航空工业第三设计讨论院设计。本工程总建筑面积:15625.18 平方米,工期为 270 天。建筑物地下室一层,地上三层,底层为候车大厅、售票厅、行包房和及其相关配套功能设施;二、三层为办公、库房。工程结构质式为现浇钢筋砼框架结构体系,总建筑高度 14.751 米,按高规一类建筑,建筑耐火等级二级,建筑耐久等级二级,主体结构合理使用年限 50 年,抗震等级七度二级设计。本工程在现场北侧较开阔,主要施工设备分布在拟建工程的北侧,主要是木工场地、砌块堆放在场地、钢管模板堆放场地、砂石堆放场地,钢筋制作场地,办公室等设施。浴室、厕所伙房等设施设在甲方统一布置的生活区内等。二、临时用电平面布置设定; 施工临时用电主要考虑现场机械使用和小部分生活照明用电。电源由业主从城市电网进变压器引入现场,再由施工单位进行临时用电设计和配电,平面电源走向从建筑物正面用电缆引到施工场地配电柜。各楼层用电由电缆线加套管沿电梯井垂直敷设而上,在各楼层设置开关箱,供楼层使用。1、施工现场临时用电编制依据a、《施工现场临时用电安全技术法律规范》(JGJ46-88)(涉及 52条强制性条文);b、《建设工程施工现场供用电安全法律规范》(GB50194-93);c、《建筑施工安全检查标准》(JGJ59-99);d、其它现行的有关电气施工与设计法律规范;2、 电设备计划和负荷量计算⑴ 用电设备计划使用(见表)序号用电机械规格型号数量单位功率(KW)合计功率(KW)备 注1塔吊QTZ633431292砂浆搅拌机250L110103振捣棒NZD-45101.1114平板振动器ZW-7A22.24.45电焊机222446电渣压力焊机27.527.57钢筋切断机Q140-11448切割机12.22.29圆盘锯机组42.811.210弯筋机组15.55.511卷扬式拉筋机组1101012砂轮机12.22.213水泵机组218.53714施工照明101015生活照明1515合计173323(2)总负荷计算 以下系数通过各自查表而...
