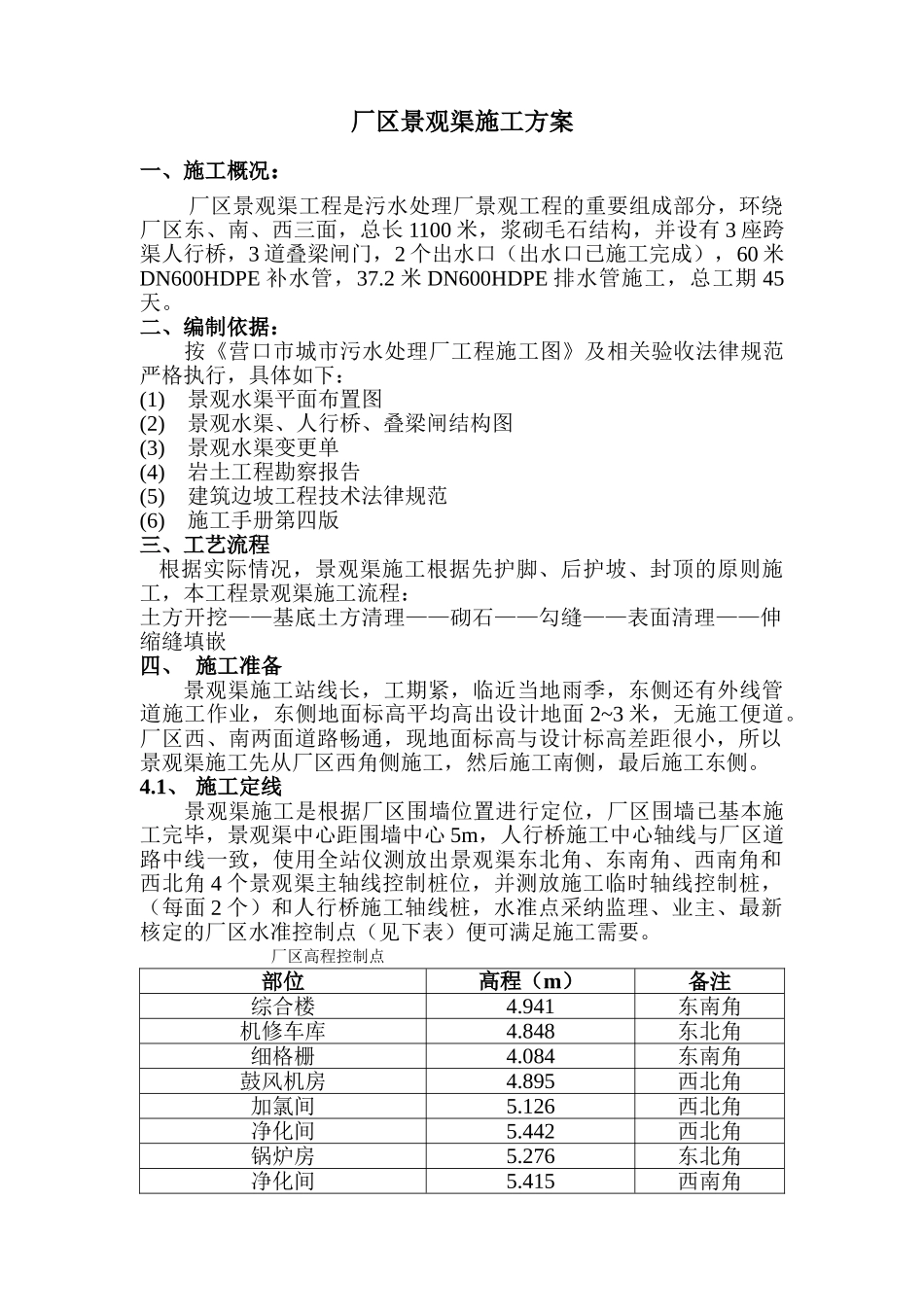

厂区景观渠施工方案一、施工概况:厂区景观渠工程是污水处理厂景观工程的重要组成部分,环绕厂区东、南、西三面,总长 1100 米,浆砌毛石结构,并设有 3 座跨渠人行桥,3 道叠梁闸门,2 个出水口(出水口已施工完成),60 米DN600HDPE 补水管,37
2 米 DN600HDPE 排水管施工,总工期 45天
二、编制依据:按《营口市城市污水处理厂工程施工图》及相关验收法律规范严格执行,具体如下:(1)景观水渠平面布置图(2)景观水渠、人行桥、叠梁闸结构图(3)景观水渠变更单(4)岩土工程勘察报告(5)建筑边坡工程技术法律规范(6)施工手册第四版三、工艺流程 根据实际情况,景观渠施工根据先护脚、后护坡、封顶的原则施工,本工程景观渠施工流程:土方开挖——基底土方清理——砌石——勾缝——表面清理——伸缩缝填嵌四、 施工准备景观渠施工站线长,工期紧,临近当地雨季,东侧还有外线管道施工作业,东侧地面标高平均高出设计地面 2~3 米,无施工便道
厂区西、南两面道路畅通,现地面标高与设计标高差距很小,所以景观渠施工先从厂区西角侧施工,然后施工南侧,最后施工东侧
1、 施工定线景观渠施工是根据厂区围墙位置进行定位,厂区围墙已基本施工完毕,景观渠中心距围墙中心 5m,人行桥施工中心轴线与厂区道路中线一致,使用全站仪测放出景观渠东北角、东南角、西南角和西北角 4 个景观渠主轴线控制桩位,并测放施工临时轴线控制桩,(每面 2 个)和人行桥施工轴线桩,水准点采纳监理、业主、最新核定的厂区水准控制点(见下表)便可满足施工需要
厂区高程控制点部位高程(m)备注综合楼4
941东南角机修车库4
848东北角细格栅4
084东南角鼓风机房4
895西北角加氯间5
126西北角净化间5
442西北角锅炉房5
276东北角净化间5
415西南角二级水提升泵房5
242东北角4

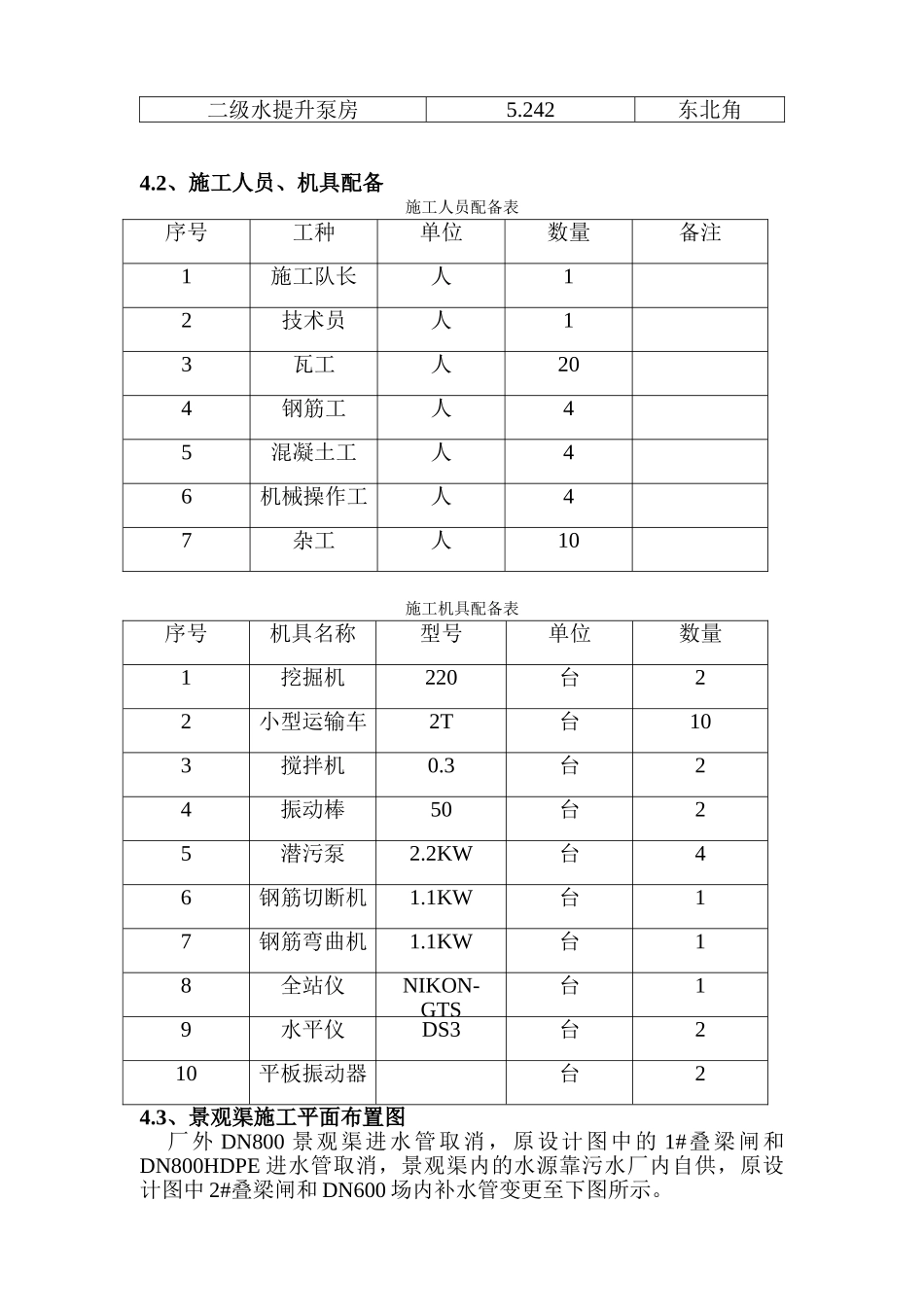

2、施工人员、机具配备
