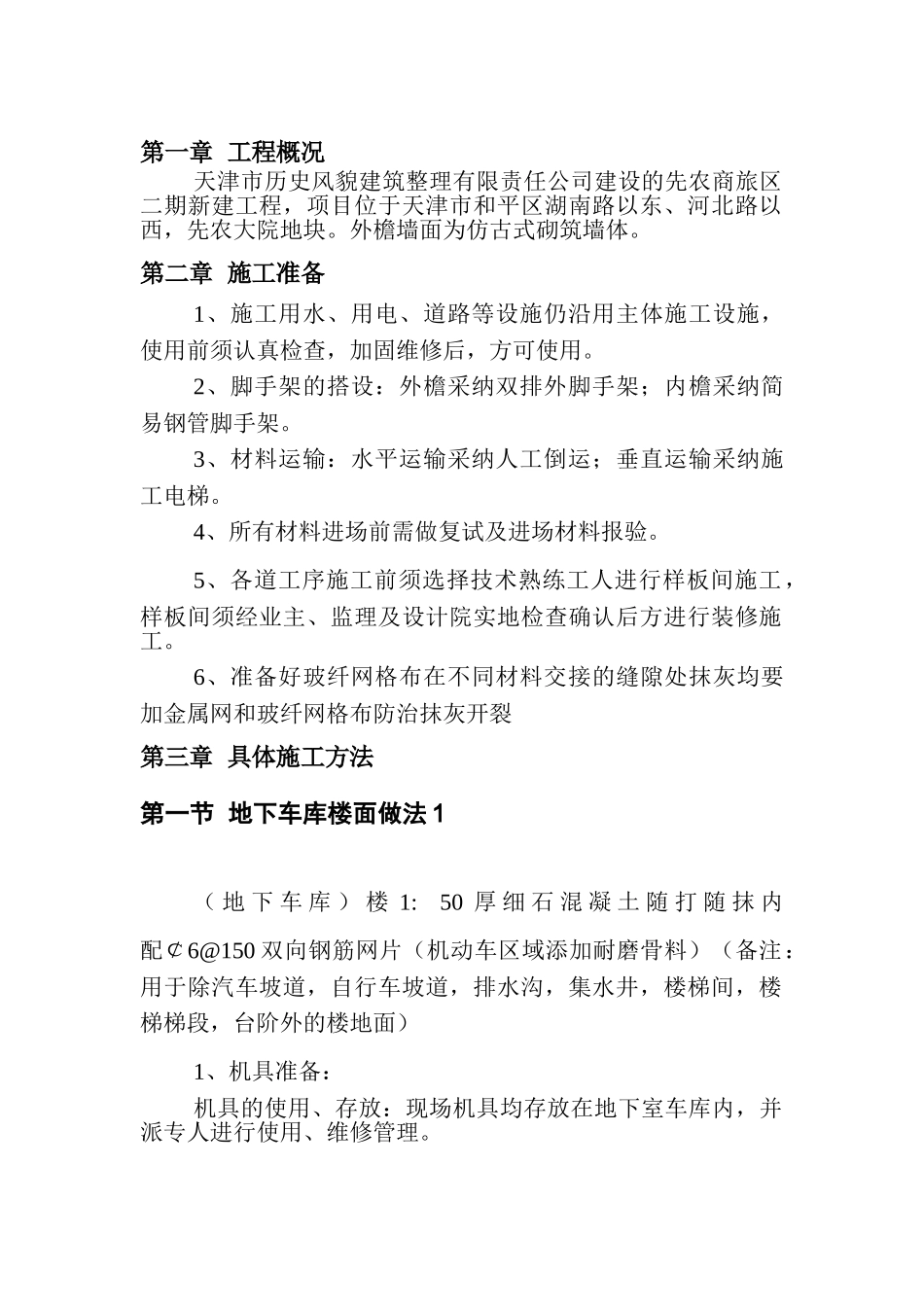

先农商旅区二期新建工程装修施工方案 DY—( )建—( )—( )编制人: 初审人: 审核人: 审批人: 大元建业集团股份有限公司年 月 日目录第一章 工程概况 第二章 施工准备 第三章 具体施工方法 第一节 地库楼面做法 1 第二节 地库楼面做法 2 第三节 地库楼面做法 3 第四节 地库楼面做法 5 第五节 地库内墙面做法 1、2 第六节 地库顶棚做法 1、 第七节 地库内墙 1、2 顶棚 1、2、3 五级防水白色乳胶漆 第八节 地库 2、3 顶棚 第九节 屋面 3、4 第十节 屋面地砖做法 第十一节 卫生间地面 第十二节 抹灰工程 第十三节 抹灰水泥踢脚 第十四节 雨水管安装 第一章 工程概况天津市历史风貌建筑整理有限责任公司建设的先农商旅区二期新建工程,项目位于天津市和平区湖南路以东、河北路以西,先农大院地块
外檐墙面为仿古式砌筑墙体
第二章 施工准备1、施工用水、用电、道路等设施仍沿用主体施工设施,使用前须认真检查,加固维修后,方可使用
2、脚手架的搭设:外檐采纳双排外脚手架;内檐采纳简易钢管脚手架
3、材料运输:水平运输采纳人工倒运;垂直运输采纳施工电梯
4、所有材料进场前需做复试及进场材料报验
5、各道工序施工前须选择技术熟练工人进行样板间施工,样板间须经业主、监理及设计院实地检查确认后方进行装修施工
6、准备好玻纤网格布在不同材料交接的缝隙处抹灰均要加金属网和玻纤网格布防治抹灰开裂第三章 具体施工方法第一节 地下车库楼面做法 1( 地 下 车 库 ) 楼 1: 50 厚 细 石 混 凝 土 随 打 随 抹 内配¢6@150 双向钢筋网片(机动车区域添加耐磨骨料)(备注:用于除汽车坡道,自行车坡道,排水沟,集水井,楼梯间,楼梯梯段,台阶外的楼地面) 1、机具准备:机具的使用、存放:现场机具均存放在地下室车库内,并派专人进行使用、维修管理
2、材料准备商品砼、金
