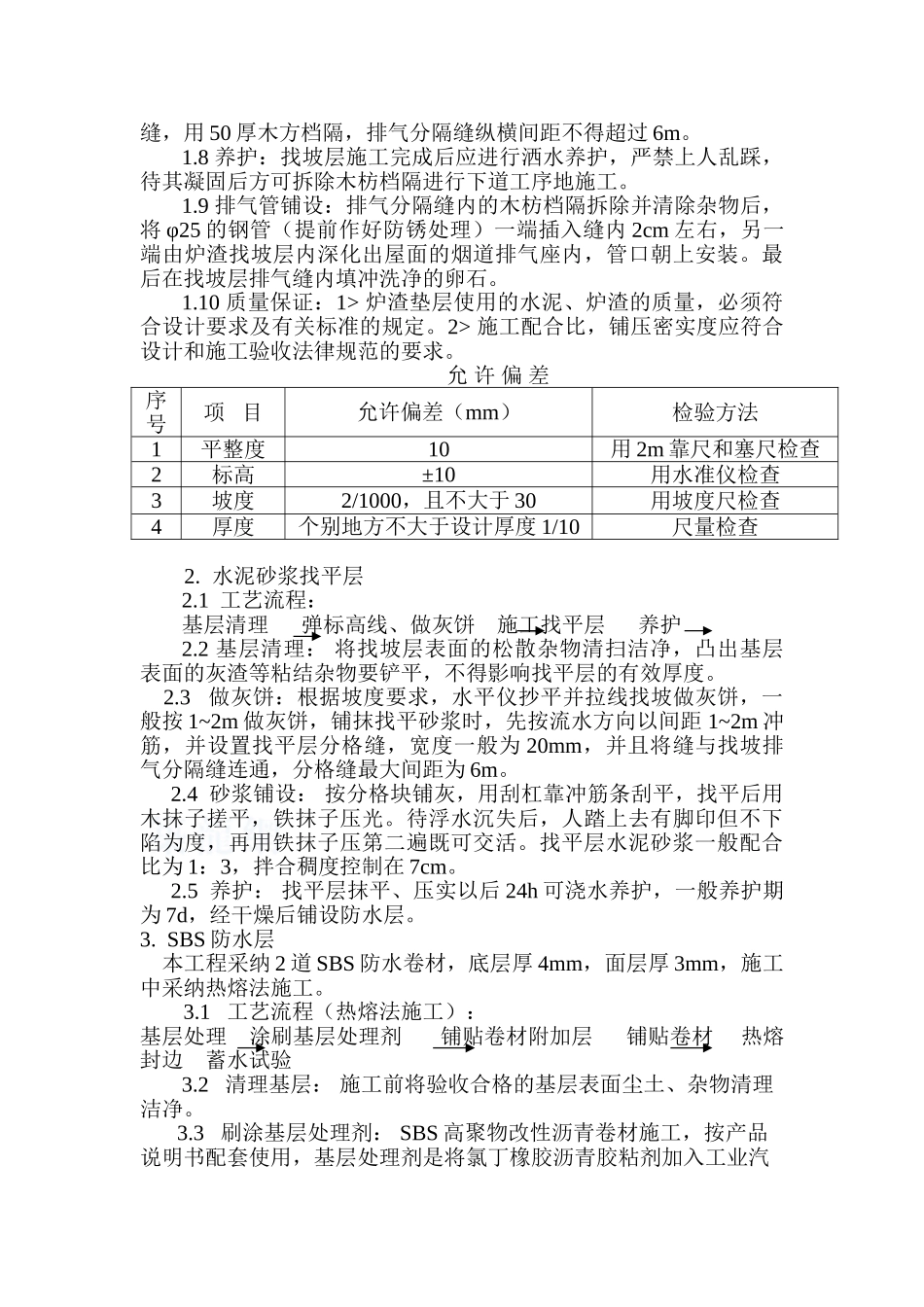

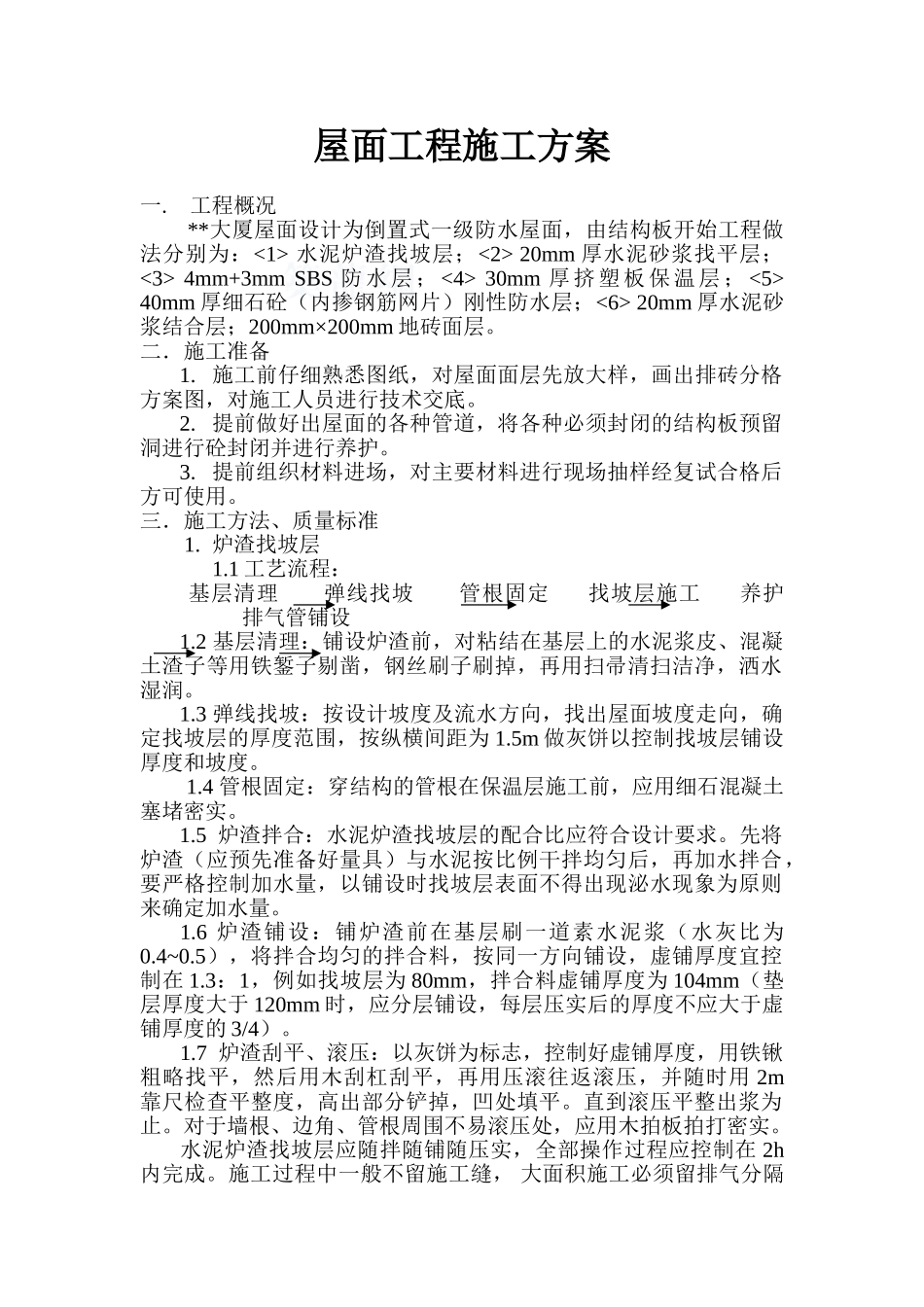

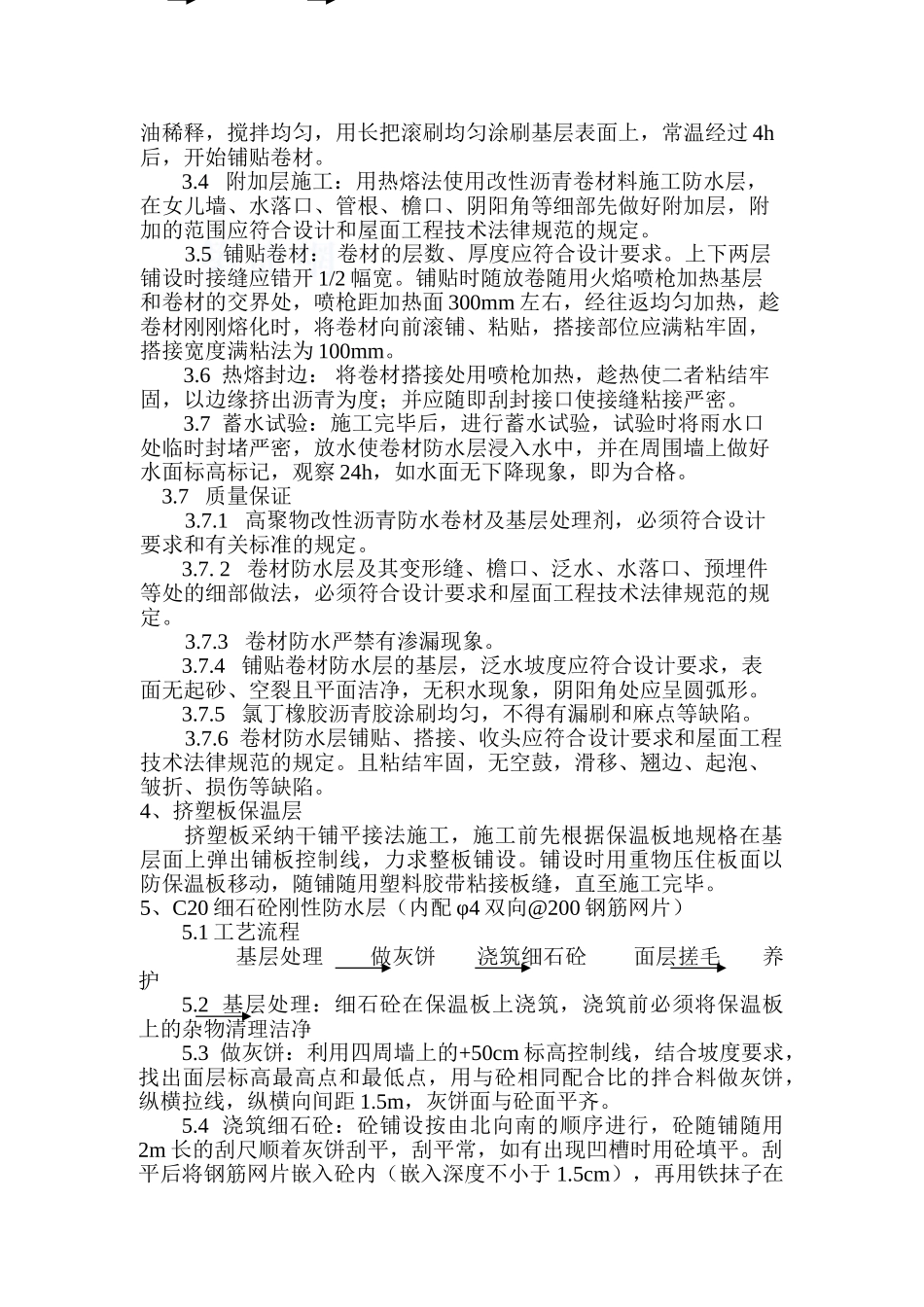

屋面工程施工方案一
工程概况**大厦屋面设计为倒置式一级防水屋面,由结构板开始工程做法分别为: 水泥炉渣找坡层; 20mm 厚水泥砂浆找平层; 4mm+3mm SBS 防 水 层 ; 30mm 厚 挤 塑 板 保 温 层 ; 40mm 厚细石砼(内掺钢筋网片)刚性防水层; 20mm 厚水泥砂浆结合层;200mm×200mm 地砖面层
二.施工准备1
施工前仔细熟悉图纸,对屋面面层先放大样,画出排砖分格方案图,对施工人员进行技术交底
提前做好出屋面的各种管道,将各种必须封闭的结构板预留洞进行砼封闭并进行养护
提前组织材料进场,对主要材料进行现场抽样经复试合格后方可使用
三.施工方法、质量标准1
炉渣找坡层1
1 工艺流程: 基层清理 弹线找坡 管根固定 找坡层施工 养护 排气管铺设1
2 基层清理:铺设炉渣前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫洁净,洒水湿润
3 弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定找坡层的厚度范围,按纵横间距为 1
5m 做灰饼以控制找坡层铺设厚度和坡度
4 管根固定:穿结构的管根在保温层施工前,应用细石混凝土塞堵密实
5 炉渣拌合:水泥炉渣找坡层的配合比应符合设计要求
先将炉渣(应预先准备好量具)与水泥按比例干拌均匀后,再加水拌合,要严格控制加水量,以铺设时找坡层表面不得出现泌水现象为原则来确定加水量
6 炉渣铺设:铺炉渣前在基层刷一道素水泥浆(水灰比为0
5),将拌合均匀的拌合料,按同一方向铺设,虚铺厚度宜控制在 1
3:1,例如找坡层为 80mm,拌合料虚铺厚度为 104mm(垫层厚度大于 120mm 时,应分层铺设,每层压实后的厚度不应大于虚铺厚度的 3/4)
7 炉渣刮平、滚压:以灰饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再
