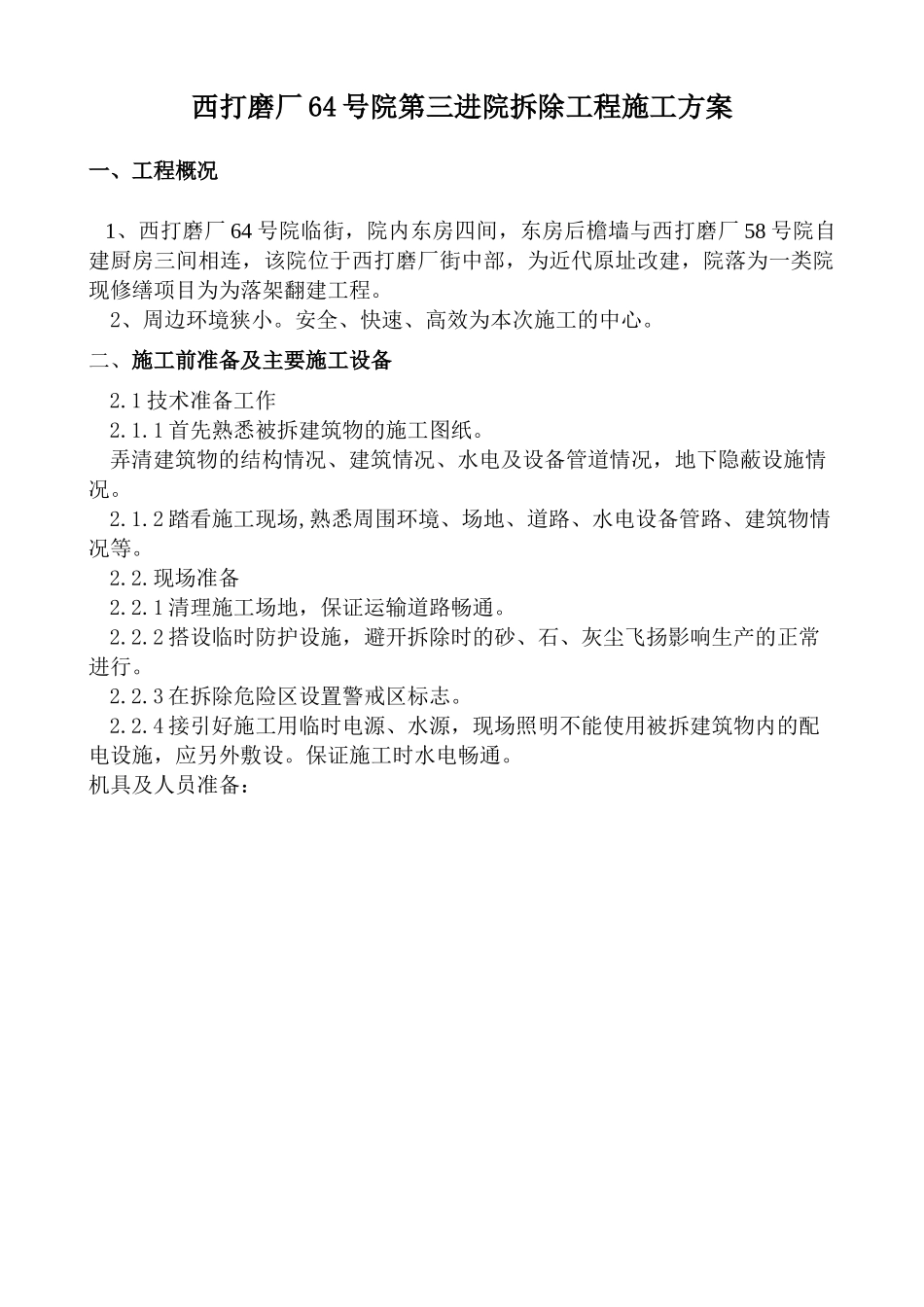

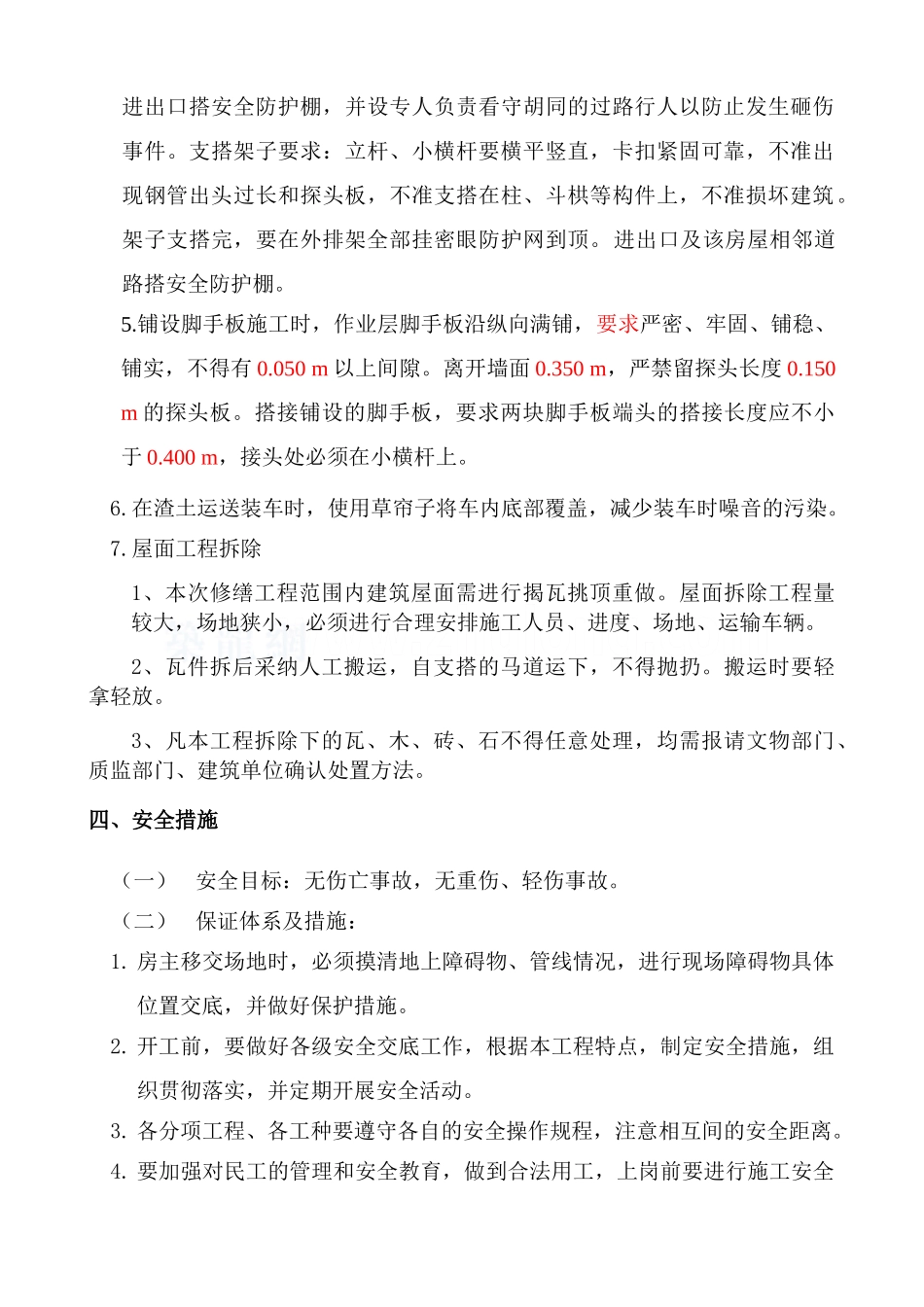

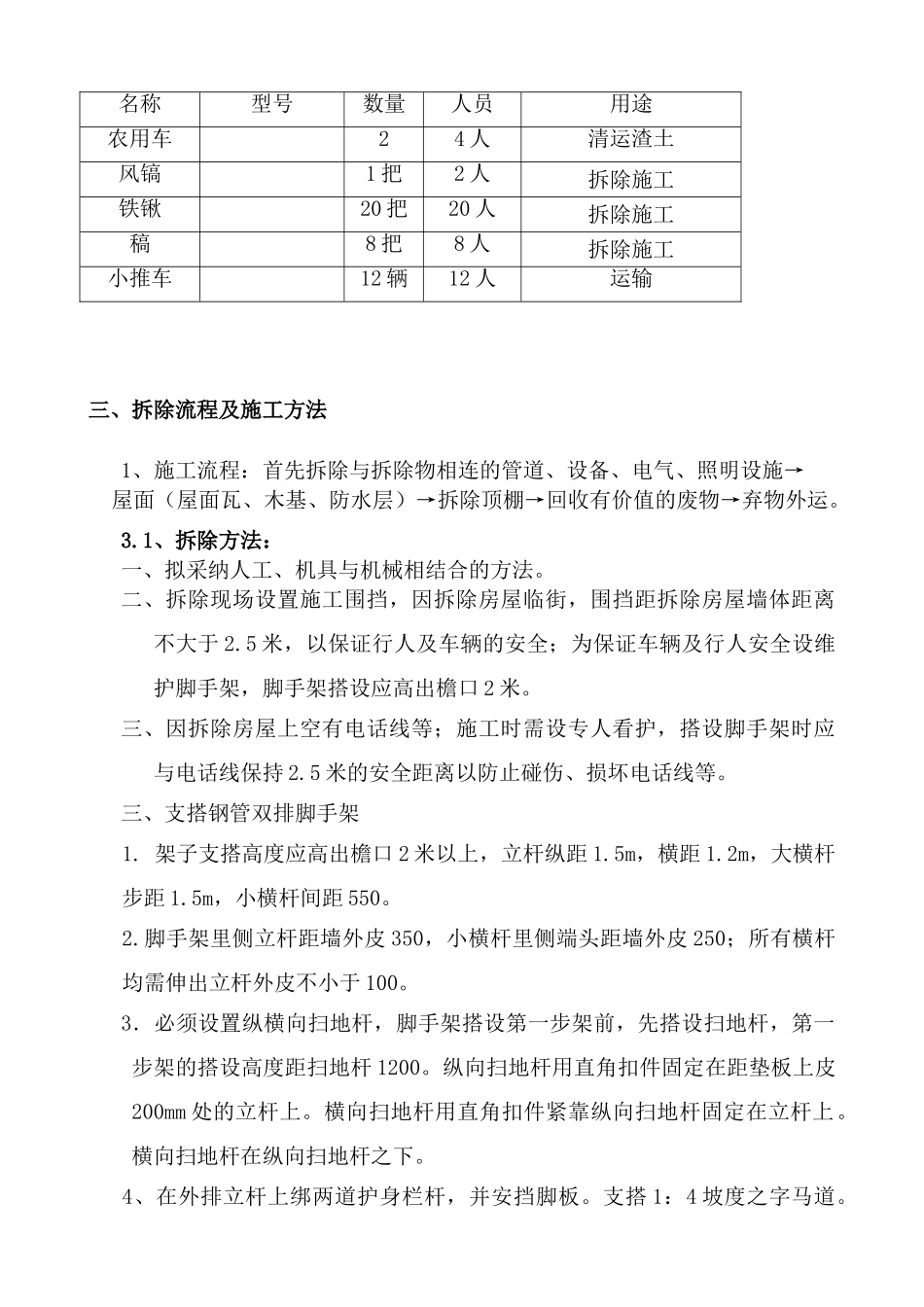

西打磨厂 64 号院第三进院拆除工程施工方案一、工程概况 1、西打磨厂 64 号院临街,院内东房四间,东房后檐墙与西打磨厂 58 号院自建厨房三间相连,该院位于西打磨厂街中部,为近代原址改建,院落为一类院现修缮项目为为落架翻建工程。2、周边环境狭小。安全、快速、高效为本次施工的中心。二、施工前准备及主要施工设备2.1 技术准备工作2.1.1 首先熟悉被拆建筑物的施工图纸。弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。2.1.2 踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。2.2.现场准备2.2.1 清理施工场地,保证运输道路畅通。2.2.2 搭设临时防护设施,避开拆除时的砂、石、灰尘飞扬影响生产的正常进行。2.2.3 在拆除危险区设置警戒区标志。2.2.4 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证施工时水电畅通。机具及人员准备:三、拆除流程及施工方法1、施工流程:首先拆除与拆除物相连的管道、设备、电气、照明设施→屋面(屋面瓦、木基、防水层)→拆除顶棚→回收有价值的废物→弃物外运。3.1、拆除方法:一、拟采纳人工、机具与机械相结合的方法。二、拆除现场设置施工围挡,因拆除房屋临街,围挡距拆除房屋墙体距离不大于 2.5 米,以保证行人及车辆的安全;为保证车辆及行人安全设维护脚手架,脚手架搭设应高出檐口 2 米。三、因拆除房屋上空有电话线等;施工时需设专人看护,搭设脚手架时应与电话线保持 2.5 米的安全距离以防止碰伤、损坏电话线等。三、支搭钢管双排脚手架1. 架子支搭高度应高出檐口 2 米以上,立杆纵距 1.5m,横距 1.2m,大横杆步距 1.5m,小横杆间距 550。2.脚手架里侧立杆距墙外皮 350,小横杆里侧端头距墙外皮 250;所有横杆均需伸出立杆外皮不小于 100。3.必须设置纵横向扫地杆,脚手架搭设第一步架前,先搭设扫地杆,第一步架的搭设高度距扫地杆 1200。纵向扫地杆用直角扣件固定在距垫板上皮200mm 处的立杆上。横向扫地杆用直角扣件紧靠纵向扫地杆固定在立杆上。横向扫地杆在纵向扫地杆之下。4、在外排立杆上绑两道护身栏杆,并安挡脚板。支搭 1:4 坡度之字马道。名称型号数量人员用途农用车24 人清运渣土风镐1 把2 人拆除施工铁锹20 把20 人拆除施工稿8 把8 人拆除施工小推车12 辆12 人运输进出口搭安全防护棚,并设专人负责看守胡同的过路行人以防止发生砸伤事件。支...
