详解钻孔灌注桩施工姓名:xxxx 建筑工程总公司xx1

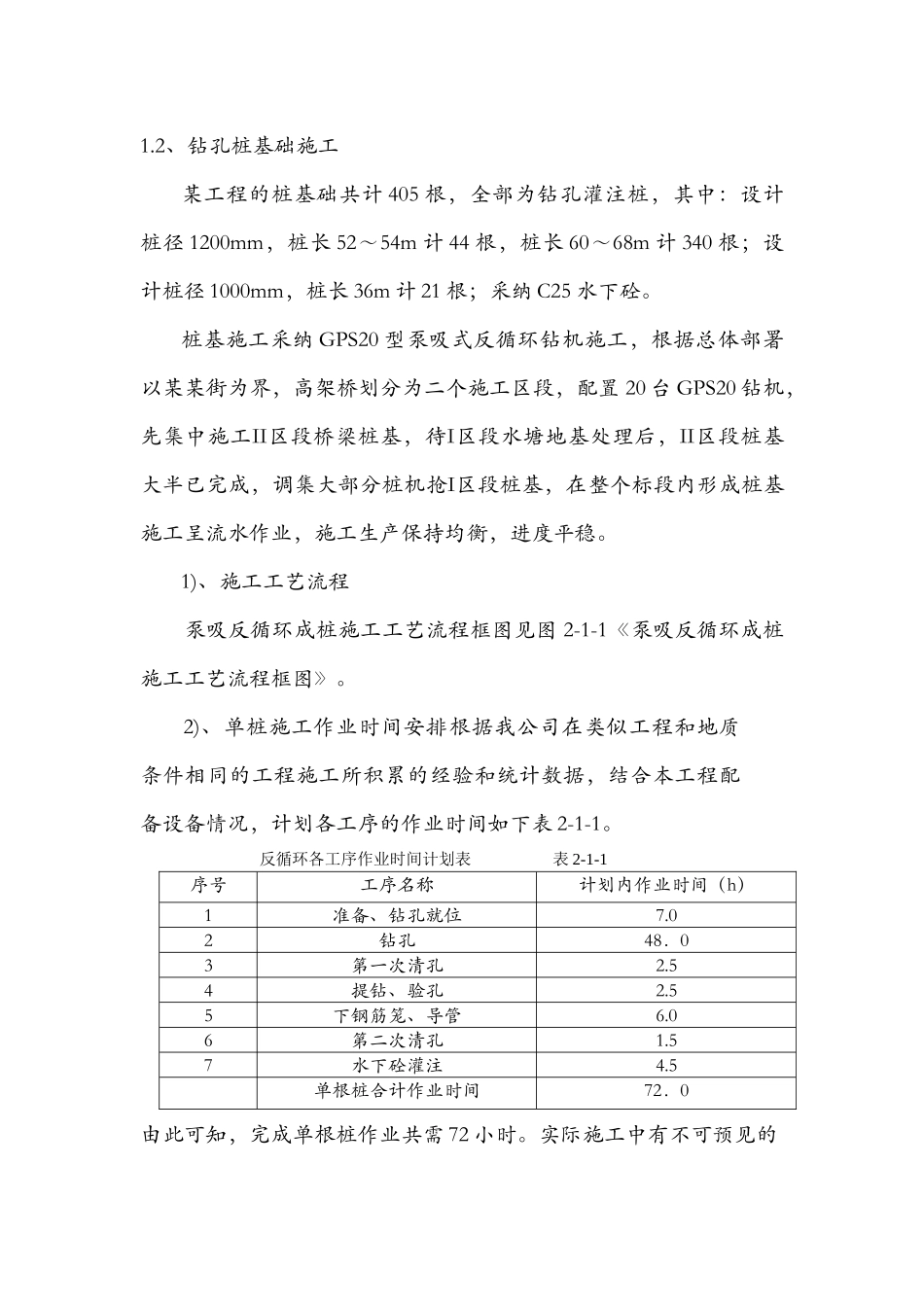

2、钻孔桩基础施工某工程的桩基础共计 405 根,全部为钻孔灌注桩,其中:设计桩径 1200mm,桩长 52~54m 计 44 根,桩长 60~68m 计 340 根;设计桩径 1000mm,桩长 36m 计 21 根;采纳 C25 水下砼
桩基施工采纳 GPS20 型泵吸式反循环钻机施工,根据总体部署以某某街为界,高架桥划分为二个施工区段,配置 20 台 GPS20 钻机,先集中施工II区段桥梁桩基,待I区段水塘地基处理后,II区段桩基大半已完成,调集大部分桩机抢I区段桩基,在整个标段内形成桩基施工呈流水作业,施工生产保持均衡,进度平稳

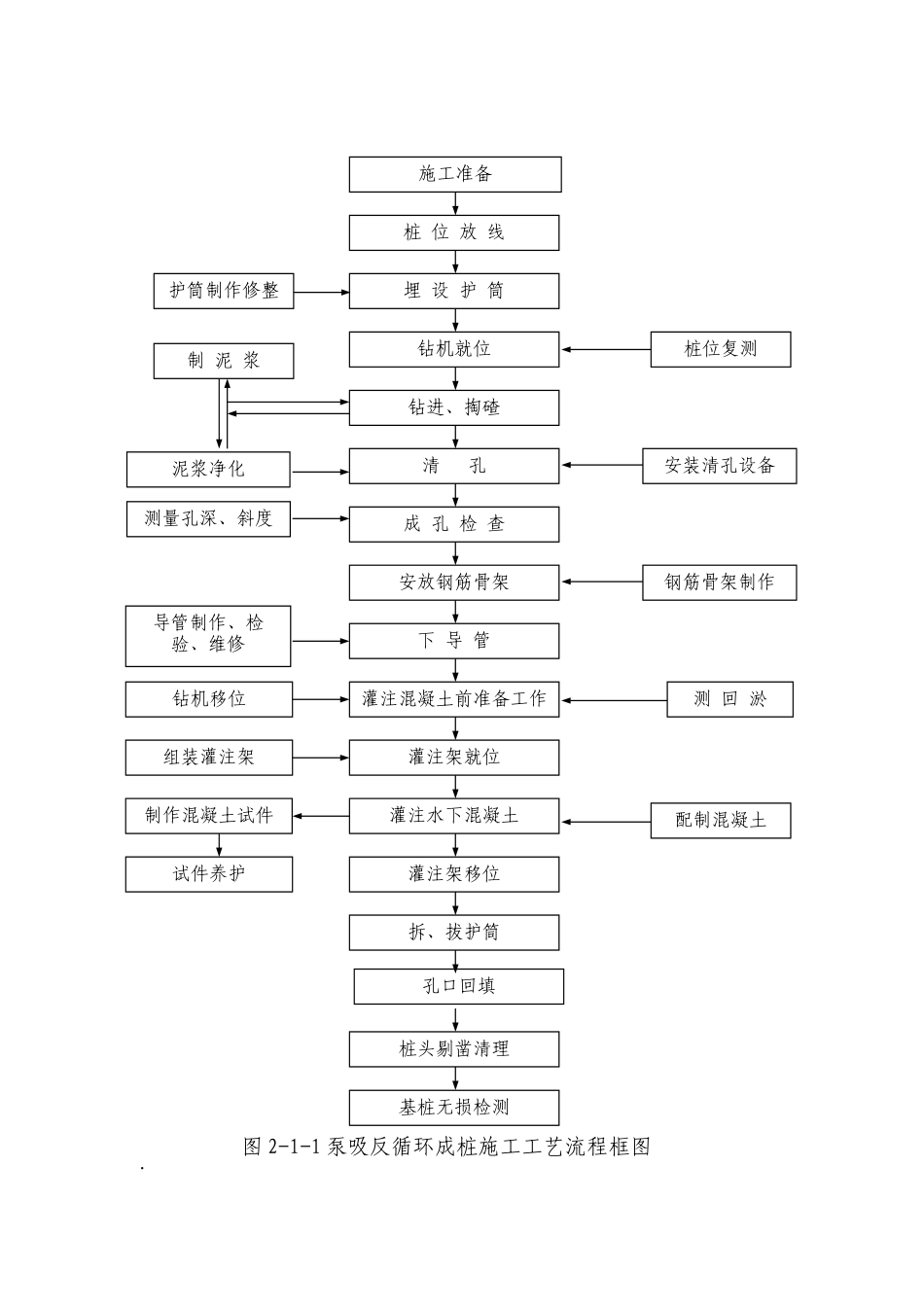

1)、施工工艺流程泵吸反循环成桩施工工艺流程框图见图 2-1-1《泵吸反循环成桩施工工艺流程框图》
2)、单桩施工作业时间安排根据我公司在类似工程和地质条件相同的工程施工所积累的经验和统计数据,结合本工程配备设备情况,计划各工序的作业时间如下表 2-1-1
反循环各工序作业时间计划表 表 2-1-1序号工序名称计划内作业时间(h)1准备、钻孔就位7
02钻孔48.03第一次清孔2
54提钻、验孔2
55下钢筋笼、导管6
06第二次清孔1
57水下砼灌注4
5单根桩合计作业时间72.0由此可知,完成单根桩作业共需 72 小时
实际施工中有不可预见的
施工准备桩 位 放 线埋 设 护 筒钻机就位钻进、掏碴清 孔成 孔 检 查安放钢筋骨架下 导 管灌注混凝土前准备工作钻机移位灌注架就位灌注水下混凝土灌注架移位拆、拔护筒孔口回填护筒制作修整制 泥 浆泥浆净化组装灌注架制作混凝土试件配制混凝土测 回 淤钢筋骨架制作安装清孔设备桩位复测桩头剔凿清理基桩无损检测试件养护测量孔深、斜度导管制作、检验、维修图 2-1-1 泵吸反循环成桩施工工艺流程框图因素影响,实际安排按 78 小时考虑
3)、施工方
