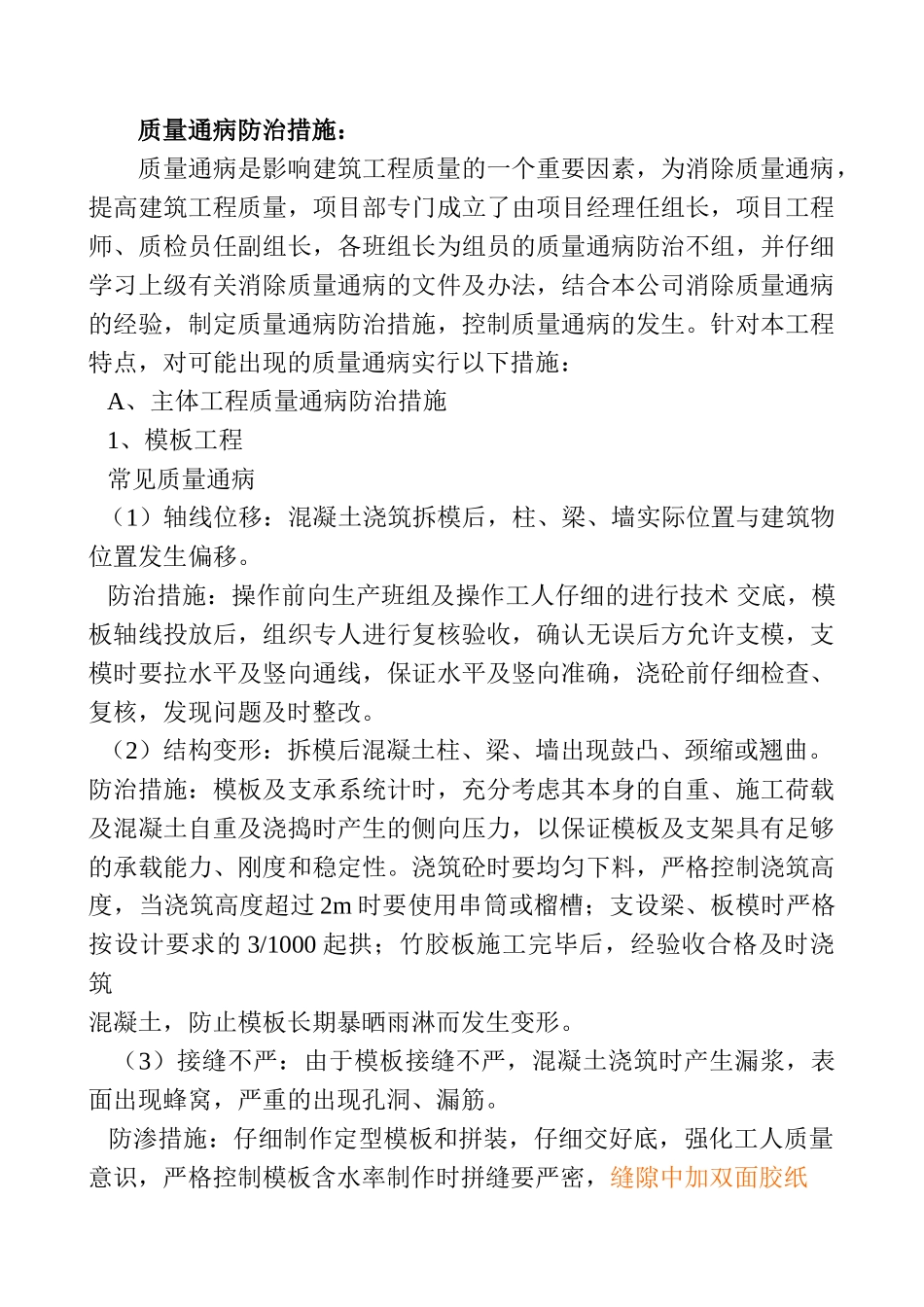

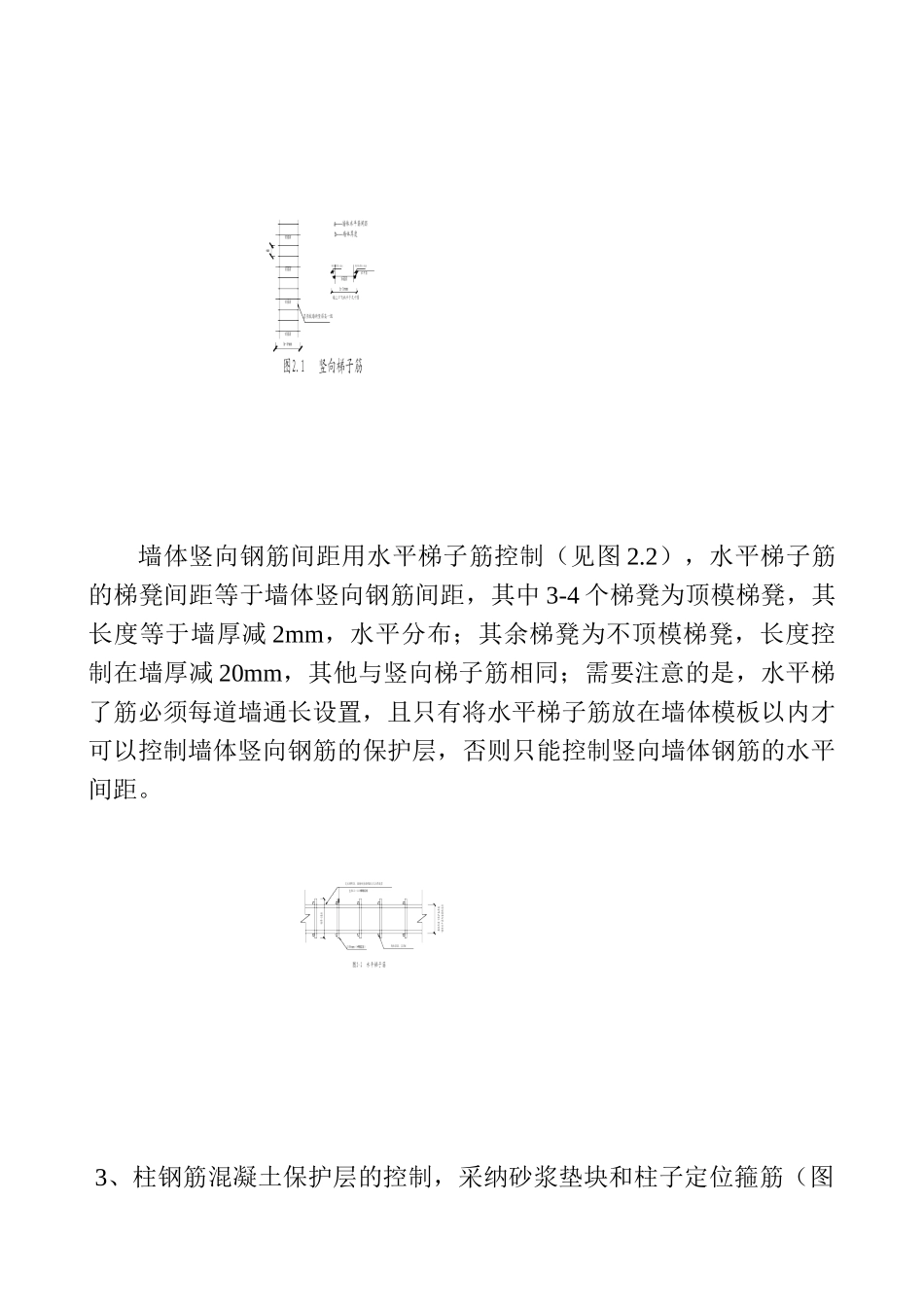

质量通病防治措施:质量通病是影响建筑工程质量的一个重要因素,为消除质量通病,提高建筑工程质量,项目部专门成立了由项目经理任组长,项目工程师、质检员任副组长,各班组长为组员的质量通病防治不组,并仔细学习上级有关消除质量通病的文件及办法,结合本公司消除质量通病的经验,制定质量通病防治措施,控制质量通病的发生。针对本工程特点,对可能出现的质量通病实行以下措施: A、主体工程质量通病防治措施 1、模板工程 常见质量通病 (1)轴线位移:混凝土浇筑拆模后,柱、梁、墙实际位置与建筑物位置发生偏移。 防治措施:操作前向生产班组及操作工人仔细的进行技术 交底,模板轴线投放后,组织专人进行复核验收,确认无误后方允许支模,支模时要拉水平及竖向通线,保证水平及竖向准确,浇砼前仔细检查、复核,发现问题及时整改。 (2)结构变形:拆模后混凝土柱、梁、墙出现鼓凸、颈缩或翘曲。防治措施:模板及支承系统计时,充分考虑其本身的自重、施工荷载及混凝土自重及浇捣时产生的侧向压力,以保证模板及支架具有足够的承载能力、刚度和稳定性。浇筑砼时要均匀下料,严格控制浇筑高度,当浇筑高度超过 2m 时要使用串筒或榴槽;支设梁、板模时严格按设计要求的 3/1000 起拱;竹胶板施工完毕后,经验收合格及时浇筑混凝土,防止模板长期暴晒雨淋而发生变形。(3)接缝不严:由于模板接缝不严,混凝土浇筑时产生漏浆,表面出现蜂窝,严重的出现孔洞、漏筋。 防渗措施:仔细制作定型模板和拼装,仔细交好底,强化工人质量意识,严格控制模板含水率制作时拼缝要严密,缝隙中加双面胶纸柱节点要支撑牢靠,拼缝严密,以防错位。2、钢筋工程 (1)钢筋位移:在浇筑砼前首先进行轴线复核,并用铁丝扎牢定位,在浇砼过程中设专人看管钢筋,若出现变形或位移立即整改。 (2)钢筋的混凝土保护层厚度不准;此项通病长期以来一直是困扰企业的一大难题,为此我们在这方面下了大力气,制定了如下防治方案和施工措施: 1、基础钢筋混凝土保护层的控制,采纳混凝土垫块。垫块用强度为 C20 的豆石混凝土,规格为 60×60×40mm,采纳专用模板抹平,保证厚度一致,常温下养护 7 天以上方可使用。 2、地下室外墙钢筋混凝土保护层的控制,采纳水平和竖向两种梯子。 墙体水平筋间距用竖向梯子筋控制(见图 2.1),竖向梯子筋的水平梯凳间距等于墙体水平筋间距,其中 3-4 个水平梯凳为顶模梯凳,其长度等于墙厚减 2mm,上、中、下...
