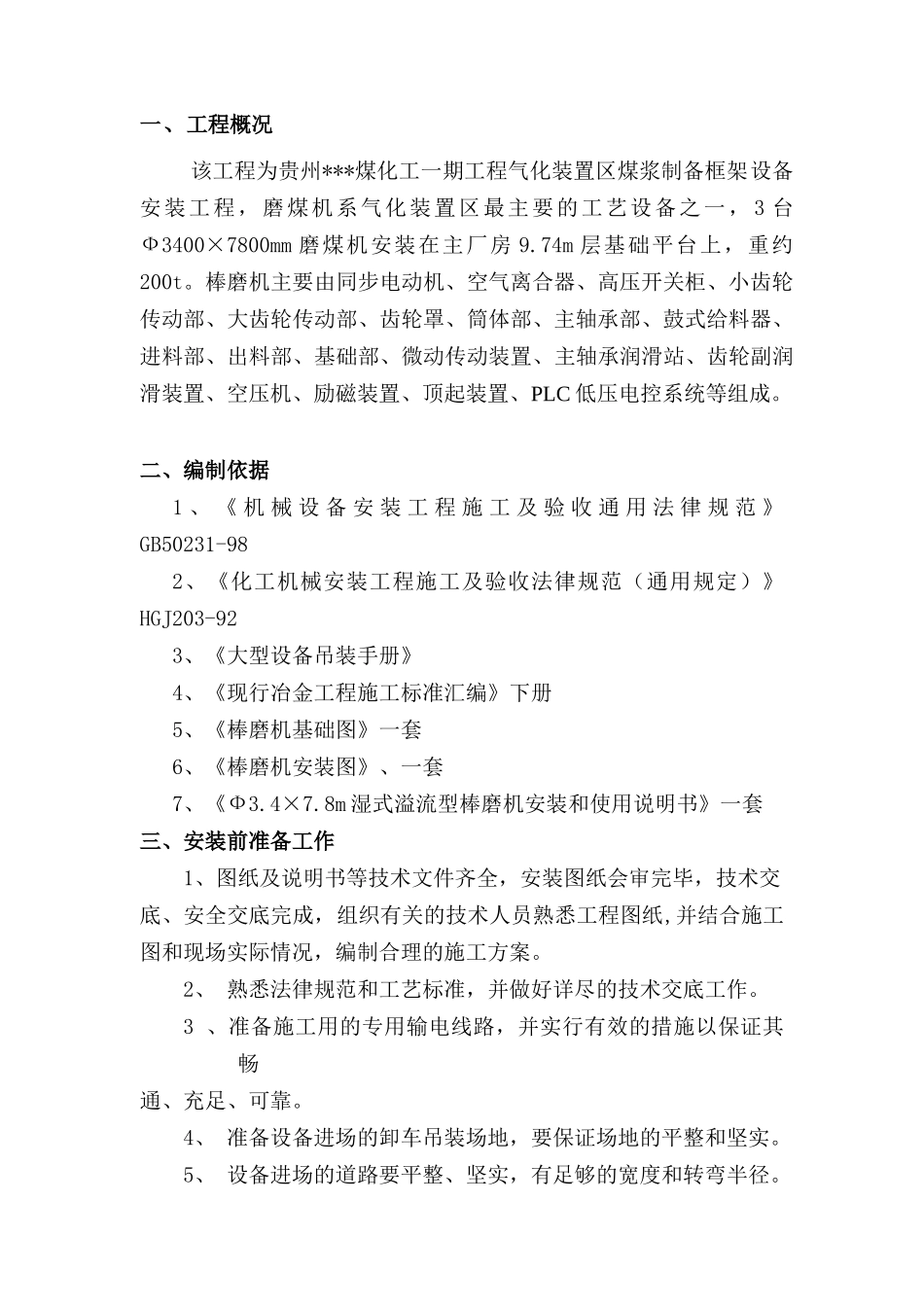

一、工程概况 该工程为贵州***煤化工一期工程气化装置区煤浆制备框架设备安装工程,磨煤机系气化装置区最主要的工艺设备之一, 3 台Ф3400×7800mm 磨煤机安装在主厂房 9
74m 层基础平台上,重约200t
棒磨机主要由同步电动机、空气离合器、高压开关柜、小齿轮传动部、大齿轮传动部、齿轮罩、筒体部、主轴承部、鼓式给料器、进料部、出料部、基础部、微动传动装置、主轴承润滑站、齿轮副润滑装置、空压机、励磁装置、顶起装置、PLC 低压电控系统等组成
二、编制依据1 、 《 机 械 设 备 安 装 工 程 施 工 及 验 收 通 用 法 律 规 范 》 GB50231-982、《化工机械安装工程施工及验收法律规范(通用规定)》 HGJ203-92 3、《大型设备吊装手册》4、《现行冶金工程施工标准汇编》下册5、《棒磨机基础图》一套6、《棒磨机安装图》、一套7、《Ф3
8m 湿式溢流型棒磨机安装和使用说明书》一套三、安装前准备工作1、图纸及说明书等技术文件齐全,安装图纸会审完毕,技术交底、安全交底完成,组织有关的技术人员熟悉工程图纸,并结合施工图和现场实际情况,编制合理的施工方案
2、 熟悉法律规范和工艺标准,并做好详尽的技术交底工作
3 、准备施工用的专用输电线路,并实行有效的措施以保证其畅通、充足、可靠
4、 准备设备进场的卸车吊装场地,要保证场地的平整和坚实
5、 设备进场的道路要平整、坚实,有足够的宽度和转弯半径
6、 配置本工程所需的测量仪器、专用工具和吊装机具等
7 、组织施工人员进行相应的技术、质量和安全教育

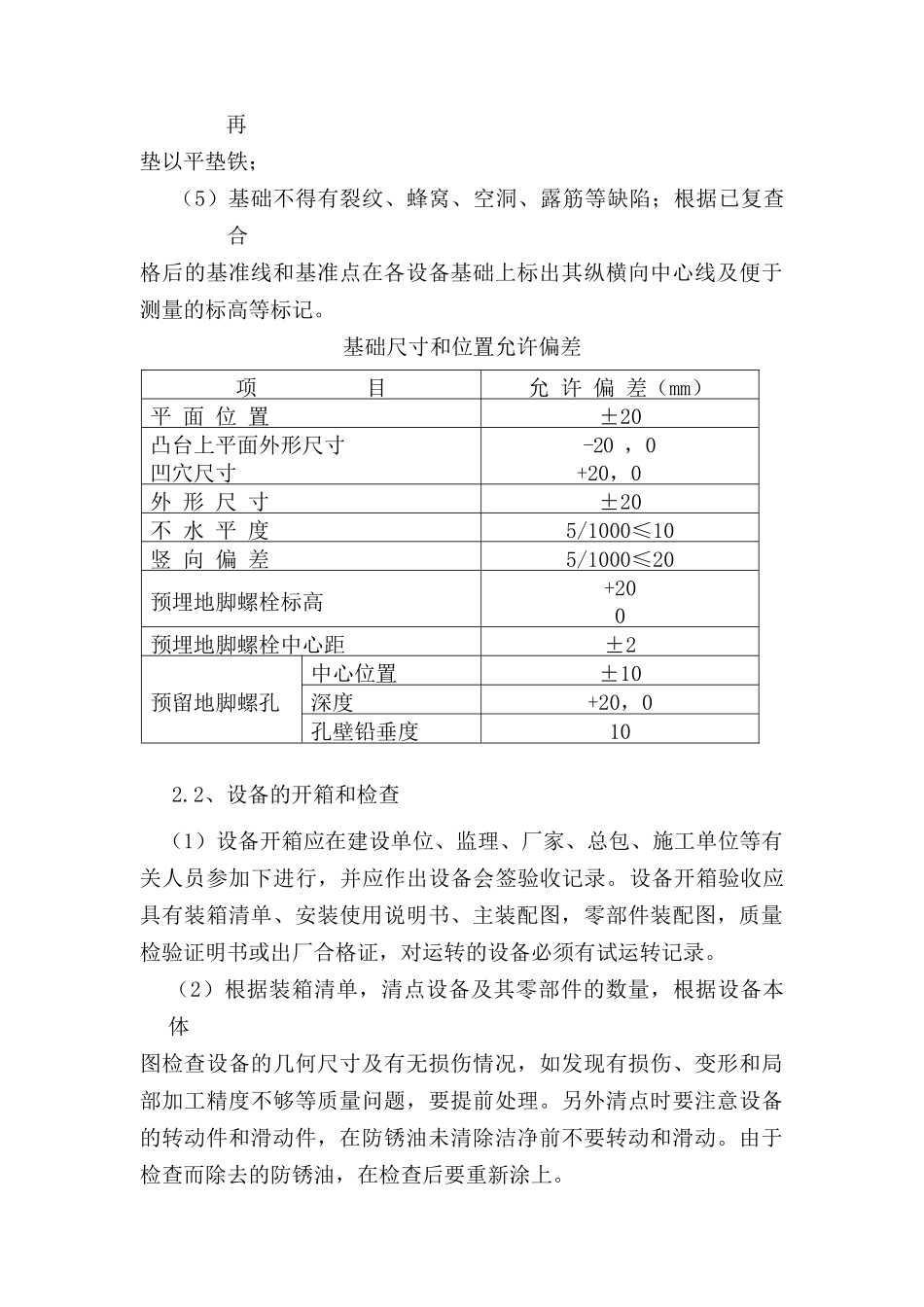

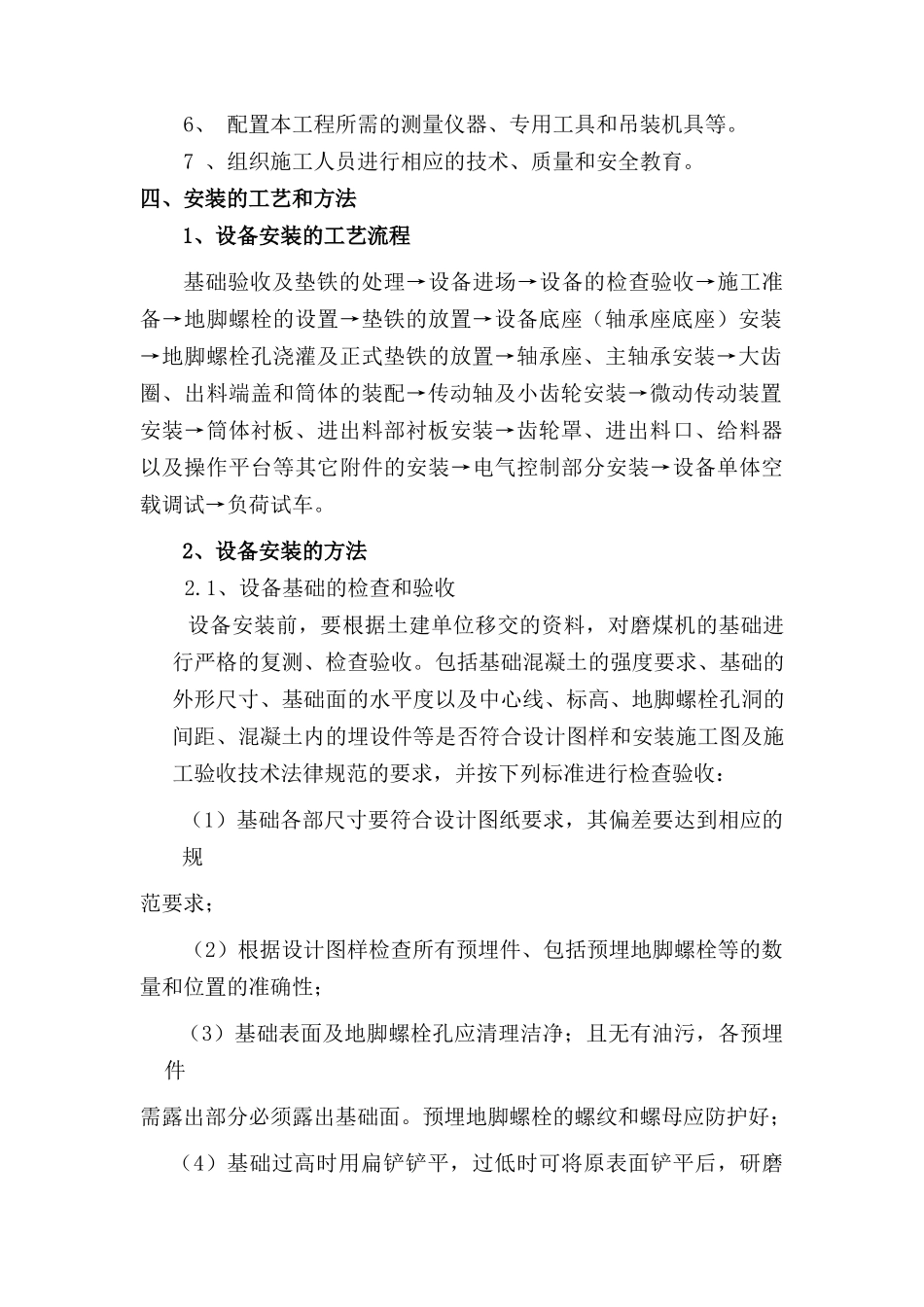

四、安装的工艺和方法1、设备安装的工艺流程基础验收及垫铁的处理→设备进场→设备的检查验收→施工准备→地脚螺栓的设置→垫铁的放置→设备底座(轴承座底座)安装→地脚螺栓孔浇灌及正式垫铁的放置→轴承座、主轴承安装→大齿圈、出料端盖和筒体的装配→传动轴及小
