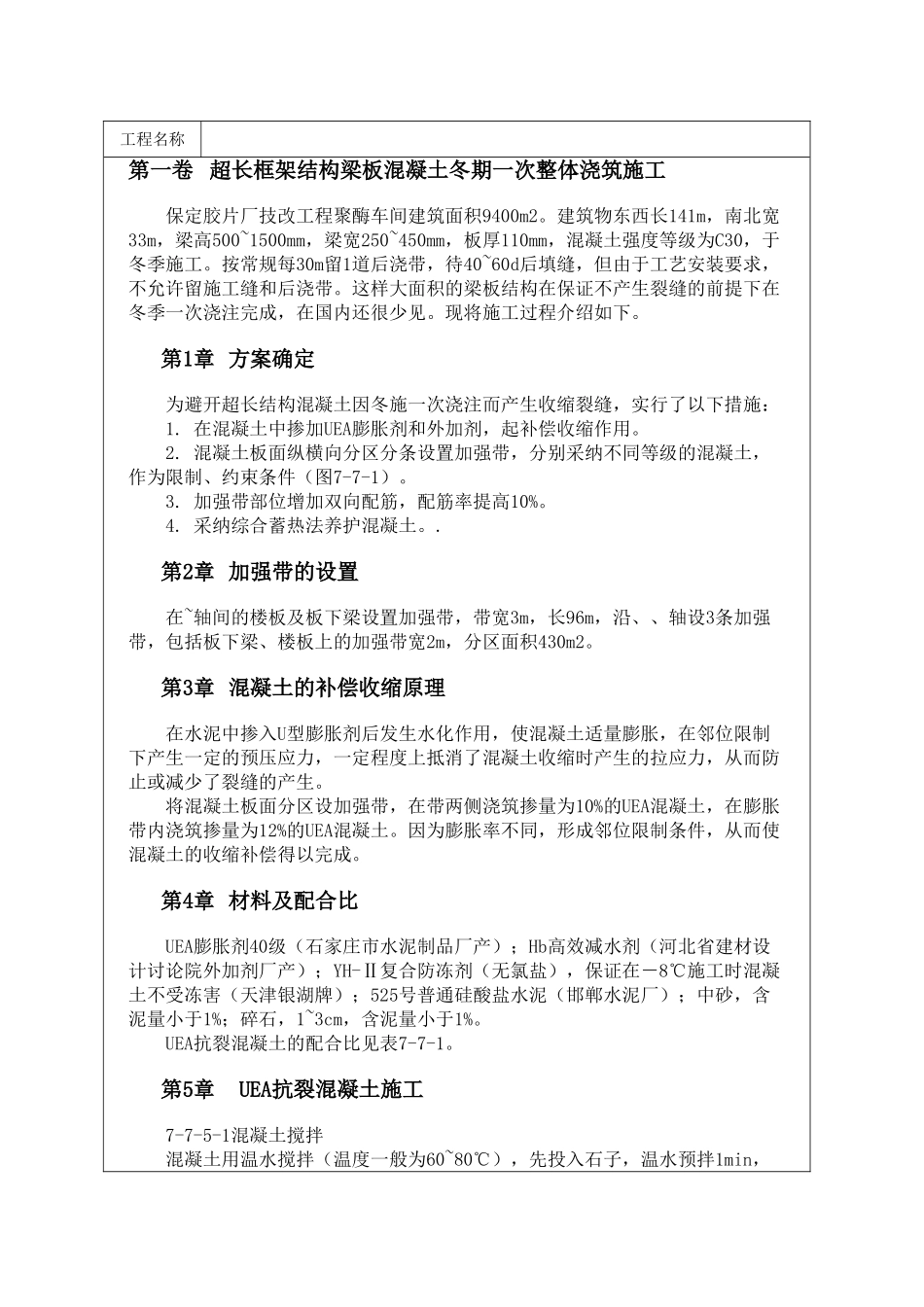

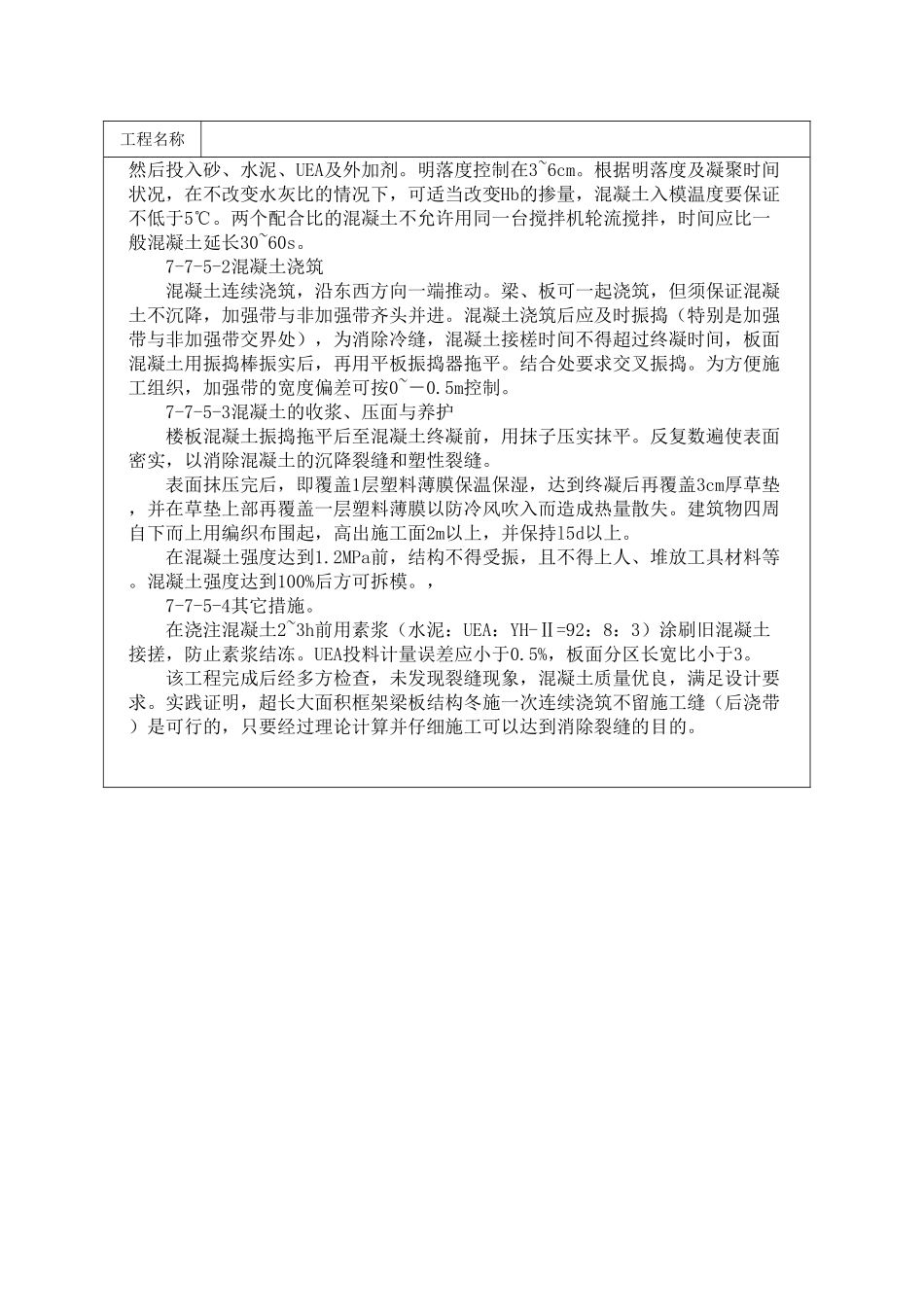

工程名称第一卷 超长框架结构梁板混凝土冬期一次整体浇筑施工保定胶片厂技改工程聚酶车间建筑面积9400m2
建筑物东西长141m,南北宽33m,梁高500~1500mm,梁宽250~450mm,板厚110mm,混凝土强度等级为C30,于冬季施工
按常规每30m留1道后浇带,待40~60d后填缝,但由于工艺安装要求,不允许留施工缝和后浇带
这样大面积的梁板结构在保证不产生裂缝的前提下在冬季一次浇注完成,在国内还很少见
现将施工过程介绍如下
第1章 方案确定为避开超长结构混凝土因冬施一次浇注而产生收缩裂缝,实行了以下措施:1
在混凝土中掺加UEA膨胀剂和外加剂,起补偿收缩作用
混凝土板面纵横向分区分条设置加强带,分别采纳不同等级的混凝土,作为限制、约束条件(图7-7-1)
加强带部位增加双向配筋,配筋率提高10%
采纳综合蓄热法养护混凝土
第2章 加强带的设置在~轴间的楼板及板下梁设置加强带,带宽3m,长96m,沿、、轴设3条加强带,包括板下梁、楼板上的加强带宽2m,分区面积430m2
第3章 混凝土的补偿收缩原理在水泥中掺入U型膨胀剂后发生水化作用,使混凝土适量膨胀,在邻位限制下产生一定的预压应力,一定程度上抵消了混凝土收缩时产生的拉应力,从而防止或减少了裂缝的产生
将混凝土板面分区设加强带,在带两侧浇筑掺量为10%的UEA混凝土,在膨胀带内浇筑掺量为12%的UEA混凝土
因为膨胀率不同,形成邻位限制条件,从而使混凝土的收缩补偿得以完成
第4章 材料及配合比UEA膨胀剂40级(石家庄市水泥制品厂产);Hb高效减水剂(河北省建材设计讨论院外加剂厂产);YH-Ⅱ复合防冻剂(无氯盐),保证在-8℃施工时混凝土不受冻害(天津银湖牌);525号普通硅酸盐水泥(邯郸水泥厂);中砂,含泥量小于1%;碎石,1~3cm,含泥量小于1%
UEA抗裂混凝土的配合比见表7-7-1
