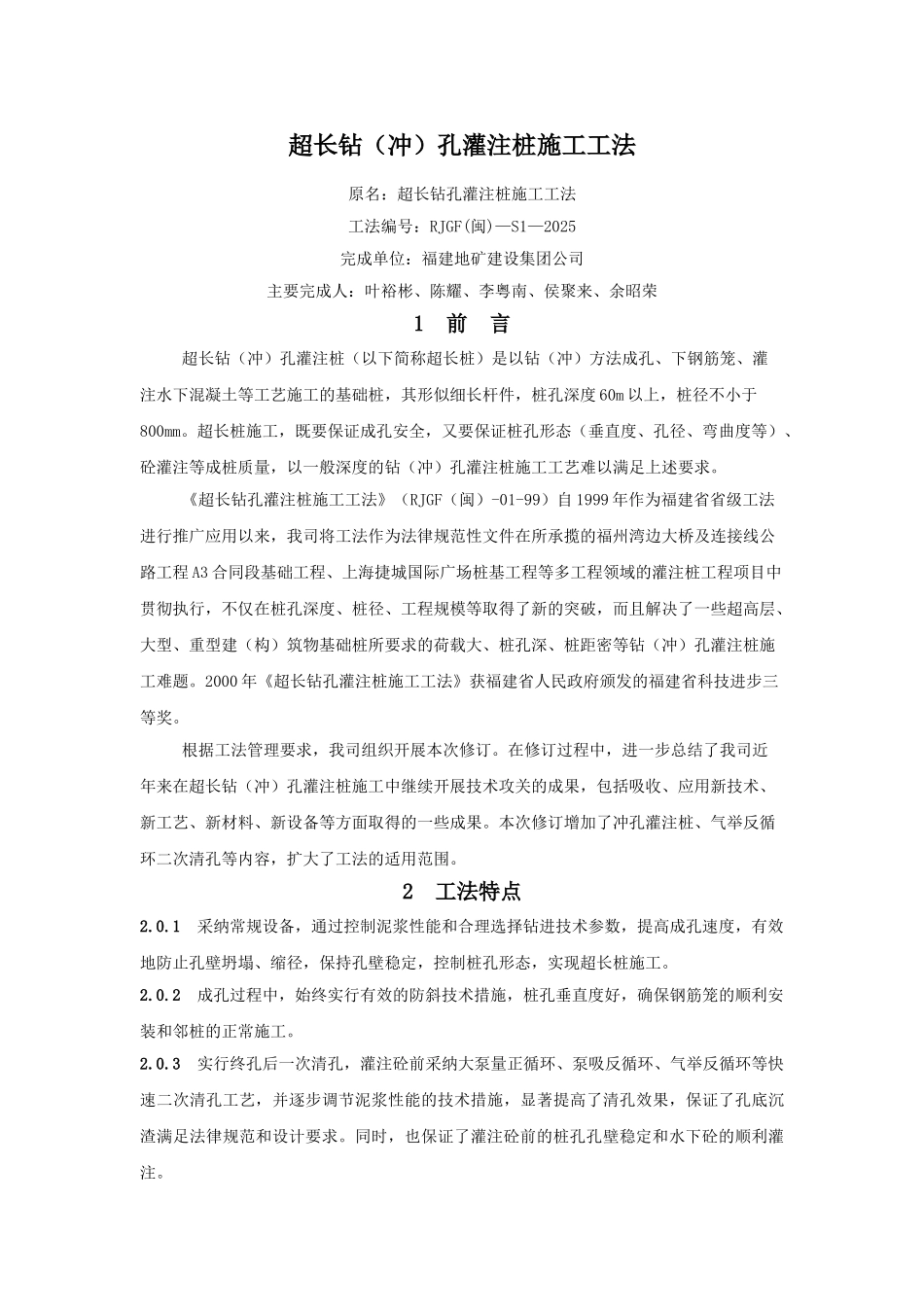

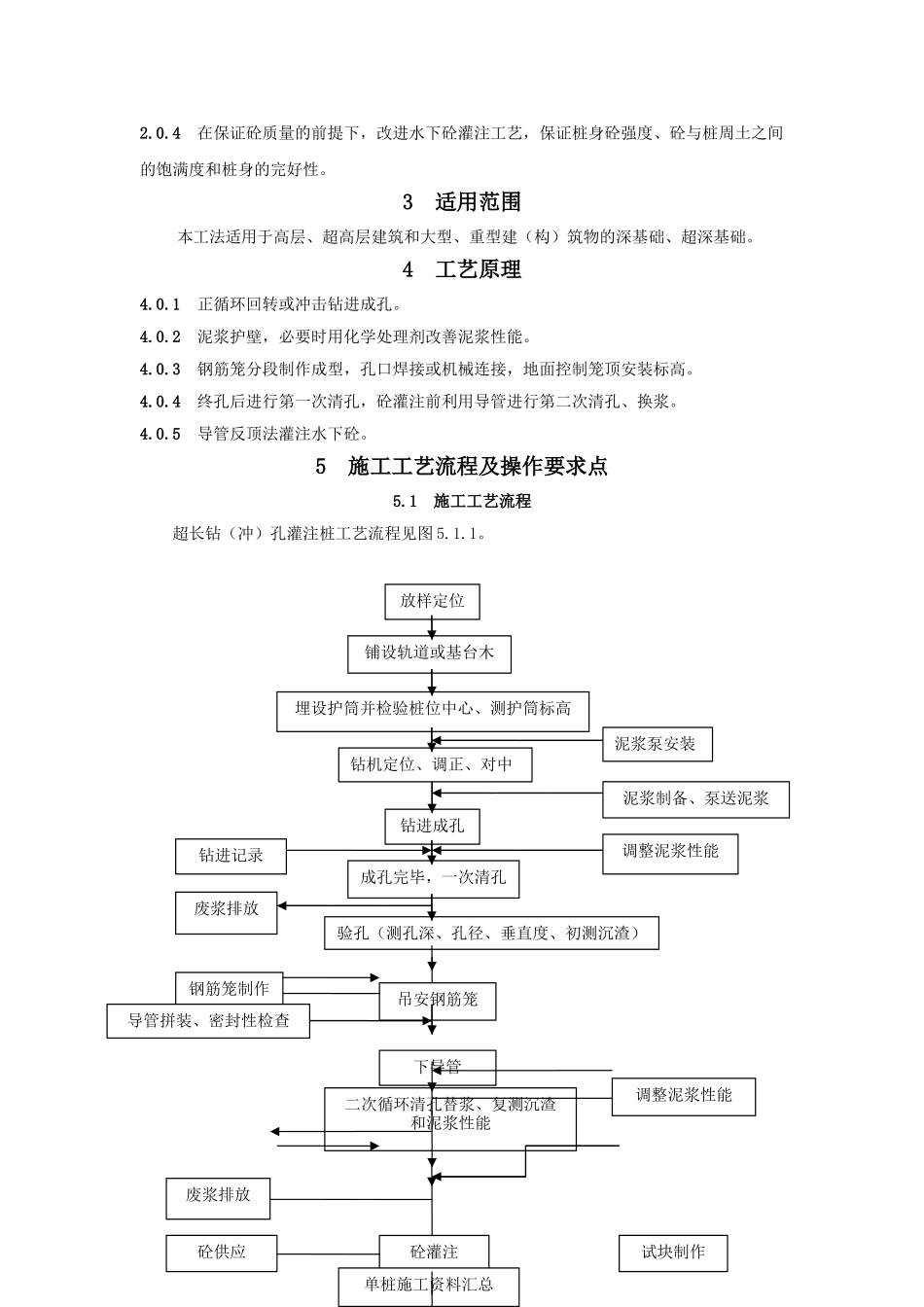

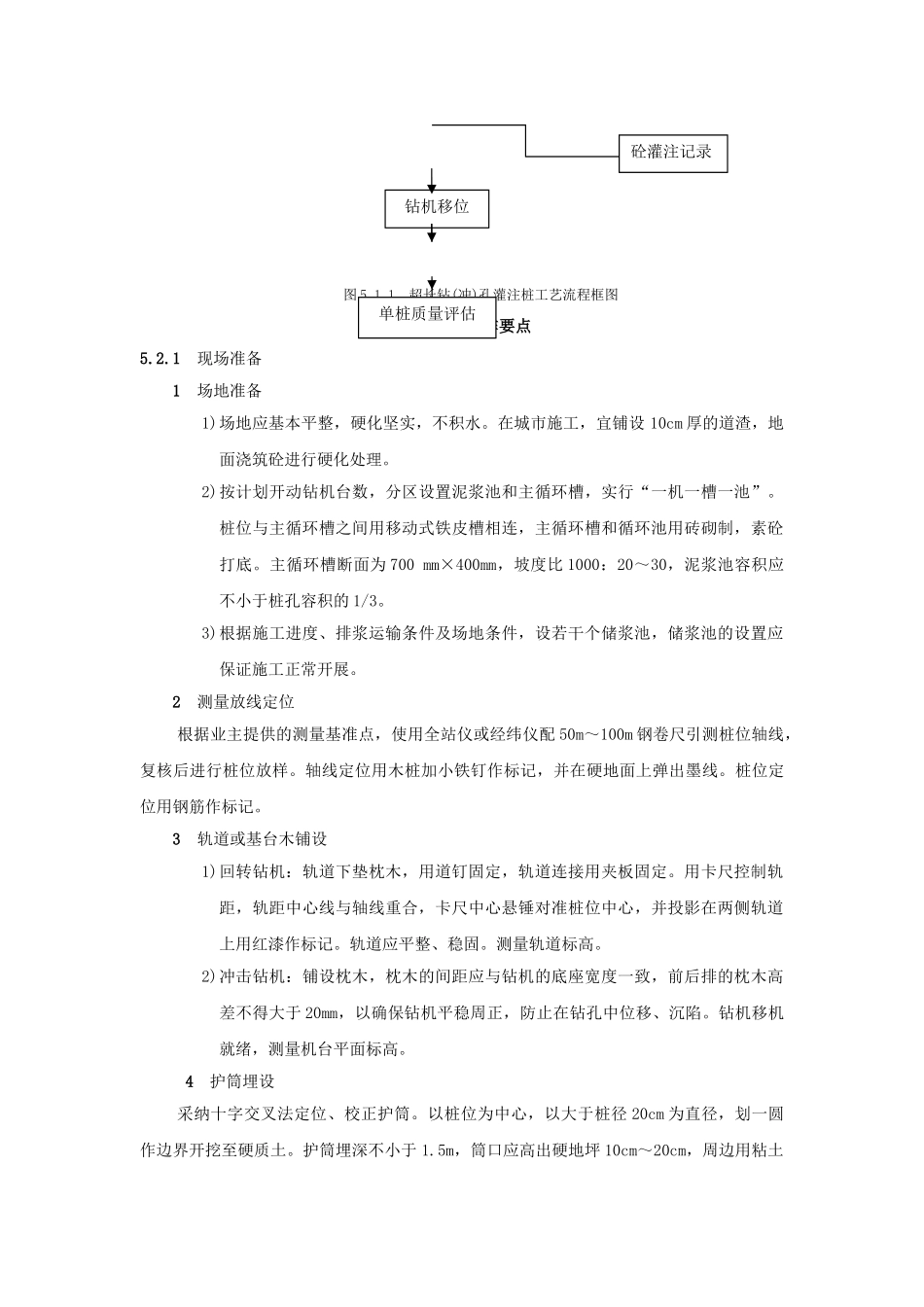

超长钻(冲)孔灌注桩施工工法原名:超长钻孔灌注桩施工工法工法编号:RJGF(闽)—S1—2025完成单位:福建地矿建设集团公司主要完成人:叶裕彬、陈耀、李粤南、侯聚来、余昭荣1 前 言超长钻(冲)孔灌注桩(以下简称超长桩)是以钻(冲)方法成孔、下钢筋笼、灌注水下混凝土等工艺施工的基础桩,其形似细长杆件,桩孔深度 60m 以上,桩径不小于800mm。超长桩施工,既要保证成孔安全,又要保证桩孔形态(垂直度、孔径、弯曲度等)、砼灌注等成桩质量,以一般深度的钻(冲)孔灌注桩施工工艺难以满足上述要求。《超长钻孔灌注桩施工工法》(RJGF(闽)-01-99)自 1999 年作为福建省省级工法进行推广应用以来,我司将工法作为法律规范性文件在所承揽的福州湾边大桥及连接线公路工程 A3 合同段基础工程、上海捷城国际广场桩基工程等多工程领域的灌注桩工程项目中贯彻执行,不仅在桩孔深度、桩径、工程规模等取得了新的突破,而且解决了一些超高层、大型、重型建(构)筑物基础桩所要求的荷载大、桩孔深、桩距密等钻(冲)孔灌注桩施工难题。2000 年《超长钻孔灌注桩施工工法》获福建省人民政府颁发的福建省科技进步三等奖。根据工法管理要求,我司组织开展本次修订。在修订过程中,进一步总结了我司近年来在超长钻(冲)孔灌注桩施工中继续开展技术攻关的成果,包括吸收、应用新技术、新工艺、新材料、新设备等方面取得的一些成果。本次修订增加了冲孔灌注桩、气举反循环二次清孔等内容,扩大了工法的适用范围。2 工法特点2.0.1 采纳常规设备,通过控制泥浆性能和合理选择钻进技术参数,提高成孔速度,有效地防止孔壁坍塌、缩径,保持孔壁稳定,控制桩孔形态,实现超长桩施工。2.0.2 成孔过程中,始终实行有效的防斜技术措施,桩孔垂直度好,确保钢筋笼的顺利安装和邻桩的正常施工。2.0.3 实行终孔后一次清孔,灌注砼前采纳大泵量正循环、泵吸反循环、气举反循环等快速二次清孔工艺,并逐步调节泥浆性能的技术措施,显著提高了清孔效果,保证了孔底沉渣满足法律规范和设计要求。同时,也保证了灌注砼前的桩孔孔壁稳定和水下砼的顺利灌注。2.0.4 在保证砼质量的前提下,改进水下砼灌注工艺,保证桩身砼强度、砼与桩周土之间的饱满度和桩身的完好性。3 适用范围本工法适用于高层、超高层建筑和大型、重型建(构)筑物的深基础、超深基础。4 工艺原理4.0.1 正循环回转或冲击钻进成孔。4.0.2 泥浆护壁,必要时用化学处理剂改善泥浆性能。4...
