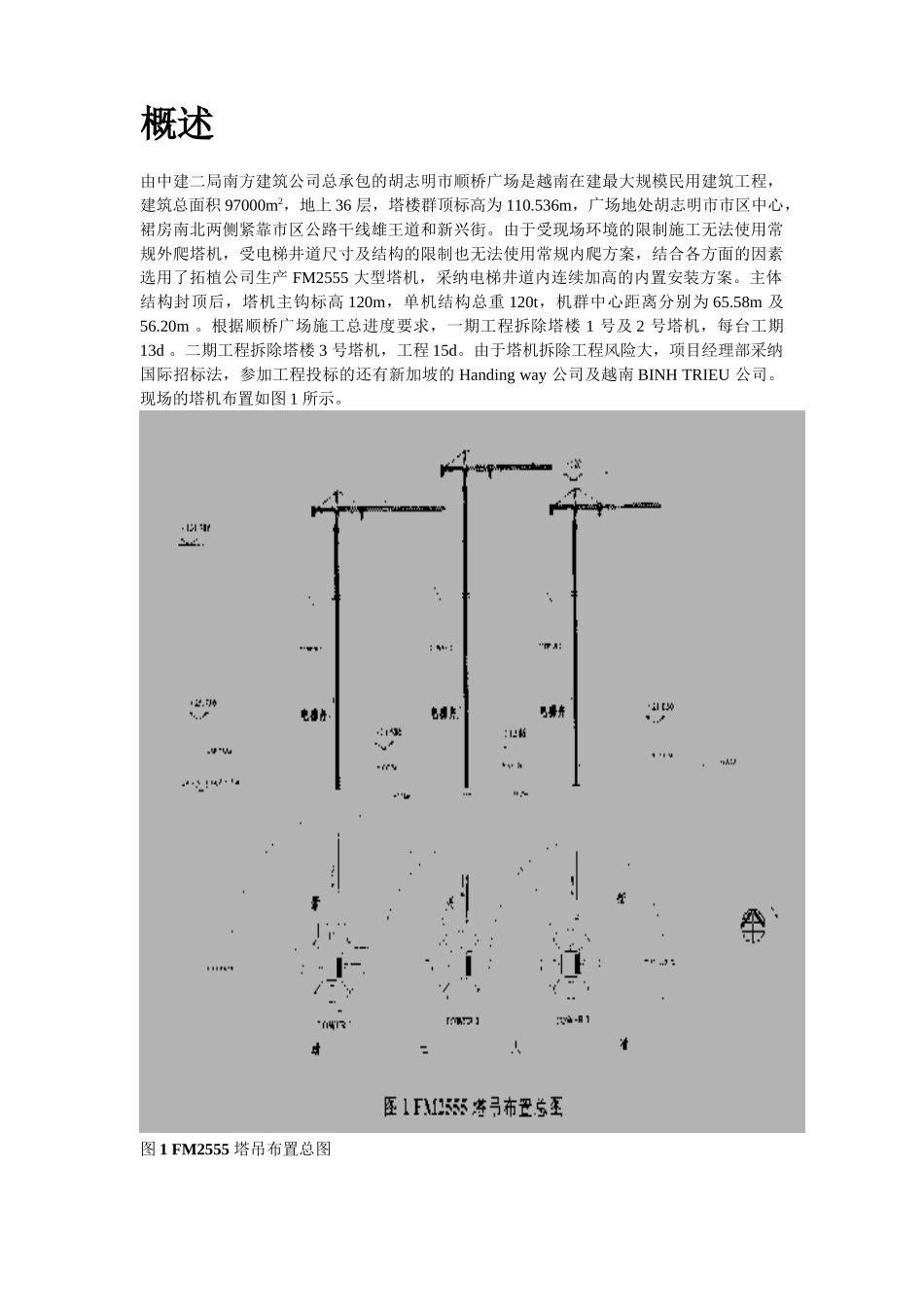

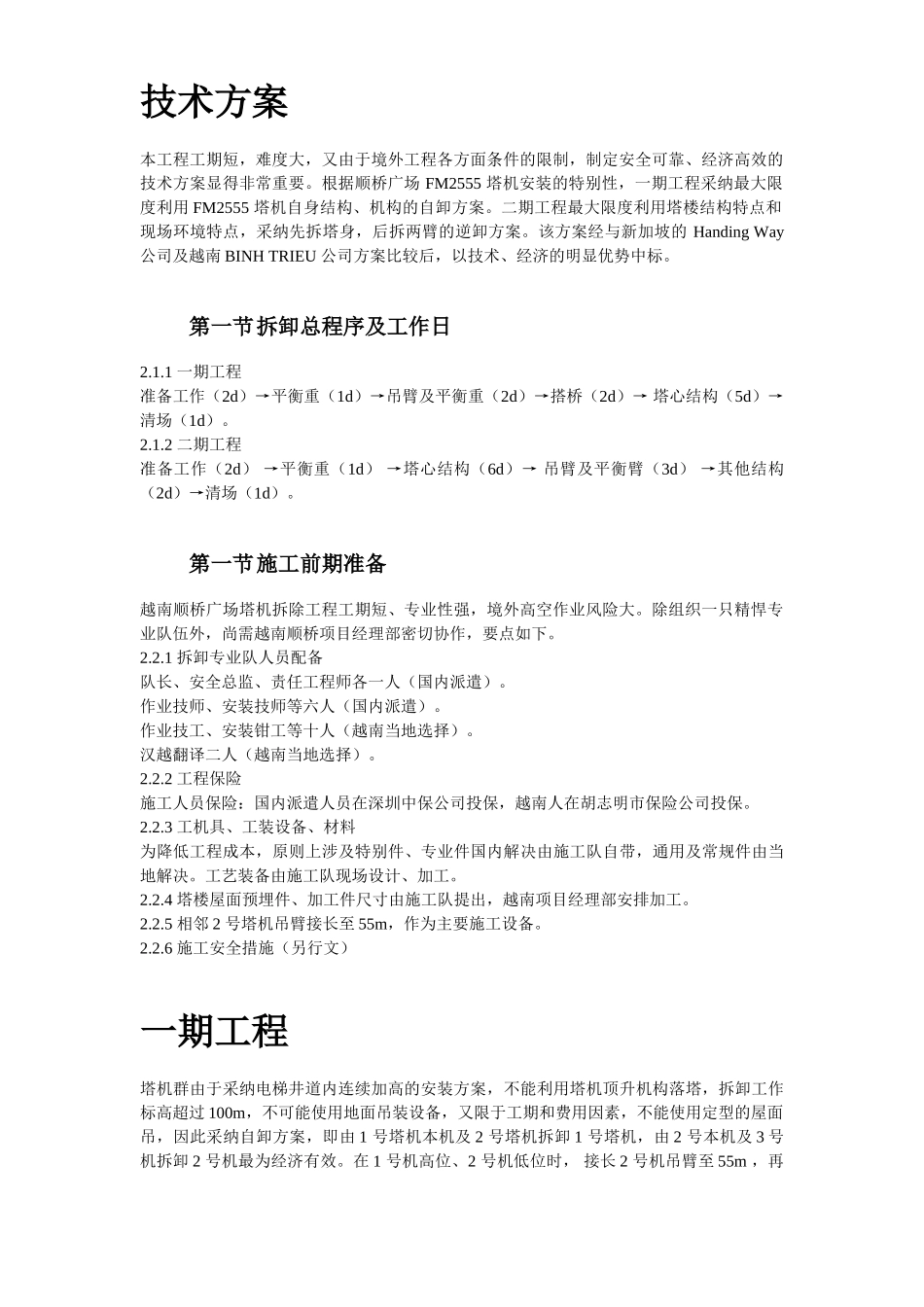

目录第一章 概述...................................................................3第二章 技术方案...............................................................4第 1 节 拆卸总程序及工作日.................................................5第 2 节 施工前期准备.......................................................5第三章 一期工程...............................................................7第 1 节 平衡重拆卸.........................................................7第 2 节 前吊臂及后臂处理...................................................8第 3 节 平衡臂及卷扬机构..................................................10第 4 节 搭桥..............................................................11第 5 节 塔心结构..........................................................13第 6 节 施工程序及形象进度................................................14第四章 二期工程..............................................................16第 1 节 人字拔杆及工艺布置................................................17第 2 节 降塔及吊臂支撑....................................................18第 3 节 上部结构分离......................................................19第 4 节 塔心结构..........................................................20第 5 节 吊臂拖曳、分解及吊装..............................................20第 6 节 平衡臂及塔帽......................................................22第 7 节 工艺装备处理......................................................22第 8 节 施工程序及形象进度................................................23第五章 技术分析..............................................................25概述由中建二局南方建筑公司总承包的胡志明市顺桥广场是越南在建最大规模民用建筑工程,建筑总面积 97000m2,地上 36 层,塔楼群顶标高为 110.536m,广场地处胡志明市市区中心,裙房南北两侧紧靠市区公路干线雄王道和新兴街。由于受现场环境的限制施工无法使用常规外爬塔机,受电梯井道尺寸及结构的限制也无法使用常规内爬方案,结合各方面的因素选用...
