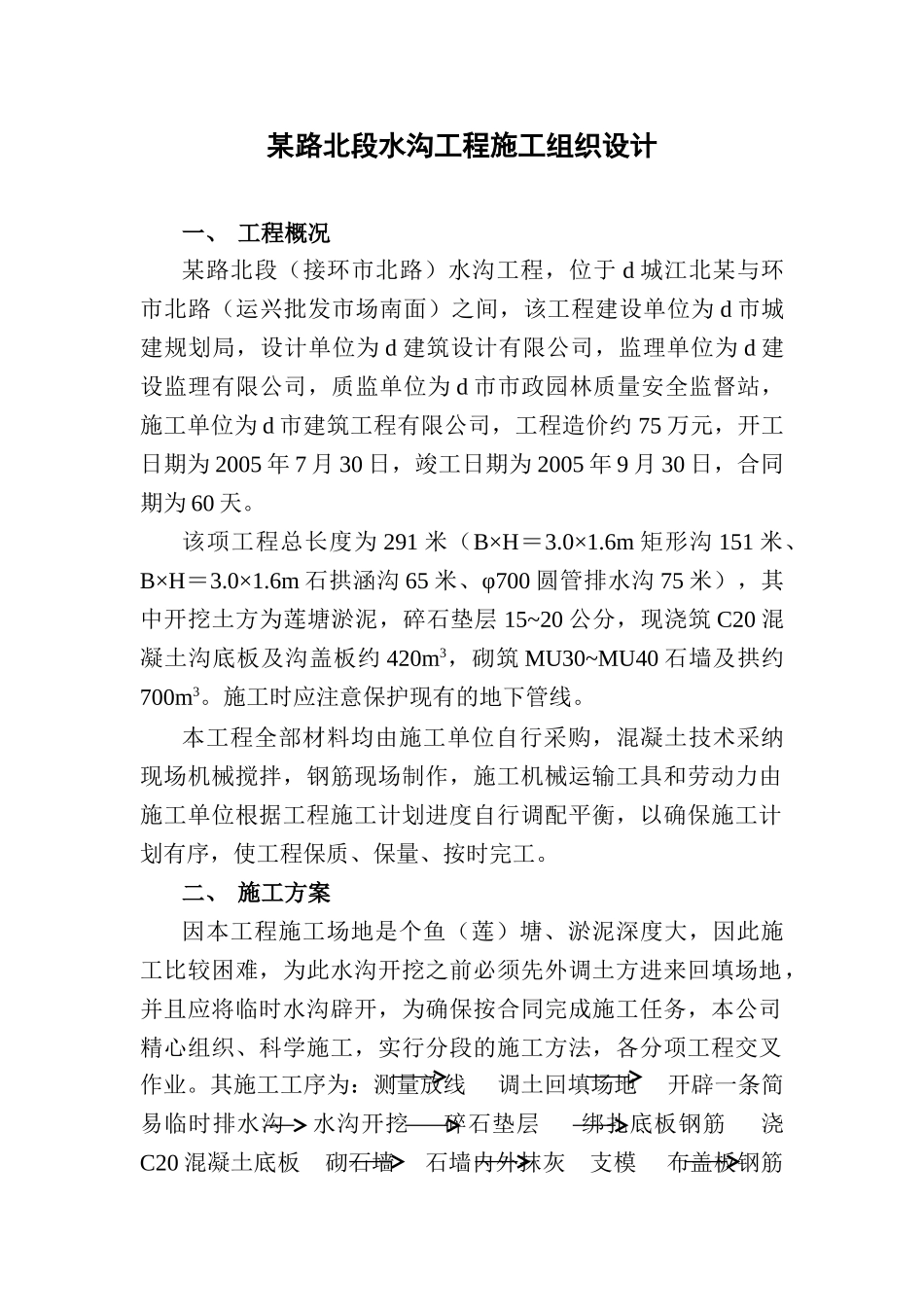

某路北段水沟工程施工组织设计一、 工程概况某路北段(接环市北路)水沟工程,位于 d 城江北某与环市北路(运兴批发市场南面)之间,该工程建设单位为 d 市城建规划局,设计单位为 d 建筑设计有限公司,监理单位为 d 建设监理有限公司,质监单位为 d 市市政园林质量安全监督站,施工单位为 d 市建筑工程有限公司,工程造价约 75 万元,开工日期为 2005 年 7 月 30 日,竣工日期为 2005 年 9 月 30 日,合同期为 60 天
该项工程总长度为 291 米(B×H=3
6m 矩形沟 151 米、B×H=3
6m 石拱涵沟 65 米、φ700 圆管排水沟 75 米),其中开挖土方为莲塘淤泥,碎石垫层 15~20 公分,现浇筑 C20 混凝土沟底板及沟盖板约 420m3,砌筑 MU30~MU40 石墙及拱约700m3
施工时应注意保护现有的地下管线
本工程全部材料均由施工单位自行采购,混凝土技术采纳现场机械搅拌,钢筋现场制作,施工机械运输工具和劳动力由施工单位根据工程施工计划进度自行调配平衡,以确保施工计划有序,使工程保质、保量、按时完工
二、 施工方案因本工程施工场地是个鱼(莲)塘、淤泥深度大,因此施工比较困难,为此水沟开挖之前必须先外调土方进来回填场地,并且应将临时水沟辟开,为确保按合同完成施工任务,本公司精心组织、科学施工,实行分段的施工方法,各分项工程交叉作业
其施工工序为:测量放线 调土回填场地 开辟一条简易临时排水沟 水沟开挖 碎石垫层 绑扎底板钢筋 浇C20 混凝土底板 砌石墙 石墙内外抹灰 支模 布盖板钢筋 浇筑 C20 混凝土盖板及养护 回填沟两边的土方

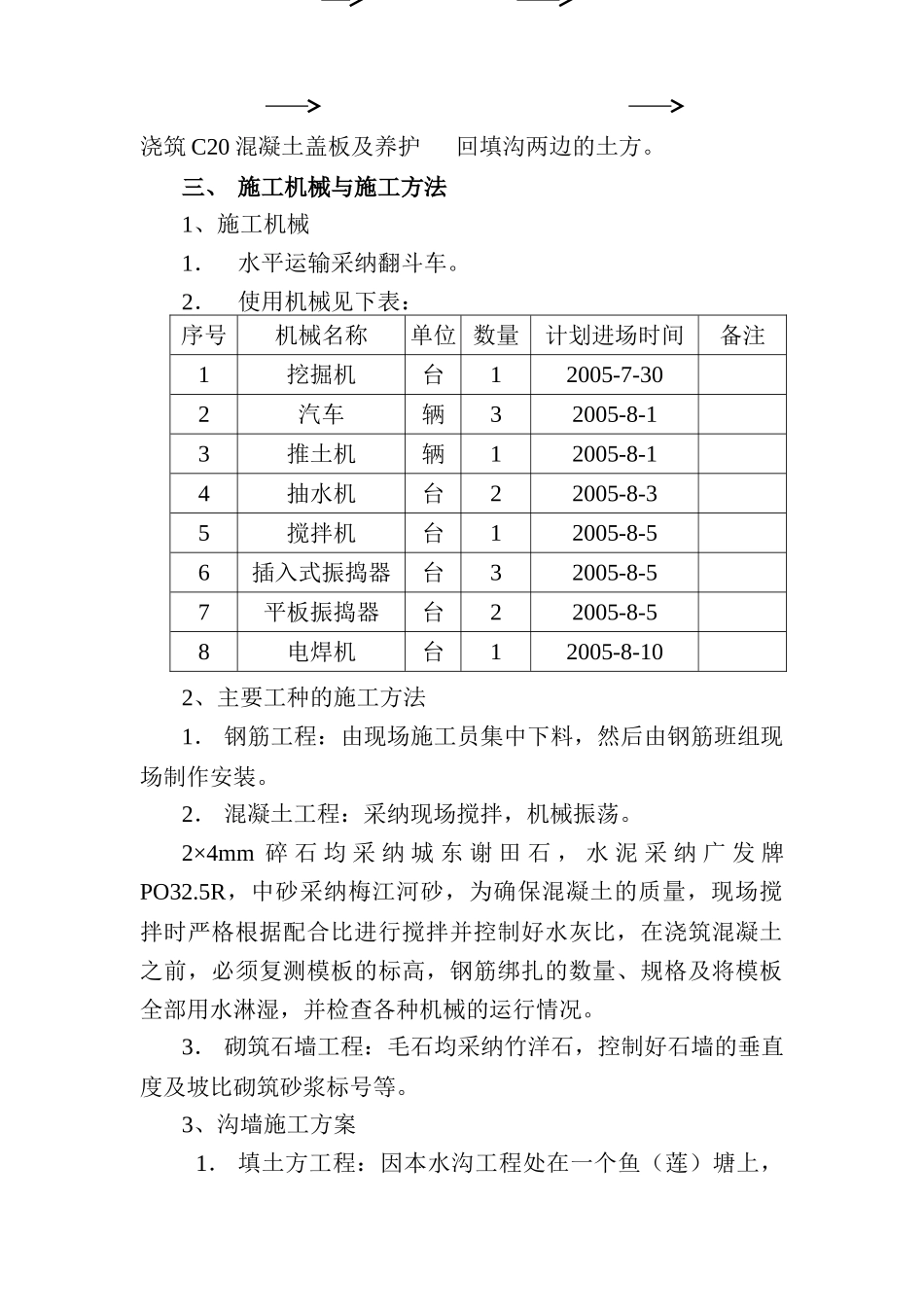

三、 施工机械与施工方法1、施工机械1.水平运输采纳翻斗车
2.使用机械见下表:序号机械名称单位 数量计划进场时间备注1挖掘机台12005-7-302汽车辆32005-8-13推土机
