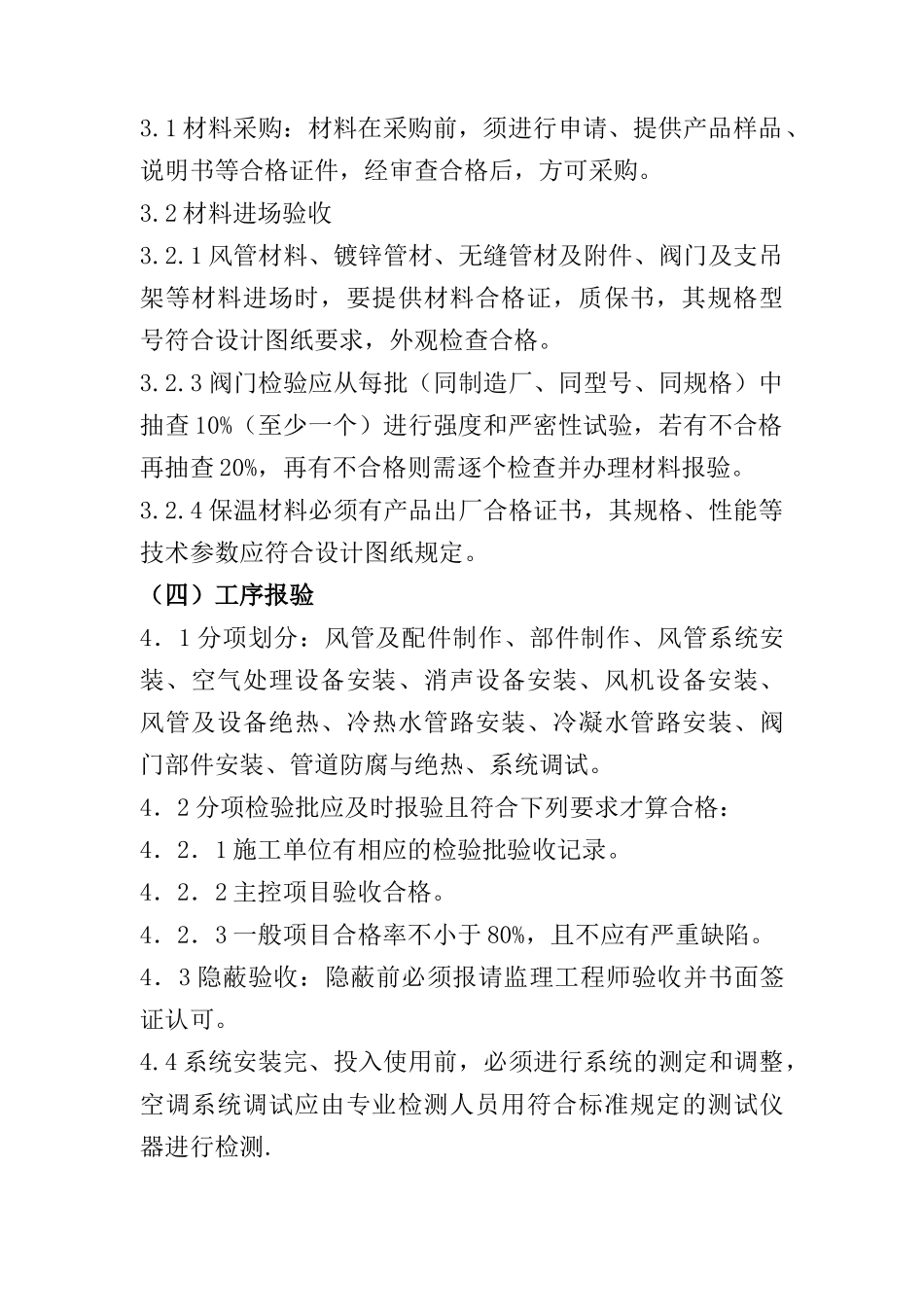

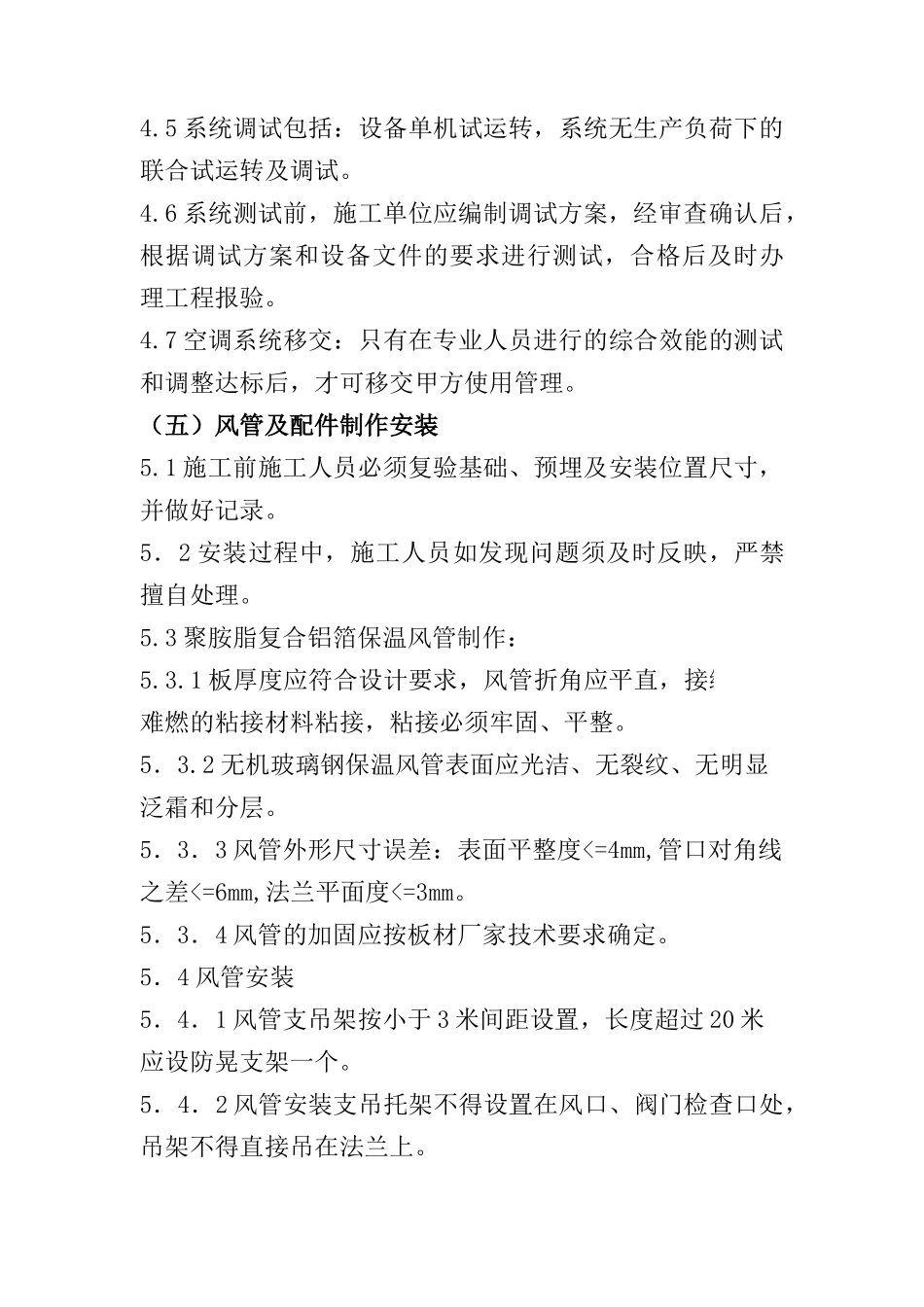

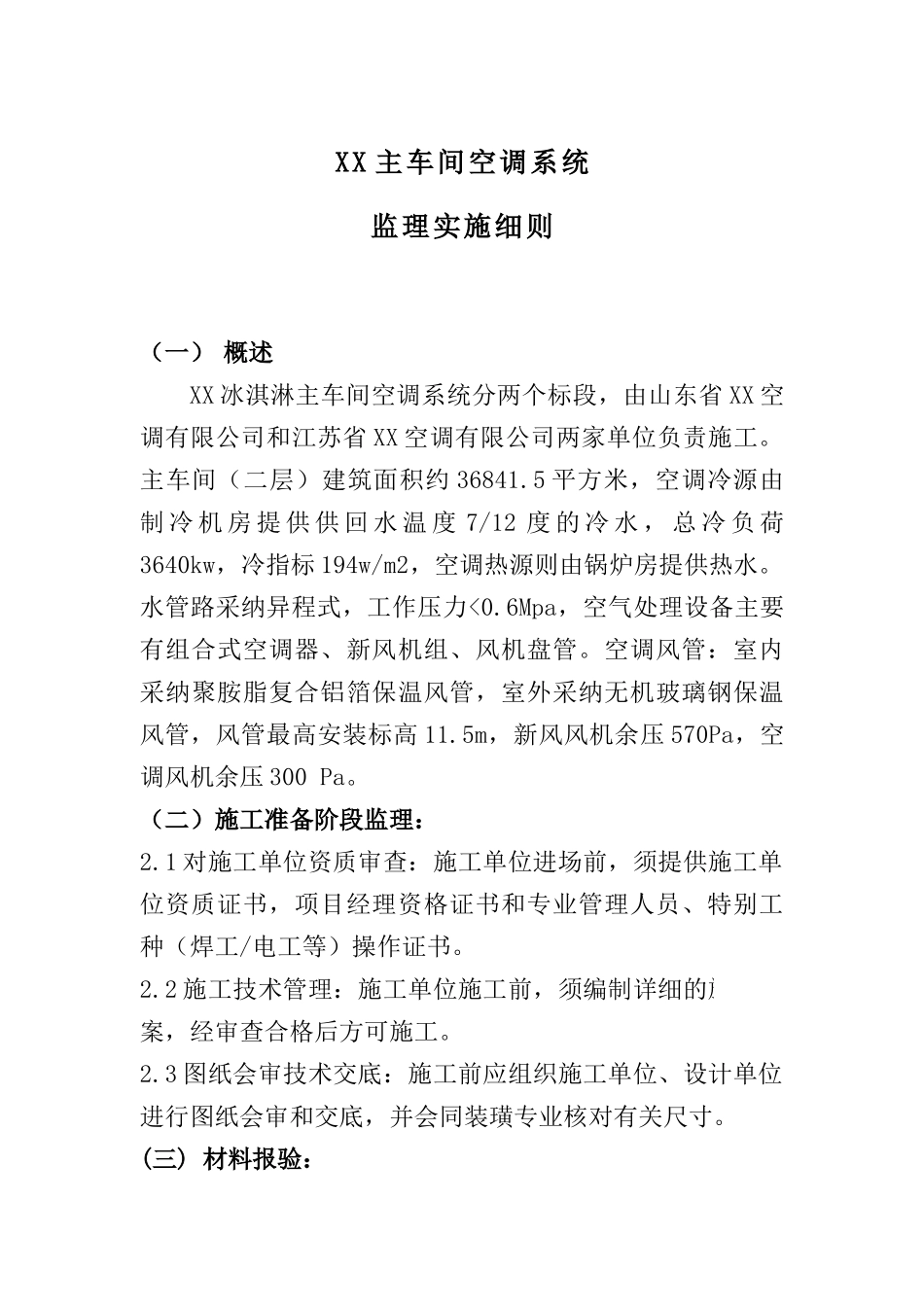

XX 主车间空调系统监理实施细则(一) 概述XX 冰淇淋主车间空调系统分两个标段,由山东省 XX 空调有限公司和江苏省 XX 空调有限公司两家单位负责施工。主车间(二层)建筑面积约 36841.5 平方米,空调冷源由制 冷 机 房 提 供 供 回 水 温 度 7/12 度 的 冷 水 , 总 冷 负 荷3640kw,冷指标 194w/m2,空调热源则由锅炉房提供热水。水管路采纳异程式,工作压力<0.6Mpa,空气处理设备主要有组合式空调器、新风机组、风机盘管。空调风管:室内采纳聚胺脂复合铝箔保温风管,室外采纳无机玻璃钢保温风管,风管最高安装标高 11.5m,新风风机余压 570Pa,空调风机余压 300 Pa。(二)施工准备阶段监理:2.1 对施工单位资质审查:施工单位进场前,须提供施工单位资质证书,项目经理资格证书和专业管理人员、特别工种(焊工/电工等)操作证书。2.2 施工技术管理:施工单位施工前,须编制详细的施工方案,经审查合格后方可施工。2.3 图纸会审技术交底:施工前应组织施工单位、设计单位进行图纸会审和交底,并会同装璜专业核对有关尺寸。(三) 材料报验:3.1 材料采购:材料在采购前,须进行申请、提供产品样品、说明书等合格证件,经审查合格后,方可采购。3.2 材料进场验收3.2.1 风管材料、镀锌管材、无缝管材及附件、阀门及支吊架等材料进场时,要提供材料合格证,质保书,其规格型号符合设计图纸要求,外观检查合格。3.2.3 阀门检验应从每批(同制造厂、同型号、同规格)中抽查 10%(至少一个)进行强度和严密性试验,若有不合格再抽查 20%,再有不合格则需逐个检查并办理材料报验。3.2.4 保温材料必须有产品出厂合格证书,其规格、性能等技术参数应符合设计图纸规定。(四)工序报验4.1 分项划分:风管及配件制作、部件制作、风管系统安装、空气处理设备安装、消声设备安装、风机设备安装、风管及设备绝热、冷热水管路安装、冷凝水管路安装、阀门部件安装、管道防腐与绝热、系统调试。4.2 分项检验批应及时报验且符合下列要求才算合格:4.2.1 施工单位有相应的检验批验收记录。4.2.2 主控项目验收合格。4.2.3 一般项目合格率不小于 80%,且不应有严重缺陷。4.3 隐蔽验收:隐蔽前必须报请监理工程师验收并书面签证认可。4.4 系统安装完、投入使用前,必须进行系统的测定和调整,空调系统调试应由专业检测人员用符合标准规定的测试仪器进行检测.4.5 系统调试包括:设备单机试运转,系统无...
