xx 轨道交通 xx 线一期工程第一总监办旁 站 监 理 方 案编 制: 审 批: xxxx 工程咨询有限公司xx 轨道交通 xx 线一期工程第一总监办一标驻地组二〇〇九年四月十八日 一、编制依据1、建设工程有关法律、法规:主要有《中华人民共和国建筑法》、《建筑工程管理条例》、《中华人民共和国合同法》、《房屋建筑工程施工旁站监理管理办法(试行)》等
2、技术标准、法律规范、规程:主要有《建设工程监理法律规范》(GB50319-2000)、《建筑工程施工质量验收统一标准》(GB50300-2001)、《地下防水工程质量验收法律规范》(GB50208-2025)、《建筑地基基础工程施工质量验收法律规范》GB50202-2025)、《混凝土结构工程施工质量验收法律规范》(GB50204-2025)等

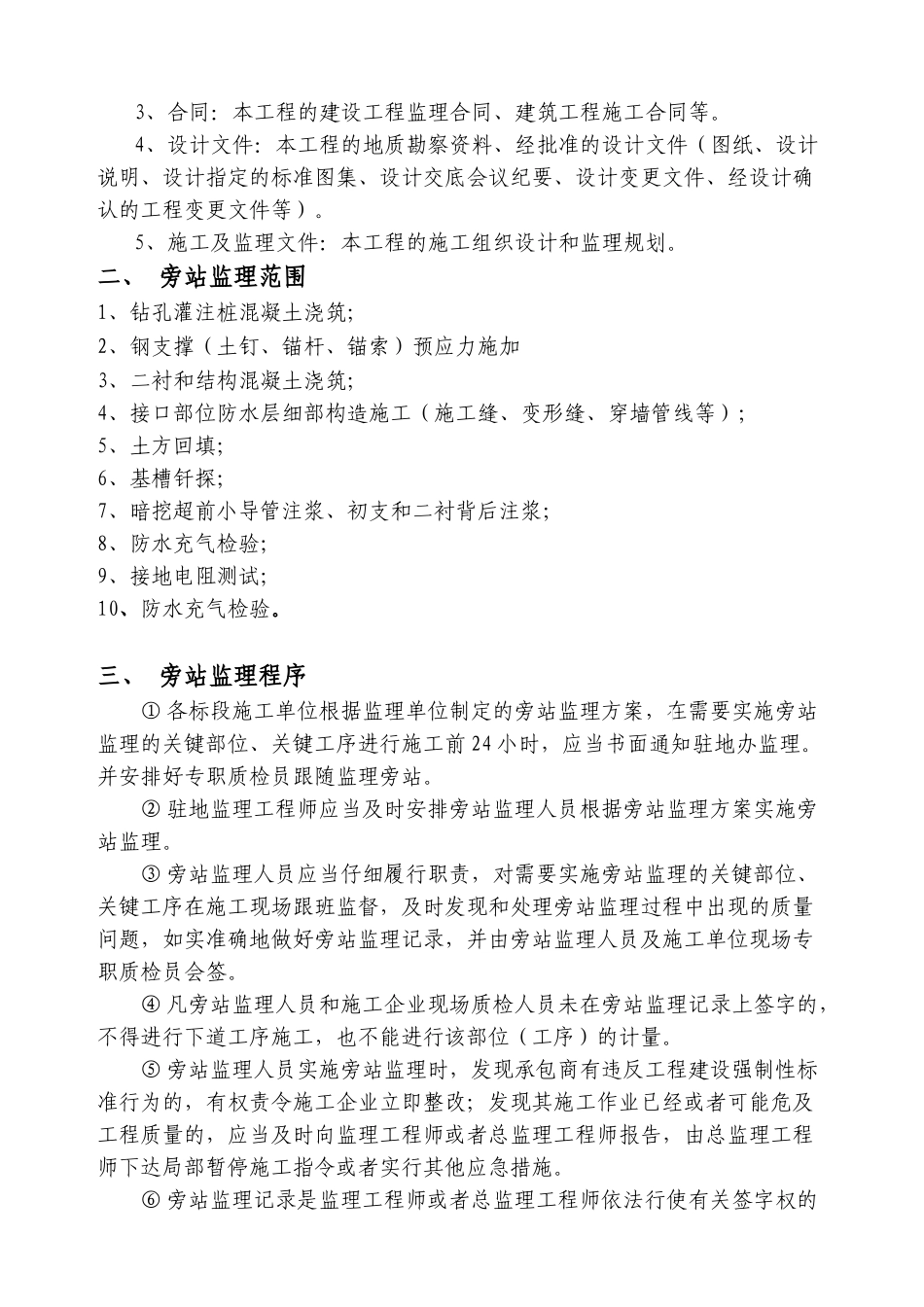

3、合同:本工程的建设工程监理合同、建筑工程施工合同等
4、设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、经设计确认的工程变更文件等)
5、施工及监理文件:本工程的施工组织设计和监理规划
二、 旁站监理范围1、钻孔灌注桩混凝土浇筑;2、钢支撑(土钉、锚杆、锚索)预应力施加3、二衬和结构混凝土浇筑;4、接口部位防水层细部构造施工(施工缝、变形缝、穿墙管线等);5、土方回填;6、基槽钎探;7、暗挖超前小导管注浆、初支和二衬背后注浆;8、防水充气检验;9、接地电阻测试;10、防水充气检验
三、 旁站监理程序① 各标段施工单位根据监理单位制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前 24 小时,应当书面通知驻地办监理
并安排好专职质检员跟随监理旁站
② 驻地监理工程师应当及时安排旁站监理人员根据旁站监理方案实施旁站监理
③ 旁站监理人员应当仔细履行职责,对需要实施旁站监理的关键部位、关键工序在施工
