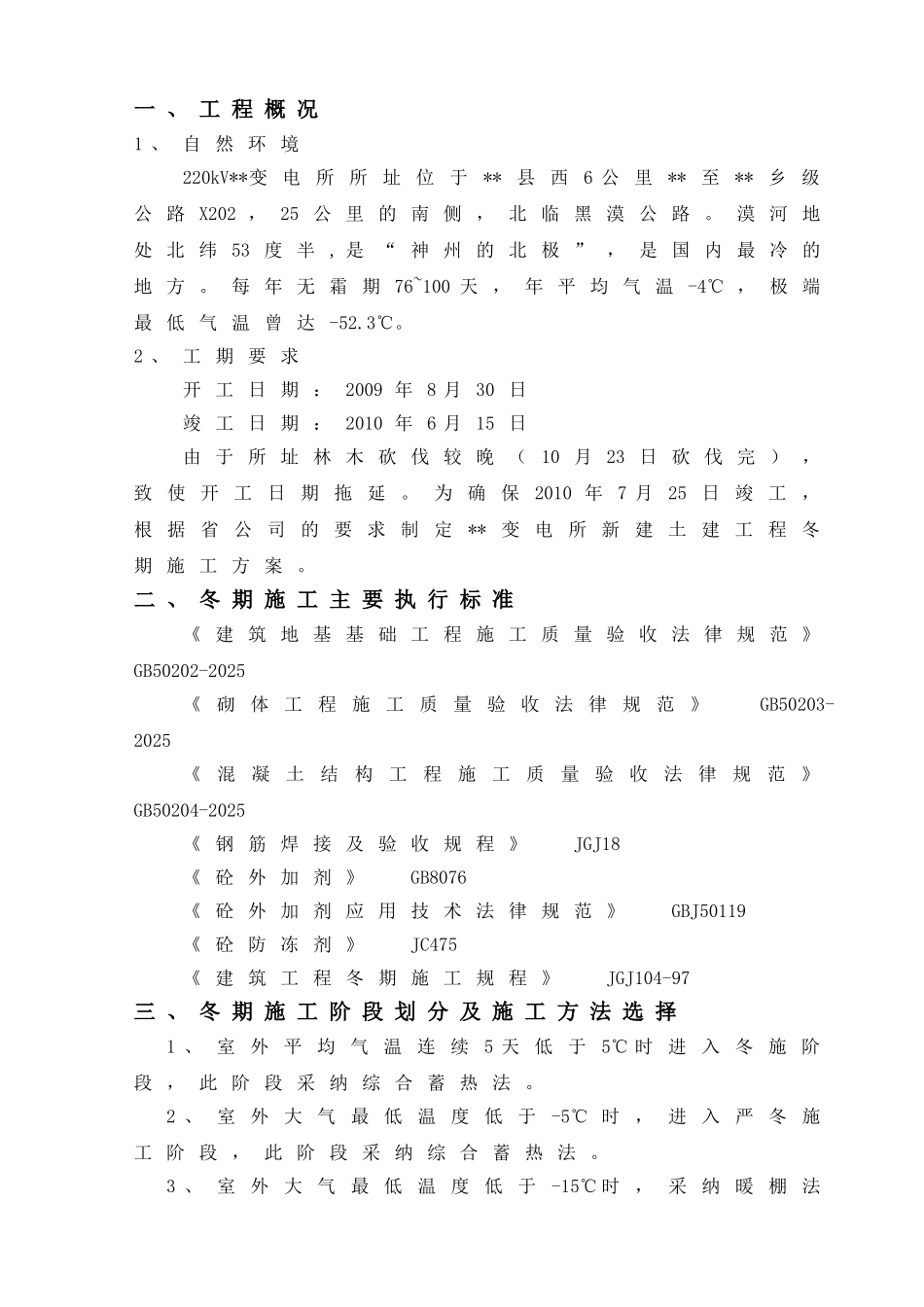

220kV**变电所新建土建工程冬 期 施 工 措 施**公司2025 年 11 月一 、 工 程 概 况1 、 自 然 环 境220kV**变 电 所 所 址 位 于** 县 西6 公 里** 至 ** 乡 级公 路 X202 , 25 公 里 的 南 侧 , 北 临 黑 漠 公 路
漠 河 地处 北 纬 53 度 半 , 是 “ 神 州 的 北 极 ” , 是 国 内 最 冷 的地 方
每 年 无 霜 期 76~100 天 , 年 平 均 气 温 -4℃ , 极 端最 低 气 温 曾 达 -52
2 、 工 期 要 求开 工 日 期 : 2009 年 8 月 30 日竣 工 日 期 : 2010 年 6 月 15 日由 于 所 址 林 木 砍 伐 较 晚 ( 10 月 23 日 砍 伐 完 ) ,致 使 开 工 日 期 拖 延
为 确 保2010 年 7 月 25 日 竣 工 ,根 据 省 公 司 的 要 求 制 定** 变 电 所 新 建 土 建 工 程 冬期 施 工 方 案
二 、 冬 期 施 工 主 要 执 行 标 准《 建 筑 地 基 基 础 工 程 施 工 质 量 验 收 法 律 规 范 》 GB50202-2025《砌体工程施工质量验收法律规范》 GB50203-2025《混凝土结构工程施工质量验收法律规范》 GB50204-2025《 钢 筋 焊 接 及 验 收 规 程 》 JGJ18《 砼 外 加 剂 》 GB8076《 砼 外 加 剂 应 用 技 术 法 律 规 范 》 GBJ50119《 砼 防 冻 剂 》 JC475《 建 筑 工 程 冬 期 施 工 规 程 》 JGJ104-97三 、 冬 期 施 工 阶 段 划 分 及 施 工 方 法 选 择1 、 室 外 平 均 气 温 连 续5 天 低 于 5℃ 时 进 入 冬 施 阶段
