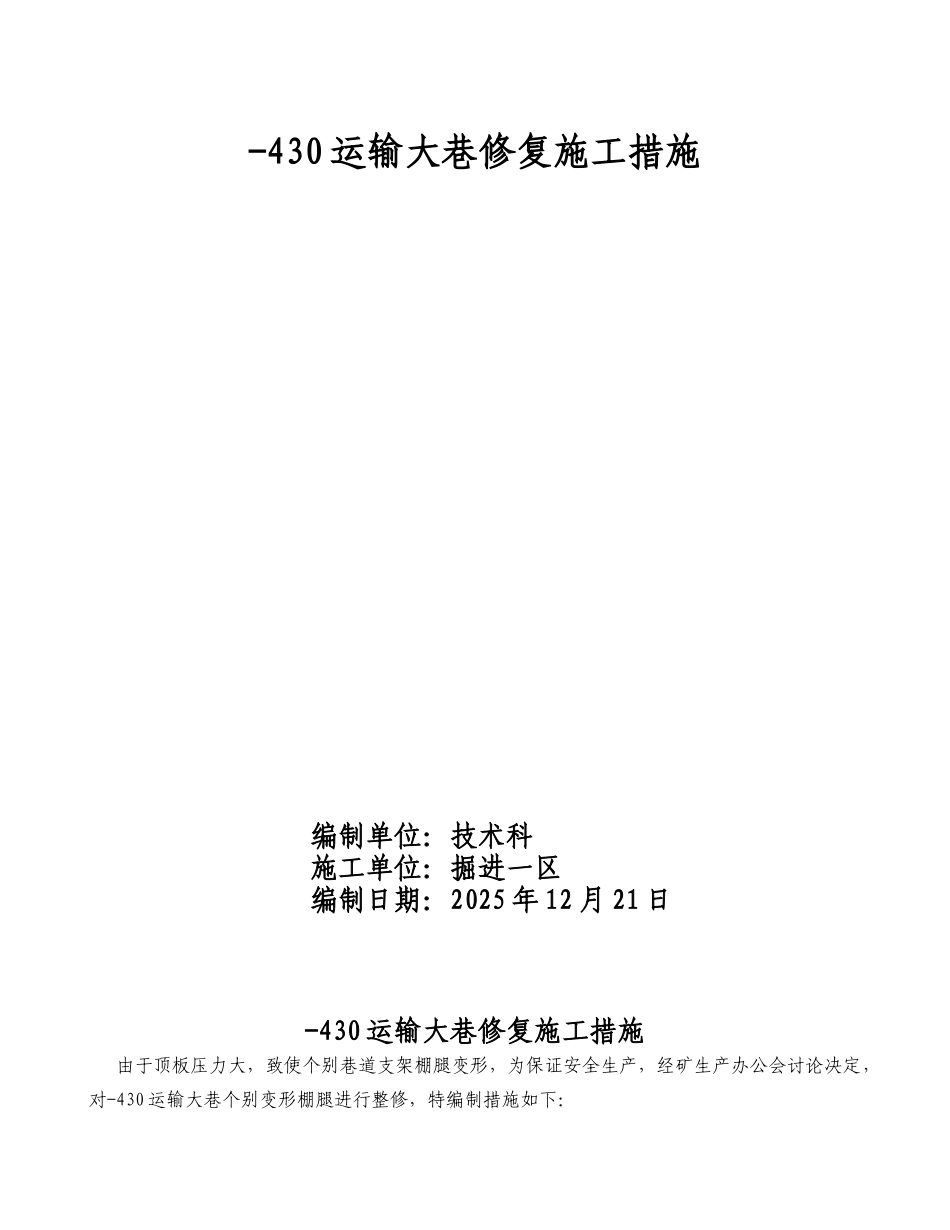

-430 运输大巷修复施工措施编制单位:技术科施工单位:掘进一区编制日期:2025 年 12 月 21 日-430 运输大巷修复施工措施由于顶板压力大,致使个别巷道支架棚腿变形,为保证安全生产,经矿生产办公会讨论决定,对-430 运输大巷个别变形棚腿进行整修,特编制措施如下:一、 概况施工位置位于-430 运输大巷处,重新更换变形棚腿已做好标记约 72 根

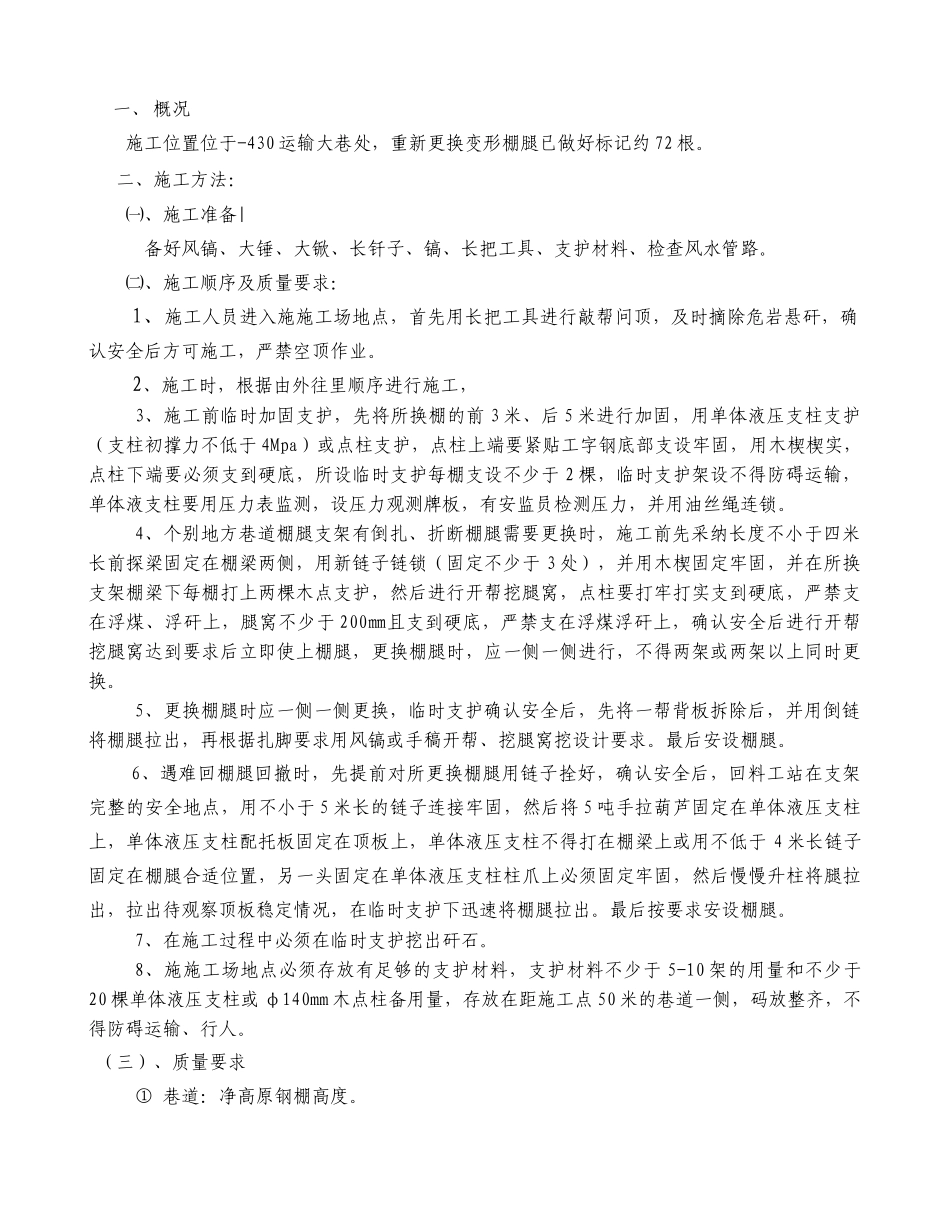

二、施工方法:㈠、施工准备|备好风镐、大锤、大锨、长钎子、镐、长把工具、支护材料、检查风水管路
㈡、施工顺序及质量要求:1、施工人员进入施施工场地点,首先用长把工具进行敲帮问顶,及时摘除危岩悬矸,确认安全后方可施工,严禁空顶作业
2、施工时,根据由外往里顺序进行施工,3、施工前临时加固支护,先将所换棚的前 3 米、后 5 米进行加固,用单体液压支柱支护(支柱初撑力不低于 4Mpa)或点柱支护,点柱上端要紧贴工字钢底部支设牢固,用木楔楔实,点柱下端要必须支到硬底,所设临时支护每棚支设不少于 2 棵,临时支护架设不得防碍运输,单体液支柱要用压力表监测,设压力观测牌板,有安监员检测压力,并用油丝绳连锁
4、个别地方巷道棚腿支架有倒扎、折断棚腿需要更换时,施工前先采纳长度不小于四米长前探梁固定在棚梁两侧,用新链子链锁(固定不少于 3 处),并用木楔固定牢固,并在所换支架棚梁下每棚打上两棵木点支护,然后进行开帮挖腿窝,点柱要打牢打实支到硬底,严禁支在浮煤、浮矸上,腿窝不少于 200㎜且支到硬底,严禁支在浮煤浮矸上,确认安全后进行开帮挖腿窝达到要求后立即使上棚腿,更换棚腿时,应一侧一侧进行,不得两架或两架以上同时更换
5、更换棚腿时应一侧一侧更换,临时支护确认安全后,先将一帮背板拆除后,并用倒链将棚腿拉出,再根据扎脚要求用风镐或手稿开帮、挖腿窝挖设计要求
最后安设棚腿

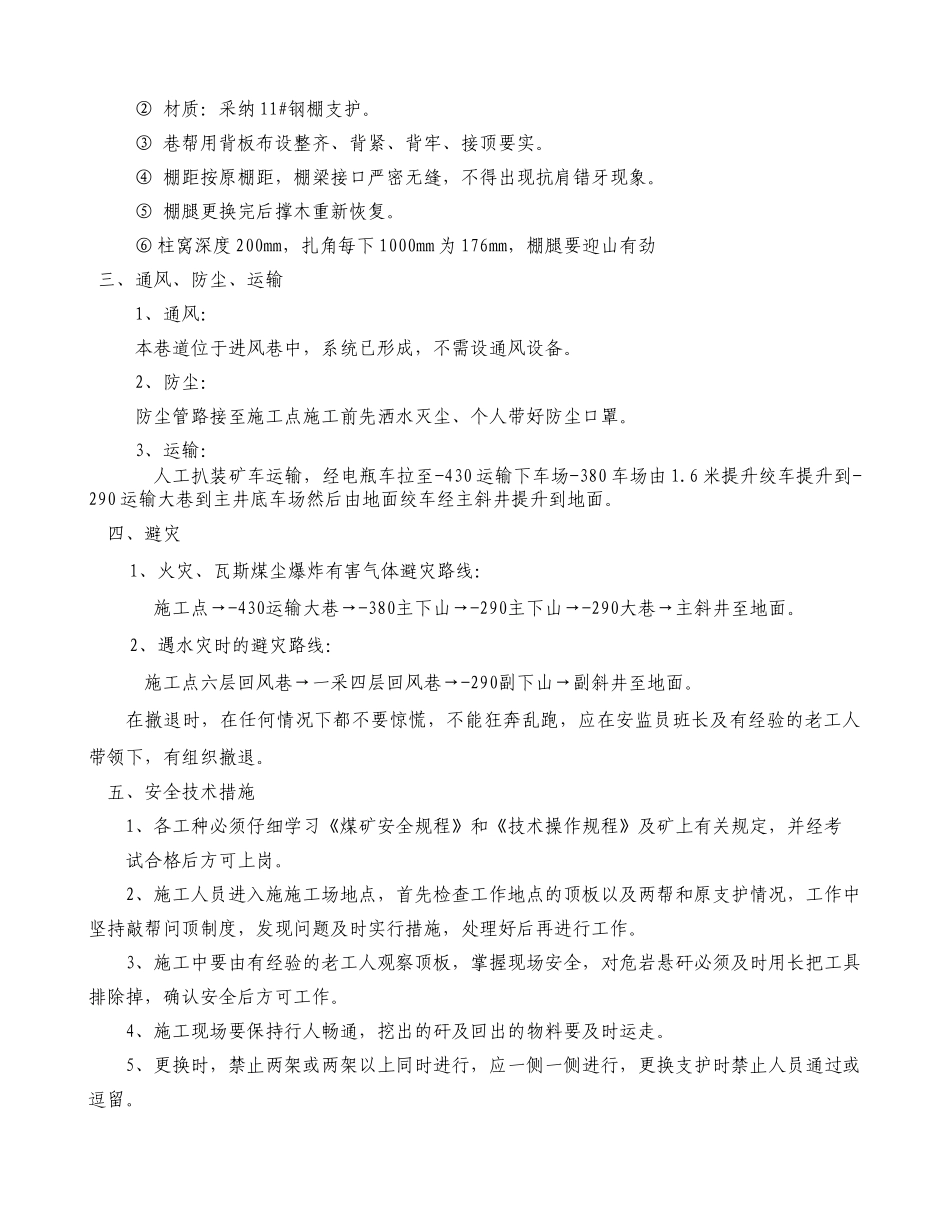

6、遇难回棚腿回撤时,先提前对所更换棚腿用链子拴好,确认安全后,
