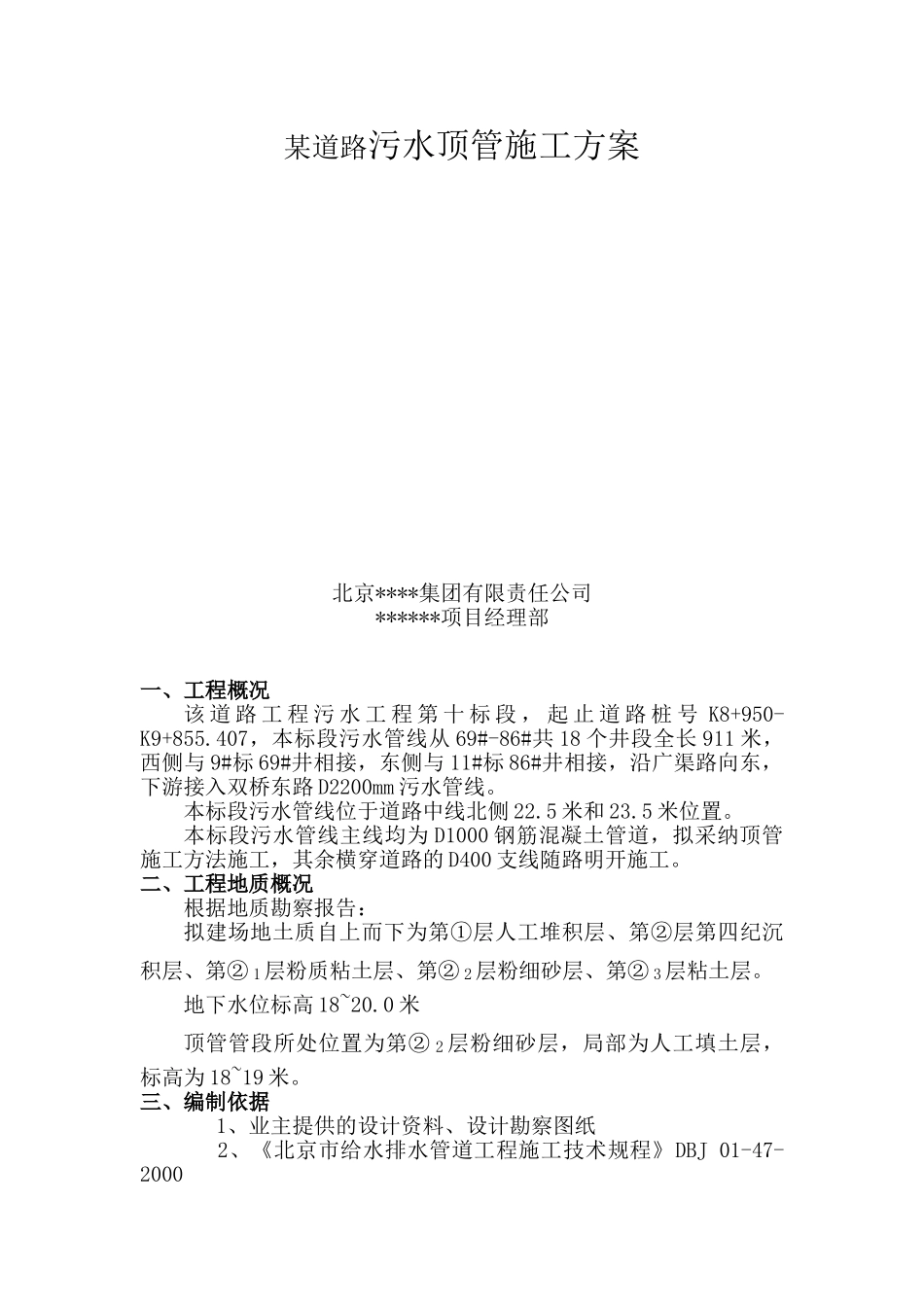

某道路污水顶管施工方案北京****集团有限责任公司******项目经理部一、工程概况该 道 路 工 程 污 水 工 程 第 十 标 段 , 起 止 道 路 桩 号 K8+950-K9+855
407,本标段污水管线从 69#-86#共 18 个井段全长 911 米,西侧与 9#标 69#井相接,东侧与 11#标 86#井相接,沿广渠路向东,下游接入双桥东路 D2200mm 污水管线
本标段污水管线位于道路中线北侧 22
5 米和 23
本标段污水管线主线均为 D1000 钢筋混凝土管道,拟采纳顶管施工方法施工,其余横穿道路的 D400 支线随路明开施工
二、工程地质概况根据地质勘察报告:拟建场地土质自上而下为第①层人工堆积层、第②层第四纪沉积层、第② 1层粉质粘土层、第② 2层粉细砂层、第② 3层粘土层
地下水位标高 18~20
0 米顶管管段所处位置为第② 2 层粉细砂层,局部为人工填土层,标高为 18~19 米

三、编制依据 1、业主提供的设计资料、设计勘察图纸 2、《北京市给水排水管道工程施工技术规程》DBJ 01-47-2000 3、《建筑基坑支护技术规程》 4、《给水排水管道工程施工及验收法律规范》GB 50268-97 5、我公司近几年顶管工程施工经验,公司所编制的顶管施工质量、安全保障措施
四、施工工期本工程顶管项目施工工期为 123 工作日,起始时间从顶管工具管进洞开始
五、施工办公及临设现场的办公、职工食宿分成两块,其中顶管施工现场办公室和住宿根据甲方就近安排的原则进行布置
六、施工用电顶管施工所用电源,均由沿线所设 400kVA 临时变压器提供,临时供电线路严格根据要求敷设
七、管道采购与防腐工程中所用顶管管材由指定厂家负责根据长度要求进行加工、防腐,半成品管材提供至施工现场工作进行移交
八、 施工准备8.1、技术准备施工技术准备工作主要做好
