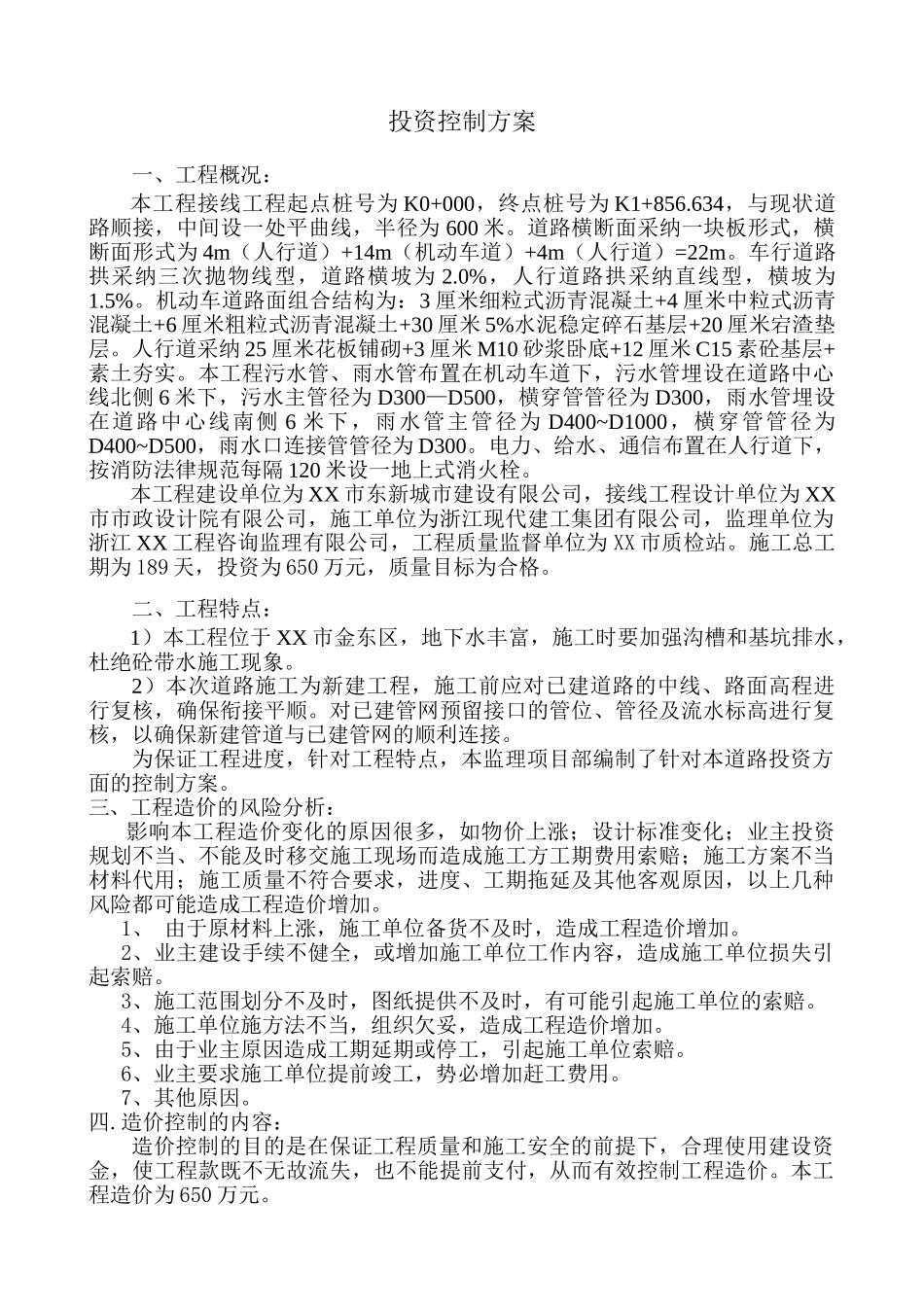

XX 市金东区东兴路新建工程投资控制方案 浙江 XX 工程咨询监理有限公司XX 市金东区东兴路新建工程项目监理部2010 年 10 月 25 日目 录一、工程概况二、工程特点三、工程造价的风险分析四.造价控制的内容五.防范风险的对策和措施六、投资控制流程图XX 市金东区东兴路新建工程投资控制方案一、工程概况:本工程接线工程起点桩号为 K0+000,终点桩号为 K1+856.634,与现状道路顺接,中间设一处平曲线,半径为 600 米。道路横断面采纳一块板形式,横断面形式为 4m(人行道)+14m(机动车道)+4m(人行道)=22m。车行道路拱采纳三次抛物线型,道路横坡为 2.0%,人行道路拱采纳直线型,横坡为1.5%。机动车道路面组合结构为:3 厘米细粒式沥青混凝土+4 厘米中粒式沥青混凝土+6 厘米粗粒式沥青混凝土+30 厘米 5%水泥稳定碎石基层+20 厘米宕渣垫层。人行道采纳 25 厘米花板铺砌+3 厘米 M10 砂浆卧底+12 厘米 C15 素砼基层+素土夯实。本工程污水管、雨水管布置在机动车道下,污水管埋设在道路中心线北侧 6 米下,污水主管径为 D300—D500,横穿管管径为 D300,雨水管埋设在道路中心线南侧 6 米下,雨水管主管径为 D400~D1000,横穿管管径为D400~D500,雨水口连接管管径为 D300。电力、给水、通信布置在人行道下,按消防法律规范每隔 120 米设一地上式消火栓。本工程建设单位为 XX 市东新城市建设有限公司,接线工程设计单位为 XX市市政设计院有限公司,施工单位为浙江现代建工集团有限公司,监理单位为浙江 XX 工程咨询监理有限公司,工程质量监督单位为 XX 市质检站。施工总工期为 189 天,投资为 650 万元,质量目标为合格。二、工程特点:1)本工程位于 XX 市金东区,地下水丰富,施工时要加强沟槽和基坑排水,杜绝砼带水施工现象。2)本次道路施工为新建工程,施工前应对已建道路的中线、路面高程进行复核,确保衔接平顺。对已建管网预留接口的管位、管径及流水标高进行复核,以确保新建管道与已建管网的顺利连接。为保证工程进度,针对工程特点,本监理项目部编制了针对本道路投资方面的控制方案。三、工程造价的风险分析:影响本工程造价变化的原因很多,如物价上涨;设计标准变化;业主投资规划不当、不能及时移交施工现场而造成施工方工期费用索赔;施工方案不当材料代用;施工质量不符合要求,进度、工期拖延及其他客观原因,以上几种风险都可能造成工程造价增加。1、 由于原材料上涨,施...
