道路照明工程施工方案

道路照明工程施工方案_第1页
1/5
道路照明工程施工方案_第2页
2/5
道路照明工程施工方案_第3页
3/5

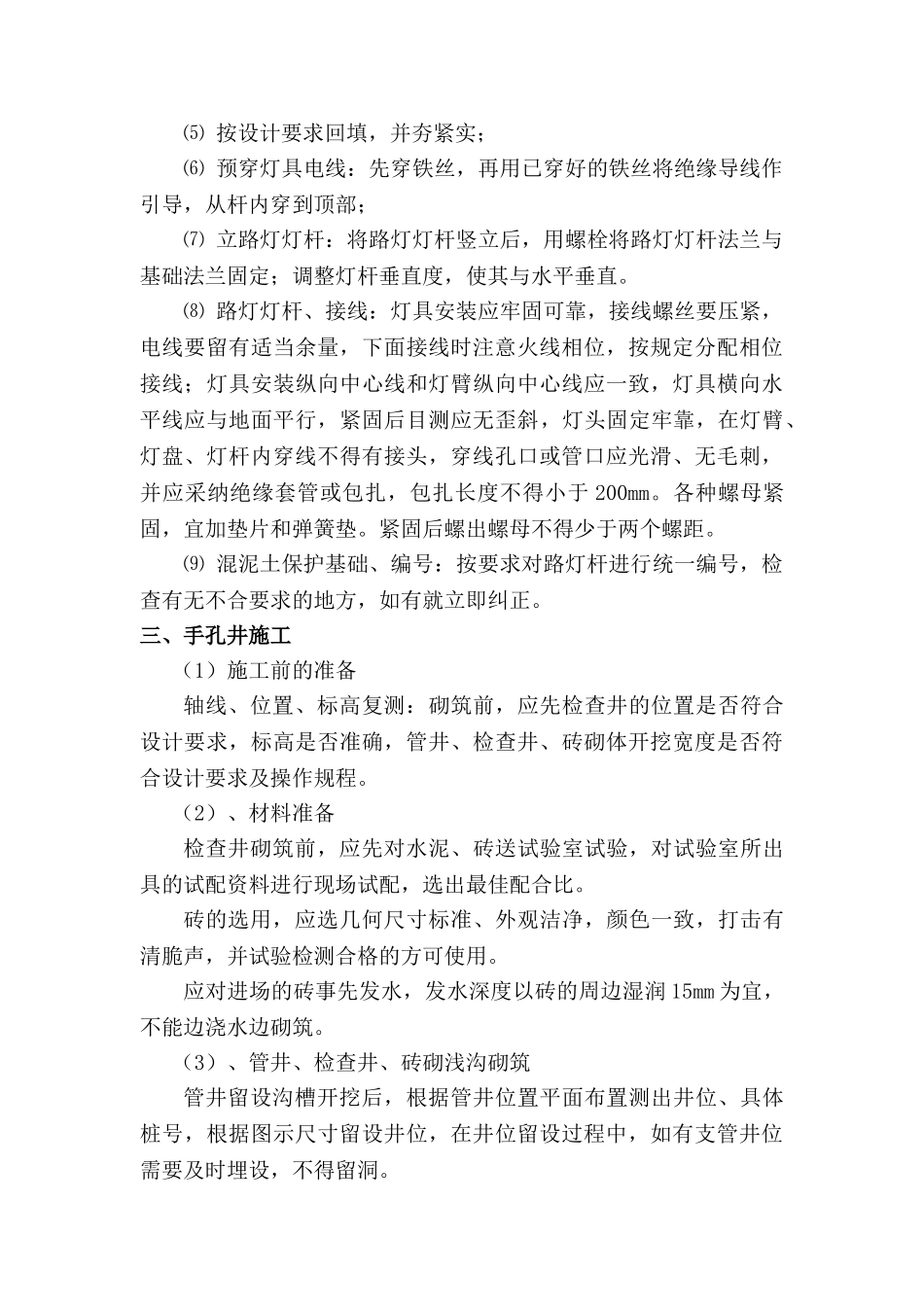

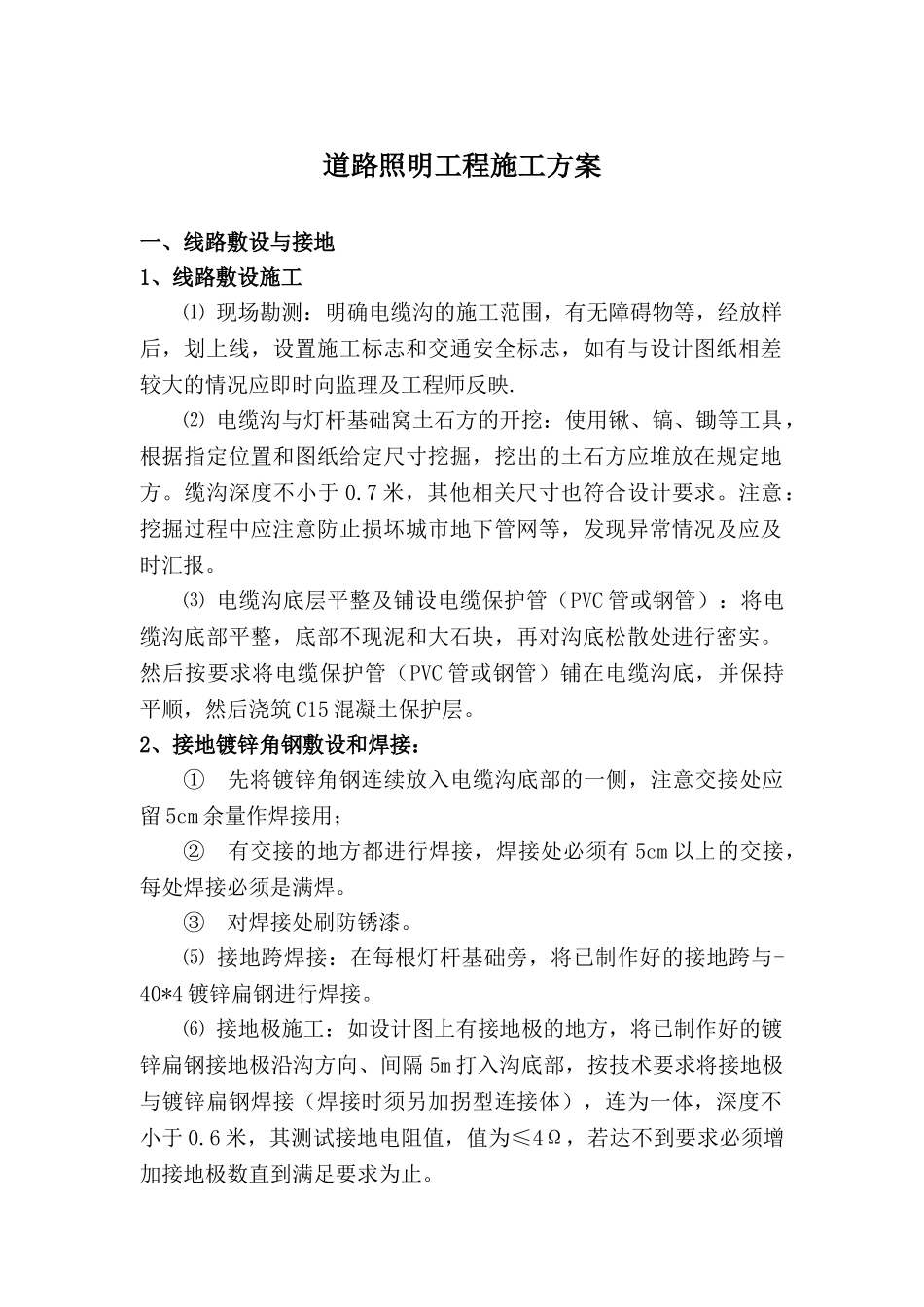

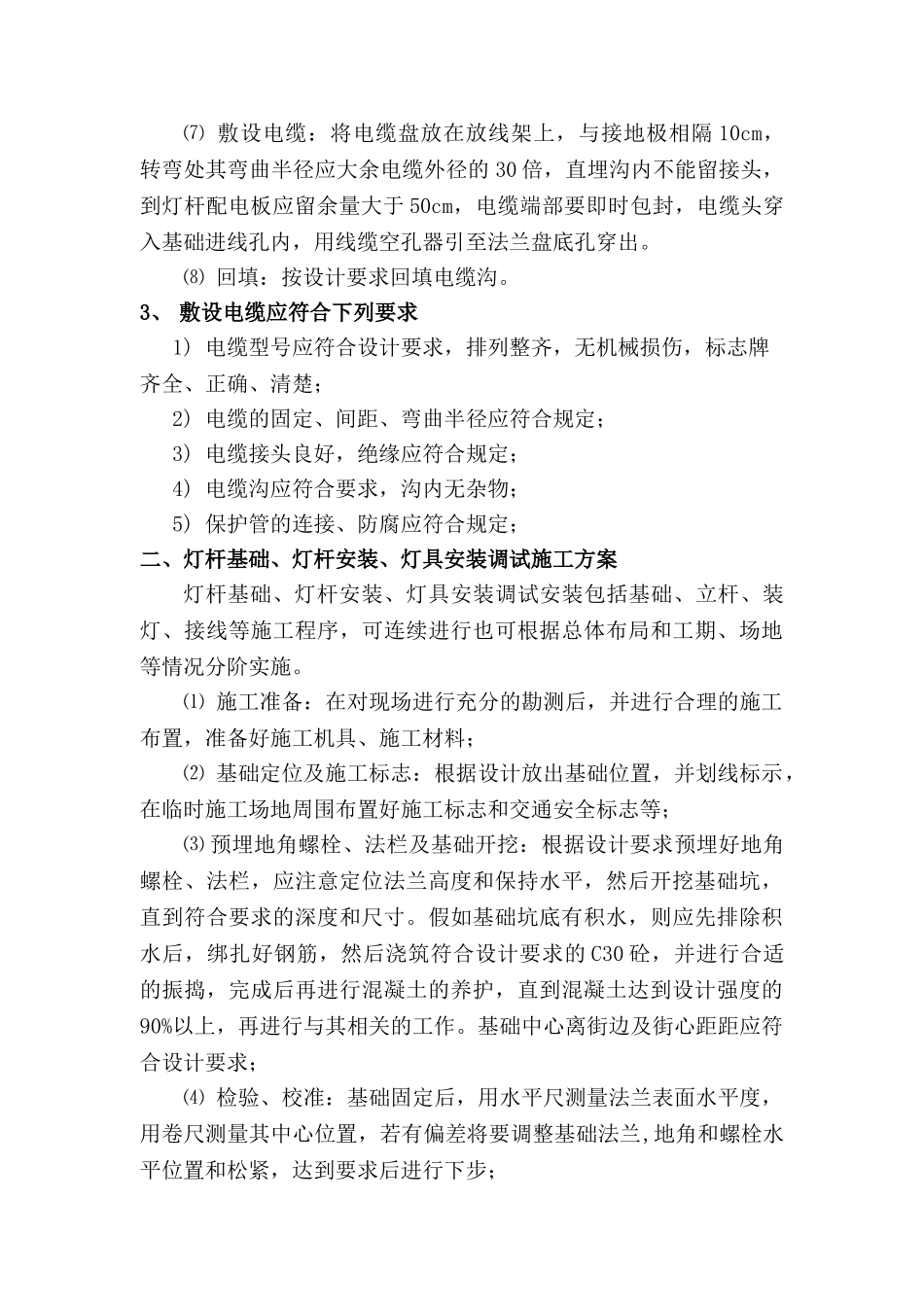

道路照明工程施工方案一、线路敷设与接地1、线路敷设施工⑴ 现场勘测:明确电缆沟的施工范围,有无障碍物等,经放样后,划上线,设置施工标志和交通安全标志,如有与设计图纸相差较大的情况应即时向监理及工程师反映.⑵ 电缆沟与灯杆基础窝土石方的开挖:使用锹、镐、锄等工具,根据指定位置和图纸给定尺寸挖掘,挖出的土石方应堆放在规定地方。缆沟深度不小于 0.7 米,其他相关尺寸也符合设计要求。注意:挖掘过程中应注意防止损坏城市地下管网等,发现异常情况及应及时汇报。⑶ 电缆沟底层平整及铺设电缆保护管(PVC 管或钢管):将电缆沟底部平整,底部不现泥和大石块,再对沟底松散处进行密实。然后按要求将电缆保护管(PVC 管或钢管)铺在电缆沟底,并保持平顺,然后浇筑 C15 混凝土保护层。2、接地镀锌角钢敷设和焊接:① 先将镀锌角钢连续放入电缆沟底部的一侧,注意交接处应留 5cm 余量作焊接用;② 有交接的地方都进行焊接,焊接处必须有 5cm 以上的交接,每处焊接必须是满焊。③ 对焊接处刷防锈漆。⑸ 接地跨焊接:在每根灯杆基础旁,将已制作好的接地跨与-40*4 镀锌扁钢进行焊接。⑹ 接地极施工:如设计图上有接地极的地方,将已制作好的镀锌扁钢接地极沿沟方向、间隔 5m 打入沟底部,按技术要求将接地极与镀锌扁钢焊接(焊接时须另加拐型连接体),连为一体,深度不小于 0.6 米,其测试接地电阻值,值为≤4Ω,若达不到要求必须增加接地极数直到满足要求为止。⑺ 敷设电缆:将电缆盘放在放线架上,与接地极相隔 10cm,转弯处其弯曲半径应大余电缆外径的 30 倍,直埋沟内不能留接头,到灯杆配电板应留余量大于 50cm,电缆端部要即时包封,电缆头穿入基础进线孔内,用线缆空孔器引至法兰盘底孔穿出。⑻ 回填:按设计要求回填电缆沟。3、 敷设电缆应符合下列要求1) 电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清楚;2) 电缆的固定、间距、弯曲半径应符合规定;3) 电缆接头良好,绝缘应符合规定;4) 电缆沟应符合要求,沟内无杂物;5) 保护管的连接、防腐应符合规定;二、灯杆基础、灯杆安装、灯具安装调试施工方案灯杆基础、灯杆安装、灯具安装调试安装包括基础、立杆、装灯、接线等施工程序,可连续进行也可根据总体布局和工期、场地等情况分阶实施。⑴ 施工准备:在对现场进行充分的勘测后,并进行合理的施工布置,准备好施工机具、施工材料;⑵ 基础定位及施工标志:根据...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路照明工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
