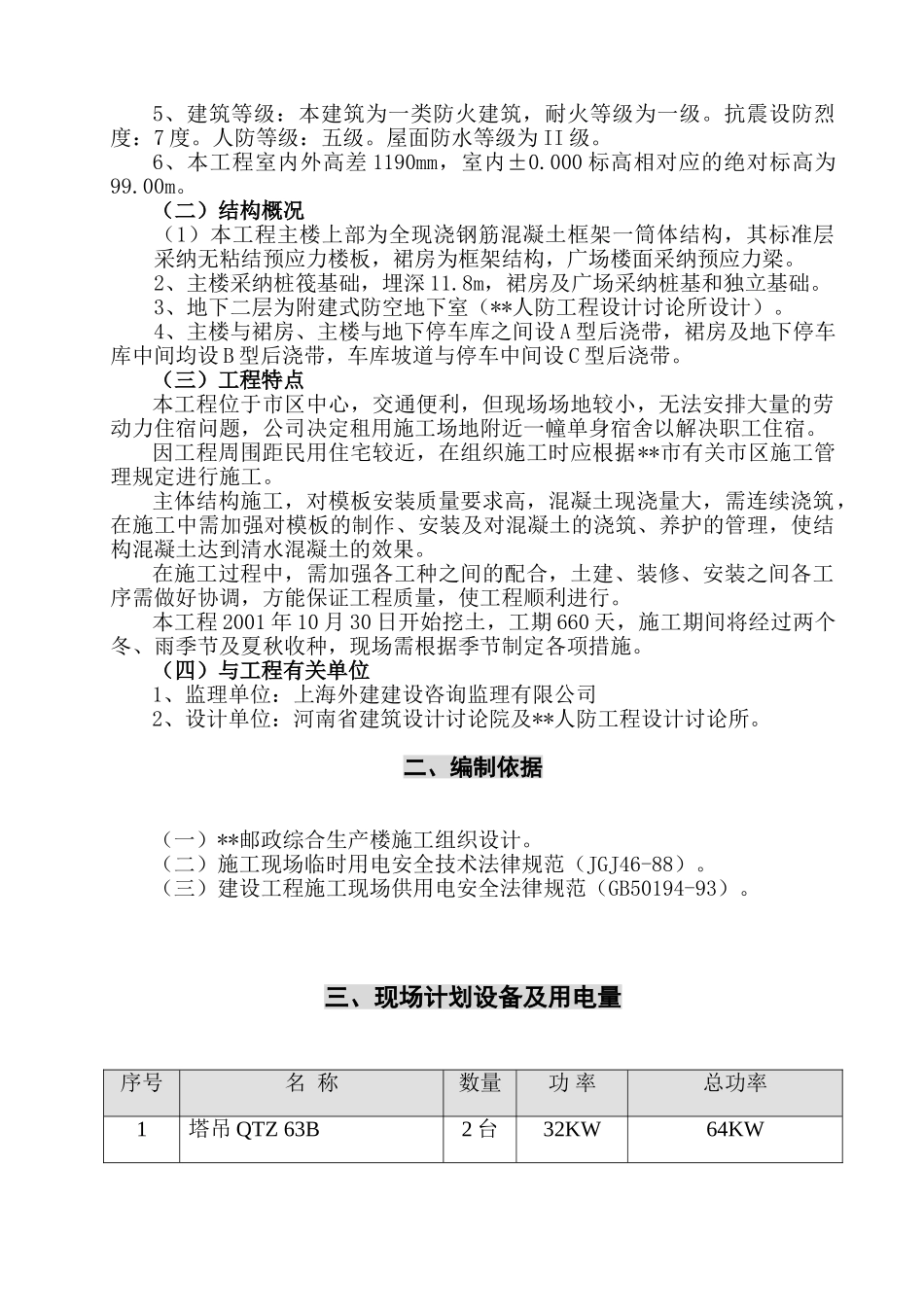

**市邮政综合生产楼工程用 电 施 工 组 织 设 计编 制:审 核:审 定:省建六公司**邮政综合生产楼工程项目部二○○一年十二月二十八日目 录一、工程概况二、编制依据三、现场用电设备及用电量四、用电计算五、变压器及导线选择六、用电位置图七、电气平面图及接线系统图八、用电安全措施九、电气防火措施一、工程概况(一)建筑概况1、本工程为**市邮政综合生产楼,位于**市紫荆山路与东大街交叉口东南角。2、建设单位:**市邮政局。3、建设规模:用地面积 14392.78m2,总建筑面积 54506.45m2,其中地下 12474.18m2,地上 42032.27m2。4、建筑层数与高度:建筑物地上 29 层,地下 2 层,主体屋面标高:98.800m。主体建筑距地面计算高度 99.99m。总高度 153.5m。5、建筑等级:本建筑为一类防火建筑,耐火等级为一级。抗震设防烈度:7 度。人防等级:五级。屋面防水等级为 II 级。6、本工程室内外高差 1190mm,室内±0.000 标高相对应的绝对标高为99.00m。(二)结构概况(1)本工程主楼上部为全现浇钢筋混凝土框架一筒体结构,其标准层采纳无粘结预应力楼板,裙房为框架结构,广场楼面采纳预应力梁。2、主楼采纳桩筏基础,埋深 11.8m,裙房及广场采纳桩基和独立基础。3、地下二层为附建式防空地下室(**人防工程设计讨论所设计)。4、主楼与裙房、主楼与地下停车库之间设 A 型后浇带,裙房及地下停车库中间均设 B 型后浇带,车库坡道与停车中间设 C 型后浇带。(三)工程特点本工程位于市区中心,交通便利,但现场场地较小,无法安排大量的劳动力住宿问题,公司决定租用施工场地附近一幢单身宿舍以解决职工住宿。因工程周围距民用住宅较近,在组织施工时应根据**市有关市区施工管理规定进行施工。主体结构施工,对模板安装质量要求高,混凝土现浇量大,需连续浇筑,在施工中需加强对模板的制作、安装及对混凝土的浇筑、养护的管理,使结构混凝土达到清水混凝土的效果。在施工过程中,需加强各工种之间的配合,土建、装修、安装之间各工序需做好协调,方能保证工程质量,使工程顺利进行。本工程 2001 年 10 月 30 日开始挖土,工期 660 天,施工期间将经过两个冬、雨季节及夏秋收种,现场需根据季节制定各项措施。(四)与工程有关单位1、监理单位:上海外建建设咨询监理有限公司2、设计单位:河南省建筑设计讨论院及**人防工程设计讨论所。二、编制依据(一)**邮政综合生产楼施工组织设计。(二)施工现...
