电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

郑州市某热电厂热力管道施工组织设计p

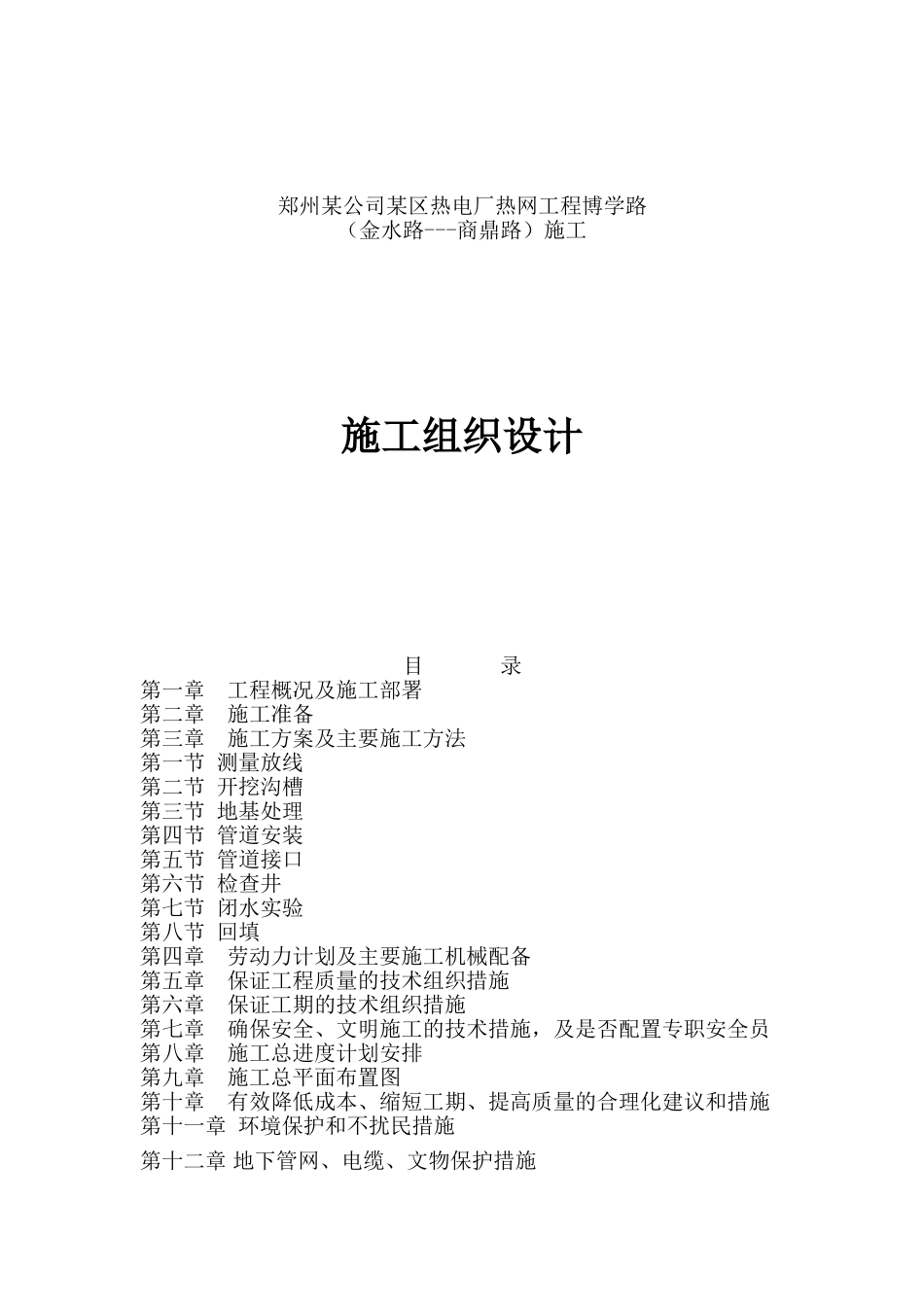

郑州市某热电厂热力管道施工组织设计p_第1页
1/31
郑州市某热电厂热力管道施工组织设计p_第2页
2/31
郑州市某热电厂热力管道施工组织设计p_第3页

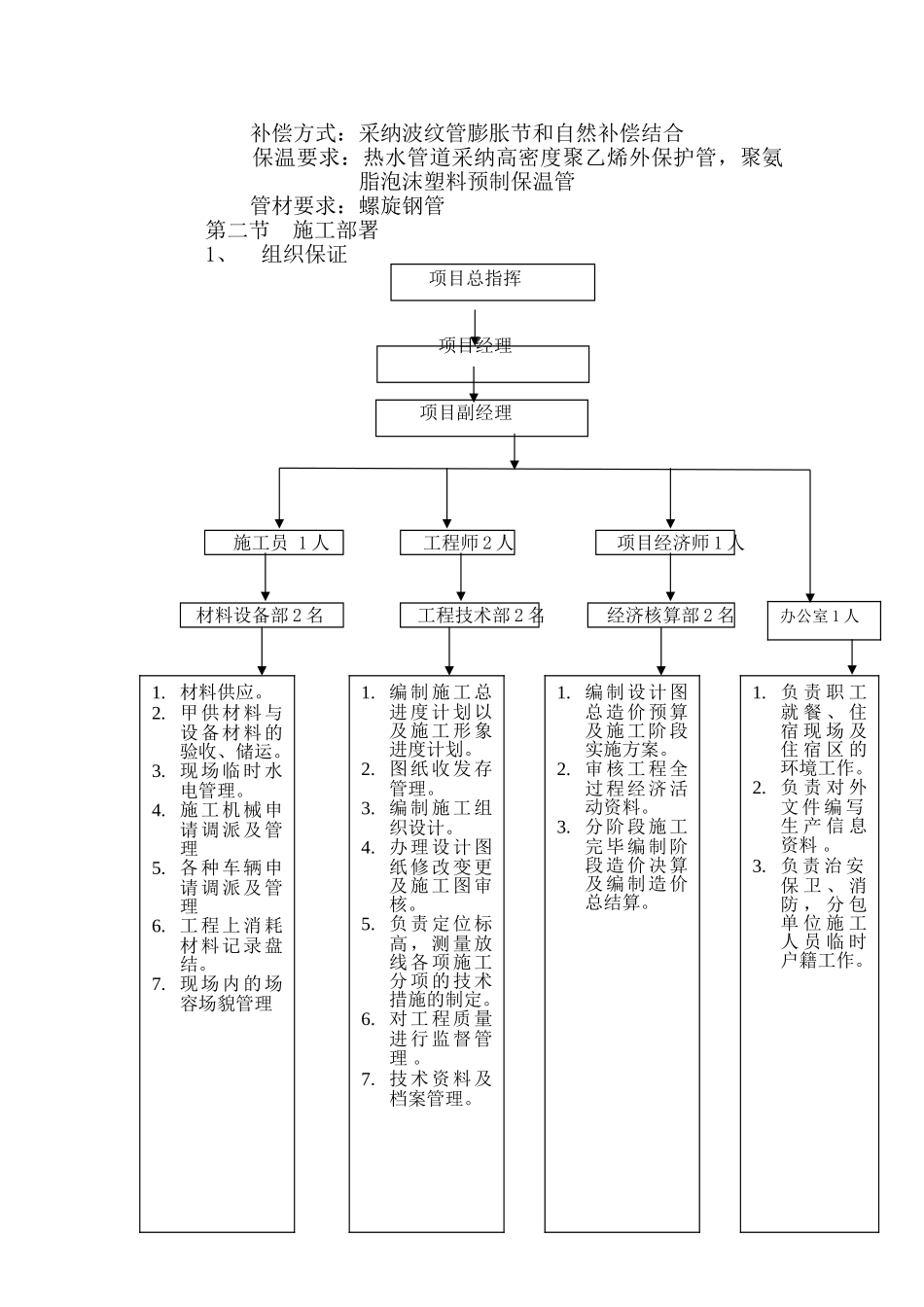

3/31
郑州某公司某区热电厂热网工程博学路(金水路---商鼎路)施工施工组织设计目 录第一章工程概况及施工部署第二章施工准备第三章施工方案及主要施工方法第一节 测量放线第二节 开挖沟槽第三节 地基处理第四节 管道安装第五节 管道接口第六节 检查井第七节 闭水实验第八节 回填第四章劳动力计划及主要施工机械配备第五章保证工程质量的技术组织措施第六章保证工期的技术组织措施第七章确保安全、文明施工的技术措施,及是否配置专职安全员第八章施工总进度计划安排第九章施工总平面布置图第十章有效降低成本、缩短工期、提高质量的合理化建议和措施第十一章 环境保护和不扰民措施第十二章 地下管网、电缆、文物保护措施第十三章 服务、保修及优惠承诺第一节连续施工、保证工期不变承诺第二节专款专用承诺第三节保修承诺第四节工期承诺第五节其他承诺第一章工程概况及施工部署第一节 工程概况郑州某公司某区热电厂热网工程工程位于郑州市某区,是关系到百姓切身利益的重要工程,是一项民心工程。我们同意承建该工程并把该项工程作为我们公司的重中之重的工程,在承建工程中我们将便合同、守信誉、保质量。在该工程质量管理中将以严密有效的组织、健全的机构、明确的职责,保证质量方针的实施和质量体系受控运行,保证在合同工期内完成施工任务。工程名称:郑州某公司某区热电厂热网工程建设地点:郑州市某区计划工期:2025 年 8 月 15 日---2025 年 10 月 4 日 总工期 50 天质量要求:合格工艺要求: 敷设方式:室外有偿直埋敷设方式办公室 1 人 补偿方式:采纳波纹管膨胀节和自然补偿结合 保温要求:热水管道采纳高密度聚乙烯外保护管,聚氨脂泡沫塑料预制保温管 管材要求:螺旋钢管第二节施工部署1、组织保证项目总指挥项目经理项目副经理施工员 1 人 工程师 2 人 项目经济师 1 人 材料设备部 2 名 工程技术部 2 名经济核算部 2 名 1. 材料供应。2. 甲供材料与设备材料的验收、储运。3. 现场临时水电管理。4. 施工机械申请调派及管理5. 各种车辆申请调派及管理6. 工程上消耗材料记录盘结。7. 现场内的场容场貌管理1. 编制施工总进度计划以及施工形象进度计划。2. 图纸收发存管理。3. 编制施工组织设计。4. 办理设计图纸修改变更及施工图审核。5. 负责定位标高,测量放线各项施工分项的技术措施的制定。6. 对工程质量进行监督管理 。7. 技术资料及档案管理。1. 编制设计图总造价预...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

郑州市某热电厂热力管道施工组织设计p

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
