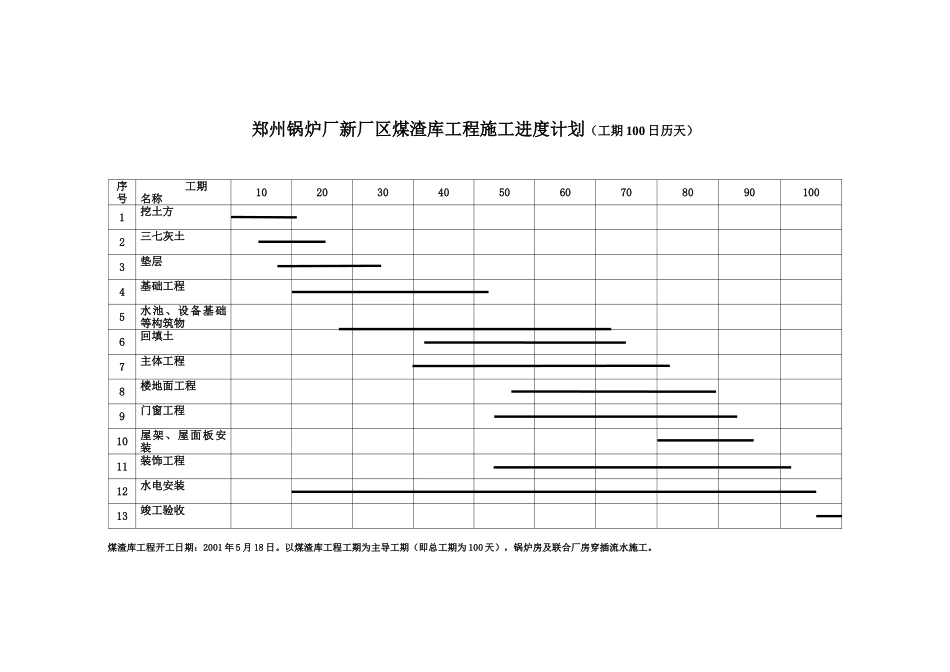

郑州锅炉厂新厂区煤渣库工程施工进度计划(工期 100 日历天)序号 工期名称1020304050607080901001挖土方2三七灰土3垫层4基础工程5水池、设备基础等构筑物6回填土7主体工程8楼地面工程9门窗工程10屋架、屋面板安装11装饰工程12水电安装13竣工验收 煤渣库工程开工日期:2001 年 5 月 18 日。以煤渣库工程工期为主导工期(即总工期为 100 天),锅炉房及联合厂房穿插流水施工。郑州锅炉厂新厂区锅炉房工程施工进度计划(工期 70 日历天)序号 工期名称1020304050607080901001挖土方2三七灰土3垫层4基础工程5水池、设备基础等构筑物6回填土7主体工程8楼地面工程9门窗工程10屋架、屋面板安装11装饰工程12水电安装13竣工验收 锅炉房工程开工日期:2001 年 5 月 18 日郑州锅炉厂新厂区第一联合厂房工程施工进度计划(工期 45 日历天)序号 工期名称1020304050607080901001挖土方2三七灰土3垫层4基础工程5水池、设备基础等构筑物6回填土7水电安装8竣工验收 第一联合厂房工程开工日期:2001 年 6 月 1 日
