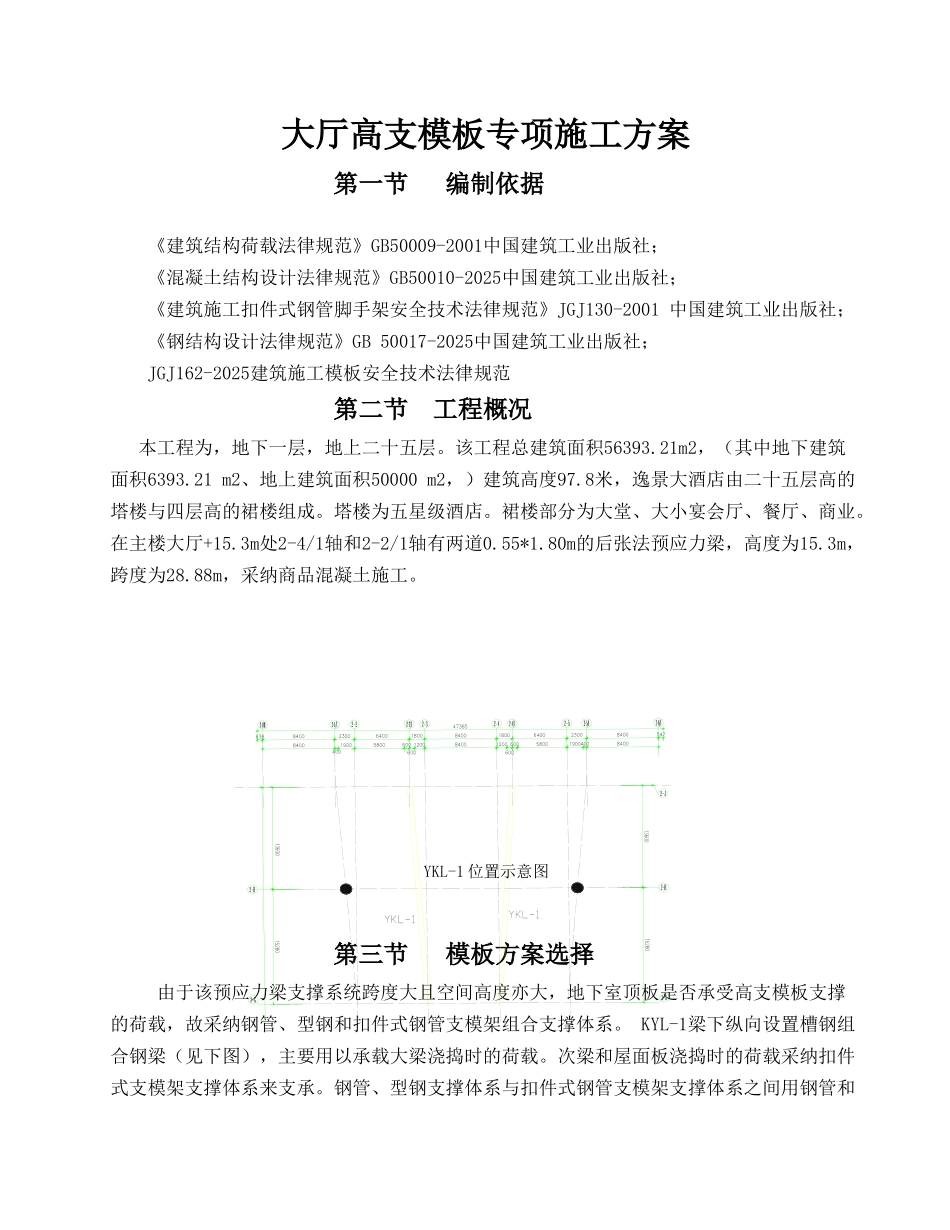

大厅高支模板专项施工方案 第一节编制依据 《建筑结构荷载法律规范》GB50009-2001中国建筑工业出版社; 《混凝土结构设计法律规范》GB50010-2025中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001 中国建筑工业出版社;《钢结构设计法律规范》GB 50017-2025中国建筑工业出版社;JGJ162-2025建筑施工模板安全技术法律规范 第二节 工程概况 本工程为,地下一层,地上二十五层
该工程总建筑面积56393
21m2,(其中地下建筑面积6393
21 m2、地上建筑面积50000 m2,)建筑高度97
8米,逸景大酒店由二十五层高的塔楼与四层高的裙楼组成
塔楼为五星级酒店
裙楼部分为大堂、大小宴会厅、餐厅、商业
在主楼大厅+15
3m处2-4/1轴和2-2/1轴有两道0
80m的后张法预应力梁,高度为15
3m,跨度为28
88m,采纳商品混凝土施工

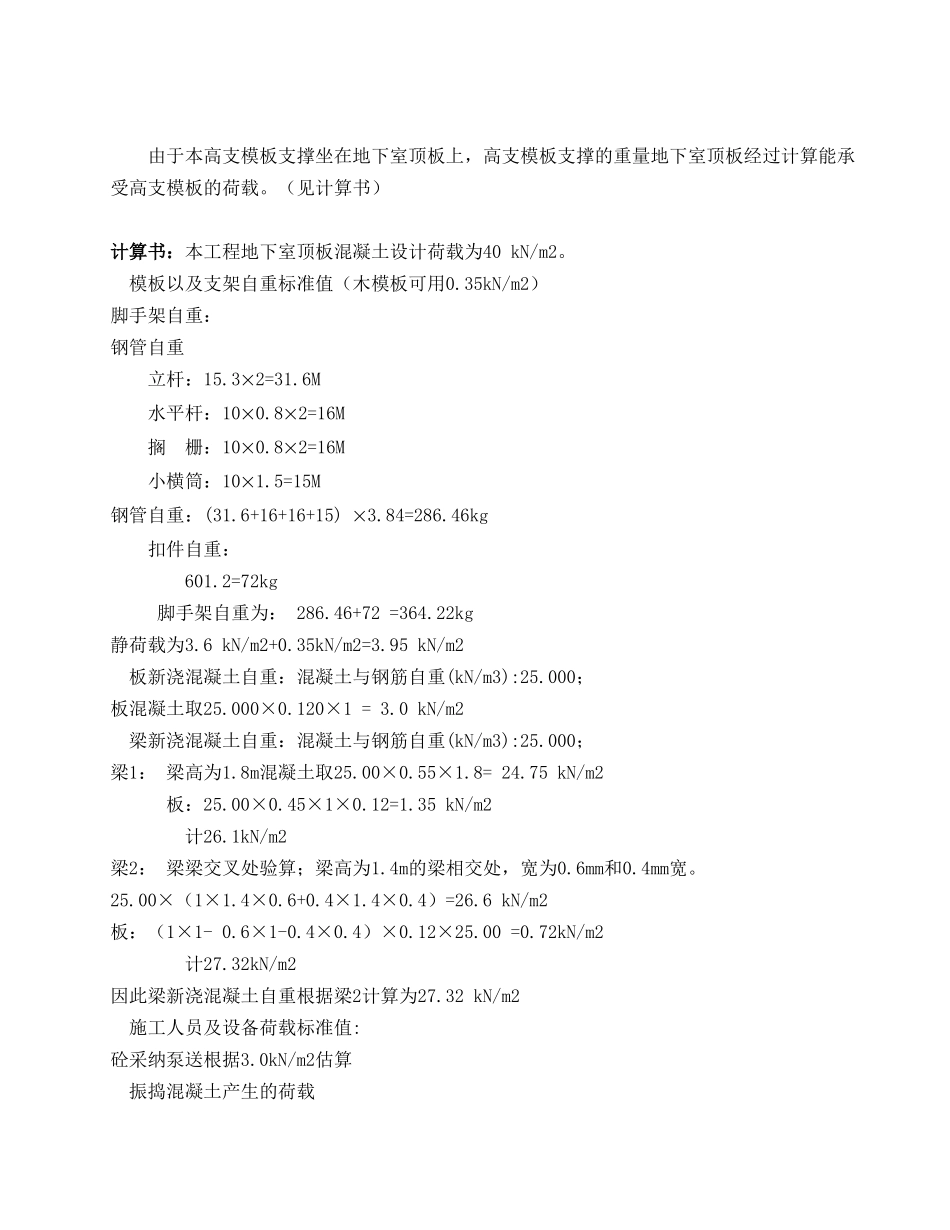

YKL-1 位置示意图 第三节模板方案选择由于该预应力梁支撑系统跨度大且空间高度亦大,地下室顶板是否承受高支模板支撑的荷载,故采纳钢管、型钢和扣件式钢管支模架组合支撑体系
KYL-1梁下纵向设置槽钢组合钢梁(见下图),主要用以承载大梁浇捣时的荷载
次梁和屋面板浇捣时的荷载采纳扣件式支模架支撑体系来支承
钢管、型钢支撑体系与扣件式钢管支模架支撑体系之间用钢管和扣件连接,组成可靠的空间组合式支撑体系,脚手架排距0
8m,跨距0
8m,步距1
6m、梁底间距为0
(后浇带处钢管支撑加密1/2,后浇带处板下加水平方向60×80方木间距为400mm比后浇带每边各伸出1000mm,模板支撑在后浇带处增加八字支撑,并设三道水平拉杆)梁对拉螺栓采纳φ12的竖向间距为600mm,水平间距为400mm
脚手钢采纳用:Φ48×3
5(mm)立杆间距为0
