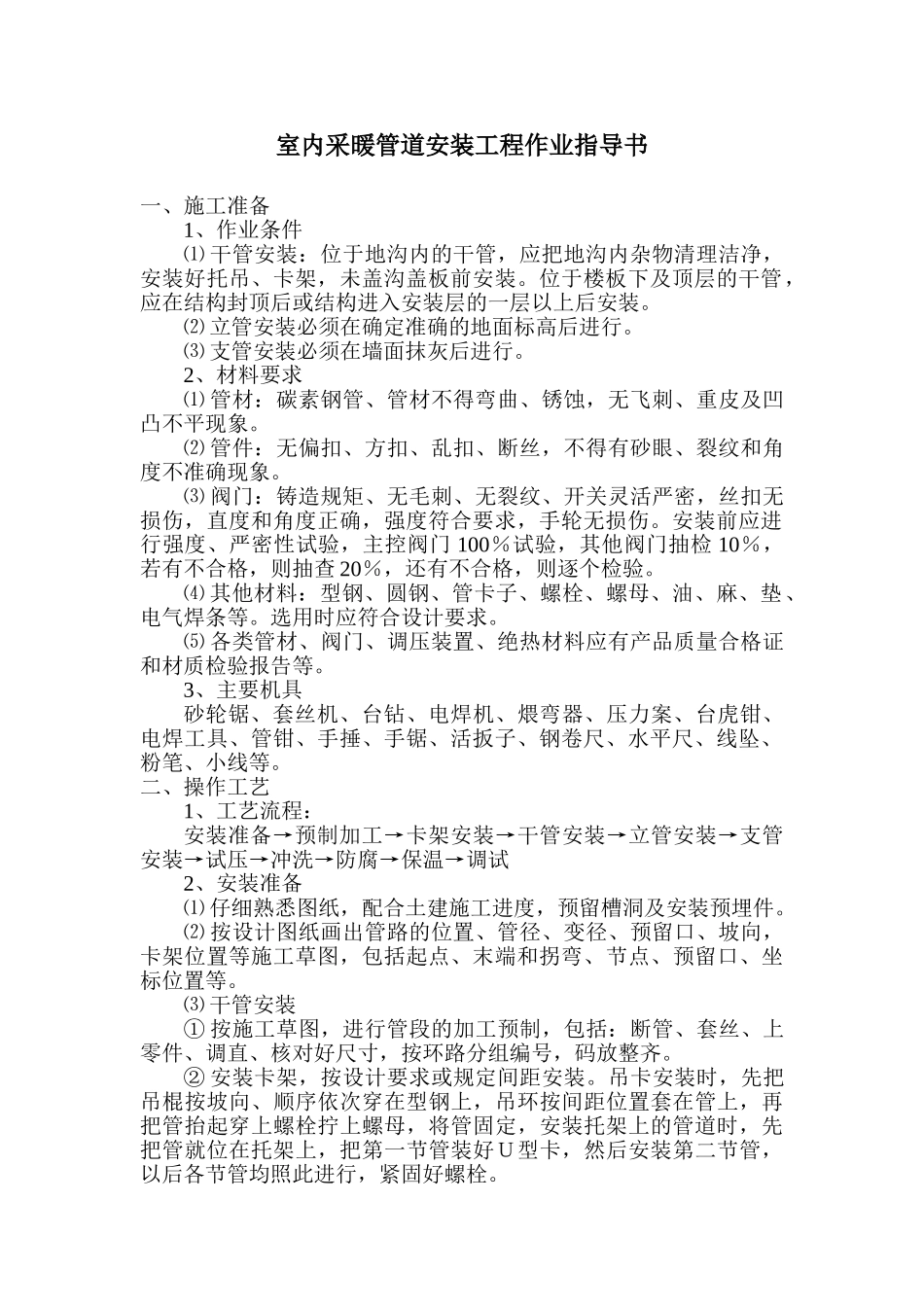

室内采暖管道安装工程作业指导书一、施工准备1、作业条件⑴ 干管安装:位于地沟内的干管,应把地沟内杂物清理洁净,安装好托吊、卡架,未盖沟盖板前安装
位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装
⑵ 立管安装必须在确定准确的地面标高后进行
⑶ 支管安装必须在墙面抹灰后进行
2、材料要求⑴ 管材:碳素钢管、管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
⑵ 管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象
⑶ 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
安装前应进行强度、严密性试验,主控阀门 100%试验,其他阀门抽检 10%,若有不合格,则抽查 20%,还有不合格,则逐个检验
⑷ 其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等
选用时应符合设计要求
⑸ 各类管材、阀门、调压装置、绝热材料应有产品质量合格证和材质检验报告等
3、主要机具砂轮锯、套丝机、台钻、电焊机、煨弯器、压力案、台虎钳、电焊工具、管钳、手捶、手锯、活扳子、钢卷尺、水平尺、线坠、粉笔、小线等
二、操作工艺1、工艺流程:安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试2、安装准备⑴ 仔细熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件
⑵ 按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括起点、末端和拐弯、节点、预留口、坐标位置等
⑶ 干管安装① 按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐
② 安装卡架,按设计要求或规定间距安装
吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定,安装托架上的管道时,先把管就位在托架上,把
