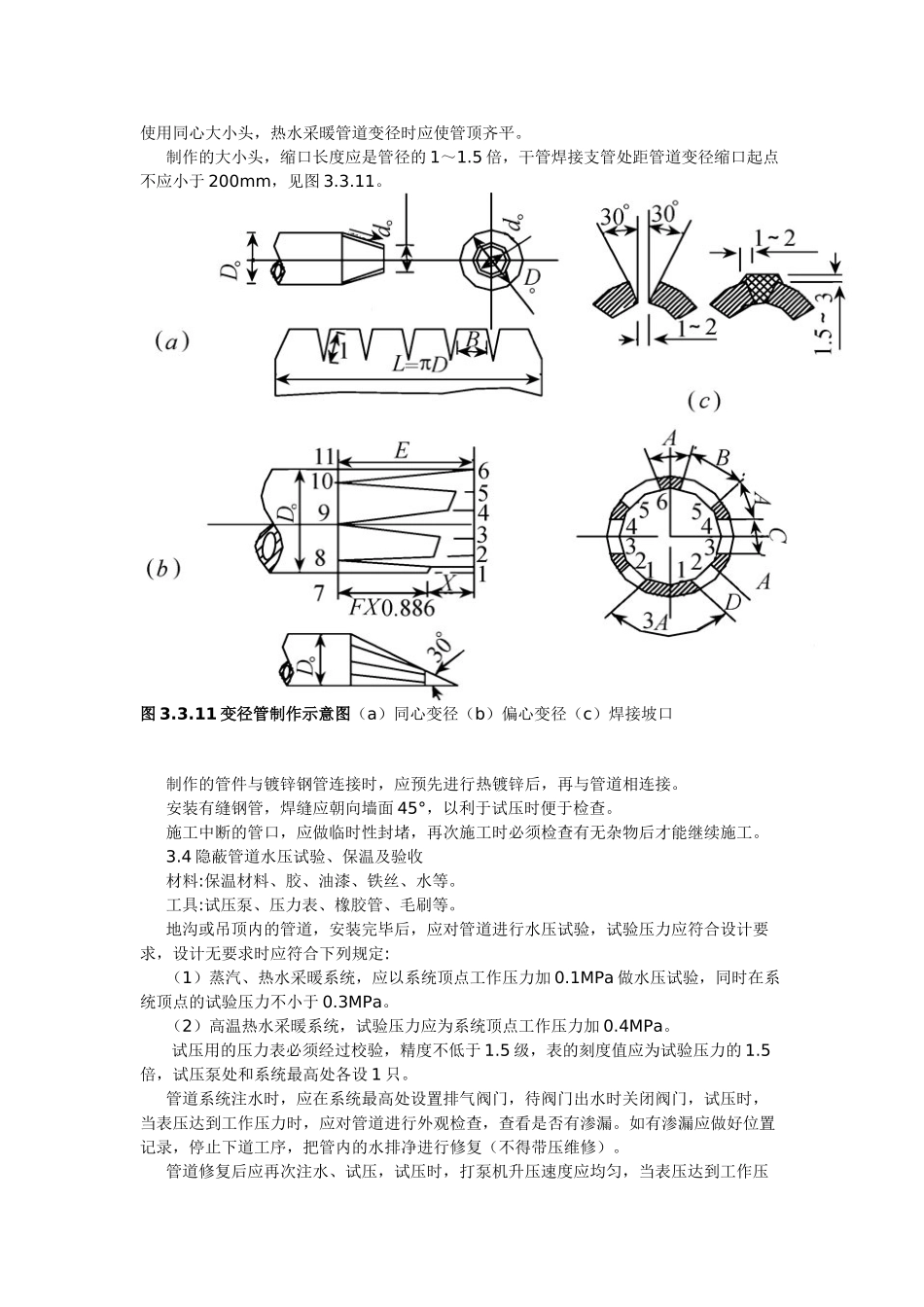

一、工程概况肥城矿业集团陈蛮庄矿井选煤厂及地面主厂房采暖,管道采纳热二、施工准备2.1、 施工图纸已经会审通过,技术文件齐全,并已进行技术交底,组织所有施工人员熟悉施工图纸。 2.2、 编制施工材料计划,施工机具计划,劳动力需用计划。 2.3 、材料、成品、半成品、构配件、进场验收,必须具有质量证明文件,其规格、型号及性能检测报告应符合国家技术标准或设计要求,并经专业监理工程师检查确认。 2.4 、材料堆放应整齐,单独设立废品区,并挂有标识牌。 2.5 、施工机具已到场,并就位固定,接地牢靠,调试合格。 2.6 、施工操作场地、更衣室、仓库、水、电齐全,能满足施工要求。 2.7、 施工机具的维护、保养应有负责人,并在机具上挂有责任牌,试验专用的压力表应有专人保管,并按时校验。三、 室内采暖系统工艺流程 3.1 定位画线 ① 材料:钢钎、尼龙绳等。 ② 工具:水准仪、塑料管、水平尺、钢卷尺、红蓝铅笔等。 ③ 按施工图纸,绘制施工简图,其内容包括:管道的位置和走向、始末端和拐弯点的坐标和标高;管段长度、管径、变径位置和规格;预留口尺寸、位置和方向;管道坡向;阀门位置、规格型号和方向;支架位置; ④ 根据施工简图确定的管道走向、标高和建筑轴线,用水准仪或透明塑料管灌水,在墙、柱上找出水平点定位,再按管道坡度,经打钢钎挂线,定出管道安装中心线即管道支架安装基准线。 3.2 干管支架安装 ① 材料:成品支架、水泥、电焊条、螺栓等。 ② 工具:电焊机、钢卷尺、电锤、手锤、扁钎、活扳手等。 ③ 依据基准线及管道的规格和管道支架间距来确定支架位置。 ④ 支架安装前应对制作好的支架进行除锈及清理焊渣,再刷防锈漆两遍(刷第二遍时应在第一遍防锈漆外表面干燥后进行,埋入墙内部分可不刷防锈漆)。 ⑤ 埋入式支架安装:根据支架位置在墙、板打洞,孔洞的深度应不小于 150mm,孔洞直径应比支架燕尾处大 20mm。埋设支架前应把孔洞清理洁净、湿润,用 M10 水泥沙浆堵洞,洞内的沙浆应饱满,支架埋入墙内的深度不小于 120mm(可先将洞内填满沙浆,再插入支架,填满抹平),埋设的支架应养护 72h 后方可承托管道。 ⑥ 焊接式支架安装:根据预埋铁件的位置,将铁件表面清理洁净,依据基准线把支架焊接位置画在预埋铁件上,然后找准位置把支架先点焊在铁件上,经校对无误后,再把支架焊牢。 ⑦ 包柱式支架安装:依据基准线,按支架的形式,用长螺栓将支架紧固在混泥土柱...
