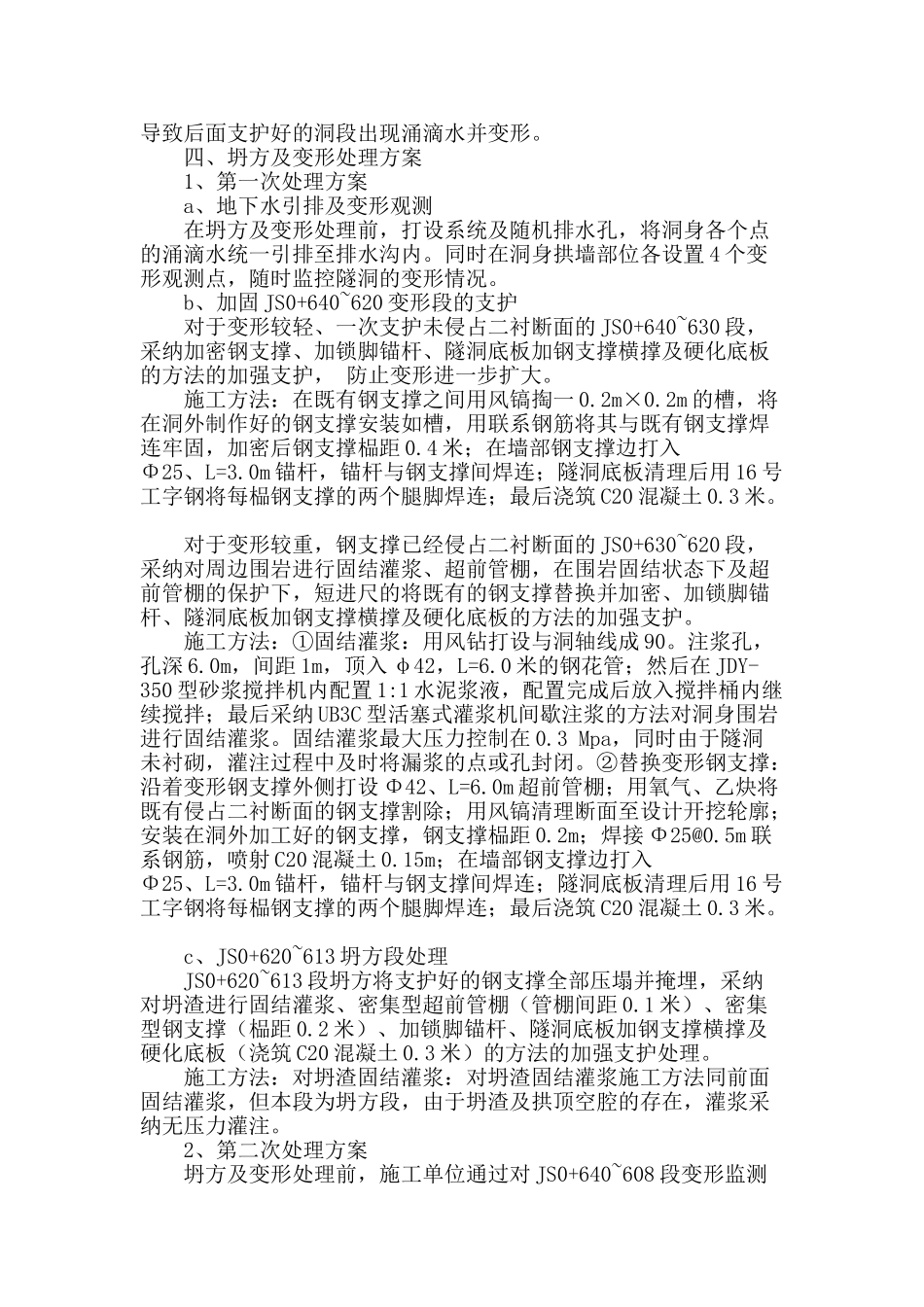

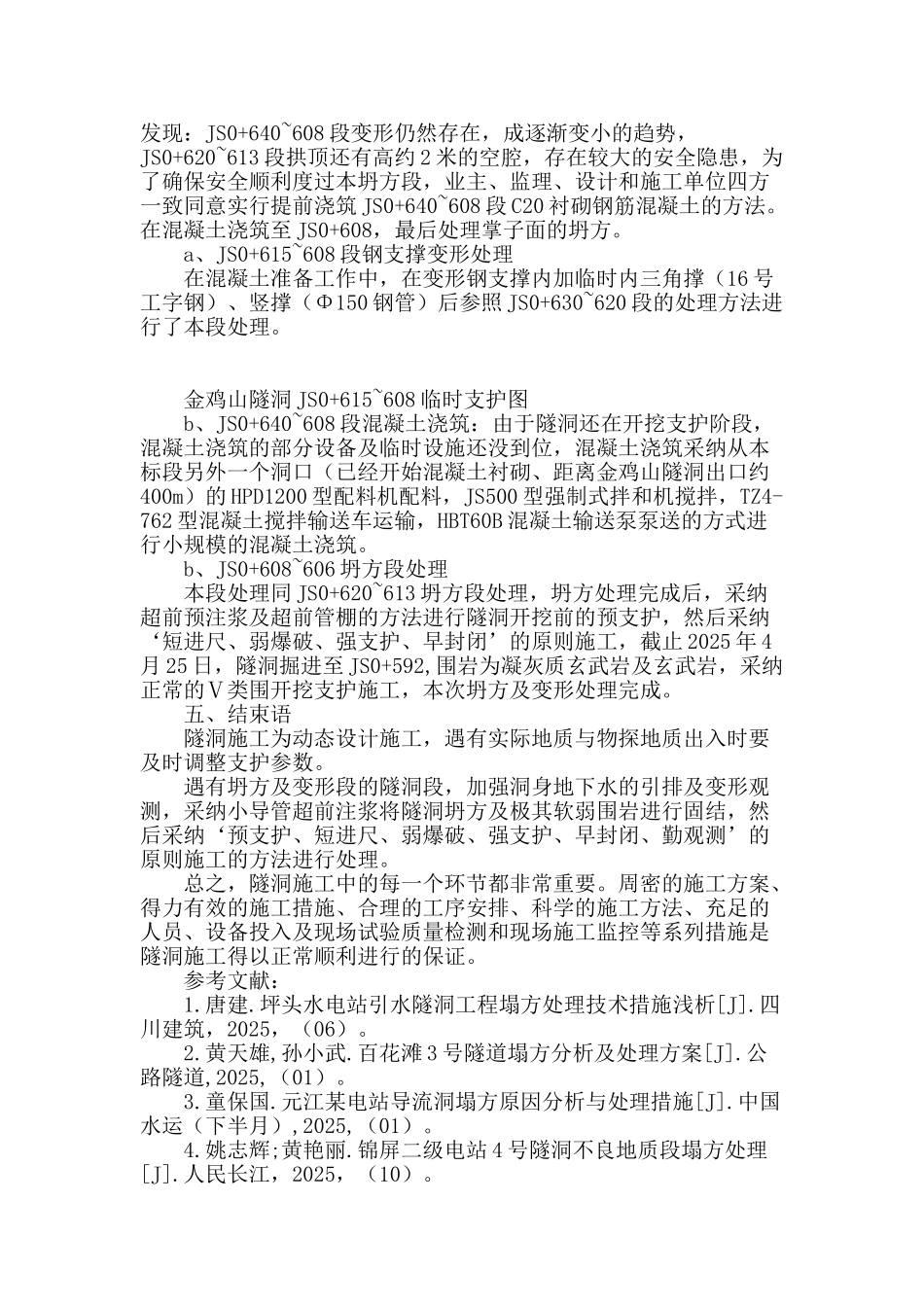

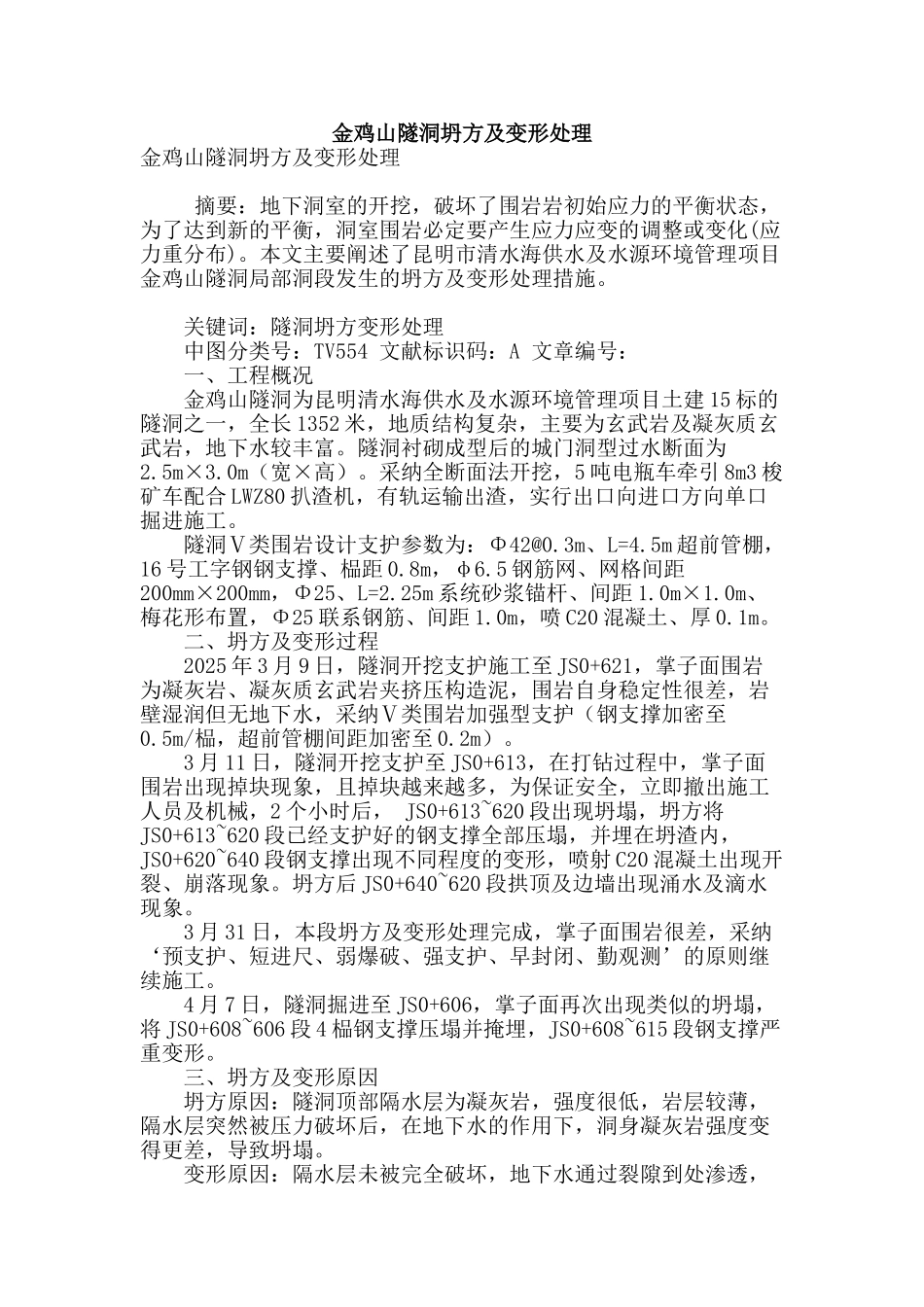

金鸡山隧洞坍方及变形处理金鸡山隧洞坍方及变形处理 摘要:地下洞室的开挖,破坏了围岩岩初始应力的平衡状态, 为了达到新的平衡,洞室围岩必定要产生应力应变的调整或变化(应力重分布)。本文主要阐述了昆明市清水海供水及水源环境管理项目金鸡山隧洞局部洞段发生的坍方及变形处理措施。 关键词:隧洞坍方变形处理 中图分类号:TV554 文献标识码:A 文章编号: 一、工程概况 金鸡山隧洞为昆明清水海供水及水源环境管理项目土建 15 标的隧洞之一,全长 1352 米,地质结构复杂,主要为玄武岩及凝灰质玄武岩,地下水较丰富。隧洞衬砌成型后的城门洞型过水断面为2.5m×3.0m(宽×高)。采纳全断面法开挖,5 吨电瓶车牵引 8m3 梭矿车配合 LWZ80 扒渣机,有轨运输出渣,实行出口向进口方向单口掘进施工。 隧洞Ⅴ类围岩设计支护参数为:Φ42@0.3m、L=4.5m 超前管棚,16 号工字钢钢支撑、榀距 0.8m,φ6.5 钢筋网、网格间距200mm×200mm,Φ25、L=2.25m 系统砂浆锚杆、间距 1.0m×1.0m、梅花形布置,Φ25 联系钢筋、间距 1.0m,喷 C20 混凝土、厚 0.1m。 二、坍方及变形过程 2025 年 3 月 9 日,隧洞开挖支护施工至 JS0+621,掌子面围岩为凝灰岩、凝灰质玄武岩夹挤压构造泥,围岩自身稳定性很差,岩壁湿润但无地下水,采纳Ⅴ类围岩加强型支护(钢支撑加密至0.5m/榀,超前管棚间距加密至 0.2m)。 3 月 11 日,隧洞开挖支护至 JS0+613,在打钻过程中,掌子面围岩出现掉块现象,且掉块越来越多,为保证安全,立即撤出施工人员及机械,2 个小时后, JS0+613~620 段出现坍塌,坍方将JS0+613~620 段已经支护好的钢支撑全部压塌,并埋在坍渣内,JS0+620~640 段钢支撑出现不同程度的变形,喷射 C20 混凝土出现开裂、崩落现象。坍方后 JS0+640~620 段拱顶及边墙出现涌水及滴水现象。 3 月 31 日,本段坍方及变形处理完成,掌子面围岩很差,采纳‘预支护、短进尺、弱爆破、强支护、早封闭、勤观测’的原则继续施工。 4 月 7 日,隧洞掘进至 JS0+606,掌子面再次出现类似的坍塌,将 JS0+608~606 段 4 榀钢支撑压塌并掩埋,JS0+608~615 段钢支撑严重变形。 三、坍方及变形原因 坍方原因:隧洞顶部隔水层为凝灰岩,强度很低,岩层较薄,隔水层突然被压力破坏后,在地下水的作用下,洞身凝灰岩强度变得更差,导致坍塌。 变形原因:隔水层未被完全破坏,地下水通过裂隙到处渗透,导致后面支护好的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

金鸡山隧洞坍方及变形处理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
