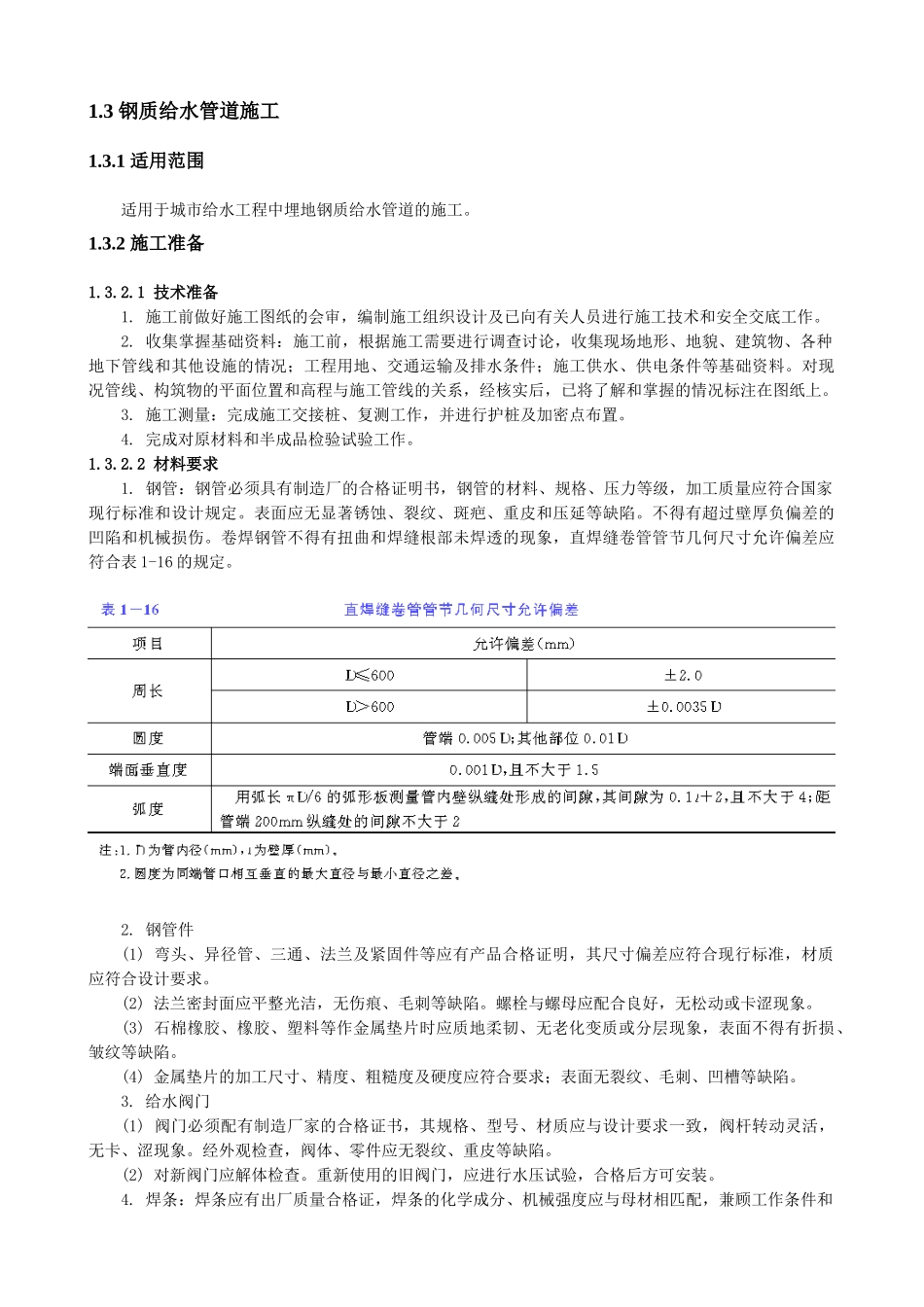

3 钢质给水管道施工1
1 适用范围适用于城市给水工程中埋地钢质给水管道的施工
2 施工准备1
1 技术准备1
施工前做好施工图纸的会审,编制施工组织设计及已向有关人员进行施工技术和安全交底工作
收集掌握基础资料:施工前,根据施工需要进行调查讨论,收集现场地形、地貌、建筑物、各种地下管线和其他设施的情况;工程用地、交通运输及排水条件;施工供水、供电条件等基础资料
对现况管线、构筑物的平面位置和高程与施工管线的关系,经核实后,已将了解和掌握的情况标注在图纸上
施工测量:完成施工交接桩、复测工作,并进行护桩及加密点布置
完成对原材料和半成品检验试验工作
2 材料要求1
钢管:钢管必须具有制造厂的合格证明书,钢管的材料、规格、压力等级,加工质量应符合国家现行标准和设计规定
表面应无显著锈蚀、裂纹、斑疤、重皮和压延等缺陷
不得有超过壁厚负偏差的凹陷和机械损伤
卷焊钢管不得有扭曲和焊缝根部未焊透的现象,直焊缝卷管管节几何尺寸允许偏差应符合表 1-16 的规定
钢管件(1) 弯头、异径管、三通、法兰及紧固件等应有产品合格证明,其尺寸偏差应符合现行标准,材质应符合设计要求
(2) 法兰密封面应平整光洁,无伤痕、毛刺等缺陷
螺栓与螺母应配合良好,无松动或卡涩现象
(3) 石棉橡胶、橡胶、塑料等作金属垫片时应质地柔韧、无老化变质或分层现象,表面不得有折损、皱纹等缺陷
(4) 金属垫片的加工尺寸、精度、粗糙度及硬度应符合要求;表面无裂纹、毛刺、凹槽等缺陷
给水阀门(1) 阀门必须配有制造厂家的合格证书,其规格、型号、材质应与设计要求一致,阀杆转动灵活,无卡、涩现象
经外观检查,阀体、零件应无裂纹、重皮等缺陷
(2) 对新阀门应解体检查
重新使用的旧阀门,应进行水压试验,合格后方可安装

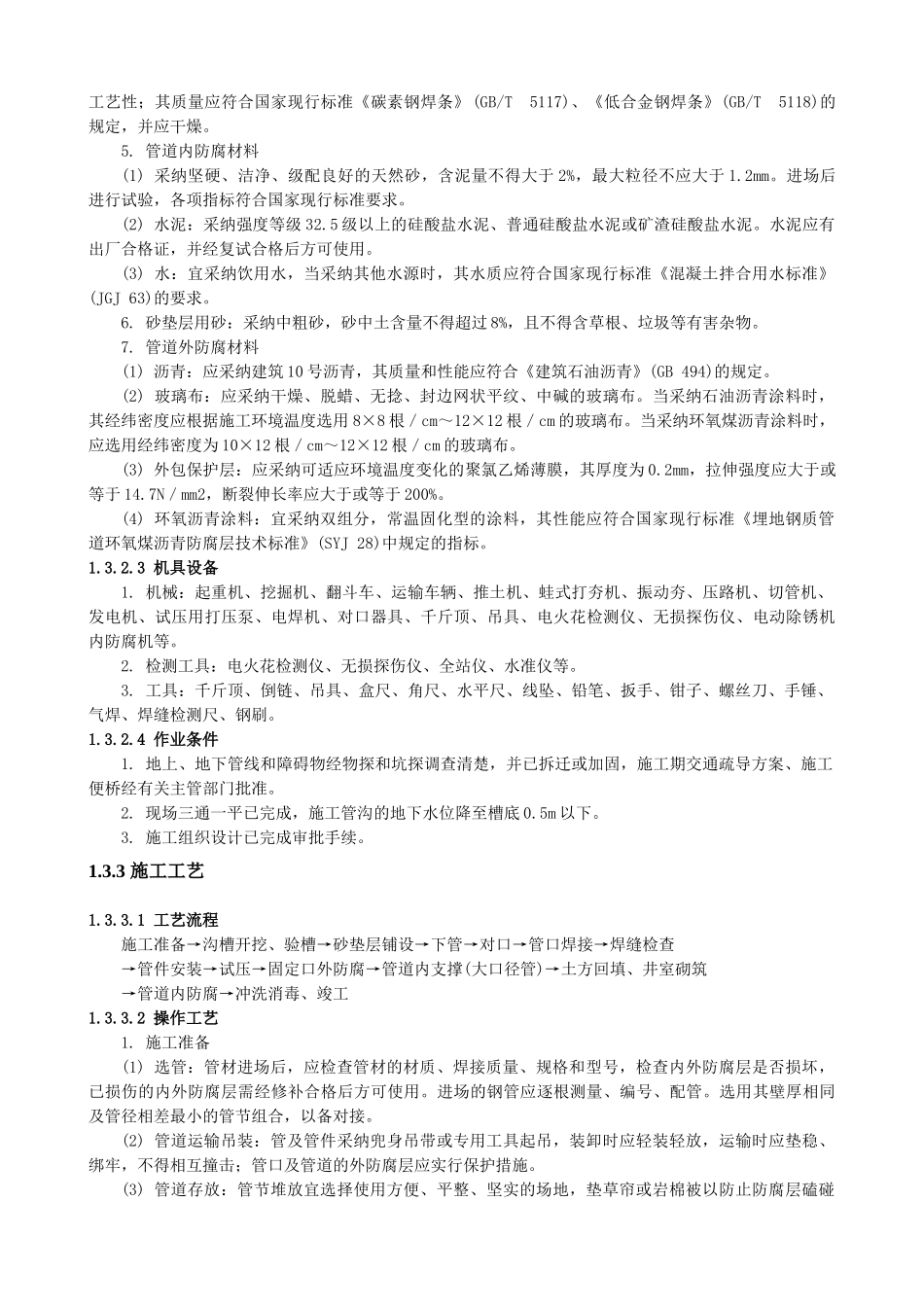

焊条:焊条应有出厂质量合格证,焊条
