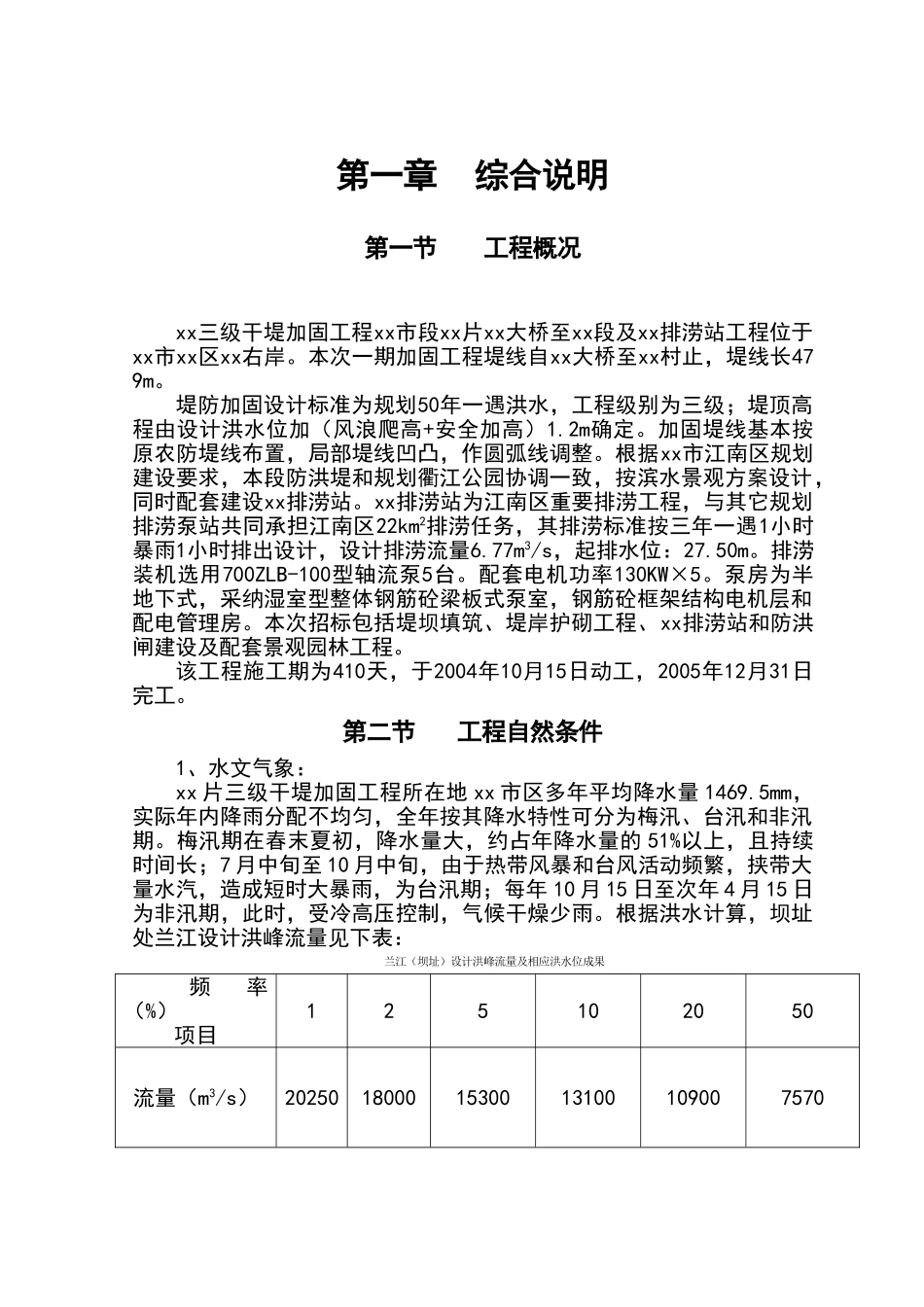

第一章综合说明第一节 工程概况xx三级干堤加固工程xx市段xx片xx大桥至xx段及xx排涝站工程位于xx市xx区xx右岸
本次一期加固工程堤线自xx大桥至xx村止,堤线长479m
堤防加固设计标准为规划50年一遇洪水,工程级别为三级;堤顶高程由设计洪水位加(风浪爬高+安全加高)1
加固堤线基本按原农防堤线布置,局部堤线凹凸,作圆弧线调整
根据xx市江南区规划建设要求,本段防洪堤和规划衢江公园协调一致,按滨水景观方案设计,同时配套建设xx排涝站
xx排涝站为江南区重要排涝工程,与其它规划排涝泵站共同承担江南区22km2排涝任务,其排涝标准按三年一遇1小时暴雨1小时排出设计,设计排涝流量6
77m3/s,起排水位:27
排涝装机选用700ZLB-100型轴流泵5台
配套电机功率130KW×5
泵房为半地下式,采纳湿室型整体钢筋砼梁板式泵室,钢筋砼框架结构电机层和配电管理房
本次招标包括堤坝填筑、堤岸护砌工程、xx排涝站和防洪闸建设及配套景观园林工程
该工程施工期为410天,于2004年10月15日动工,2005年12月31日完工
第二节 工程自然条件1、水文气象:xx 片三级干堤加固工程所在地 xx 市区多年平均降水量 1469
5mm,实际年内降雨分配不均匀,全年按其降水特性可分为梅汛、台汛和非汛期
梅汛期在春末夏初,降水量大,约占年降水量的 51%以上,且持续时间长;7 月中旬至 10 月中旬,由于热带风暴和台风活动频繁,挟带大量水汽,造成短时大暴雨,为台汛期;每年 10 月 15 日至次年 4 月 15 日为非汛期,此时,受冷高压控制,气候干燥少雨
根据洪水计算,坝址处兰江设计洪峰流量见下表:兰江(坝址)设计洪峰流量及相应洪水位成果频率(%)项目125102050流量(m3/s)20250180001530013100109007570水位(黄海高程)3
