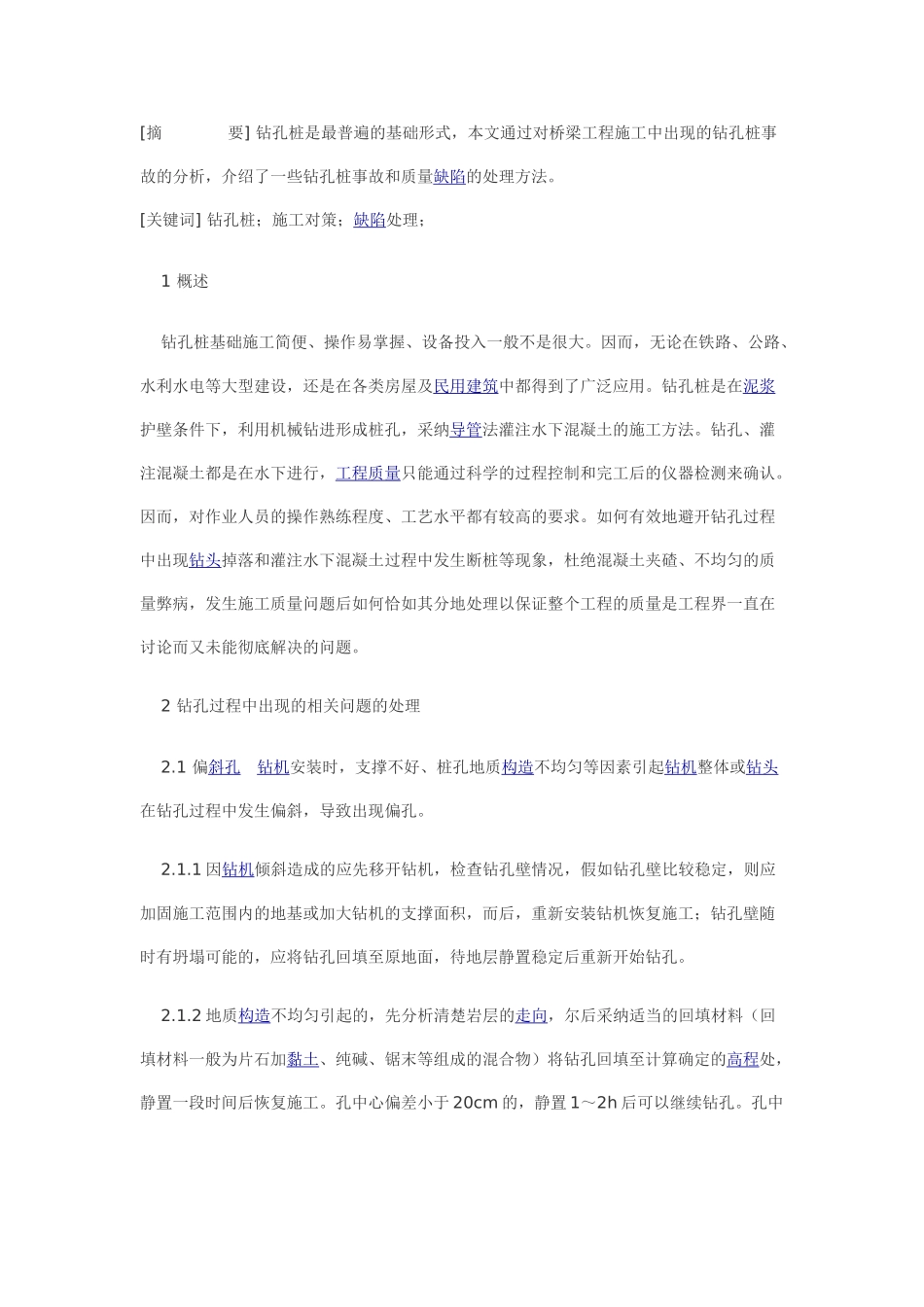

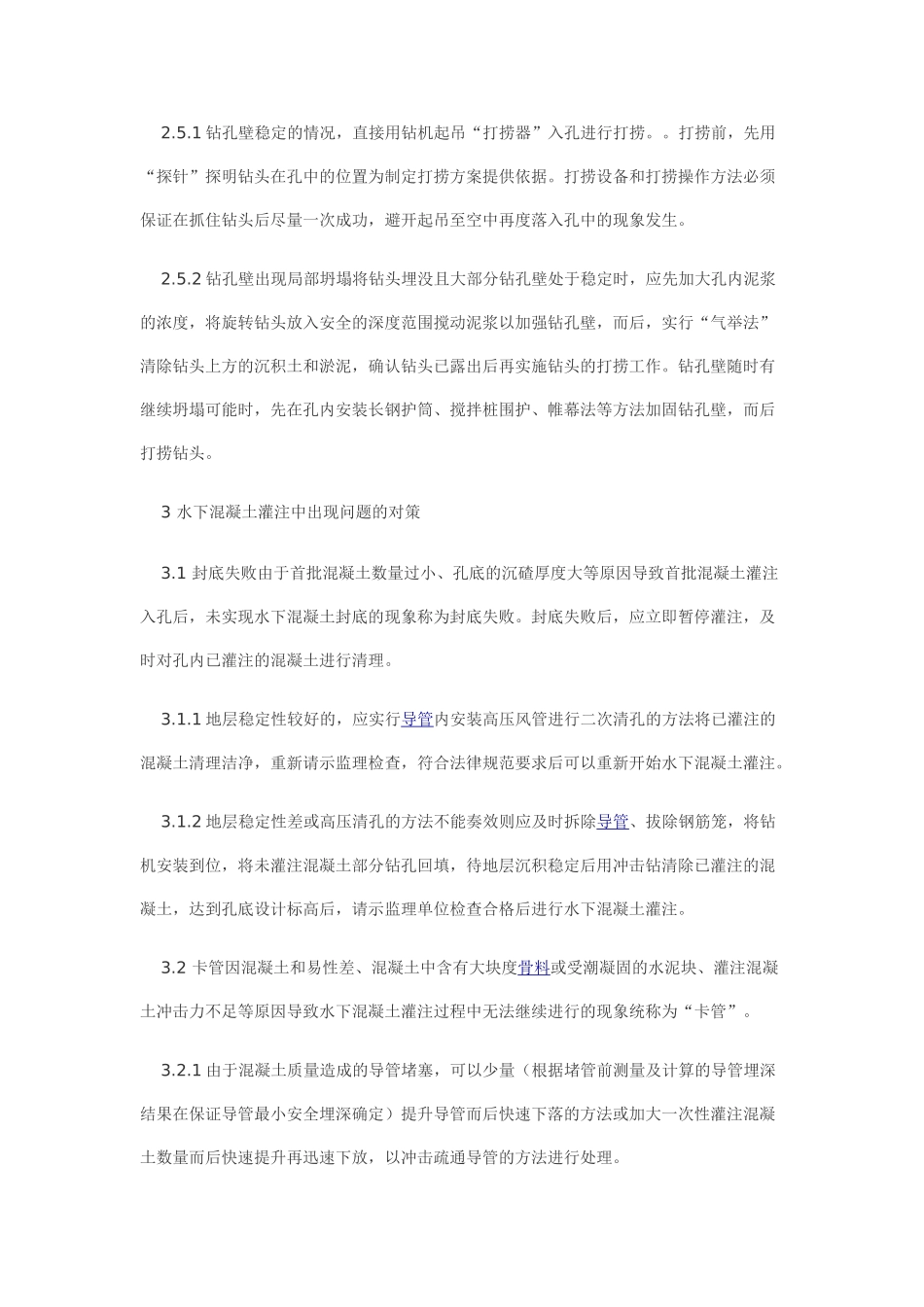

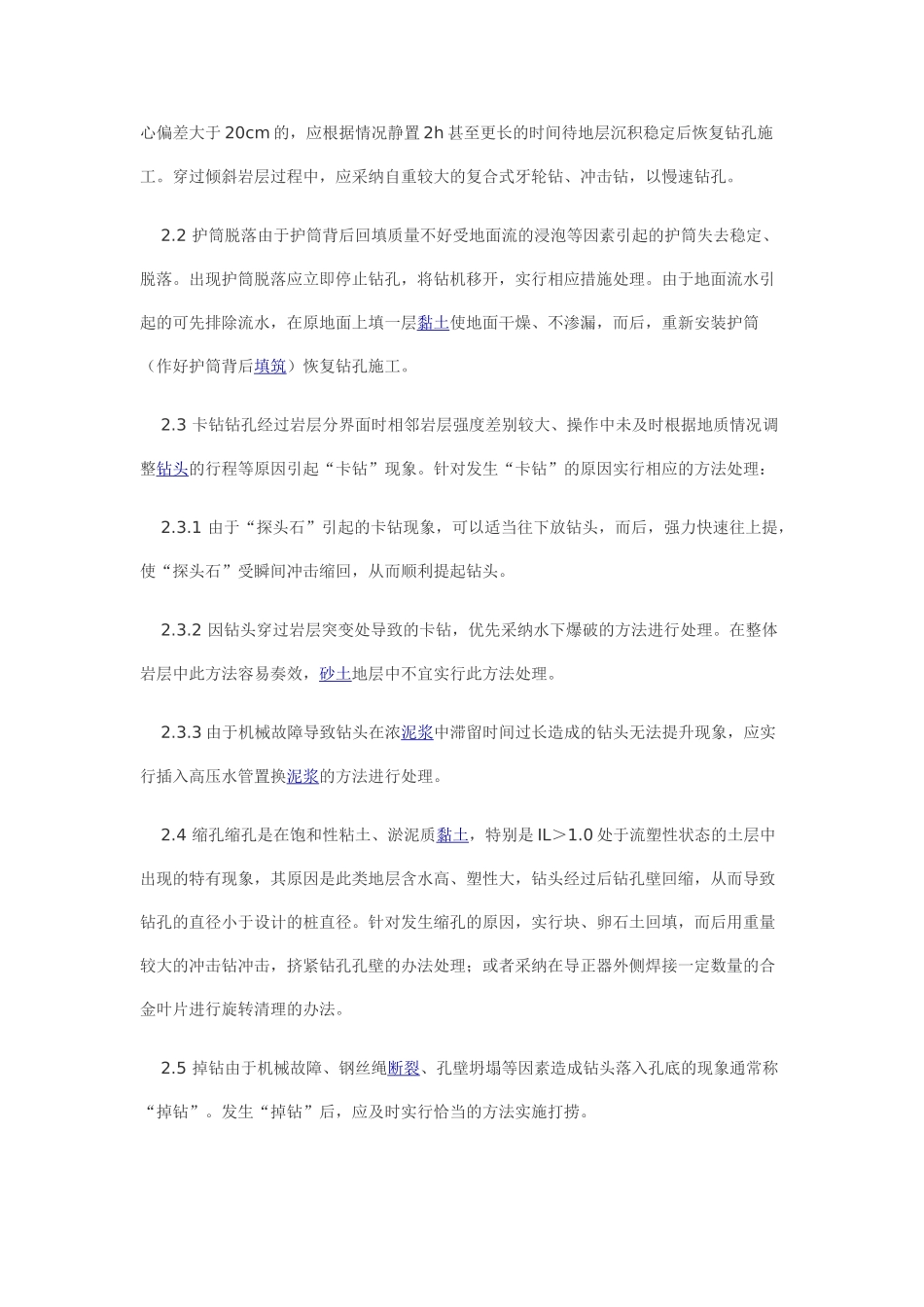

[摘 要] 钻孔桩是最普遍的基础形式,本文通过对桥梁工程施工中出现的钻孔桩事故的分析,介绍了一些钻孔桩事故和质量缺陷的处理方法。[关键词] 钻孔桩;施工对策;缺陷处理; 1 概述 钻孔桩基础施工简便、操作易掌握、设备投入一般不是很大。因而,无论在铁路、公路、水利水电等大型建设,还是在各类房屋及民用建筑中都得到了广泛应用。钻孔桩是在泥浆护壁条件下,利用机械钻进形成桩孔,采纳导管法灌注水下混凝土的施工方法。钻孔、灌注混凝土都是在水下进行,工程质量只能通过科学的过程控制和完工后的仪器检测来确认。因而,对作业人员的操作熟练程度、工艺水平都有较高的要求。如何有效地避开钻孔过程中出现钻头掉落和灌注水下混凝土过程中发生断桩等现象,杜绝混凝土夹碴、不均匀的质量弊病,发生施工质量问题后如何恰如其分地处理以保证整个工程的质量是工程界一直在讨论而又未能彻底解决的问题。 2 钻孔过程中出现的相关问题的处理 2.1 偏斜孔 钻机安装时,支撑不好、桩孔地质构造不均匀等因素引起钻机整体或钻头在钻孔过程中发生偏斜,导致出现偏孔。 2.1.1 因钻机倾斜造成的应先移开钻机,检查钻孔壁情况,假如钻孔壁比较稳定,则应加固施工范围内的地基或加大钻机的支撑面积,而后,重新安装钻机恢复施工;钻孔壁随时有坍塌可能的,应将钻孔回填至原地面,待地层静置稳定后重新开始钻孔。 2.1.2 地质构造不均匀引起的,先分析清楚岩层的走向,尔后采纳适当的回填材料(回填材料一般为片石加黏土、纯碱、锯末等组成的混合物)将钻孔回填至计算确定的高程处,静置一段时间后恢复施工。孔中心偏差小于 20cm 的,静置 1~2h 后可以继续钻孔。孔中心偏差大于 20cm 的,应根据情况静置 2h 甚至更长的时间待地层沉积稳定后恢复钻孔施工。穿过倾斜岩层过程中,应采纳自重较大的复合式牙轮钻、冲击钻,以慢速钻孔。 2.2 护筒脱落由于护筒背后回填质量不好受地面流的浸泡等因素引起的护筒失去稳定、脱落。出现护筒脱落应立即停止钻孔,将钻机移开,实行相应措施处理。由于地面流水引起的可先排除流水,在原地面上填一层黏土使地面干燥、不渗漏,而后,重新安装护筒(作好护筒背后填筑)恢复钻孔施工。 2.3 卡钻钻孔经过岩层分界面时相邻岩层强度差别较大、操作中未及时根据地质情况调整钻头的行程等原因引起“卡钻”现象。针对发生“卡钻”的原因实行相应的方法处理: 2.3.1 由于“探头石”引起的卡钻现象,可以适当往...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻孔桩施工技术及其措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
