技术交底记录 第 1 页 共 2 页工程名称***施工单位交底部位南、北站房工序名称铁皮风管制作安装交底提要:南、北站房铁皮风管制作安装 交底内容:一、施工准备1、材料准备齐全;2、机具准备到位;3、作业条件:室内砌体完成,墙面已抹灰、顶板吸声材料喷洒完毕
二、风管制作要求1、矩形风管板材厚度应符合下表的规定
2、金属法兰材料的规格应符合下表的要求
(mm)风管长边尺寸 b法兰材料规格(角钢)螺栓规格b≤63025*3M6630≤b≤150030*3M81500≤b≤250040*42500≤b≤400050*5M103、中、低压系统风管法兰的螺栓及铆钉孔的孔距不得大于 150mm
4、矩形风管边长大于 630mm、保温风管边长大于 800mm,管段长度大于 1250mm 或低压风管单边平面积大于 1
2m 2 时,均应实行加固措施
5 、 风 管 外 径 或 外 边 长 的 允 许 偏 差 : 当 小 于 或 等 于 300mm 时 , 为 2mm ; 当 大 于 300mm 时 , 为3mm
管口平面度的允许偏差为 2mm,矩形风管两条对角线长度之差不应大于 3mm;圆形法兰任意正交两直径之差不应大于 2mm
6、金属法兰连接风管的制作还应符合下列规定: 风管法兰的焊接应熔合良好、饱满,无假焊和孔洞;法兰平面度的允许偏差为 2mm,同一批量加工的相同规格法兰的螺孔排列应一致,并具有互换性
风管与法兰采纳铆接连接时,铆接应牢固、不应有脱铆和漏铆现象;翻边应平整、紧贴法兰,其宽度应一致,且不应小于 6mm;咬缝与四角处不应有开裂与孔洞

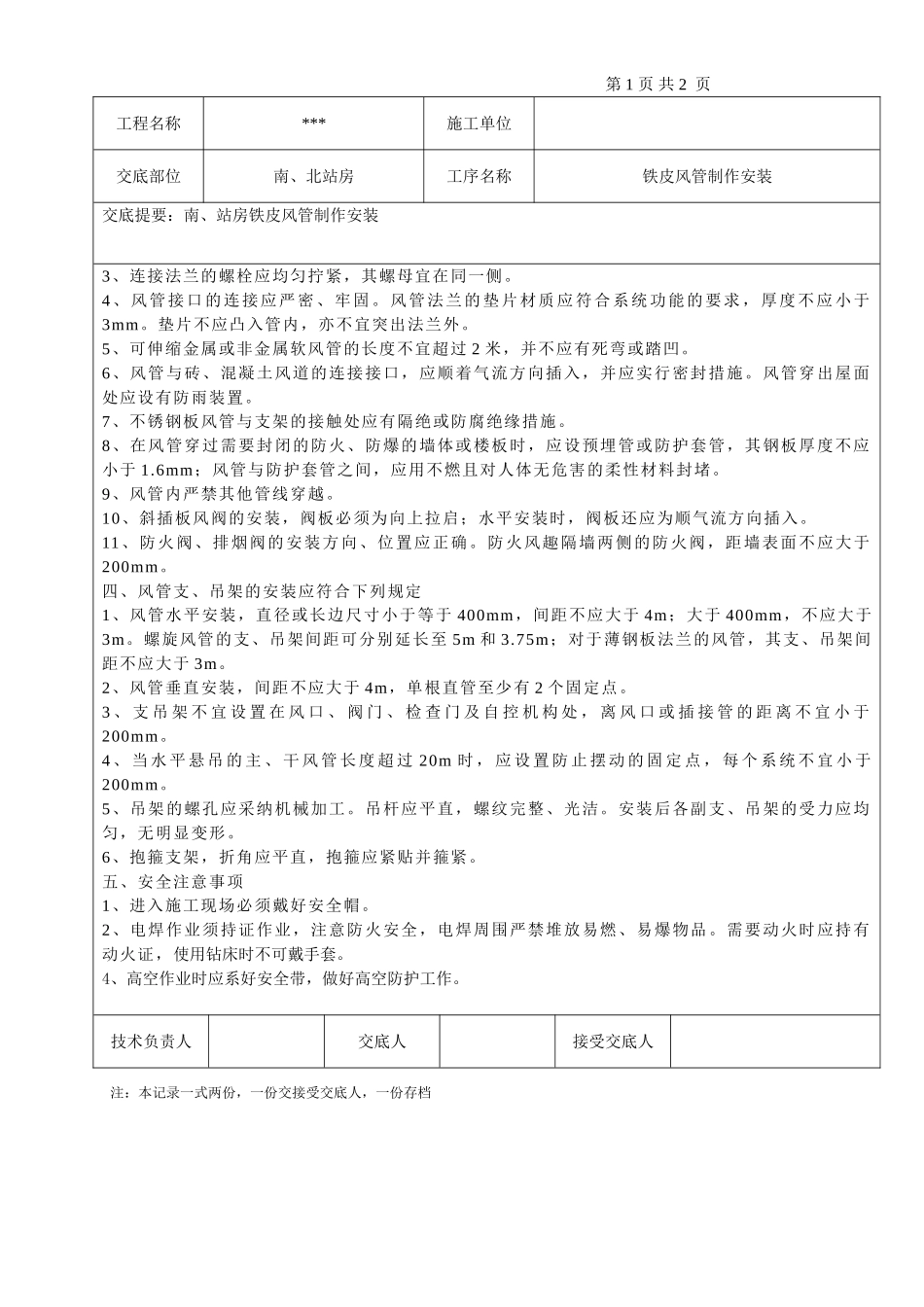

三、风管的安装要求1、风管安装前应清除内、外杂物,并做好清洁和保护工作;2、风管安装位置、标高、走向应符合设计要求
现场风管接口的配置不得缩小其有效截面
技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档
技术交底记录
