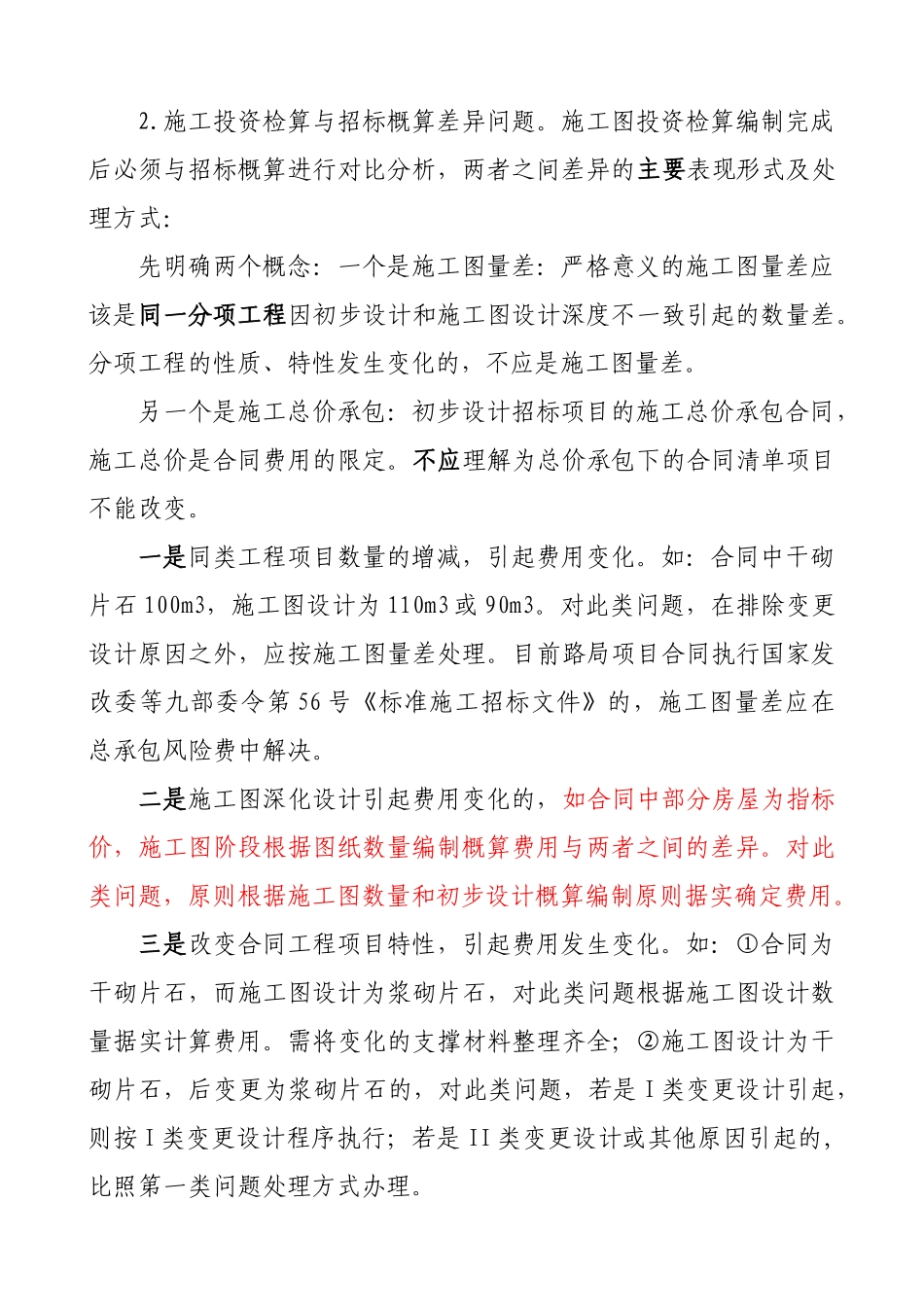

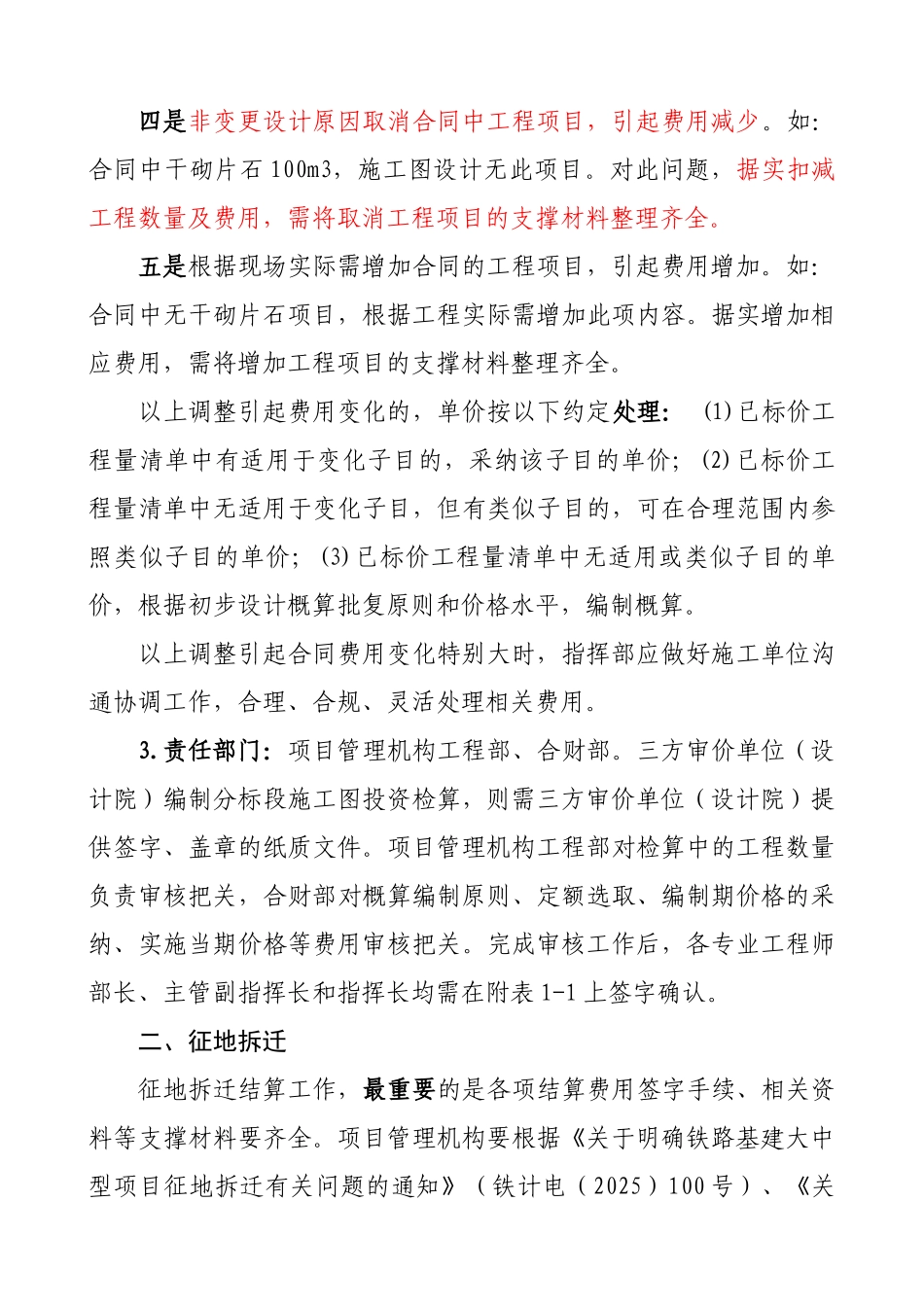

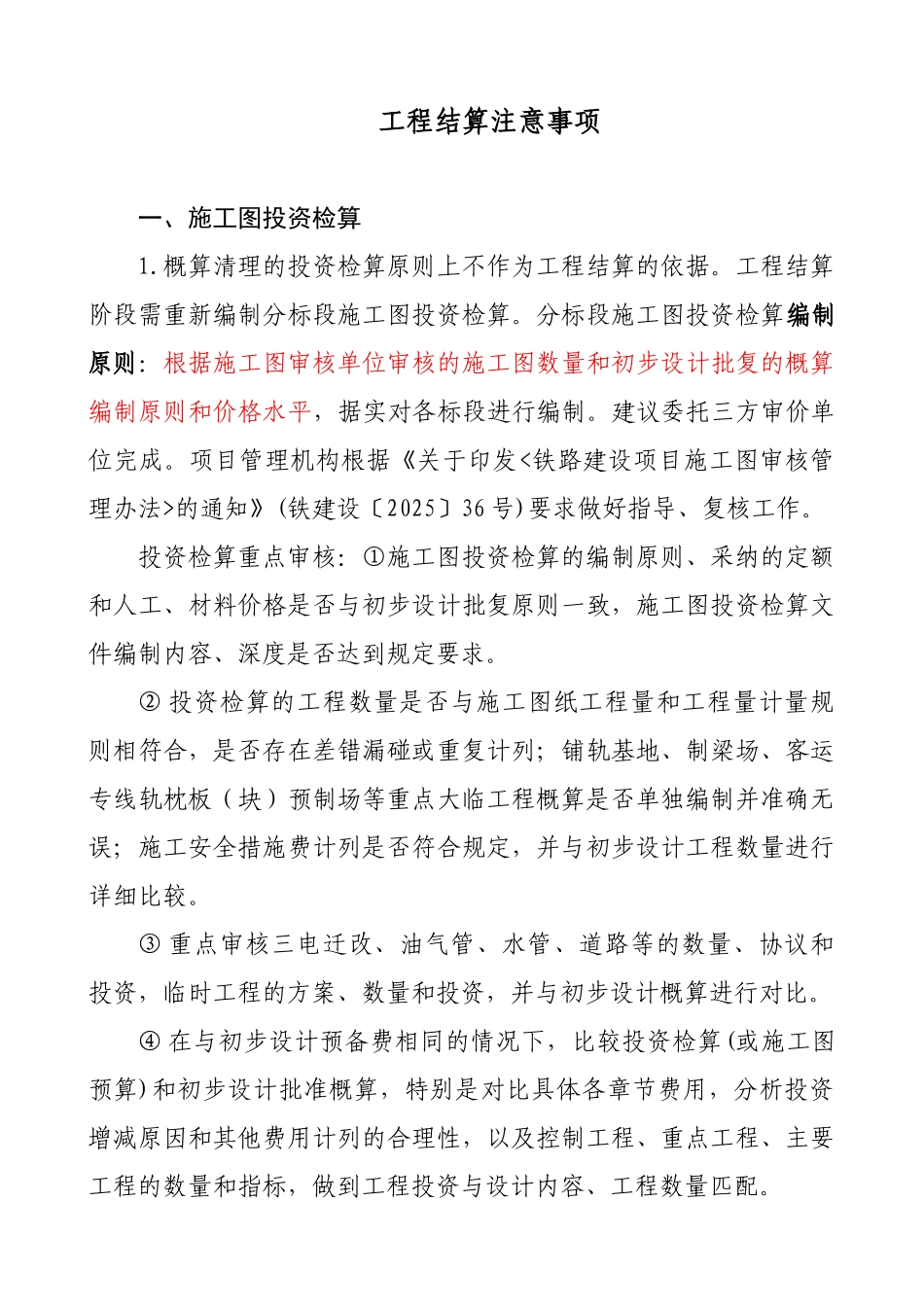

工程结算注意事项一、施工图投资检算1.概算清理的投资检算原则上不作为工程结算的依据。工程结算阶段需重新编制分标段施工图投资检算。分标段施工图投资检算编制原则:根据施工图审核单位审核的施工图数量和初步设计批复的概算编制原则和价格水平,据实对各标段进行编制。建议委托三方审价单位完成。项目管理机构根据《关于印发<铁路建设项目施工图审核管理办法>的通知》(铁建设〔2025〕36 号)要求做好指导、复核工作。投资检算重点审核:①施工图投资检算的编制原则、采纳的定额和人工、材料价格是否与初步设计批复原则一致,施工图投资检算文件编制内容、深度是否达到规定要求。② 投资检算的工程数量是否与施工图纸工程量和工程量计量规则相符合,是否存在差错漏碰或重复计列;铺轨基地、制梁场、客运专线轨枕板(块)预制场等重点大临工程概算是否单独编制并准确无误;施工安全措施费计列是否符合规定,并与初步设计工程数量进行详细比较。③ 重点审核三电迁改、油气管、水管、道路等的数量、协议和投资,临时工程的方案、数量和投资,并与初步设计概算进行对比。④ 在与初步设计预备费相同的情况下,比较投资检算(或施工图预算)和初步设计批准概算,特别是对比具体各章节费用,分析投资增减原因和其他费用计列的合理性,以及控制工程、重点工程、主要工程的数量和指标,做到工程投资与设计内容、工程数量匹配。2.施工投资检算与招标概算差异问题。施工图投资检算编制完成后必须与招标概算进行对比分析,两者之间差异的主要表现形式及处理方式:先明确两个概念:一个是施工图量差:严格意义的施工图量差应该是同一分项工程因初步设计和施工图设计深度不一致引起的数量差。分项工程的性质、特性发生变化的,不应是施工图量差。另一个是施工总价承包:初步设计招标项目的施工总价承包合同,施工总价是合同费用的限定。不应理解为总价承包下的合同清单项目不能改变。一是同类工程项目数量的增减,引起费用变化。如:合同中干砌片石 100m3,施工图设计为 110m3 或 90m3。对此类问题,在排除变更设计原因之外,应按施工图量差处理。目前路局项目合同执行国家发改委等九部委令第 56 号《标准施工招标文件》的,施工图量差应在总承包风险费中解决。二是施工图深化设计引起费用变化的,如合同中部分房屋为指标价,施工图阶段根据图纸数量编制概算费用与两者之间的差异。对此类问题,原则根据施工图数量和初步设计概算编制原则据实确定费用。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铁路工程结算相关要求及注意事项

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
