技 术 交 底 记 录表 C2-1编 号01-02-C2-001工程名称中国传媒大学游泳馆和大学生活动中心项目 CFG 桩交底日期2025 年 03 月 14 日施工单位北京盛德嘉业建筑工程有限公司分项工程名称地基与基础工程交底提要长螺旋 CFG 桩施工技术交底交底内容:CFG 桩直径 410mm,基础部位分为条形基础、独立基础 JC-1、独立基础 JC-2、独立基础JC-3 、 独 立 基 础 JC-4 、 筏 板 基 础 、 筏 板 基 础 ; 设 计 桩 长 分 别 为10
7m;有效桩顶标高分别为-5
48m、-4
58m;由于本工程需从自然地面开始进行钻孔施工,故钻孔深度分别为 14
5m,空钻 6
6m;1、施工准备1
1 平整施工场地,清除地表腐植土及障碍物,以保证钻机作业时重心稳定,钻杆垂直并顺利移位;1
2 选择合格的原材料,复验合格后进行室内配合比试验,选择合适的配合比,长螺旋钻机管内泵压混合料成桩施工的坍落度为 180~200mm;1
3 施工前先进行试钻施工,确定合适的施工工艺和参数(混合物配合比、坍落度、拌和时间、投料量、提钻速率);1
4 确定施工顺序,本项目 CFG 桩为筏板桩、独立基础桩、条形基础桩,施工时根据现场情况选择合适施工顺序

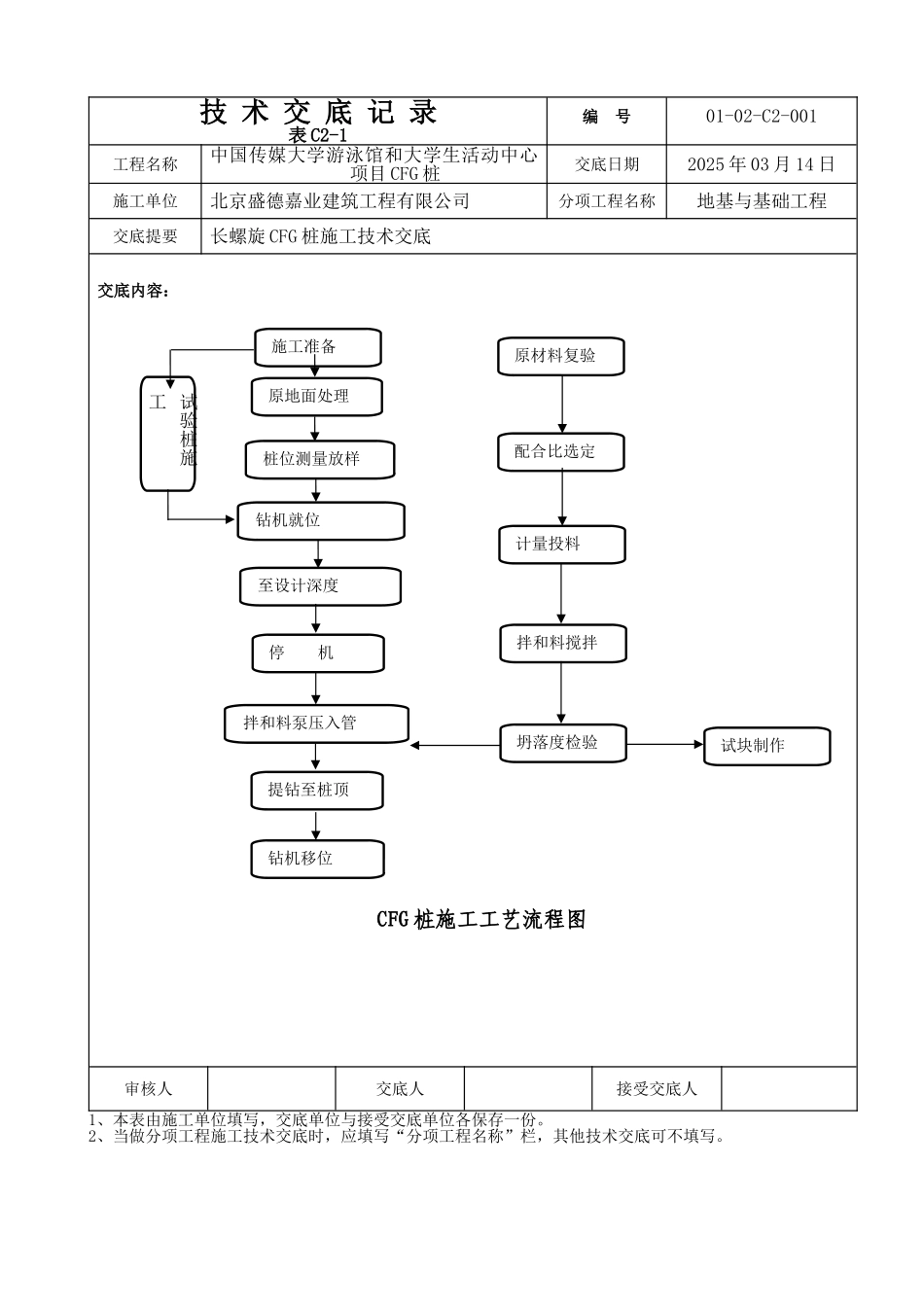

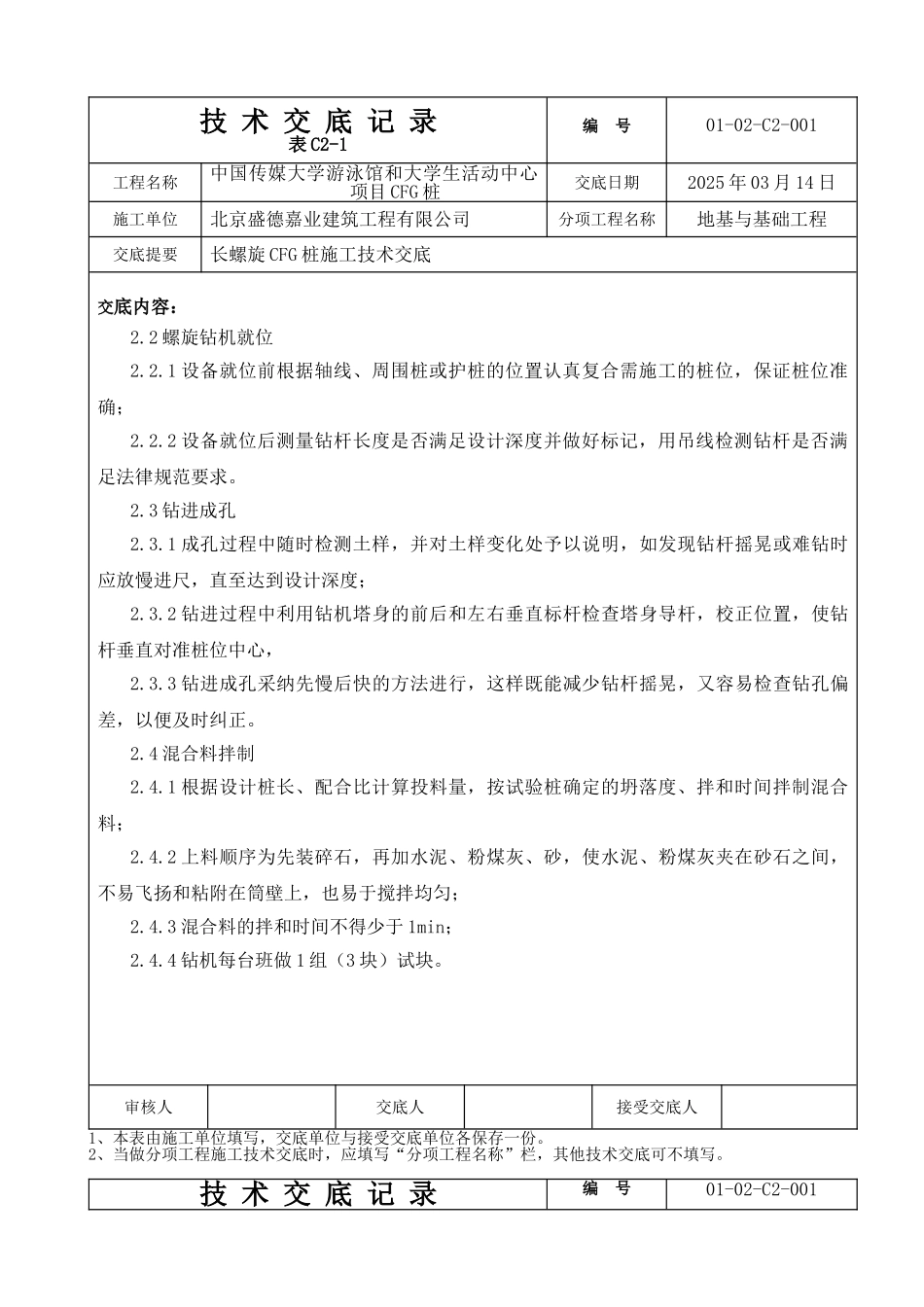

桩位测量放样及施工工艺2
1 根据设计图纸确定的施工区域及桩位平面布置形式进行桩位放样,施工时根据轴线随时复核桩位的准确性;审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
