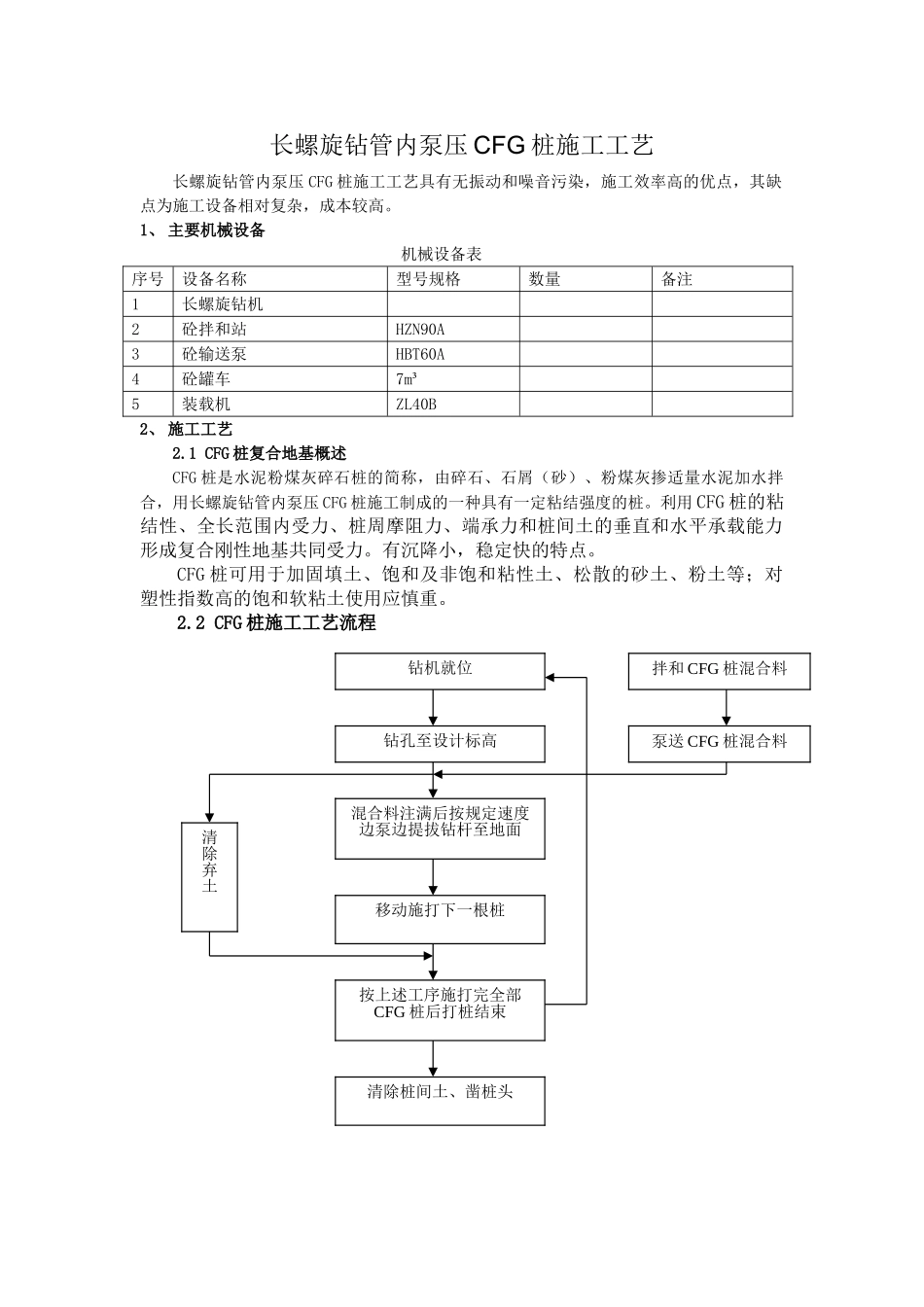

长螺旋钻管内泵压 CFG 桩施工工艺长螺旋钻管内泵压 CFG 桩施工工艺具有无振动和噪音污染,施工效率高的优点,其缺点为施工设备相对复杂,成本较高
1、 主要机械设备机械设备表序号设备名称型号规格数量备注1长螺旋钻机2砼拌和站HZN90A3砼输送泵HBT60A4砼罐车7m³5装载机ZL40B2、 施工工艺2
1 CFG 桩复合地基概述CFG 桩是水泥粉煤灰碎石桩的简称,由碎石、石屑(砂)、粉煤灰掺适量水泥加水拌合,用长螺旋钻管内泵压 CFG 桩施工制成的一种具有一定粘结强度的桩
利用 CFG 桩的粘结性、全长范围内受力、桩周摩阻力、端承力和桩间土的垂直和水平承载能力形成复合刚性地基共同受力
有沉降小,稳定快的特点
CFG 桩可用于加固填土、饱和及非饱和粘性土、松散的砂土、粉土等;对塑性指数高的饱和软粘土使用应慎重
2 CFG 桩施工工艺流程钻机就位钻孔至设计标高混合料注满后按规定速度边泵边提拔钻杆至地面移动施打下一根桩按上述工序施打完全部CFG 桩后打桩结束清除桩间土、凿桩头清除弃土拌和 CFG 桩混合料泵送 CFG 桩混合料2
3 施工要点2

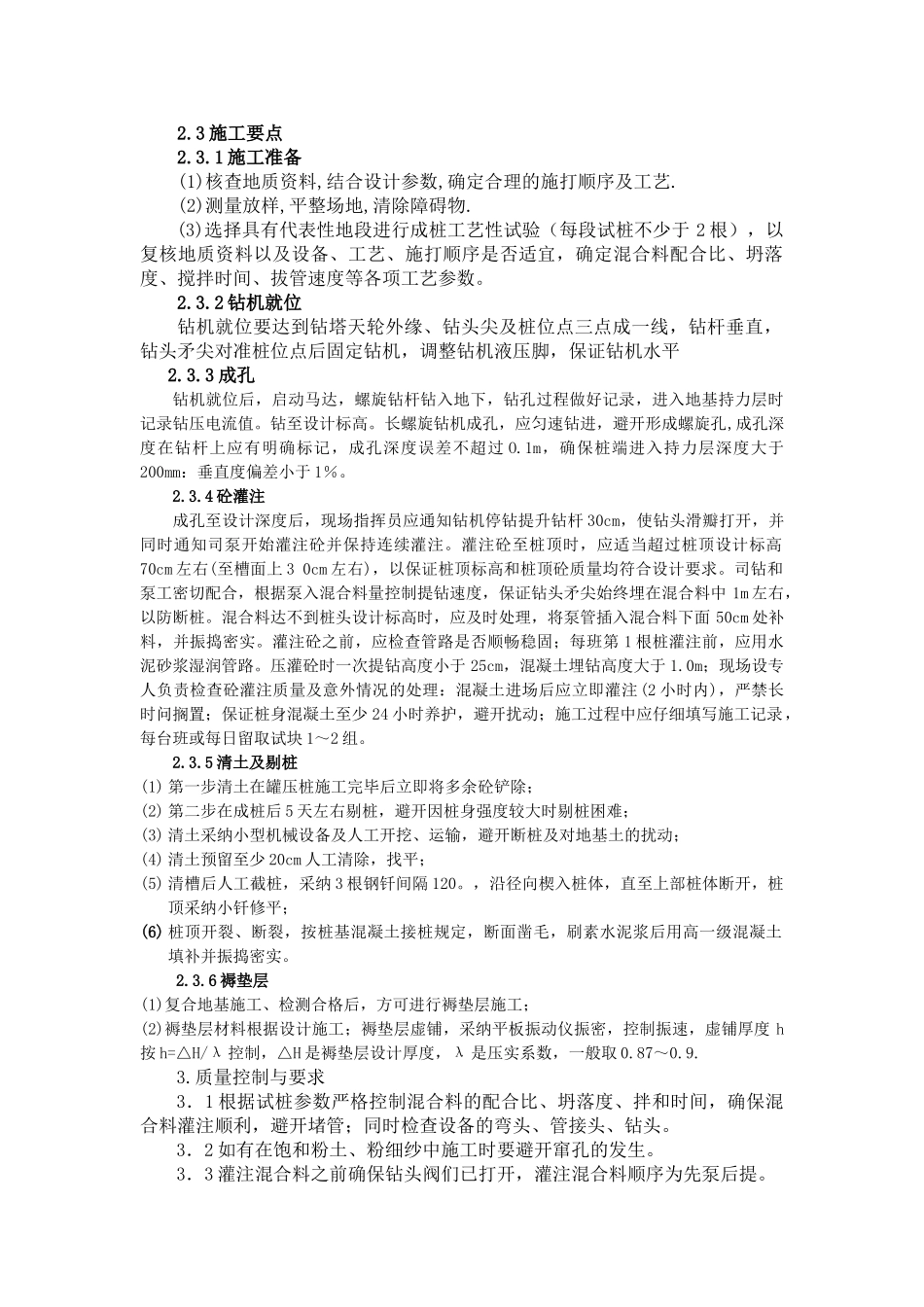

1 施工准备(1)核查地质资料,结合设计参数,确定合理的施打顺序及工艺
(2)测量放样,平整场地,清除障碍物
(3)选择具有代表性地段进行成桩工艺性试验(每段试桩不少于 2 根),以复核地质资料以及设备、工艺、施打顺序是否适宜,确定混合料配合比、坍落度、搅拌时间、拔管速度等各项工艺参数
2 钻机就位钻机就位要达到钻塔天轮外缘、钻头尖及桩位点三点成一线,钻杆垂直,钻头矛尖对准桩位点后固定钻机,调整钻机液压脚,保证钻机水平 2
3 成孔钻机就位后,启动马达,螺旋钻杆钻入地下,钻孔过程做好记录,进入地基持力层时记录钻压电流值
钻至设计标高
长螺旋钻机成孔,应匀速钻进,避开形成螺旋孔,成孔深度在钻杆上应有明确标记,成孔深
