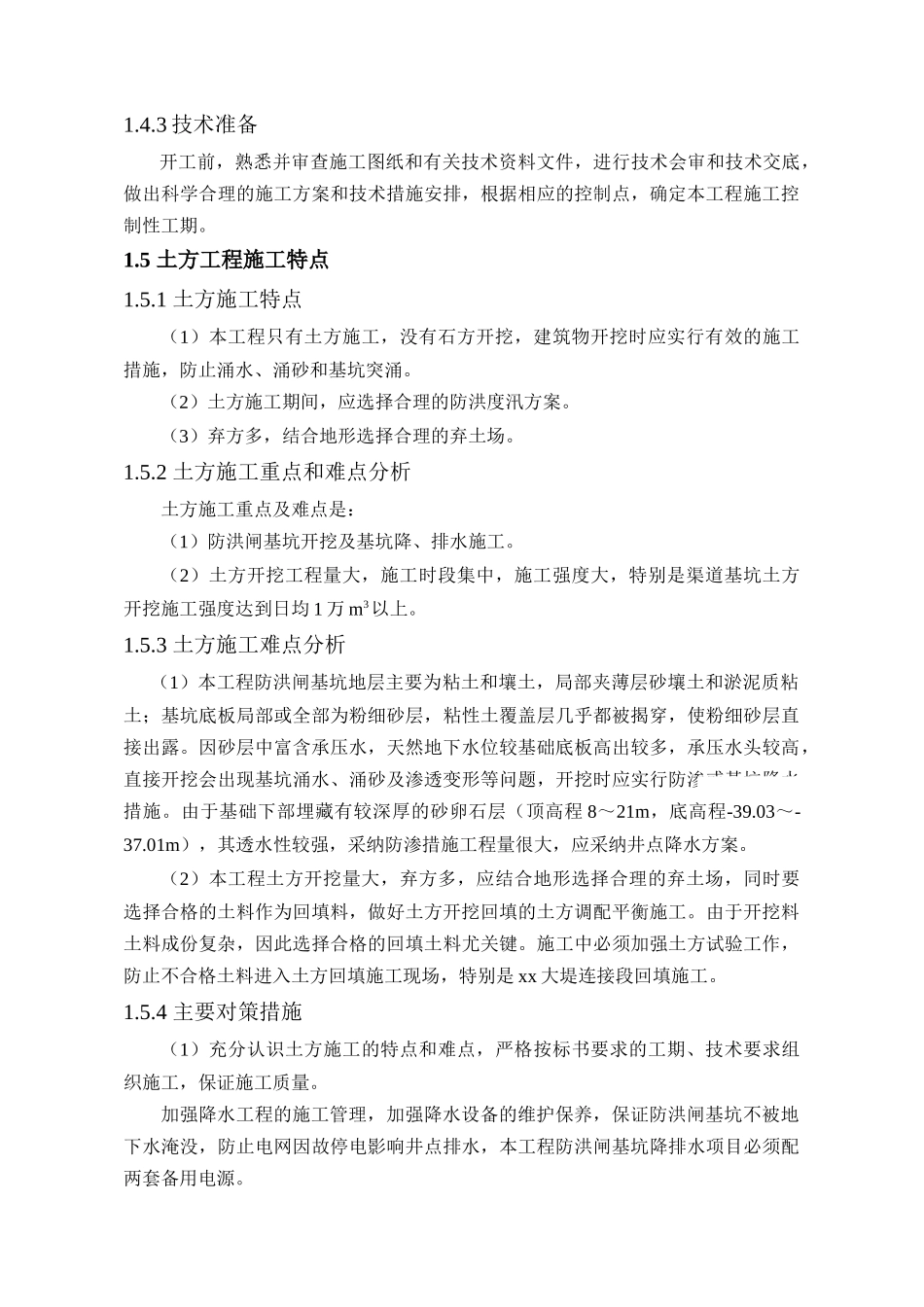

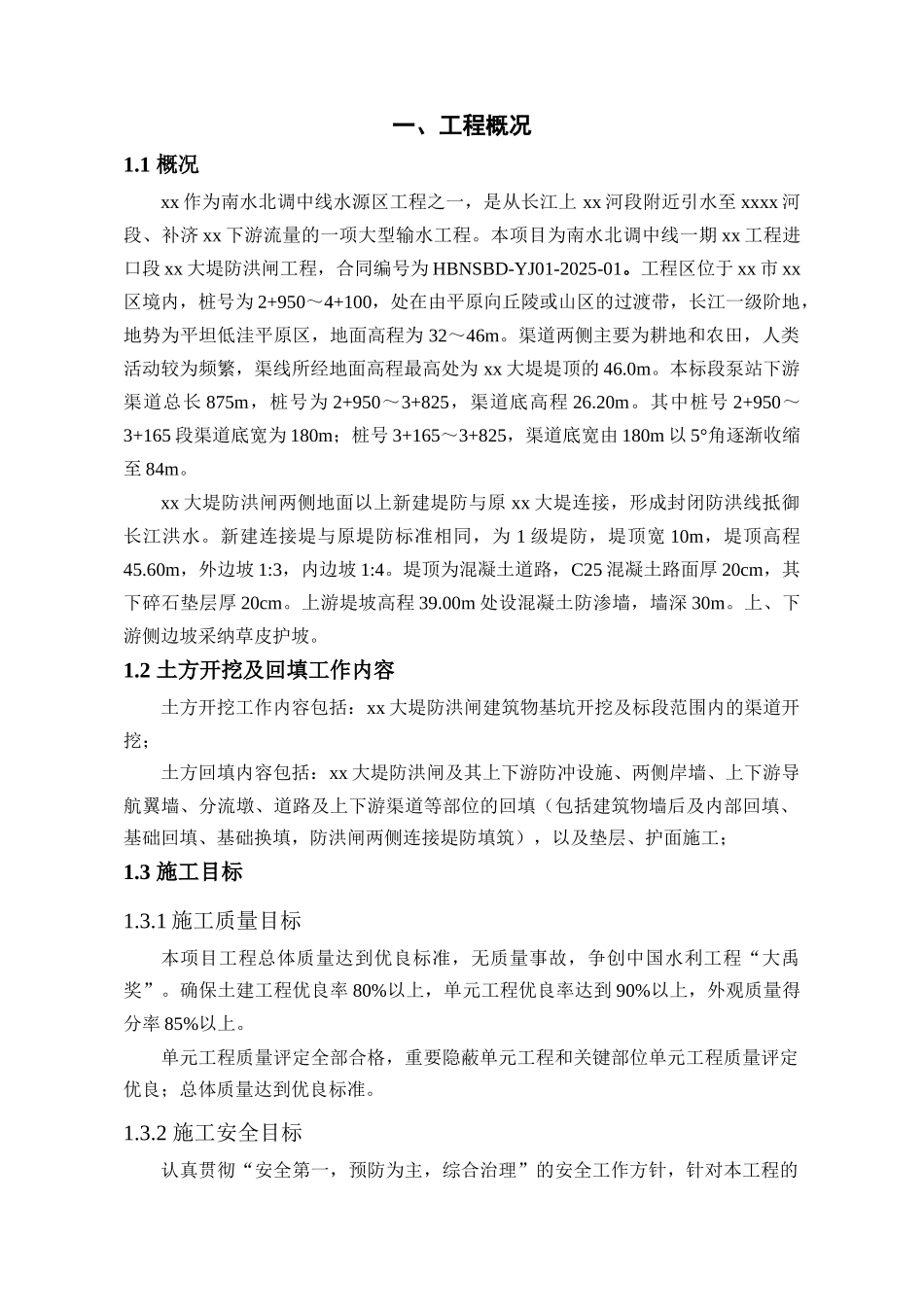

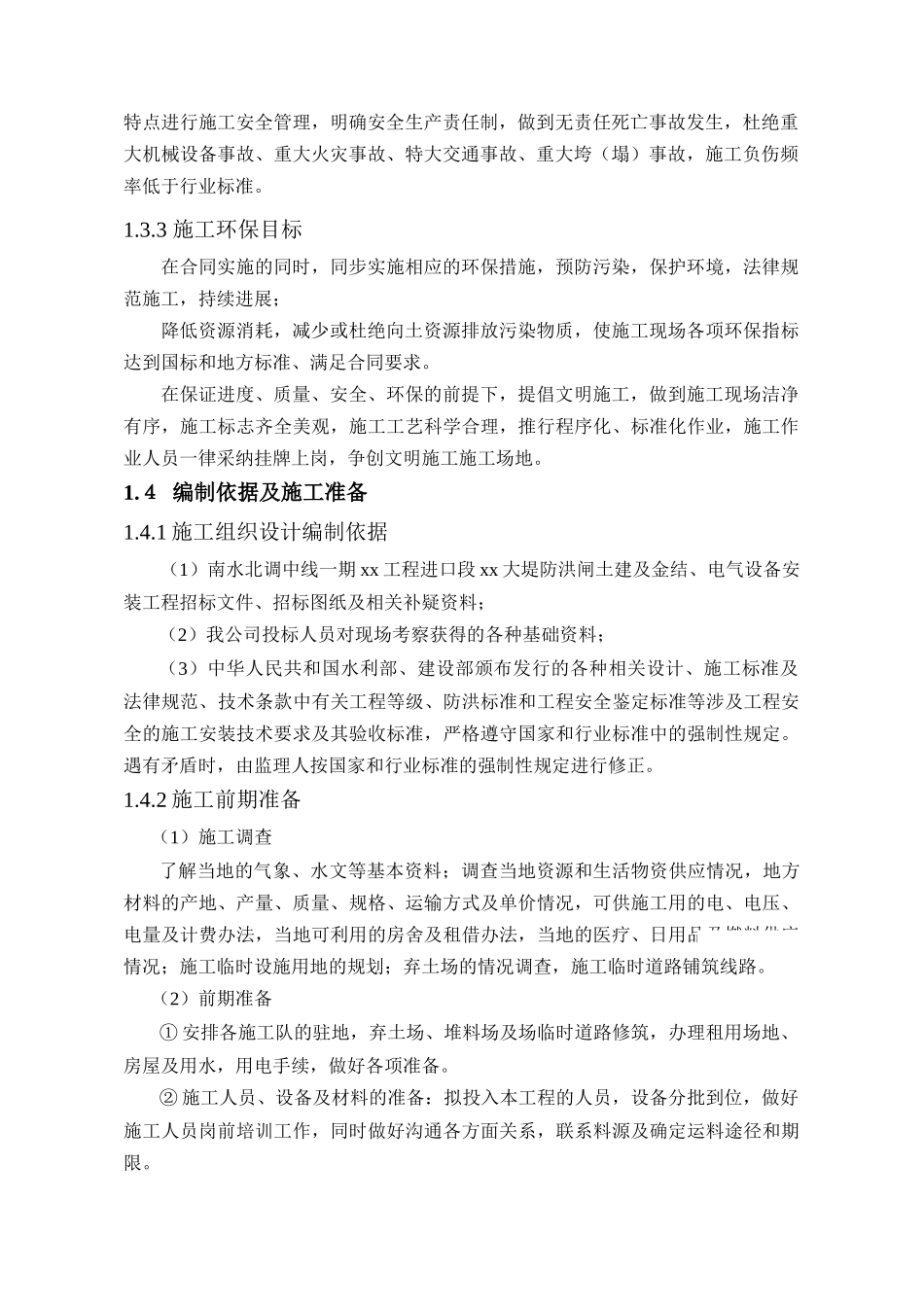

一、工程概况1.1 概况xx 作为南水北调中线水源区工程之一,是从长江上 xx 河段附近引水至 xxxx 河段、补济 xx 下游流量的一项大型输水工程。本项目为南水北调中线一期 xx 工程进口段 xx 大堤防洪闸工程,合同编号为 HBNSBD-YJ01-2025-01。工程区位于 xx 市 xx区境内,桩号为 2+950~4+100,处在由平原向丘陵或山区的过渡带,长江一级阶地,地势为平坦低洼平原区,地面高程为 32~46m。渠道两侧主要为耕地和农田,人类活动较为频繁,渠线所经地面高程最高处为 xx 大堤堤顶的 46.0m。本标段泵站下游渠道总长 875m,桩号为 2+950~3+825,渠道底高程 26.20m。其中桩号 2+950~3+165 段渠道底宽为 180m;桩号 3+165~3+825,渠道底宽由 180m 以 5°角逐渐收缩至 84m。xx 大堤防洪闸两侧地面以上新建堤防与原 xx 大堤连接,形成封闭防洪线抵御长江洪水。新建连接堤与原堤防标准相同,为 1 级堤防,堤顶宽 10m,堤顶高程45.60m,外边坡 1:3,内边坡 1:4。堤顶为混凝土道路,C25 混凝土路面厚 20cm,其下碎石垫层厚 20cm。上游堤坡高程 39.00m 处设混凝土防渗墙,墙深 30m。上、下游侧边坡采纳草皮护坡。1.2 土方开挖及回填工作内容土方开挖工作内容包括:xx 大堤防洪闸建筑物基坑开挖及标段范围内的渠道开挖;土方回填内容包括:xx 大堤防洪闸及其上下游防冲设施、两侧岸墙、上下游导航翼墙、分流墩、道路及上下游渠道等部位的回填(包括建筑物墙后及内部回填、基础回填、基础换填,防洪闸两侧连接堤防填筑),以及垫层、护面施工;1.3 施工目标1.3.1 施工质量目标本项目工程总体质量达到优良标准,无质量事故,争创中国水利工程“大禹奖”。确保土建工程优良率 80%以上,单元工程优良率达到 90%以上,外观质量得分率 85%以上。单元工程质量评定全部合格,重要隐蔽单元工程和关键部位单元工程质量评定优良;总体质量达到优良标准。1.3.2 施工安全目标认真贯彻“安全第一,预防为主,综合治理”的安全工作方针,针对本工程的特点进行施工安全管理,明确安全生产责任制,做到无责任死亡事故发生,杜绝重大机械设备事故、重大火灾事故、特大交通事故、重大垮(塌)事故,施工负伤频率低于行业标准。1.3.3 施工环保目标在合同实施的同时,同步实施相应的环保措施,预防污染,保护环境,法律规范施工,持续进展;降低资源消耗,减少或杜绝向土资源排放污染物质,使施工现场各项环保指标达到国标和地...
