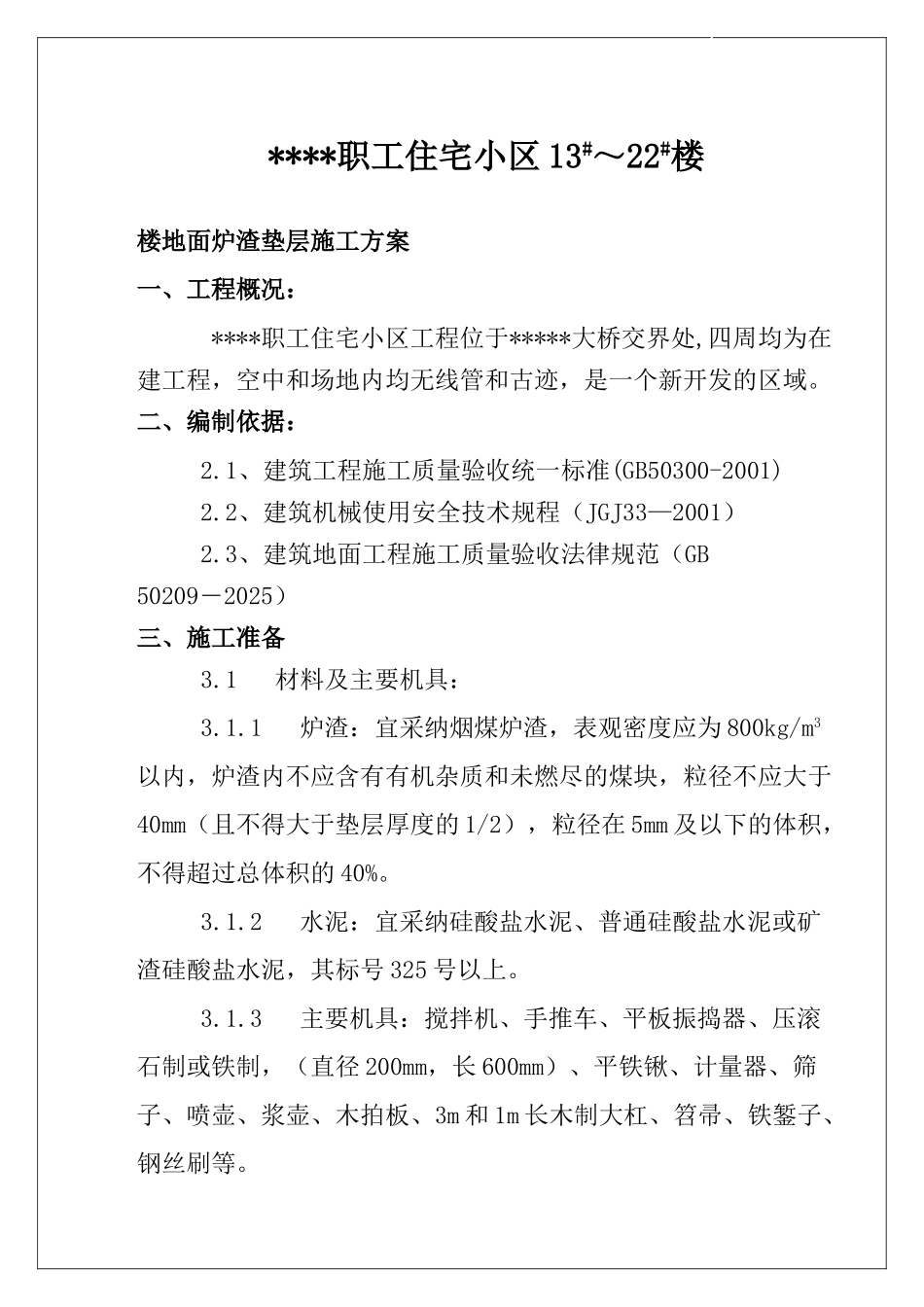

****职工住宅小区 13#~22#楼楼地面炉渣垫层施工方案一、工程概况:****职工住宅小区工程位于*****大桥交界处,四周均为在建工程,空中和场地内均无线管和古迹,是一个新开发的区域
二、编制依据:2
1、建筑工程施工质量验收统一标准(GB50300-2001)2
2、建筑机械使用安全技术规程(JGJ33—2001)2
3、建筑地面工程施工质量验收法律规范(GB 50209―2025)三、施工准备3
1 材料及主要机具:3
1 炉渣:宜采纳烟煤炉渣,表观密度应为 800kg/m3以内,炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm(且不得大于垫层厚度的 1/2),粒径在 5mm 及以下的体积,不得超过总体积的 40%
2 水泥:宜采纳硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号 325 号以上
3 主要机具:搅拌机、手推车、平板振捣器、压滚石制或铁制,(直径 200mm,长 600mm)、平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m 和 1m 长木制大杠、笤帚、铁錾子、钢丝刷等

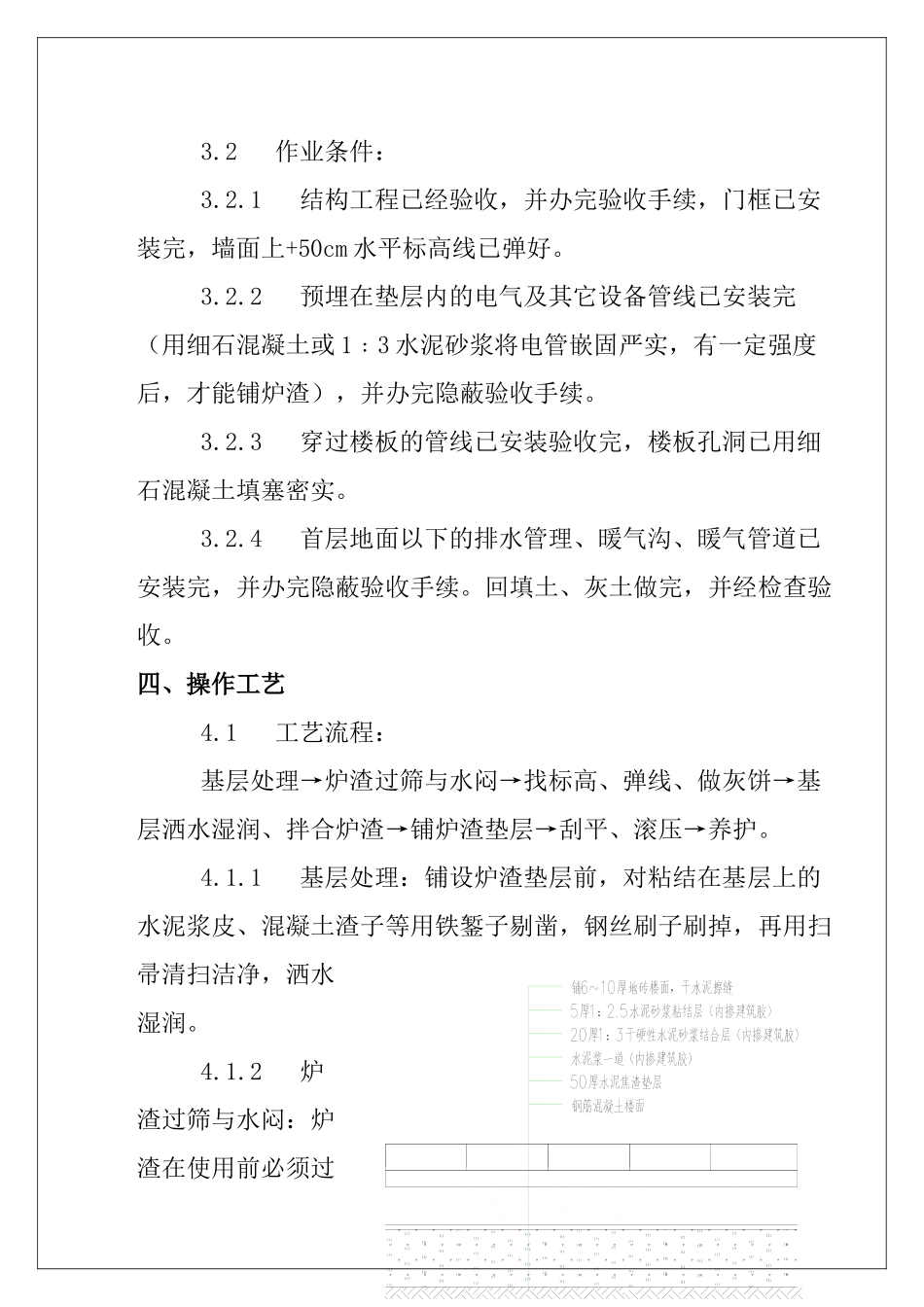

2 作业条件:3
1 结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm 水平标高线已弹好
2 预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或 1﹕3 水泥砂浆将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续
3 穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实
4 首层地面以下的排水管理、暖气沟、暖气管道已安装完,并办完隐蔽验收手续
回填土、灰土做完,并经检查验收
四、操作工艺4
1 工艺流程:基层处理→炉渣过筛与水闷→找标高、弹线、做灰饼→基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压→养护

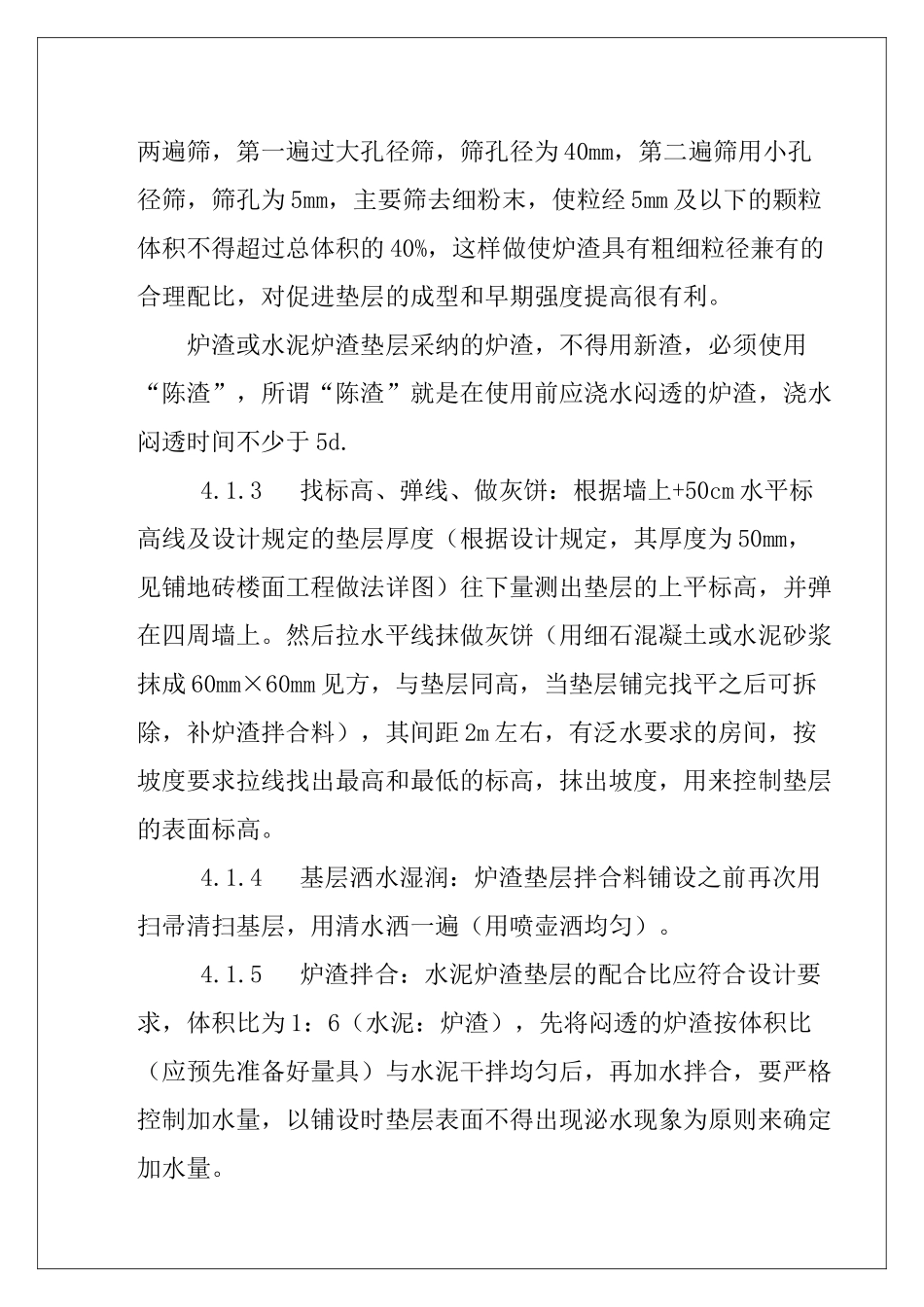

1 基层处理:铺设炉渣垫层前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁
