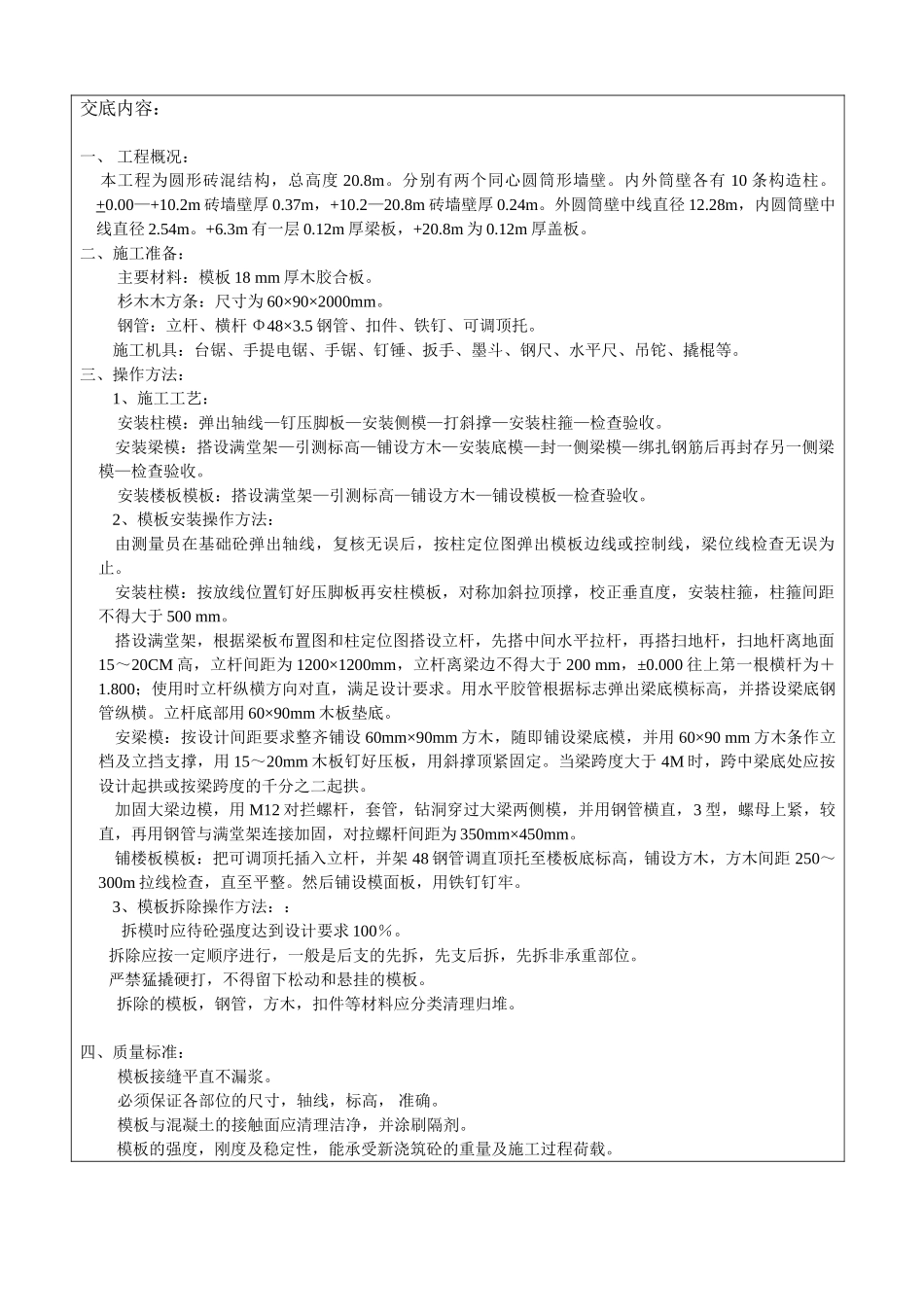

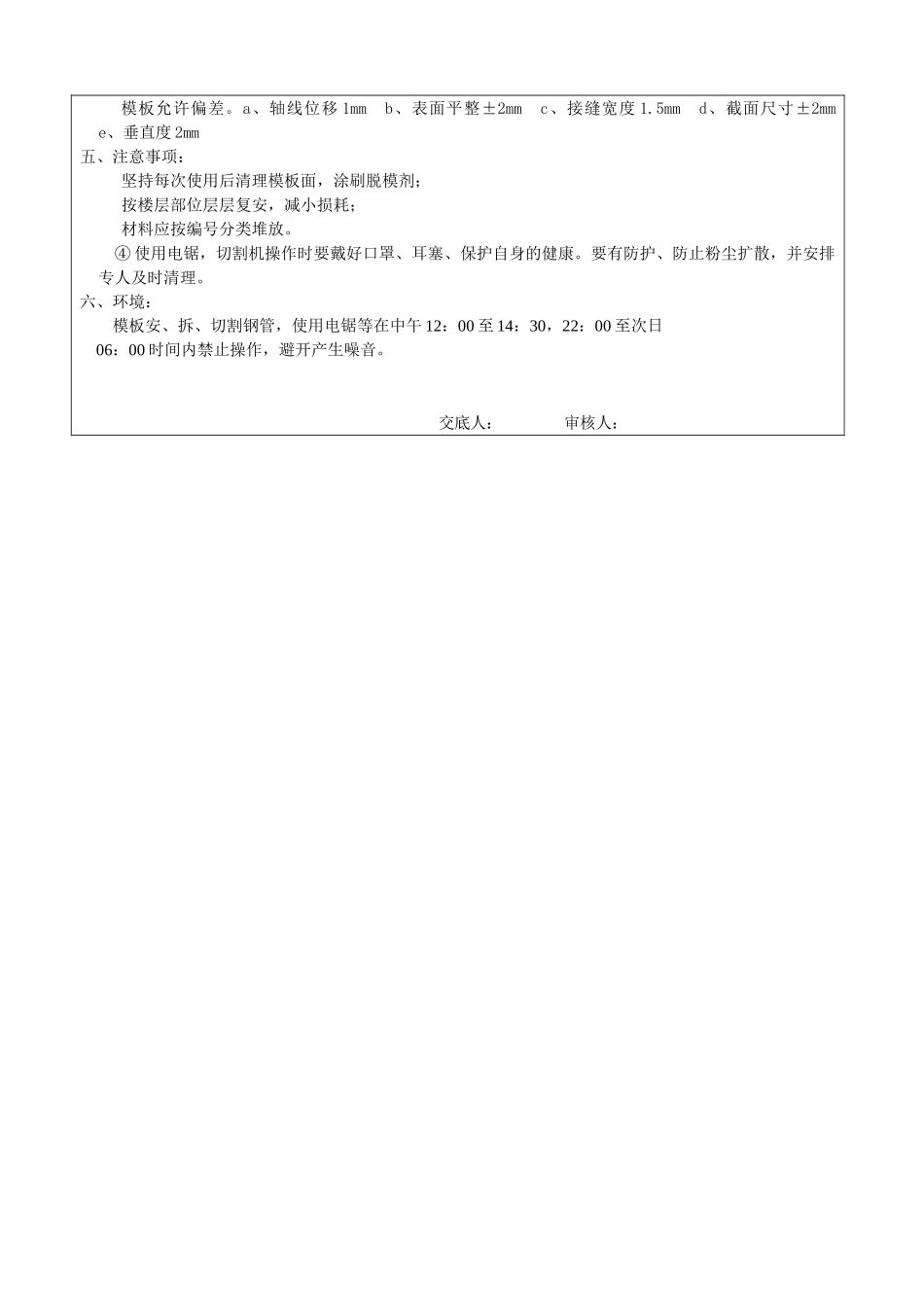

交底内容:一、 工程概况: 本工程为圆形砖混结构,总高度 20.8m。分别有两个同心圆筒形墙壁。内外筒壁各有 10 条构造柱。+0.00—+10.2m 砖墙壁厚 0.37m,+10.2—20.8m 砖墙壁厚 0.24m。外圆筒壁中线直径 12.28m,内圆筒壁中线直径 2.54m。+6.3m 有一层 0.12m 厚梁板,+20.8m 为 0.12m 厚盖板。二、施工准备:主要材料:模板 18 mm 厚木胶合板。杉木木方条:尺寸为 60×90×2000mm。钢管:立杆、横杆 Φ48×3.5 钢管、扣件、铁钉、可调顶托。施工机具:台锯、手提电锯、手锯、钉锤、扳手、墨斗、钢尺、水平尺、吊铊、撬棍等。三、操作方法:1、施工工艺:安装柱模:弹出轴线—钉压脚板—安装侧模—打斜撑—安装柱箍—检查验收。安装梁模:搭设满堂架—引测标高—铺设方木—安装底模—封一侧梁模—绑扎钢筋后再封存另一侧梁模—检查验收。安装楼板模板:搭设满堂架—引测标高—铺设方木—铺设模板—检查验收。2、模板安装操作方法:由测量员在基础砼弹出轴线,复核无误后,按柱定位图弹出模板边线或控制线,梁位线检查无误为止。安装柱模:按放线位置钉好压脚板再安柱模板,对称加斜拉顶撑,校正垂直度,安装柱箍,柱箍间距不得大于 500 mm。搭设满堂架,根据梁板布置图和柱定位图搭设立杆,先搭中间水平拉杆,再搭扫地杆,扫地杆离地面15~20CM 高,立杆间距为 1200×1200mm,立杆离梁边不得大于 200 mm,±0.000 往上第一根横杆为+1.800;使用时立杆纵横方向对直,满足设计要求。用水平胶管根据标志弹出梁底模标高,并搭设梁底钢管纵横。立杆底部用 60×90mm 木板垫底。安梁模:按设计间距要求整齐铺设 60mm×90mm 方木,随即铺设梁底模,并用 60×90 mm 方木条作立档及立挡支撑,用 15~20mm 木板钉好压板,用斜撑顶紧固定。当梁跨度大于 4M 时,跨中梁底处应按设计起拱或按梁跨度的千分之二起拱。加固大梁边模,用 M12 对拦螺杆,套管,钻洞穿过大梁两侧模,并用钢管横直,3 型,螺母上紧,较直,再用钢管与满堂架连接加固,对拉螺杆间距为 350mm×450mm。铺楼板模板:把可调顶托插入立杆,并架 48 钢管调直顶托至楼板底标高,铺设方木,方木间距 250~300m 拉线检查,直至平整。然后铺设模面板,用铁钉钉牢。3、模板拆除操作方法:: 拆模时应待砼强度达到设计要求 100%。 拆除应按一定顺序进行,一般是后支的先拆,先支后拆,先拆非承重部位。 严禁猛撬硬打,不得留下松动和悬挂的模...
