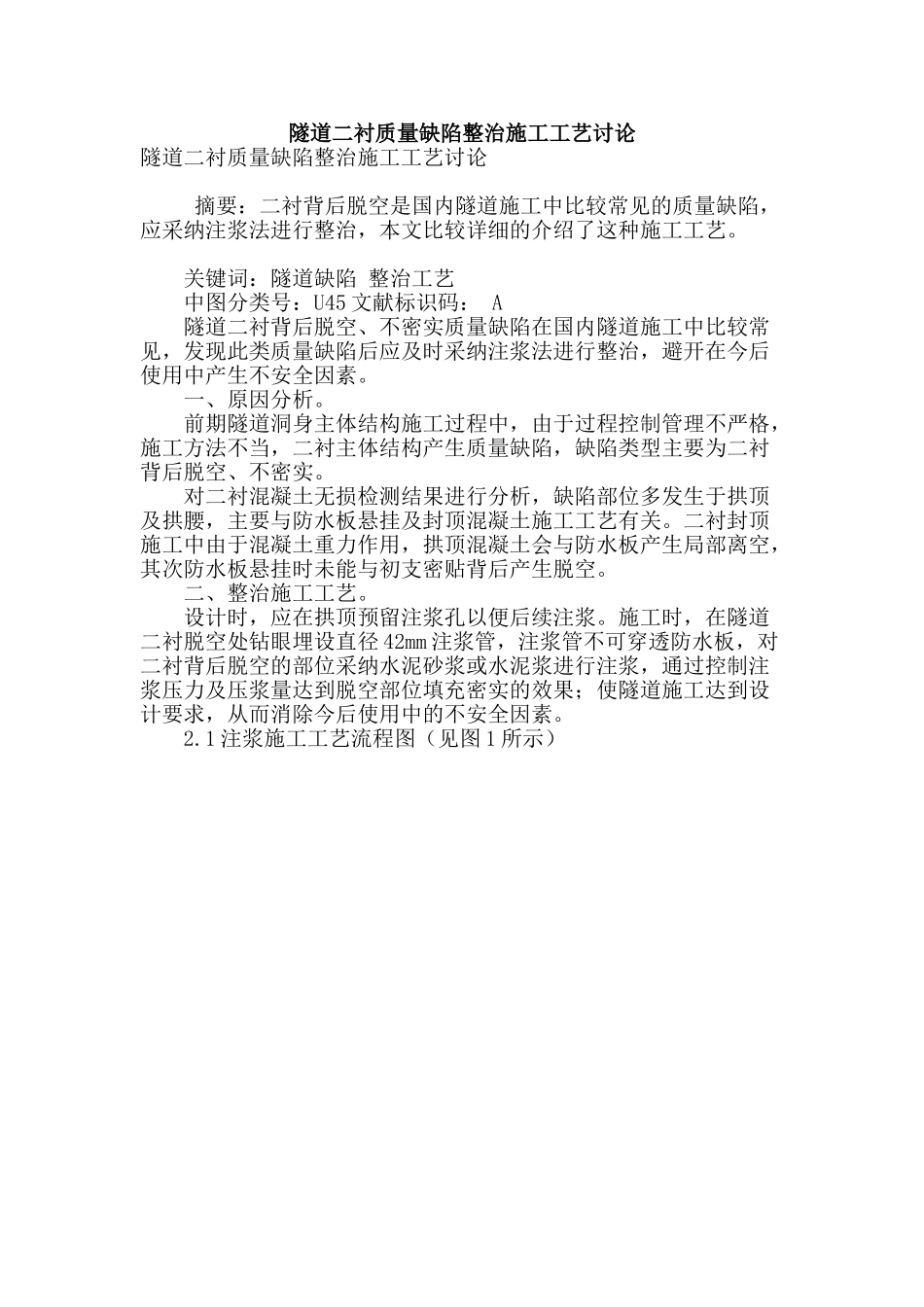

隧道二衬质量缺陷整治施工工艺讨论隧道二衬质量缺陷整治施工工艺讨论 摘要:二衬背后脱空是国内隧道施工中比较常见的质量缺陷,应采纳注浆法进行整治,本文比较详细的介绍了这种施工工艺
关键词:隧道缺陷 整治工艺 中图分类号:U45 文献标识码: A 隧道二衬背后脱空、不密实质量缺陷在国内隧道施工中比较常见,发现此类质量缺陷后应及时采纳注浆法进行整治,避开在今后使用中产生不安全因素
一、原因分析
前期隧道洞身主体结构施工过程中,由于过程控制管理不严格,施工方法不当,二衬主体结构产生质量缺陷,缺陷类型主要为二衬背后脱空、不密实
对二衬混凝土无损检测结果进行分析,缺陷部位多发生于拱顶及拱腰,主要与防水板悬挂及封顶混凝土施工工艺有关
二衬封顶施工中由于混凝土重力作用,拱顶混凝土会与防水板产生局部离空,其次防水板悬挂时未能与初支密贴背后产生脱空
二、整治施工工艺
设计时,应在拱顶预留注浆孔以便后续注浆
施工时,在隧道二衬脱空处钻眼埋设直径 42mm 注浆管,注浆管不可穿透防水板,对二衬背后脱空的部位采纳水泥砂浆或水泥浆进行注浆,通过控制注浆压力及压浆量达到脱空部位填充密实的效果;使隧道施工达到设计要求,从而消除今后使用中的不安全因素

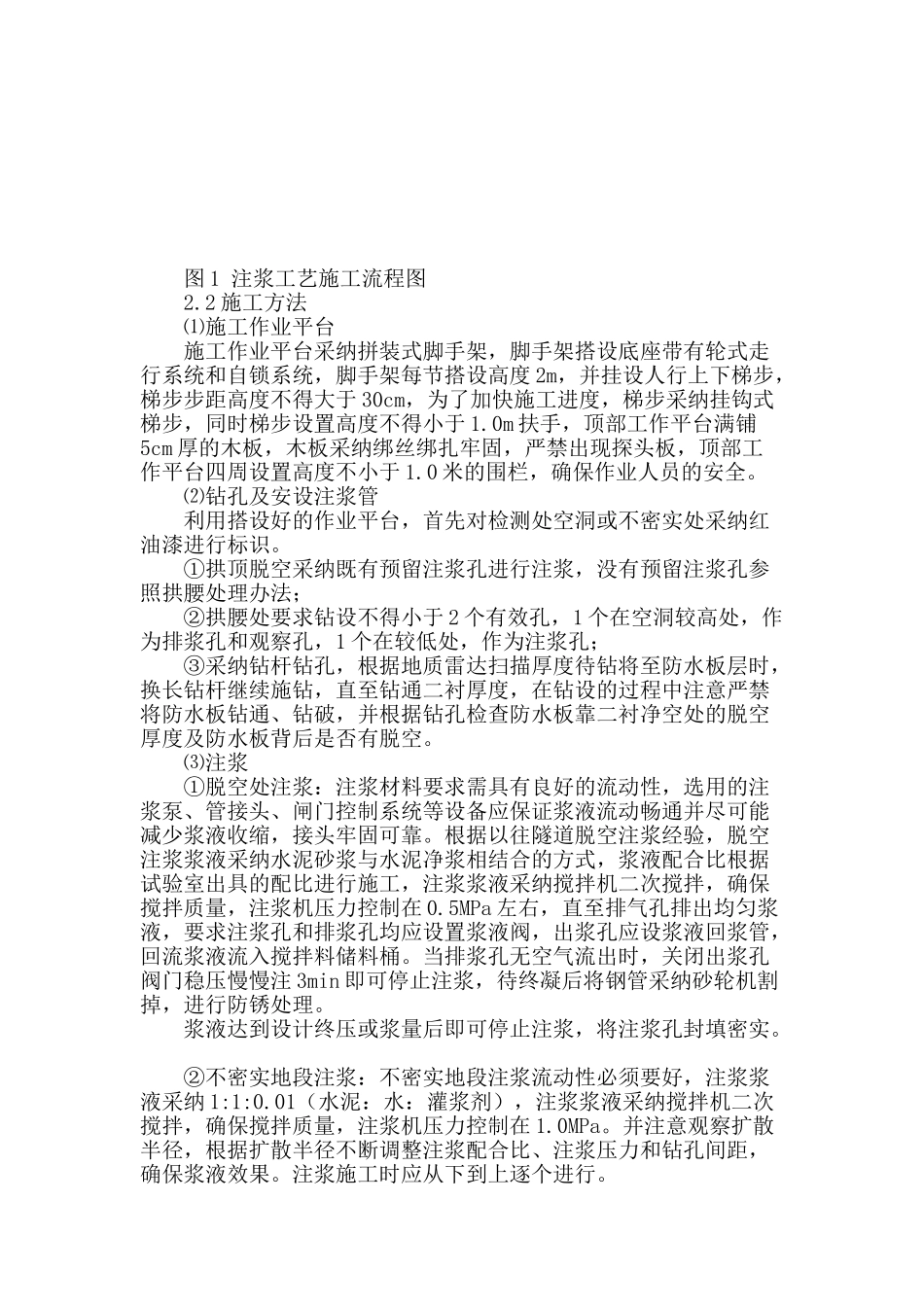

1 注浆施工工艺流程图(见图 1 所示) 图 1 注浆工艺施工流程图 2
2 施工方法 ⑴施工作业平台 施工作业平台采纳拼装式脚手架,脚手架搭设底座带有轮式走行系统和自锁系统,脚手架每节搭设高度 2m,并挂设人行上下梯步,梯步步距高度不得大于 30cm,为了加快施工进度,梯步采纳挂钩式梯步,同时梯步设置高度不得小于 1
0m 扶手,顶部工作平台满铺5cm 厚的木板,木板采纳绑丝绑扎牢固,严禁出现探头板,顶部工作平台四周设置高度不小于 1
0 米的围栏,确保作业人员的安全

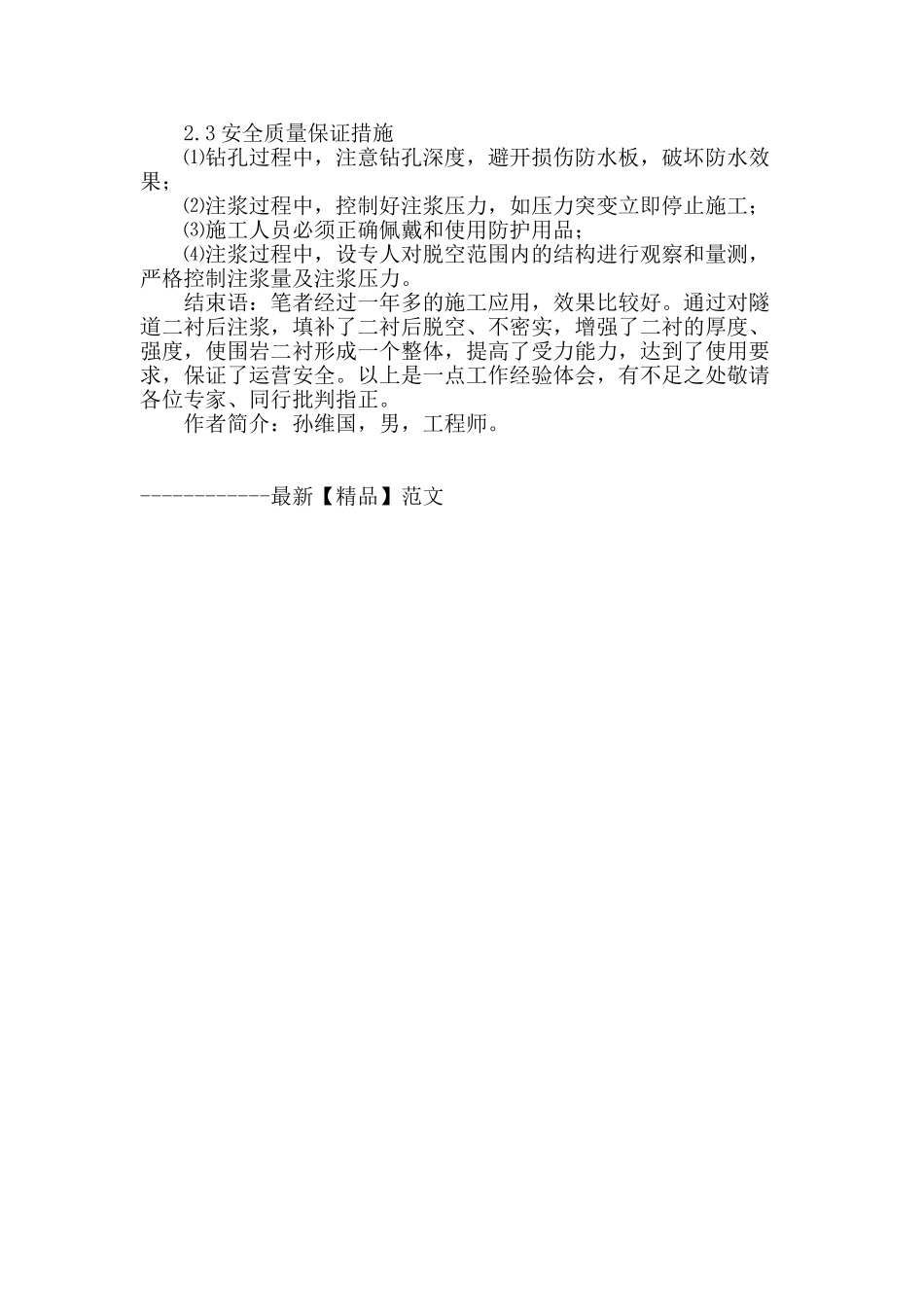

⑵钻孔及安设注浆管 利用搭设好的作业平台,首先对检测处空洞或不密实处采纳
