某 北 路 延 伸 工 程 一 标 段沟槽开挖支护专项施工方案 编制: 审核: 批准:浙 江 某 建 设 有 限 公 司二 零 一 一 年 八 月沟槽开挖专项施工方案某北路一标段管道工程起点为合溪新港,终点于 3#桥北 K1+700 桩,全长约1700 米
本工程排水体制采纳雨、污分流制,施工方法采纳开槽施工
雨水管埋深为 2 米-5 米,拟采纳大开挖法施工,污水管沟槽开挖深度在 3-7 米左右,沟槽开挖施工方案实施对象为污水管和雨水管开挖区域
污水管位于道路西边 ,接入污水厂,雨水管位于东、西两侧,就近接入河道
现施工现场围护均已到位,拟采纳先深后浅、先污水后雨水的施工方法
挖深浅于 3 米的沟槽采纳根据沟槽土质自然放坡,挖深大于 3 米得先放出基坑边线宽为 3 米,两侧打入 6 米钢板桩,待污水段施工完成后再施工雨水段,现我公司项目部在查看现场,结合施工场地施工具体情况,组织项目部技术人员编写了沟槽开挖专项施工方案

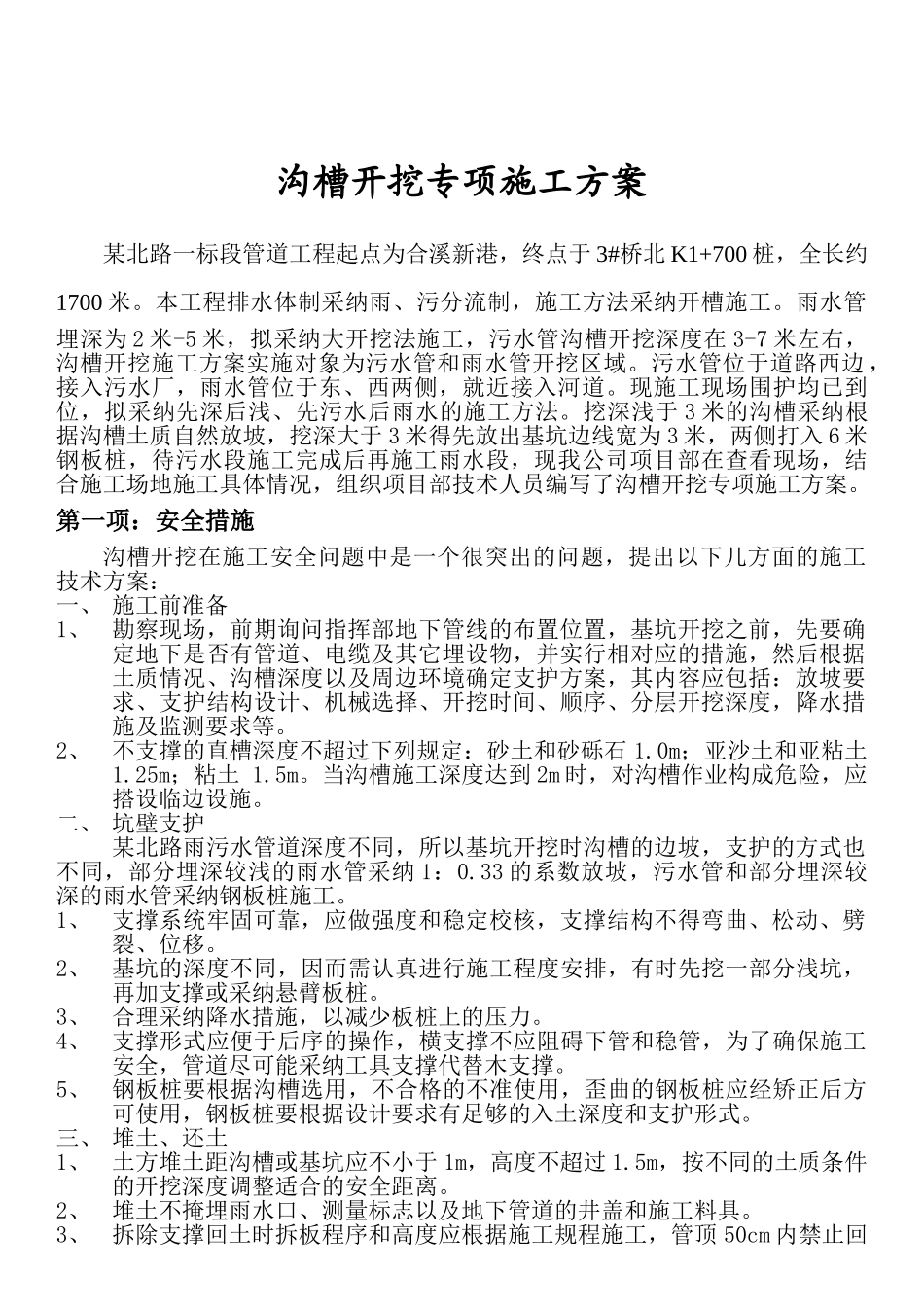

第一项:安全措施沟槽开挖在施工安全问题中是一个很突出的问题,提出以下几方面的施工技术方案:一、 施工前准备1、勘察现场,前期询问指挥部地下管线的布置位置,基坑开挖之前,先要确定地下是否有管道、电缆及其它埋设物,并实行相对应的措施,然后根据土质情况、沟槽深度以及周边环境确定支护方案,其内容应包括:放坡要求、支护结构设计、机械选择、开挖时间、顺序、分层开挖深度,降水措施及监测要求等
2、不支撑的直槽深度不超过下列规定:砂土和砂砾石 1
0m;亚沙土和亚粘土1
25m;粘土 1
当沟槽施工深度达到 2m 时,对沟槽作业构成危险,应搭设临边设施
二、 坑壁支护某北路雨污水管道深度不同,所以基坑开挖时沟槽的边坡,支护的方式也不同,部分埋深较浅的雨水管采纳 1:0
33 的系数放坡,污水管和部分埋深较深的雨水管采纳钢板桩施工
1、支撑系统牢固可靠,应做强度和稳定校
