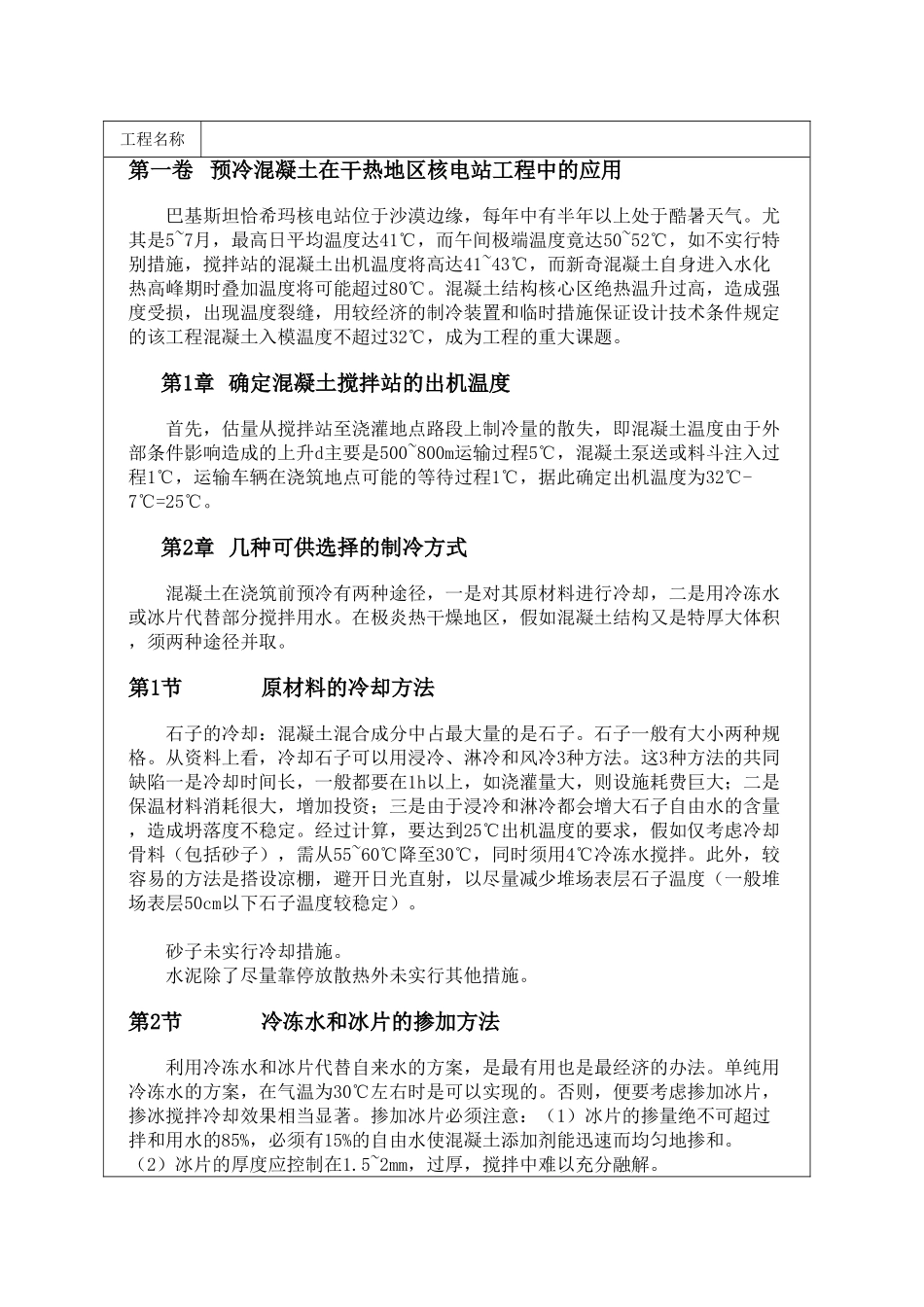

工程名称第一卷 预冷混凝土在干热地区核电站工程中的应用巴基斯坦恰希玛核电站位于沙漠边缘,每年中有半年以上处于酷暑天气
尤其是5~7月,最高日平均温度达41℃,而午间极端温度竟达50~52℃,如不实行特别措施,搅拌站的混凝土出机温度将高达41~43℃,而新奇混凝土自身进入水化热高峰期时叠加温度将可能超过80℃
混凝土结构核心区绝热温升过高,造成强度受损,出现温度裂缝,用较经济的制冷装置和临时措施保证设计技术条件规定的该工程混凝土入模温度不超过32℃,成为工程的重大课题
第1章 确定混凝土搅拌站的出机温度首先,估量从搅拌站至浇灌地点路段上制冷量的散失,即混凝土温度由于外部条件影响造成的上升d主要是500~800m运输过程5℃,混凝土泵送或料斗注入过程1℃,运输车辆在浇筑地点可能的等待过程1℃,据此确定出机温度为32℃-7℃=25℃
第2章 几种可供选择的制冷方式混凝土在浇筑前预冷有两种途径,一是对其原材料进行冷却,二是用冷冻水或冰片代替部分搅拌用水
在极炎热干燥地区,假如混凝土结构又是特厚大体积,须两种途径并取
第1节原材料的冷却方法石子的冷却:混凝土混合成分中占最大量的是石子
石子一般有大小两种规格
从资料上看,冷却石子可以用浸冷、淋冷和风冷3种方法
这3种方法的共同缺陷一是冷却时间长,一般都要在1h以上,如浇灌量大,则设施耗费巨大;二是保温材料消耗很大,增加投资;三是由于浸冷和淋冷都会增大石子自由水的含量,造成坍落度不稳定
经过计算,要达到25℃出机温度的要求,假如仅考虑冷却骨料(包括砂子),需从55~60℃降至30℃,同时须用4℃冷冻水搅拌
此外,较容易的方法是搭设凉棚,避开日光直射,以尽量减少堆场表层石子温度(一般堆场表层50cm以下石子温度较稳定)
砂子未实行冷却措施
水泥除了尽量靠停放散热外未实行其他措施
第2节冷冻水和冰片的掺加方法利用冷冻水和冰片代替自来水的方案
