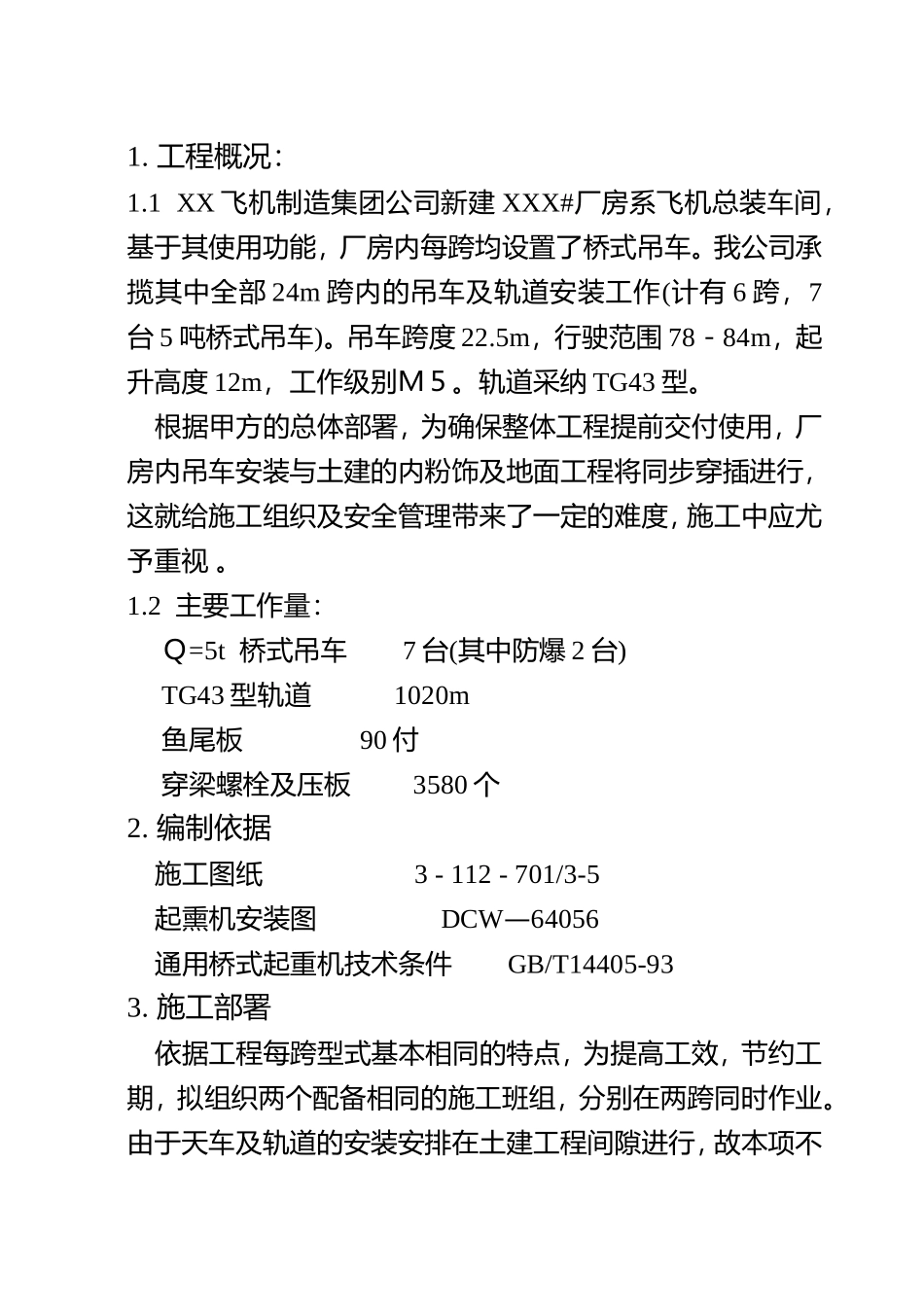

工程概况:1
1 XX 飞机制造集团公司新建 XXX#厂房系飞机总装车间,基于其使用功能,厂房内每跨均设置了桥式吊车
我公司承揽其中全部 24m 跨内的吊车及轨道安装工作(计有 6 跨,7台 5 吨桥式吊车)
吊车跨度 22
5m,行驶范围 78-84m,起升高度 12m,工作级别M5
轨道采纳 TG43 型
根据甲方的总体部署,为确保整体工程提前交付使用,厂房内吊车安装与土建的内粉饰及地面工程将同步穿插进行,这就给施工组织及安全管理带来了一定的难度,施工中应尤予重视
2 主要工作量: Q=5t 桥式吊车 7 台(其中防爆 2 台) TG43 型轨道 1020m 鱼尾板 90 付 穿梁螺栓及压板 3580 个2
编制依据 施工图纸 3 - 112 - 701/3-5 起熏机安装图 DCW—64056 通用桥式起重机技术条件 GB/T14405-933
施工部署 依据工程每跨型式基本相同的特点,为提高工效,节约工期,拟组织两个配备相同的施工班组,分别在两跨同时作业

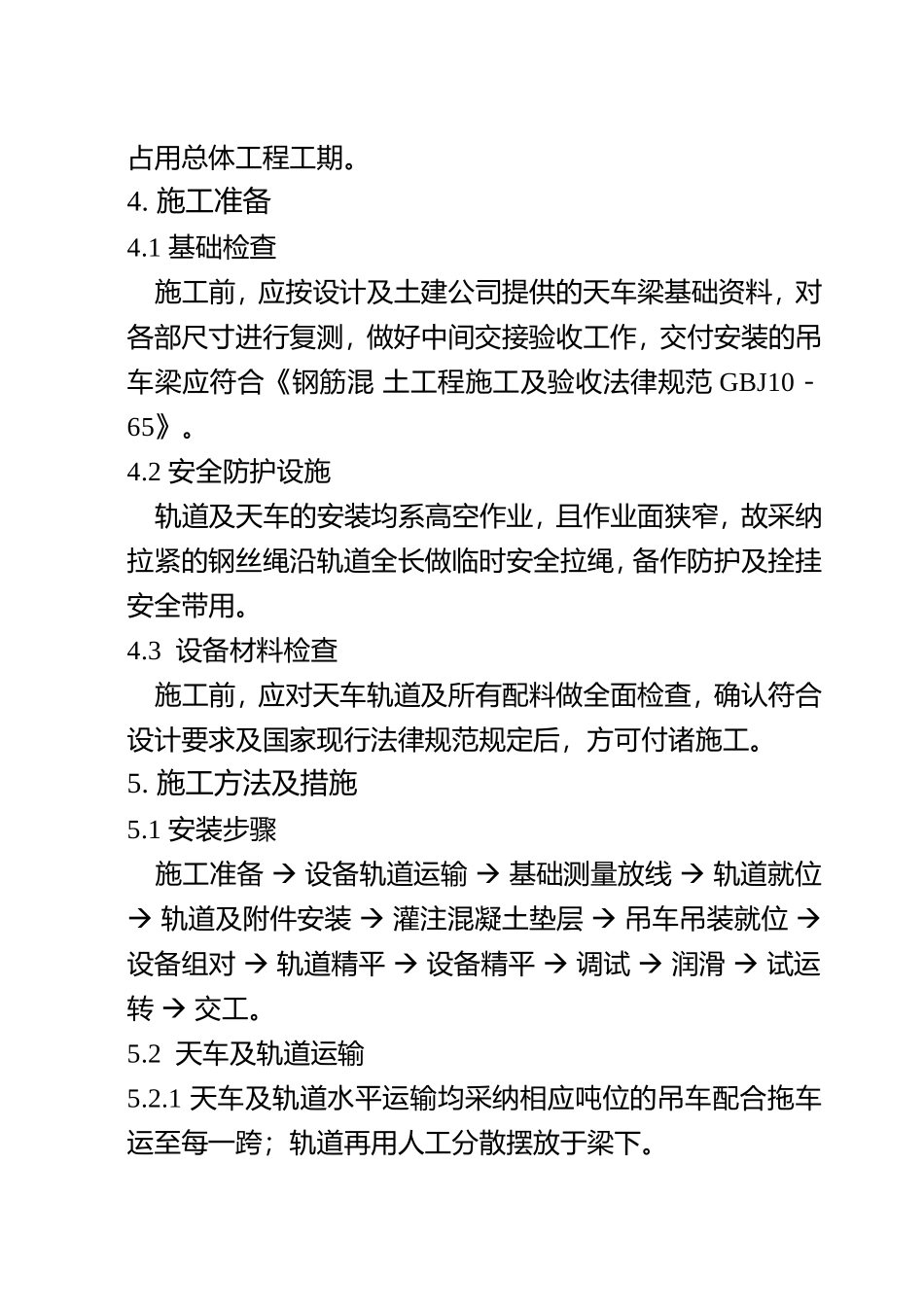

由于天车及轨道的安装安排在土建工程间隙进行,故本项不占用总体工程工期
1 基础检查 施工前,应按设计及土建公司提供的天车梁基础资料,对各部尺寸进行复测,做好中间交接验收工作,交付安装的吊车梁应符合《钢筋混 土工程施工及验收法律规范 GBJ10-65》
2 安全防护设施 轨道及天车的安装均系高空作业,且作业面狭窄,故采纳拉紧的钢丝绳沿轨道全长做临时安全拉绳,备作防护及拴挂安全带用
3 设备材料检查 施工前,应对天车轨道及所有配料做全面检查,确认符合设计要求及国家现行法律规范规定后,方可付诸施工
施工方法及措施5

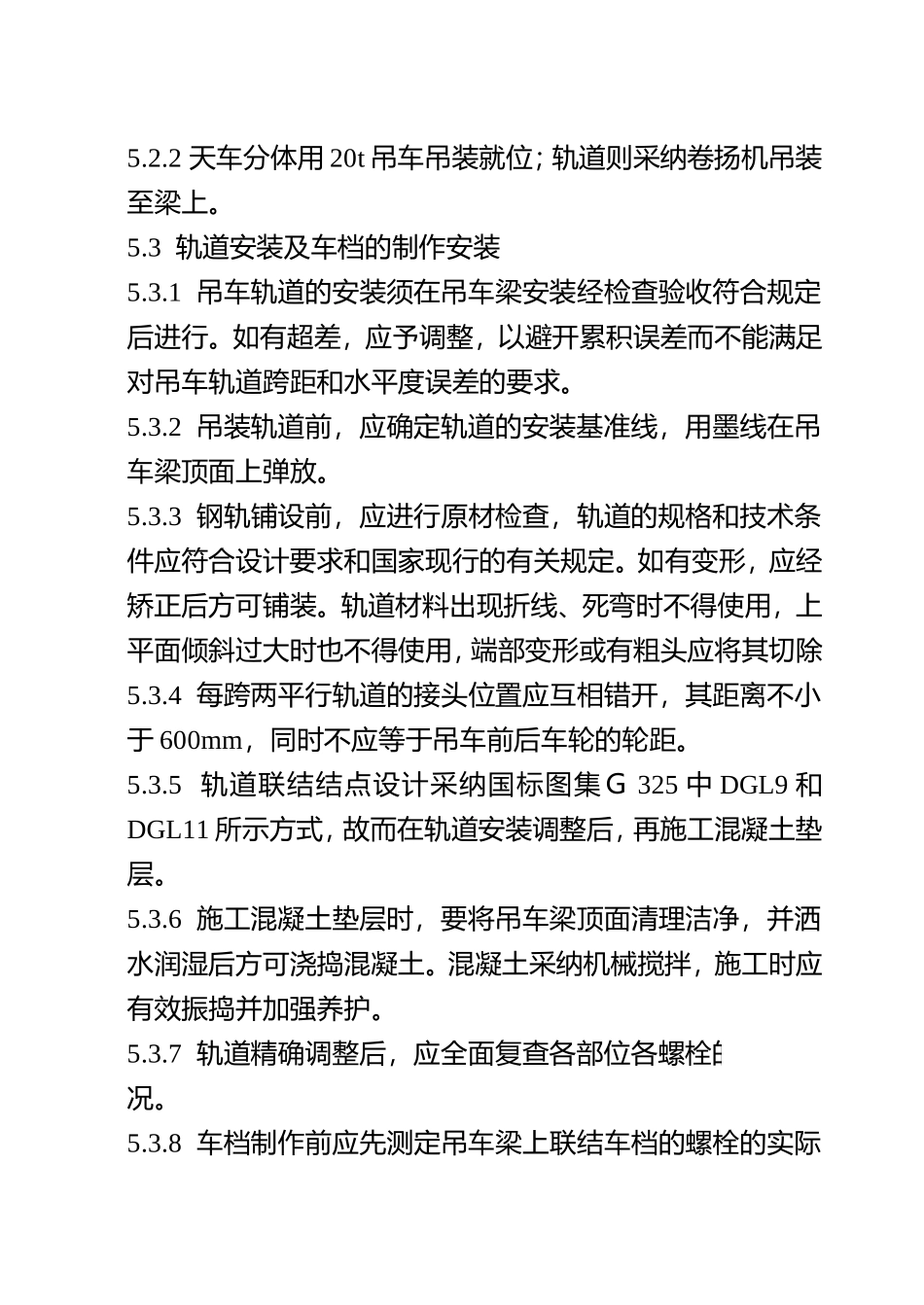

1 安装步骤 施工准备 设备轨道运输 基础测量放线 轨道就位 轨道及附件安装 灌注混凝土垫层 吊车吊装就位 设备组对 轨道精
