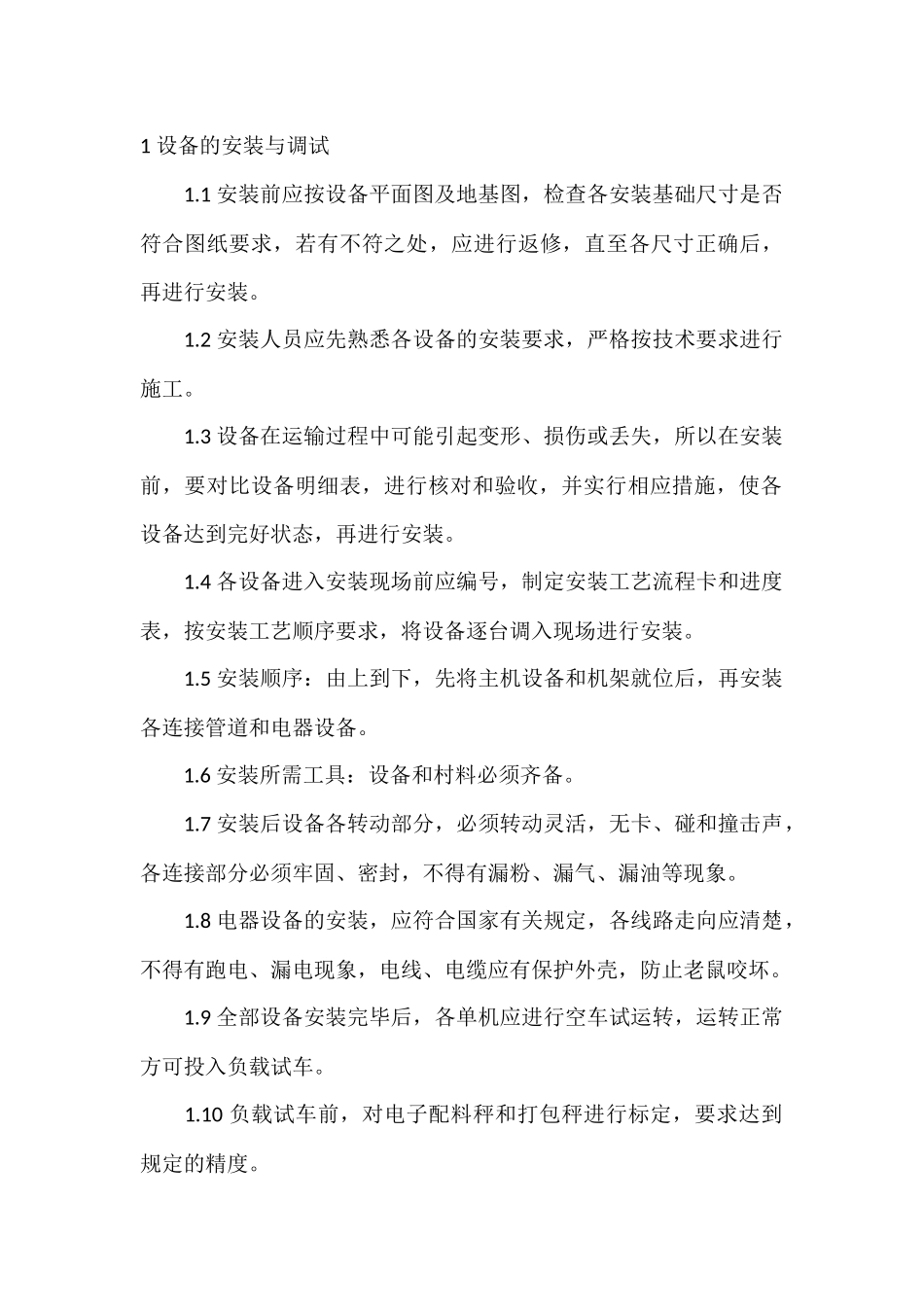

1 设备的安装与调试 1
1 安装前应按设备平面图及地基图,检查各安装基础尺寸是否符合图纸要求,若有不符之处,应进行返修,直至各尺寸正确后,再进行安装
2 安装人员应先熟悉各设备的安装要求,严格按技术要求进行施工
3 设备在运输过程中可能引起变形、损伤或丢失,所以在安装前,要对比设备明细表,进行核对和验收,并实行相应措施,使各设备达到完好状态,再进行安装
4 各设备进入安装现场前应编号,制定安装工艺流程卡和进度表,按安装工艺顺序要求,将设备逐台调入现场进行安装
5 安装顺序:由上到下,先将主机设备和机架就位后,再安装各连接管道和电器设备
6 安装所需工具:设备和村料必须齐备
7 安装后设备各转动部分,必须转动灵活,无卡、碰和撞击声,各连接部分必须牢固、密封,不得有漏粉、漏气、漏油等现象
8 电器设备的安装,应符合国家有关规定,各线路走向应清楚,不得有跑电、漏电现象,电线、电缆应有保护外壳,防止老鼠咬坏
9 全部设备安装完毕后,各单机应进行空车试运转,运转正常方可投入负载试车
10 负载试车前,对电子配料秤和打包秤进行标定,要求达到规定的精度

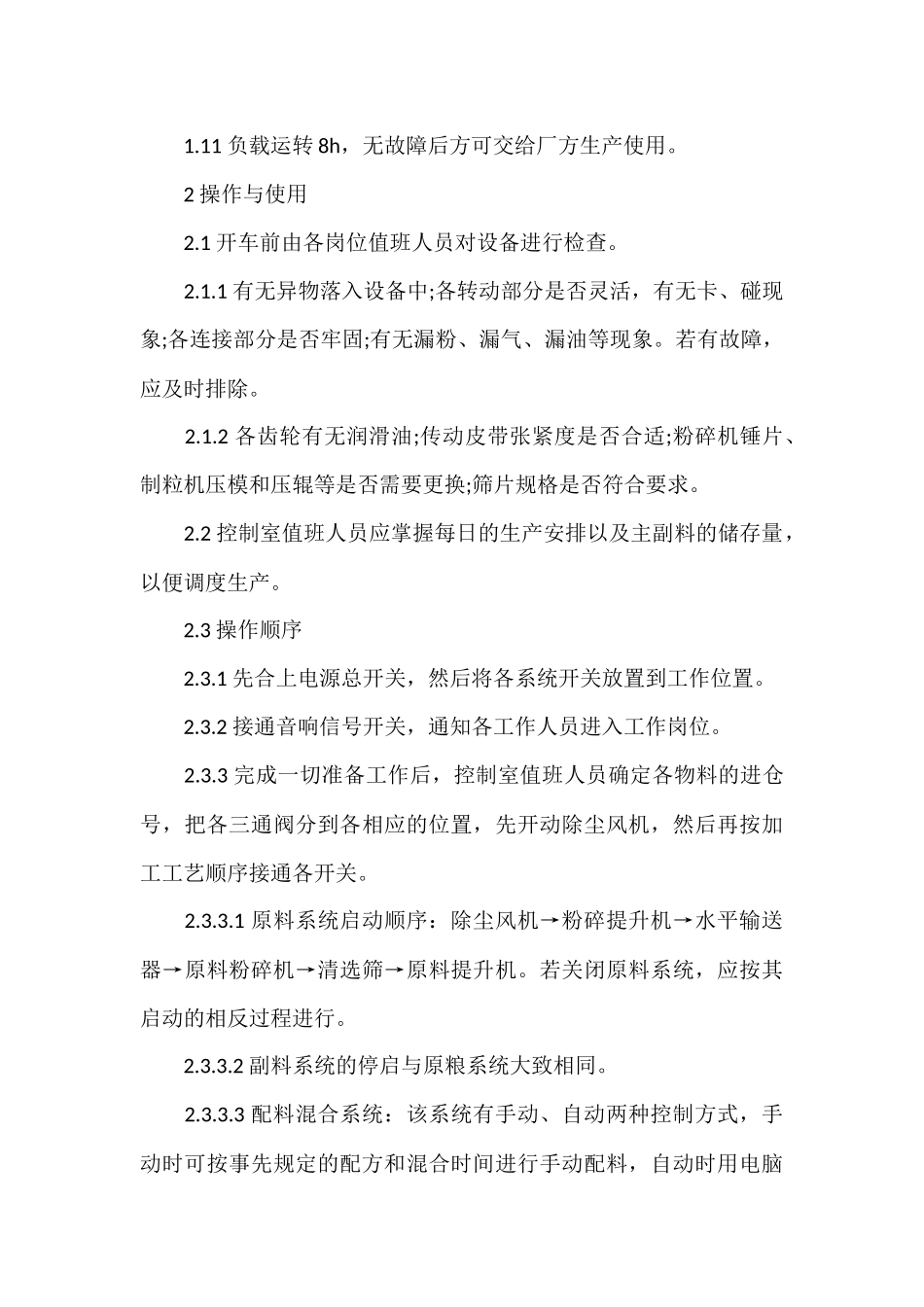

11 负载运转 8h,无故障后方可交给厂方生产使用

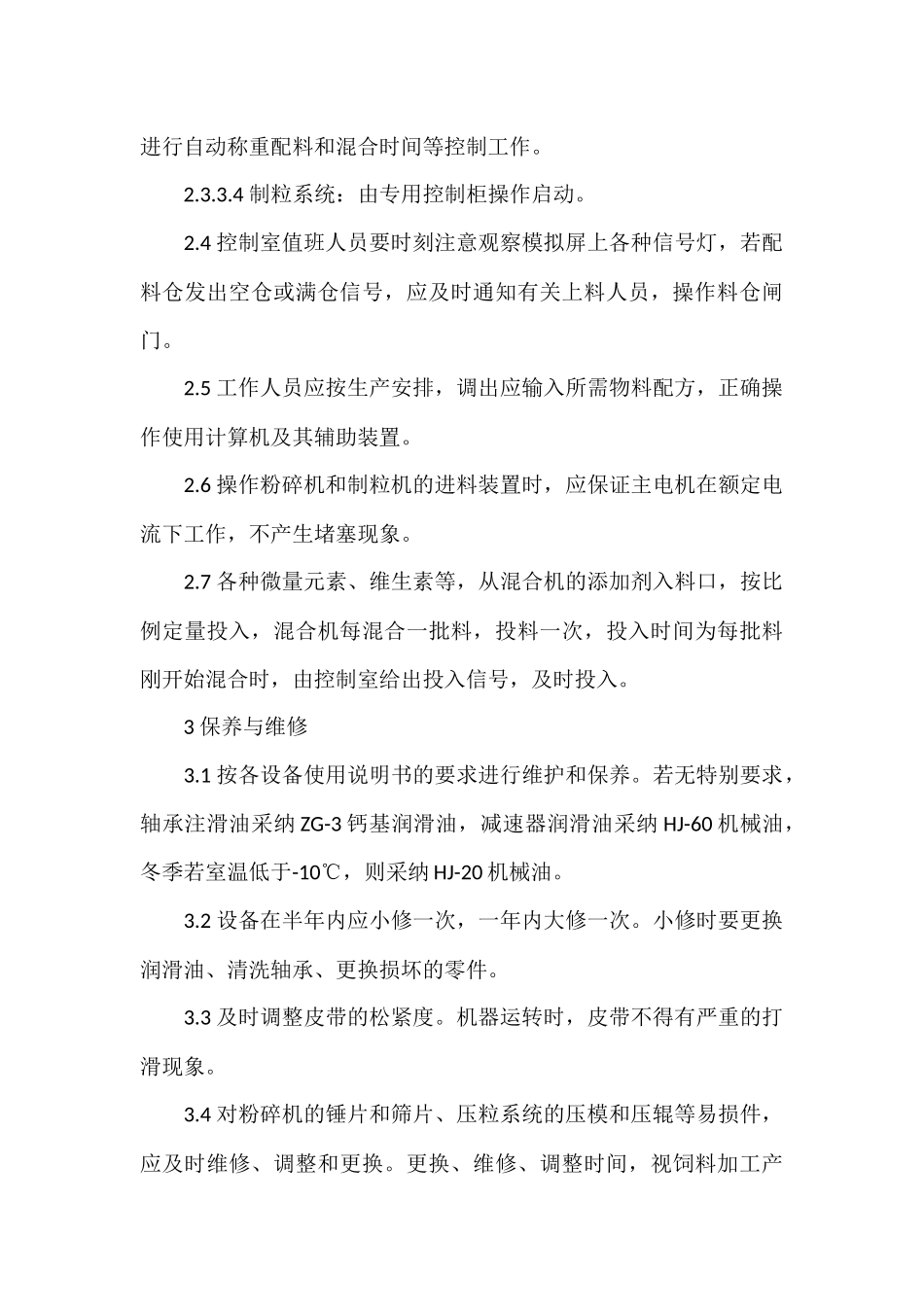

2 操作与使用 2
1 开车前由各岗位值班人员对设备进行检查
1 有无异物落入设备中;各转动部分是否灵活,有无卡、碰现象;各连接部分是否牢固;有无漏粉、漏气、漏油等现象
若有故障,应及时排除
2 各齿轮有无润滑油;传动皮带张紧度是否合适;粉碎机锤片、制粒机压模和压辊等是否需要更换;筛片规格是否符合要求
2 控制室值班人员应掌握每日的生产安排以及主副料的储存量,以便调度生产
3 操作顺序 2
1 先合上电源总开关,然后将各系统开关放置到工作位置
2 接通音响信号开关,通知各工作人员
