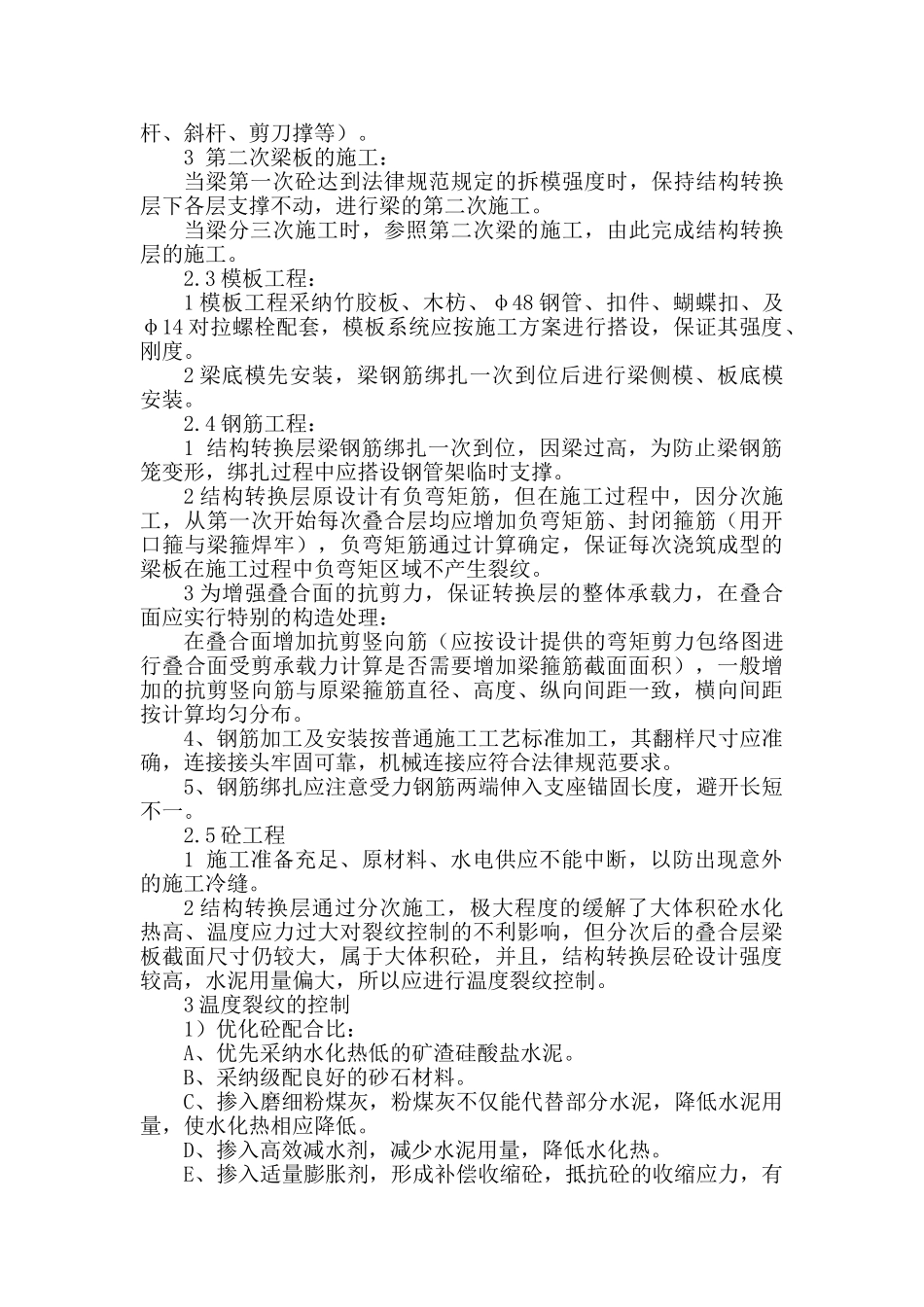

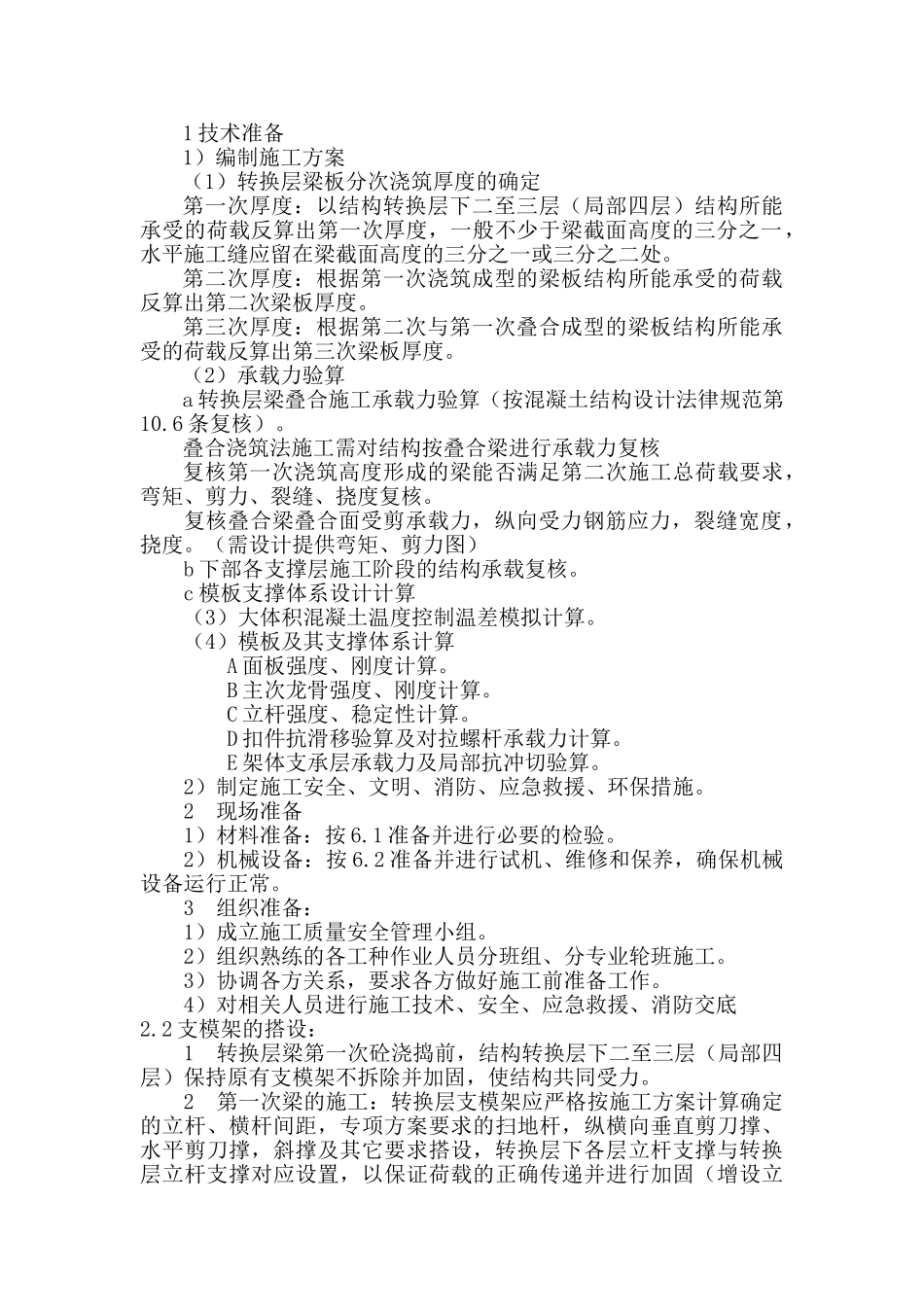

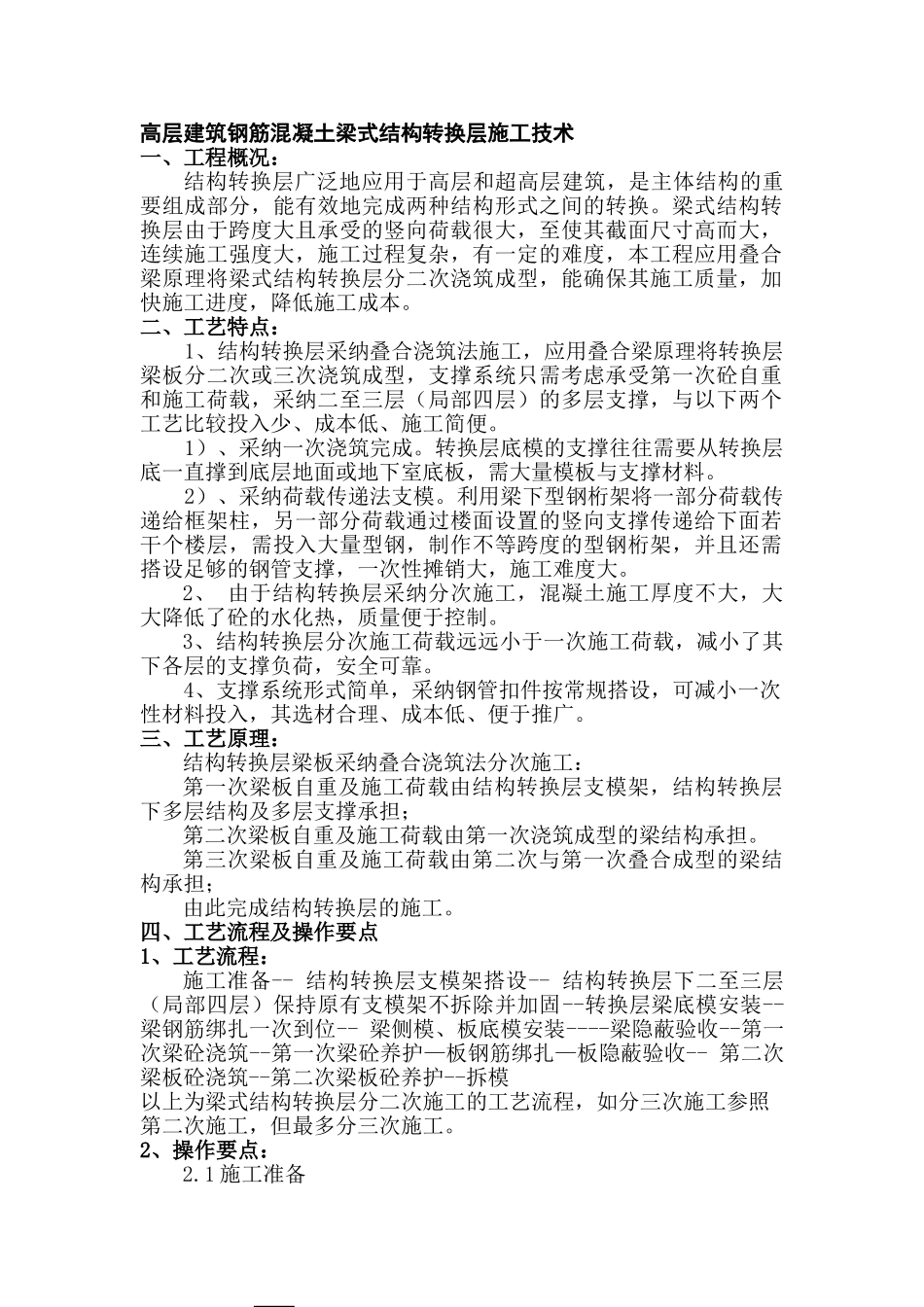

高层建筑钢筋混凝土梁式结构转换层施工技术一、工程概况:结构转换层广泛地应用于高层和超高层建筑,是主体结构的重要组成部分,能有效地完成两种结构形式之间的转换。梁式结构转换层由于跨度大且承受的竖向荷载很大,至使其截面尺寸高而大,连续施工强度大,施工过程复杂,有一定的难度,本工程应用叠合梁原理将梁式结构转换层分二次浇筑成型,能确保其施工质量,加快施工进度,降低施工成本。二、工艺特点:1、结构转换层采纳叠合浇筑法施工,应用叠合梁原理将转换层梁板分二次或三次浇筑成型,支撑系统只需考虑承受第一次砼自重和施工荷载,采纳二至三层(局部四层)的多层支撑,与以下两个工艺比较投入少、成本低、施工简便。1)、采纳一次浇筑完成。转换层底模的支撑往往需要从转换层底一直撑到底层地面或地下室底板,需大量模板与支撑材料。2)、采纳荷载传递法支模。利用梁下型钢桁架将一部分荷载传递给框架柱,另一部分荷载通过楼面设置的竖向支撑传递给下面若干个楼层,需投入大量型钢,制作不等跨度的型钢桁架,并且还需搭设足够的钢管支撑,一次性摊销大,施工难度大。2、 由于结构转换层采纳分次施工,混凝土施工厚度不大,大大降低了砼的水化热,质量便于控制。3、结构转换层分次施工荷载远远小于一次施工荷载,减小了其下各层的支撑负荷,安全可靠。4、支撑系统形式简单,采纳钢管扣件按常规搭设,可减小一次性材料投入,其选材合理、成本低、便于推广。三、工艺原理:结构转换层梁板采纳叠合浇筑法分次施工:第一次梁板自重及施工荷载由结构转换层支模架,结构转换层下多层结构及多层支撑承担;第二次梁板自重及施工荷载由第一次浇筑成型的梁结构承担。第三次梁板自重及施工荷载由第二次与第一次叠合成型的梁结构承担;由此完成结构转换层的施工。四、工艺流程及操作要点1、工艺流程:施工准备-- 结构转换层支模架搭设-- 结构转换层下二至三层(局部四层)保持原有支模架不拆除并加固--转换层梁底模安装--梁钢筋绑扎一次到位-- 梁侧模、板底模安装----梁隐蔽验收--第一次梁砼浇筑--第一次梁砼养护—板钢筋绑扎—板隐蔽验收-- 第二次梁板砼浇筑--第二次梁板砼养护--拆模以上为梁式结构转换层分二次施工的工艺流程,如分三次施工参照第二次施工,但最多分三次施工。2、操作要点:2.1 施工准备1 技术准备1)编制施工方案(1)转换层梁板分次浇筑厚度的确定第一次厚度:以结构转换层下二至三层(局部四层)结构所能承受的荷载反...
