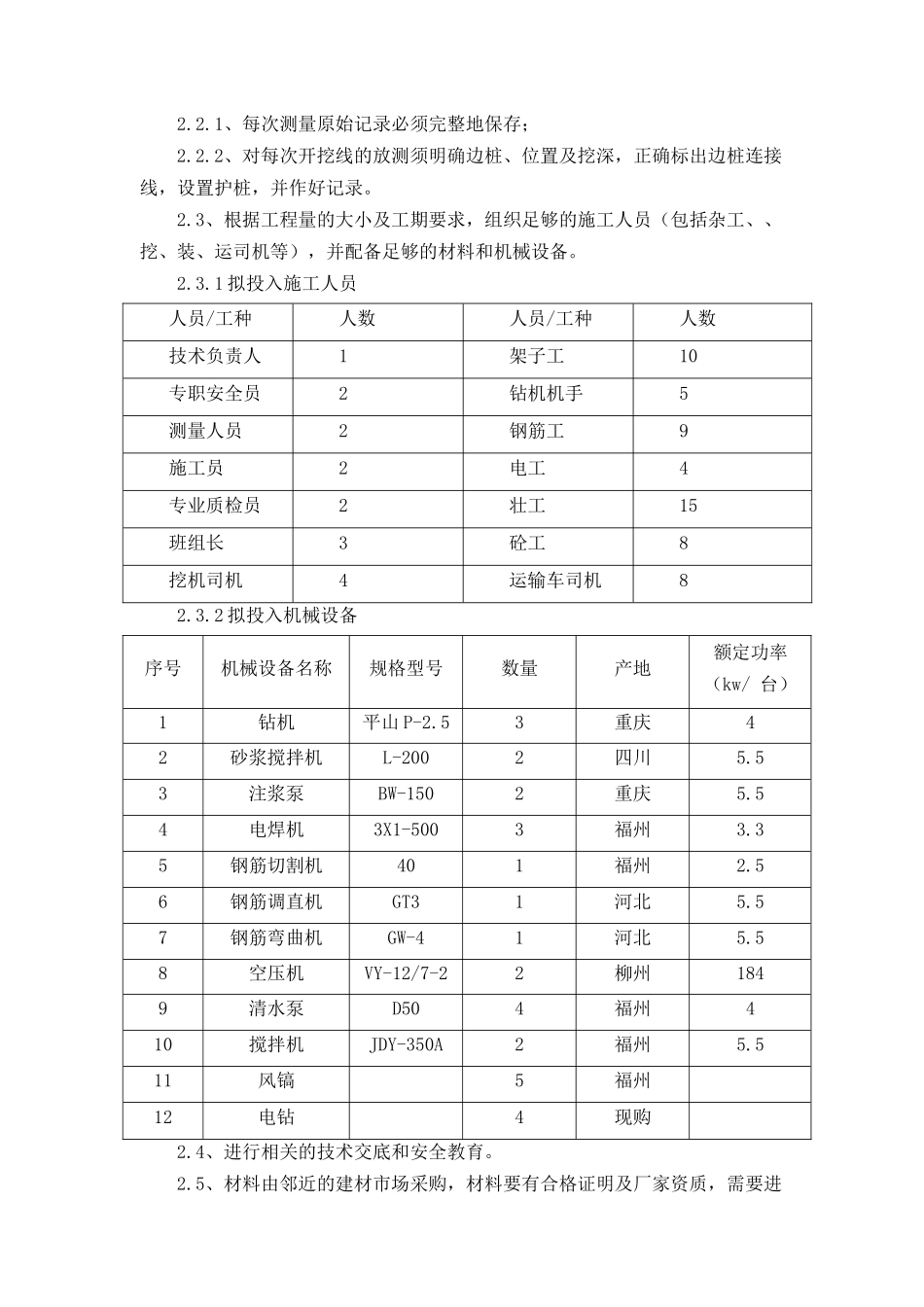

1、工程概况本项目位于 xx 市,为南北走向起于美林街道金枝村与 “xx 市教育中心路网学园中路(北延伸段)工程”衔接,上跨东溪及下穿漳泉肖铁路,终至洪濑镇扬美工业区 S307 省道上与新建洪四路形成十字交叉,全长约 11
本项目共分两个标段进行设计,一标段起止桩号为 K0+000~K5+500
本标段K0+930~K1+030设计4级开挖边坡,K1+820~K1+960设计3级开挖边坡,K3+440~K3+640设计3级开挖边坡
其中K0+930~K1+030右侧,最大挖方高度分别为35
K0+930~k1+030右侧第一级边坡坡率1:0
5;第二级边坡坡率1:0
75;第三极边坡坡率1:0
75;第四级边坡坡率1:1
K0+930~k1+030右侧边坡第一、二级采纳TBS植草防护;边坡第三级采纳预应力锚杆框架结构拱形骨架植草防护,框架宽9m,设9孔预应力锚杆
其中锚杆长为16m,锚固段长均为7m,设计拉力为250KN;边坡第四级采纳拱形骨架植草结合液压喷播植草防护
地质情况:第一、二级为中风化凝灰熔岩;第三级为碎块状强风化凝灰熔岩;第四级为砂土状强风化凝灰熔岩和残积砂质粘性土
2、编制依据(1)《公路工程技术标准》(JTG B01-2025)(2)《公路路基施工技术法律规范》(JTG F10-2025)(3)《公路工程质量检验评定标准》(JTG F80/1-2025)(4)《城镇道路工程施工与质量验收法律规范》(CJJ1-2025)(5)《公路土工试验规程》(JTG E40-2025)3、施工准备2
1、施工准备工作为:施工调查、核对设计文件,进行交桩、定线复测、测设
施工边界桩,清理施工场地,根据需要准备营业线防护加固设备,施工中做好地表水的防排工作
施工调查包括下列内容:2
1、核对岩土类别,弃土石方位置和运土石方条件等;2
2、预先做好堑
